QD-15-09桩基工程施工管理规程.doc

上传人:d*** 文档编号:947283 上传时间:2024-05-13 格式:DOC 页数:4 大小:35.98KB
下载 相关 举报
QD-15-09桩基工程施工管理规程.doc_第1页
第1页 / 共4页
QD-15-09桩基工程施工管理规程.doc_第2页
第2页 / 共4页
QD-15-09桩基工程施工管理规程.doc_第3页
第3页 / 共4页
QD-15-09桩基工程施工管理规程.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《QD-15-09桩基工程施工管理规程.doc》由会员分享,可在线阅读,更多相关《QD-15-09桩基工程施工管理规程.doc(4页珍藏版)》请在第壹文秘上搜索。

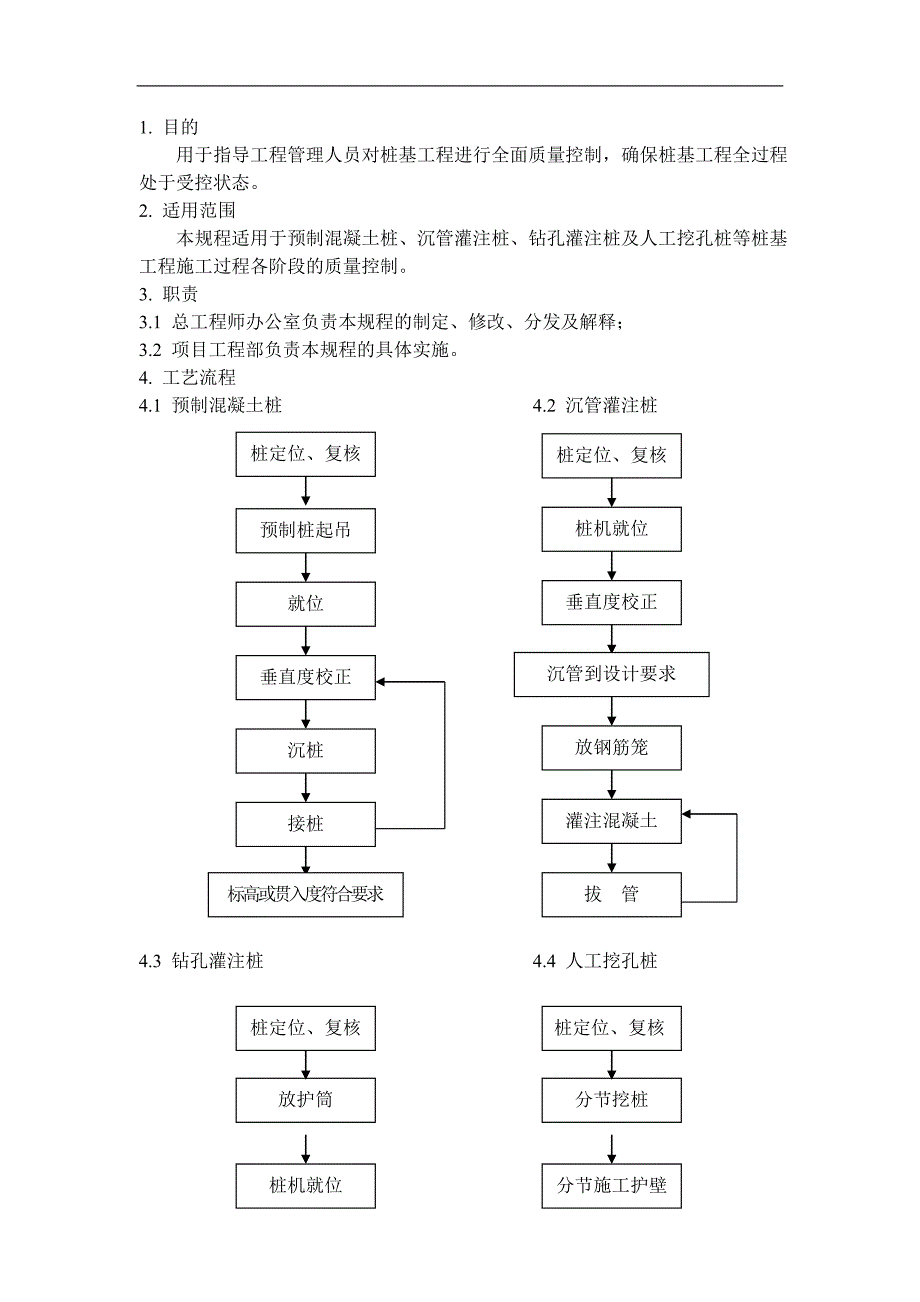

1、1. 目的 用于指导工程管理人员对桩基工程进行全面质量控制,确保桩基工程全过程处于受控状态。2. 适用范围 本规程适用于预制混凝土桩、沉管灌注桩、钻孔灌注桩及人工挖孔桩等桩基工程施工过程各阶段的质量控制。3. 职责3.1 总工程师办公室负责本规程的制定、修改、分发及解释; 3.2 项目工程部负责本规程的具体实施。4. 工艺流程4.1 预制混凝土桩 4.2 沉管灌注桩桩定位、复核桩定位、复核桩机就位预制桩起吊垂直度校正就位沉管到设计要求垂直度校正放钢筋笼沉桩灌注混凝土接桩拔 管标高或贯入度符合要求4.3 钻孔灌注桩 4.4 人工挖孔桩桩定位、复核桩定位、复核分节挖桩放护筒分节施工护壁桩机就位垂直

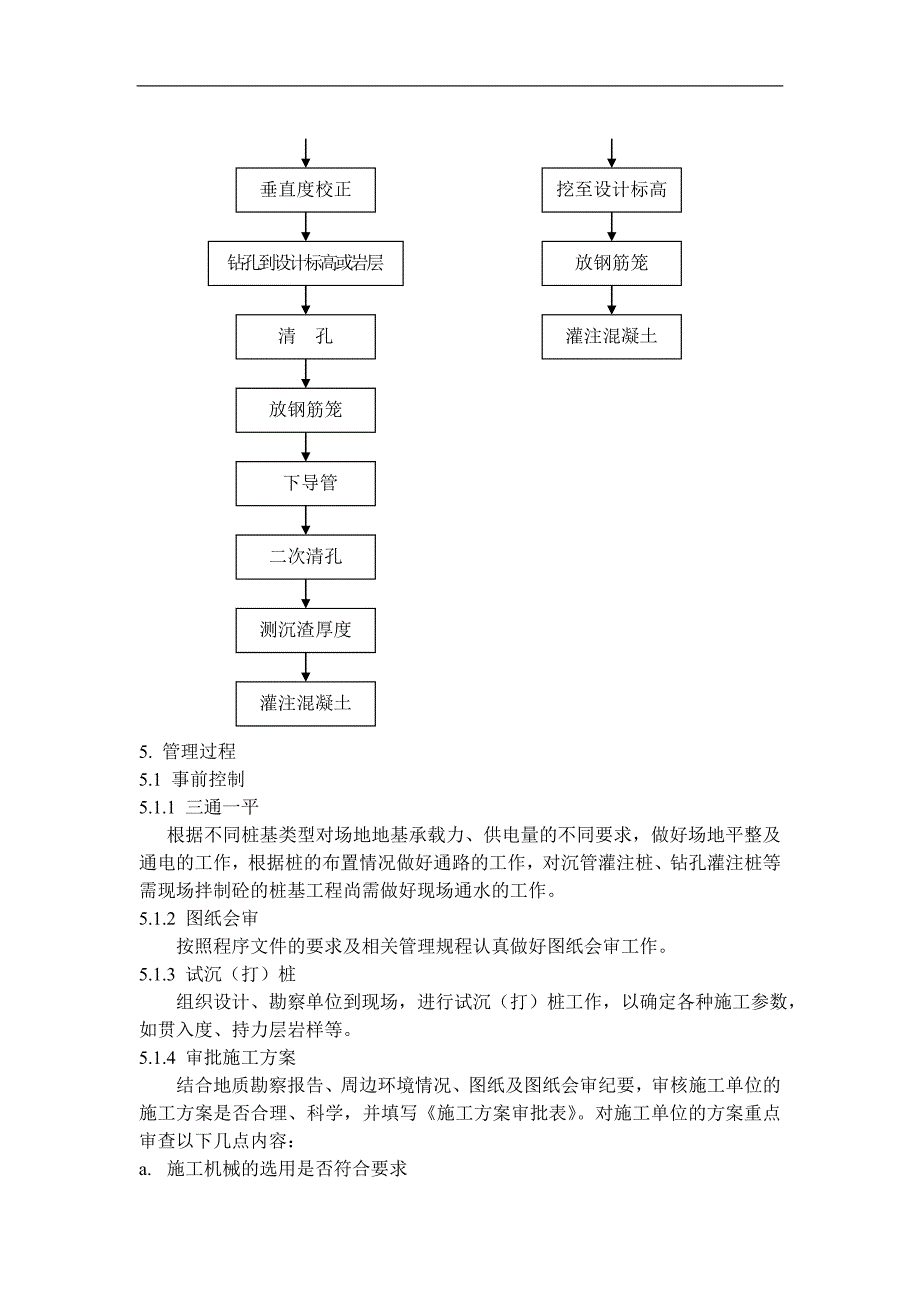

2、度校正挖至设计标高钻孔到设计标高或岩层放钢筋笼清 孔灌注混凝土放钢筋笼 下导管二次清孔测沉渣厚度灌注混凝土5. 管理过程5.1 事前控制5.1.1 三通一平 根据不同桩基类型对场地地基承载力、供电量的不同要求,做好场地平整及通电的工作,根据桩的布置情况做好通路的工作,对沉管灌注桩、钻孔灌注桩等需现场拌制砼的桩基工程尚需做好现场通水的工作。5.1.2 图纸会审按照程序文件的要求及相关管理规程认真做好图纸会审工作。5.1.3 试沉(打)桩 组织设计、勘察单位到现场,进行试沉(打)桩工作,以确定各种施工参数,如贯入度、持力层岩样等。5.1.4 审批施工方案结合地质勘察报告、周边环境情况、图纸及图纸会

3、审纪要,审核施工单位的施工方案是否合理、科学,并填写施工方案审批表。对施工单位的方案重点审查以下几点内容:a. 施工机械的选用是否符合要求b. 施工人员的配备是否到位c. 施工路线的安排是否合理d. 相关技术措施是否合理、可行5.1.4 检查施工人员的上岗证、资质证明及施工机械的检定证书,并根据程序文件的要求填写相关纪录。5.1.5 对于需现场拌制混凝土的桩基工程还需检查砂、石、水泥的试验报告是否齐全,试验结果是否合格,是否已出具混凝土配合比通知单。根据结果填写相关纪录。5.1.6 对于预制混凝土方桩,预应力混凝土管桩需检查其出厂合格证,原材料试验报告是否齐全及其所用的焊条是否满足要求,出厂合

4、格证是否齐全,根据检查结果填写相应的质量记录。5.1.7 对于沉管灌注桩,需检查桩尖的质量是否满足设计及施工规范要求,其中包括桩尖的混凝土标号、配筋等项内容。5.2 事中控制5.2.1 检查施工单位现场放线情况是否符合设计及施工规范要求。5.2.2 检查桩的长度,直径或型号、规格等是否符合设计的要求。5.2.3 需现场拌制混凝土的,要严格控制混凝土的质量,砂石及水泥需车车过磅,混凝土试块的制作需满足相应的施工规范要求,对于预制桩,需认真检查桩身质量是否满足相应的设计及施工规范的要求。5.2.4 桩身垂直度需严格控制在施工规范规定的0.5%以内。预制桩用两台经纬仪控制;沉管灌注桩用桩架所附带的线

5、锤控制;钻孔灌注桩需分别用水平尺和线锤控制磨盘的水平度及钻杆的垂直度;人工挖孔桩垂直度可用线锤控制。5.2.5 对贯入度有要求的端承摩擦桩,需严格控制最后贯入度,达不到设计和施工规范要求的需及时与设计单位联系,提出补救方案,并填写相应的质量记录。对于钻孔桩沉渣厚度需满足设计及施工规范要求。5.2.6 严格遵循施工方案设定的打桩路线进行打桩,无特殊情况不得任意更改。5.2.7 其他方面5.2.7.1对于预制混凝土管桩,需检查两节桩的接头的质量是否满足施工规范的要求。5.2.7.2 对于各类灌注桩需进行钢筋笼隐检,检查钢筋笼的长度、直径、箍筋、吊筋等项是否满足设计的要求。沉管灌注桩的拔管速度需严格

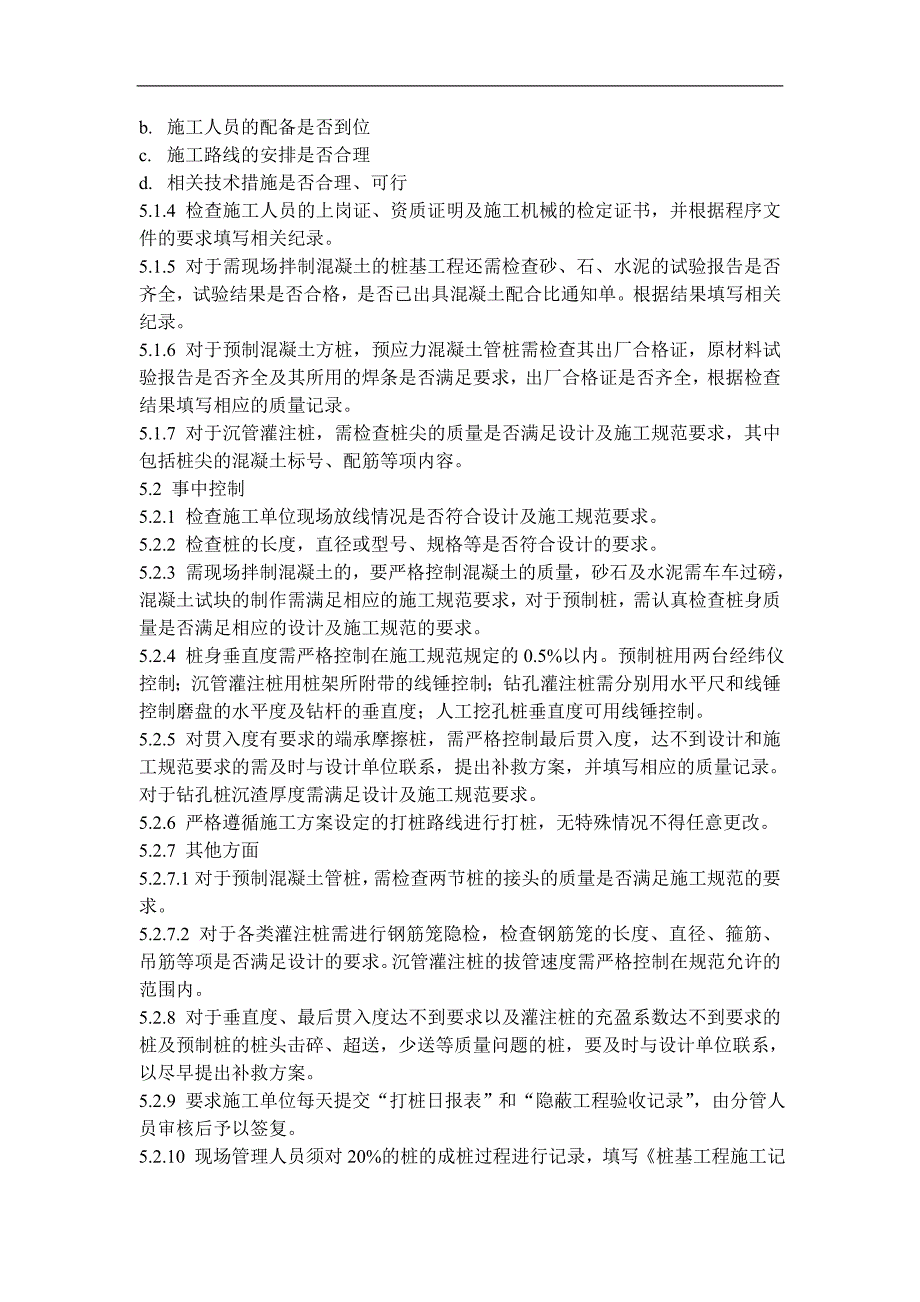

6、控制在规范允许的范围内。5.2.8 对于垂直度、最后贯入度达不到要求以及灌注桩的充盈系数达不到要求的桩及预制桩的桩头击碎、超送,少送等质量问题的桩,要及时与设计单位联系,以尽早提出补救方案。5.2.9 要求施工单位每天提交“打桩日报表”和“隐蔽工程验收记录”,由分管人员审核后予以签复。5.2.10 现场管理人员须对20%的桩的成桩过程进行记录,填写桩基工程施工记录。5.2.11 人工挖孔桩的施工安全应作为控制重点,必须符合强制性条文的要求。5.2.12 施工完成后,桩孔必须用粘土回填或采取覆盖措施,防止跌落伤人。5.3 事后控制5.3.1 桩基测试(动测) 桩基工程施工完成后均需进行桩基测试(

7、动测)。测试应包括设计人员指定和随机抽取的桩,数量必须满足设计和施工规范的要求。5.3.2 根据设计及验收规范的要求,对个别的桩须采取大应变动测或静载荷试验。5.3.3 垫层施工完成后,需检查桩偏位情况。5.3.4 对桩偏位、桩身完整性或承载力达不到设计要求的桩,需及时与设计单位联系,明确补桩等处理措施。5.3.5 要求打桩单位及时完成桩基工程竣工图。5.3.6 对桩基工程单独分包的项目,施工结束后,需督促桩基施工单位与上部土建单位做好现场平面及标高控制网、点的交接工作。6. 编制依据6.1 建筑施工手册6.2 桩基工程手册7. 相关/支持性文件7.1 工程管理过程控制程序7.2 监视和测量控

8、制程序7.3 不合格控制程序7.4 工程质量管理工作规程7.5 工程材料管理工作规程7.6 工程进度管理工作规程8. 质量记录8.1 施工单位管理人员及特殊专业、工种人员资格证明文件统计表(GT/QR15-03)8.2 施工组织设计审批表(GT/QR15-05)8.3 施工单位机械设备证明文件检查表(GT/QR15-06)8.4 工程施工进度(调整)计划审批表(GT/QR15-07)8.5 工程施工进度计划审批表(GT/QR15-08)8.6 工程施工进度(调整)计划汇报表(GT/QR15-09)8.7 工程管理日记(GT/QR15-10)8.8 施工方案审批表(GT/QR15-11)8.9 工程部通知单(GT/QR15-14)8.10 工程部整改通知单(GT/QR15-15)8.11 桩基工程施工纪录(GT/QR15-16)8.12 隐蔽工程验收记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
