SBS改性沥青卷材防水施工工艺标准(附详图) .doc

上传人:d*** 文档编号:947324 上传时间:2024-05-13 格式:DOC 页数:10 大小:305KB
下载 相关 举报
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第1页
第1页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第2页
第2页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第3页
第3页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第4页
第4页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第5页
第5页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第6页
第6页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第7页
第7页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第8页
第8页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第9页
第9页 / 共10页
SBS改性沥青卷材防水施工工艺标准(附详图) .doc_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《SBS改性沥青卷材防水施工工艺标准(附详图) .doc》由会员分享,可在线阅读,更多相关《SBS改性沥青卷材防水施工工艺标准(附详图) .doc(10页珍藏版)》请在第壹文秘上搜索。

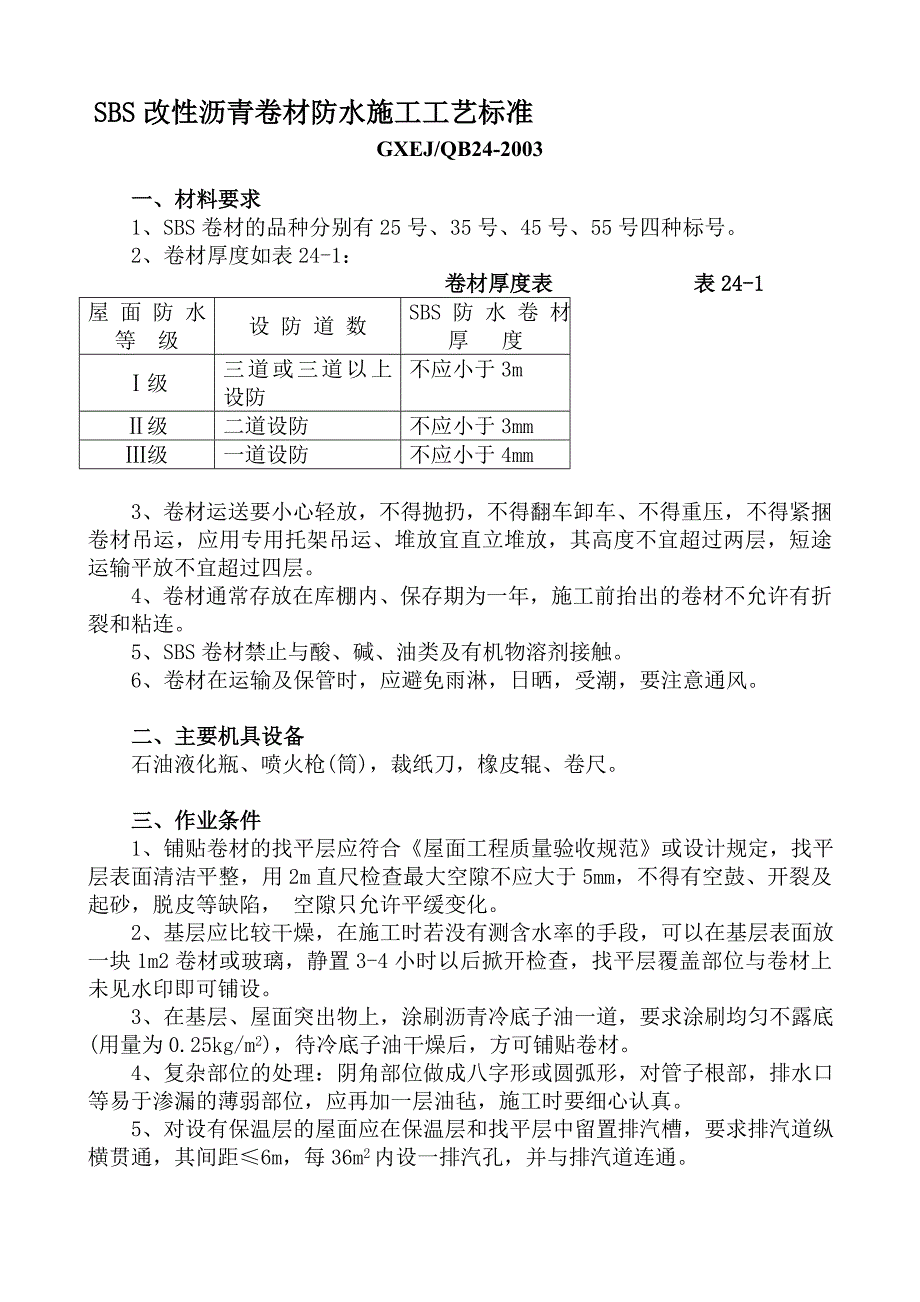

1、 SBS改性沥青卷材防水施工工艺标准GXEJ/QB24-2003一、材料要求1、SBS卷材的品种分别有25号、35号、45号、55号四种标号。2、卷材厚度如表24-1: 卷材厚度表 表24-1屋 面 防 水等 级设 防 道 数SBS 防 水 卷 材厚 度级三道或三道以上设防不应小于3m级二道设防不应小于3mm级一道设防不应小于4mm3、卷材运送要小心轻放,不得抛扔,不得翻车卸车、不得重压, 不得紧捆卷材吊运,应用专用托架吊运、堆放宜直立堆放,其高度不宜超过两层,短途运输平放不宜超过四层。4、卷材通常存放在库棚内、保存期为一年, 施工前抬出的卷材不允许有折裂和粘连。 5、SBS卷材禁止与酸、碱、

2、油类及有机物溶剂接触。 6、卷材在运输及保管时,应避免雨淋,日晒,受潮,要注意通风。 二、主要机具设备石油液化瓶、喷火枪(筒),裁纸刀,橡皮辊、卷尺。 三、作业条件 1、铺贴卷材的找平层应符合屋面工程质量验收规范或设计规定, 找平层表面清洁平整,用2m直尺检查最大空隙不应大于5mm,不得有空鼓、开裂及起砂,脱皮等缺陷, 空隙只允许平缓变化。 2、基层应比较干燥,在施工时若没有测含水率的手段,可以在基层表面放一块1m2卷材或玻璃,静置3-4小时以后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设。 3、在基层、屋面突出物上,涂刷沥青冷底子油一道,要求涂刷均匀不露底(用量为0.25kg/m2),待

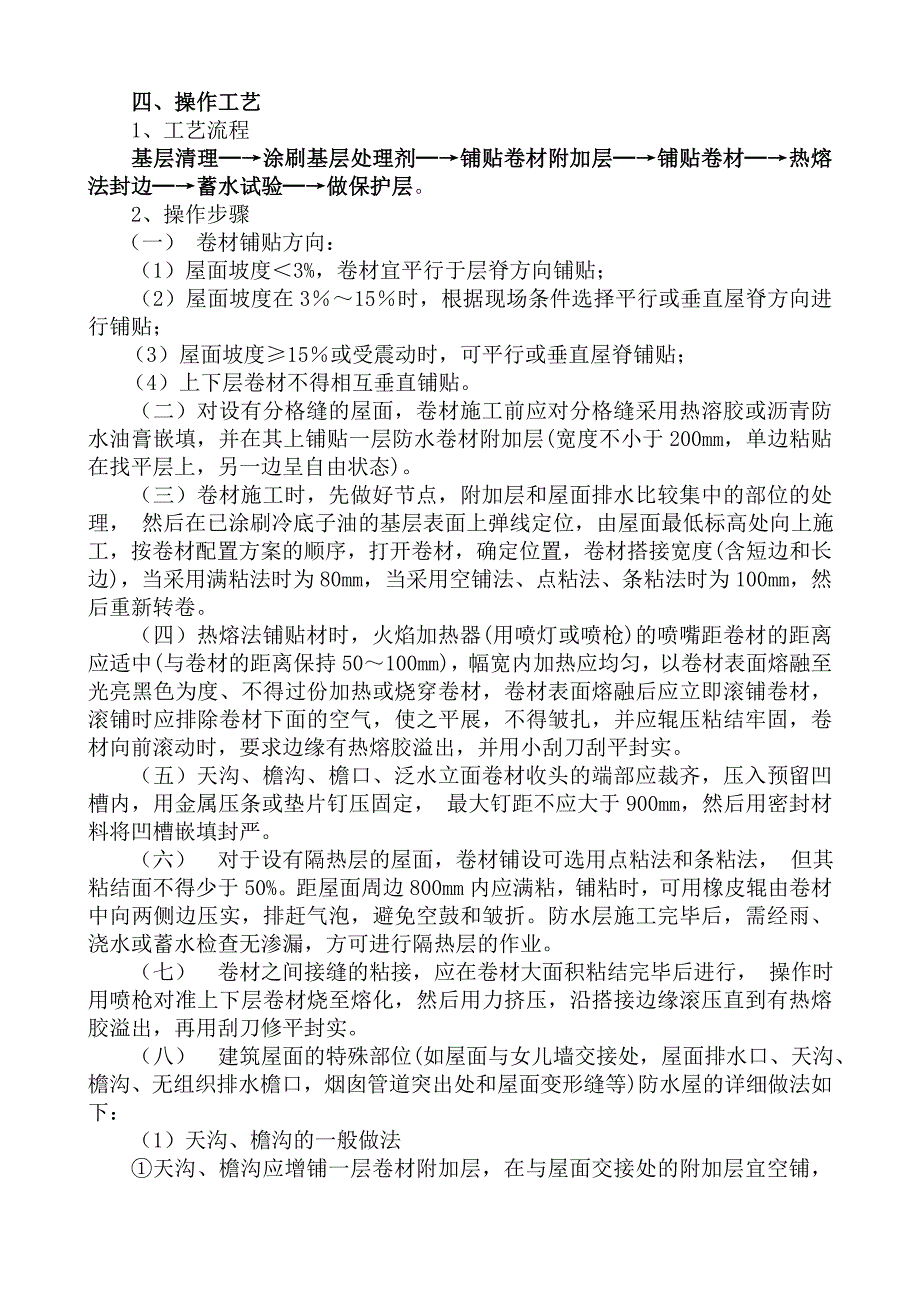

3、冷底子油干燥后,方可铺贴卷材。 4、复杂部位的处理:阴角部位做成八字形或圆弧形,对管子根部, 排水口等易于渗漏的薄弱部位,应再加一层油毡,施工时要细心认真。 5、对设有保温层的屋面应在保温层和找平层中留置排汽槽,要求排汽道纵横贯通,其间距6m,每36m2内设一排汽孔,并与排汽道连通。四、操作工艺 1、工艺流程基层清理涂刷基层处理剂铺贴卷材附加层铺贴卷材热熔法封边蓄水试验做保护层。 2、操作步骤 (一) 卷材铺贴方向:(1)屋面坡度3%,卷材宜平行于层脊方向铺贴;(2)屋面坡度在315时,根据现场条件选择平行或垂直屋脊方向进行铺贴;(3)屋面坡度15或受震动时,可平行或垂直屋脊铺贴;(4)上下层

4、卷材不得相互垂直铺贴。 (二)对设有分格缝的屋面,卷材施工前应对分格缝采用热溶胶或沥青防水油膏嵌填,并在其上铺贴一层防水卷材附加层(宽度不小于200mm,单边粘贴在找平层上,另一边呈自由状态)。 (三)卷材施工时,先做好节点,附加层和屋面排水比较集中的部位的处理, 然后在已涂刷冷底子油的基层表面上弹线定位,由屋面最低标高处向上施工,按卷材配置方案的顺序,打开卷材,确定位置,卷材搭接宽度(含短边和长边),当采用满粘法时为80mm,当采用空铺法、点粘法、条粘法时为100mm,然后重新转卷。 (四)热熔法铺贴材时,火焰加热器(用喷灯或喷枪)的喷嘴距卷材的距离应适中(与卷材的距离保持50100mm),

5、幅宽内加热应均匀,以卷材表面熔融至光亮黑色为度、不得过份加热或烧穿卷材,卷材表面熔融后应立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展,不得皱扎,并应辊压粘结牢固,卷材向前滚动时,要求边缘有热熔胶溢出,并用小刮刀刮平封实。 (五)天沟、檐沟、檐口、泛水立面卷材收头的端部应裁齐,压入预留凹槽内,用金属压条或垫片钉压固定, 最大钉距不应大于900mm,然后用密封材料将凹槽嵌填封严。 (六)对于设有隔热层的屋面,卷材铺设可选用点粘法和条粘法, 但其粘结面不得少于50%。距屋面周边800mm内应满粘,铺粘时,可用橡皮辊由卷材中向两侧边压实,排赶气泡,避免空鼓和皱折。防水层施工完毕后,需经雨、浇水或

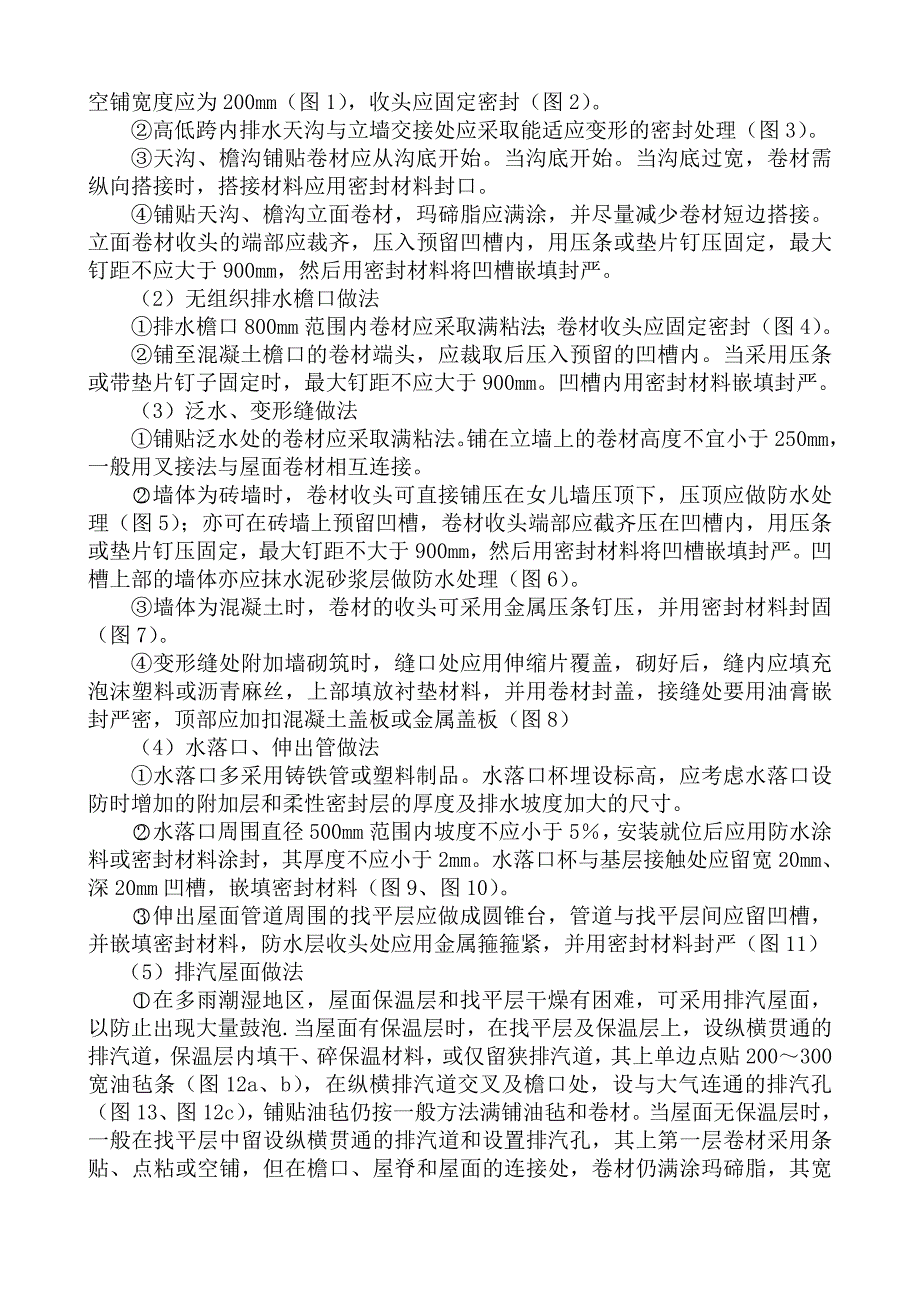

6、蓄水检查无渗漏,方可进行隔热层的作业。 (七)卷材之间接缝的粘接,应在卷材大面积粘结完毕后进行, 操作时用喷枪对准上下层卷材烧至熔化,然后用力挤压,沿搭接边缘滚压直到有热熔胶溢出,再用刮刀修平封实。 (八)建筑屋面的特殊部位(如屋面与女儿墙交接处,屋面排水口、天沟、檐沟、无组织排水檐口,烟囱管道突出处和屋面变形缝等)防水屋的详细做法如下: (1)天沟、檐沟的一般做法 天沟、檐沟应增铺一层卷材附加层,在与屋面交接处的附加层宜空铺,空铺宽度应为200mm(图1),收头应固定密封(图2)。高低跨内排水天沟与立墙交接处应采取能适应变形的密封处理(图3)。天沟、檐沟铺贴卷材应从沟底开始。当沟底开始。当沟

7、底过宽,卷材需纵向搭接时,搭接材料应用密封材料封口。铺贴天沟、檐沟立面卷材,玛碲脂应满涂,并尽量减少卷材短边搭接。立面卷材收头的端部应裁齐,压入预留凹槽内,用压条或垫片钉压固定,最大钉距不应大于900mm,然后用密封材料将凹槽嵌填封严。(2)无组织排水檐口做法排水檐口800mm范围内卷材应采取满粘法;卷材收头应固定密封(图4)。铺至混凝土檐口的卷材端头,应裁取后压入预留的凹槽内。当采用压条或带垫片钉子固定时,最大钉距不应大于900mm。凹槽内用密封材料嵌填封严。(3)泛水、变形缝做法铺贴泛水处的卷材应采取满粘法。铺在立墙上的卷材高度不宜小于250mm,一般用叉接法与屋面卷材相互连接。墙体为砖墙

8、时,卷材收头可直接铺压在女儿墙压顶下,压顶应做防水处理(图5);亦可在砖墙上预留凹槽,卷材收头端部应截齐压在凹槽内,用压条或垫片钉压固定,最大钉距不大于900mm,然后用密封材料将凹槽嵌填封严。凹槽上部的墙体亦应抹水泥砂浆层做防水处理(图6)。墙体为混凝土时,卷材的收头可采用金属压条钉压,并用密封材料封固(图7)。变形缝处附加墙砌筑时,缝口处应用伸缩片覆盖,砌好后,缝内应填充泡沫塑料或沥青麻丝,上部填放衬垫材料,并用卷材封盖,接缝处要用油膏嵌封严密,顶部应加扣混凝土盖板或金属盖板(图8)(4)水落口、伸出管做法水落口多采用铸铁管或塑料制品。水落口杯埋设标高,应考虑水落口设防时增加的附加层和柔性

9、密封层的厚度及排水坡度加大的尺寸。水落口周围直径500mm范围内坡度不应小于5,安装就位后应用防水涂料或密封材料涂封,其厚度不应小于2mm。水落口杯与基层接触处应留宽20mm、深20mm凹槽,嵌填密封材料(图9、图10)。伸出屋面管道周围的找平层应做成圆锥台,管道与找平层间应留凹槽,并嵌填密封材料,防水层收头处应用金属箍箍紧,并用密封材料封严(图11)(5)排汽屋面做法在多雨潮湿地区,屋面保温层和找平层干燥有困难,可采用排汽屋面,以防止出现大量鼓泡.当屋面有保温层时,在找平层及保温层上,设纵横贯通的排汽道,保温层内填干、碎保温材料,或仅留狭排汽道,其上单边点贴200300宽油毡条(图12a、b

10、),在纵横排汽道交叉及檐口处,设与大气连通的排汽孔(图13、图12c),铺贴油毡仍按一般方法满铺油毡和卷材。当屋面无保温层时,一般在找平层中留设纵横贯通的排汽道和设置排汽孔,其上第一层卷材采用条贴、点粘或空铺,但在檐口、屋脊和屋面的连接处,卷材仍满涂玛碲脂,其宽度不得小于800mm,其上第二、第三层卷材仍按一般方法满铺油毡和卷材。当采用热玛碲脂时,应涂刷冷底子油。 铺贴卷材时应避免玛碲脂流入排汽道和油毡排汽道均应贯通,并应与大气连通的排汽孔相通。排汽孔的数量应根据屋面大小、基层的潮湿程度和屋面的构造确定,一般以每36m2设置一个为宜,排汽孔必须做好防水措施。 五、质量标准 1、主控项目(1)卷

11、材防水层所用卷材及其配套材料,必须符合设计要求。 检验方法:检查出厂合格证、质量检验报告和现场抽样复检报告。(2)卷材防水层不得有渗漏或积水现象。检验方法:雨后或淋水、蓄水检验。(3)卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面的防水构造,必须符合设计要求。 检验方法:观察检查和检查隐蔽工程验收记录。 2、一般项目 (1)卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并固定牢固,缝口严密,不得翘边。 检验方法:观察检查。 (2)卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石混凝土保护层

12、与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。 检验方法:观察检查。(3)排汽屋面的排汽道应纵横贯通,不得堵塞。排汽管应安装牢固,位置正确,封闭严密。 检验方法:观察检查。(4)卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为10mm。 检验方法:观察和尺量检查。六、注意事项 1、避免质量通病 2、空鼓:基层不干燥,卷材潮湿(存放时受潮)。 3、空气排除不彻底,卷材末粘贴牢固。 4、翘边:油毡加热温度太低或加热不均匀,部分油毡表面末溶化所致。5、渗漏:发生在管道穿透层、地漏、伸缩缝和卷材搭接处等部位、 原因是:伸缩缝施工时末断开,产生防水层撕裂;其他部位由于粘结不牢、卷材松动

13、或衬垫材料不严、有空隙等;接水槎处漏水原因是粘结不牢,松动或基层清理不干净,卷材搭接长度不够。七、成品保护 1、已铺贴好的卷材防水层,应及时采取保护措施,操作人员不得穿带钉鞋作业。 2、穿过地面,墙面等处的管道根部,地漏不得碰损、变位。 3、地漏、排水口,变形缝等处应保持畅通,施工中应采取保护措施, 防止基层积水或污染而影响卷材铺贴的施工质量。4、防水层施工完并经验收合格后,应及时做好成品保护。(1)绿豆沙应清洁、预热、铺撒均匀,并使其与沥青玛碲脂粘结牢固,不得残留未粘结的绿豆沙。(2)云母或蛭石保护层不得有粉料,撒铺应均匀,不得露底,多余的云母和蛭石应清除。(3)水泥砂浆保护层的表面应抹平压

14、光,并设表面分格缝,分格面积宜为1m2。(4)块体材料保护层应留设分格缝,分格面积不宜大于100m2,分格缝宽度不宜小于20mm。(5)细石混凝土保护层,混凝土应密实,表面抹平压光,并留设分格缝,分格面积不大于36m2。(6)浅色涂料保护层应与卷材粘结牢固,厚薄均匀,不得漏涂。(7)水泥砂浆、块材或细石混凝土保护层与防水层之间应设置隔离层。(8)刚性保护层与女儿墙、山墙之间应预留宽度为30mm的缝隙,并用密封材料嵌填严密。 5、在防水层上安装避雷带、开线、隔热板及各种管件和设备时,应谨慎作业, 不得损坏防水层。八、安全环保措施 1、严禁在雨天施工,五级风及其以上时不得施工。 2、每次施工前,应对石油液化气瓶(或其他喷火工具)的开关, 连接件和皮管进行检查,如发现漏气,损坏和有关不安全因素,应及时修理和更换。 3、卷材施工期间,易然易爆物品,必须远离现场,在使用喷火枪(筒)时, 不准同时使用密封胶和冷底子油。注意预防火灾和工伤。 4、施工前必须做好施工方案,做好文字及口头安全技术交底。 5、改性青卷材及辅助材料均系易燃品,存放及施工中注意防火,必须备齐防火设施及工具。 6、改性沥青卷材及辅助材料均有毒素,操作人员必须戴好口罩、袖套、手套等劳保用品。 7、及时清除边角料,做到工完场清。附图:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
