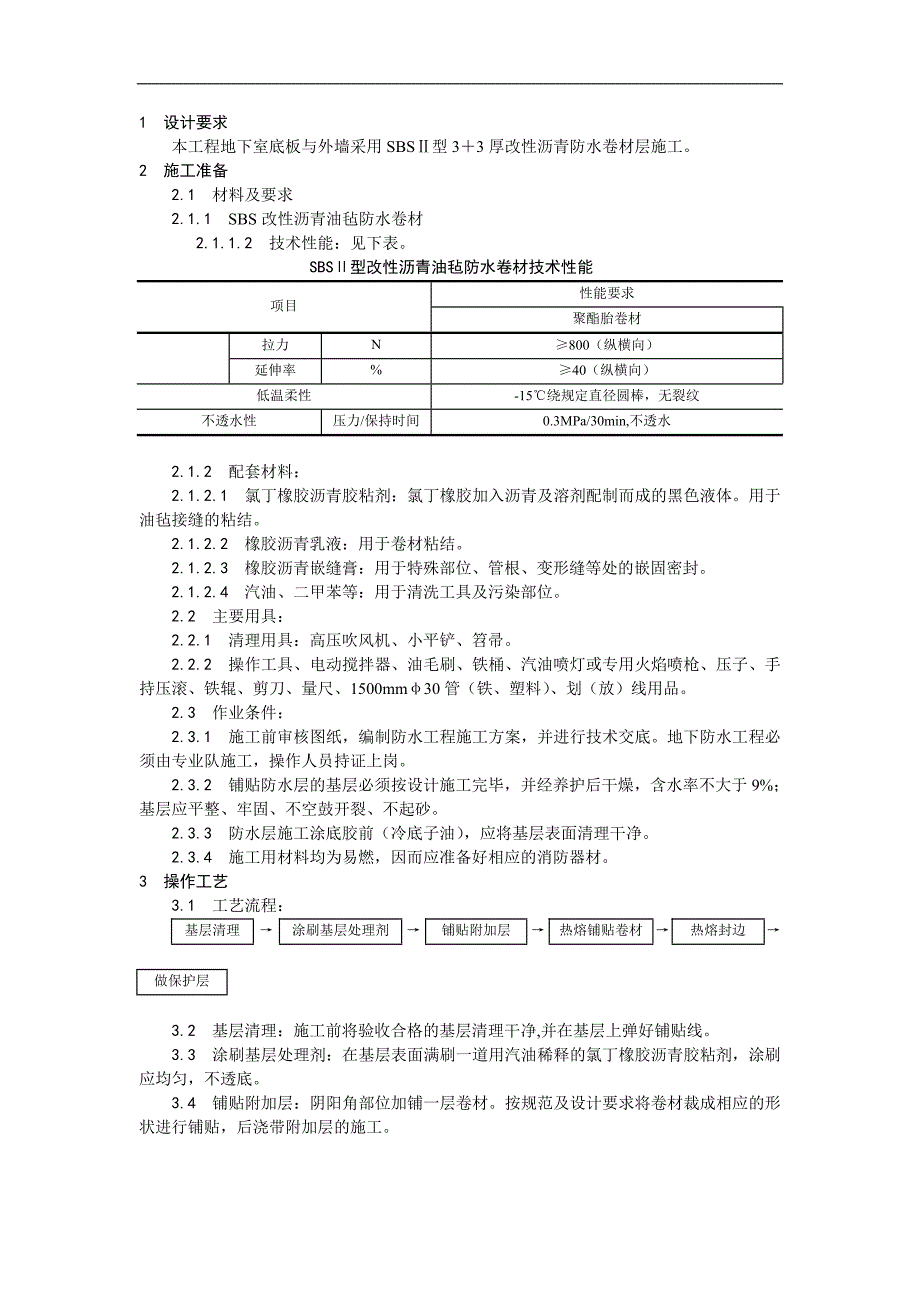

1、1 设计要求 本工程地下室底板与外墙采用SBS型33厚改性沥青防水卷材层施工。2 施工准备 2.1 材料及要求 2.1.1 SBS改性沥青油毡防水卷材 2.1.1.2 技术性能:见下表。 SBS型改性沥青油毡防水卷材技术性能 项目性能要求聚酯胎卷材拉力N800(纵横向)延伸率%40(纵横向)低温柔性-15绕规定直径圆棒,无裂纹不透水性压力/保持时间0.3MPa/30min,不透水 2.1.2 配套材料: 2.1.2.1 氯丁橡胶沥青胶粘剂:氯丁橡胶加入沥青及溶剂配制而成的黑色液体。用于油毡接缝的粘结。 2.1.2.2 橡胶沥青乳液:用于卷材粘结。 2.1.2.3 橡胶沥青嵌缝膏:用于特殊部位、

2、管根、变形缝等处的嵌固密封。 2.1.2.4 汽油、二甲苯等:用于清洗工具及污染部位。 2.2 主要用具: 2.2.1 清理用具:高压吹风机、小平铲、笤帚。 2.2.2 操作工具、电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺、1500mm30管(铁、塑料)、划(放)线用品。 2.3 作业条件: 2.3.1 施工前审核图纸,编制防水工程施工方案,并进行技术交底。地下防水工程必须由专业队施工,操作人员持证上岗。 2.3.2 铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂。 2.3.3 防水层施工涂底胶

3、前(冷底子油),应将基层表面清理干净。 2.3.4 施工用材料均为易燃,因而应准备好相应的消防器材。3 操作工艺 3.1 工艺流程:基层清理涂刷基层处理剂铺贴附加层热熔铺贴卷材热熔封边做保护层 3.2 基层清理:施工前将验收合格的基层清理干净,并在基层上弹好铺贴线。 3.3 涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。3.4 铺贴附加层:阴阳角部位加铺一层卷材。按规范及设计要求将卷材裁成相应的形状进行铺贴,后浇带附加层的施工。3.5 铺粘第一层改性沥青防水卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用30的管穿入卷心,卷

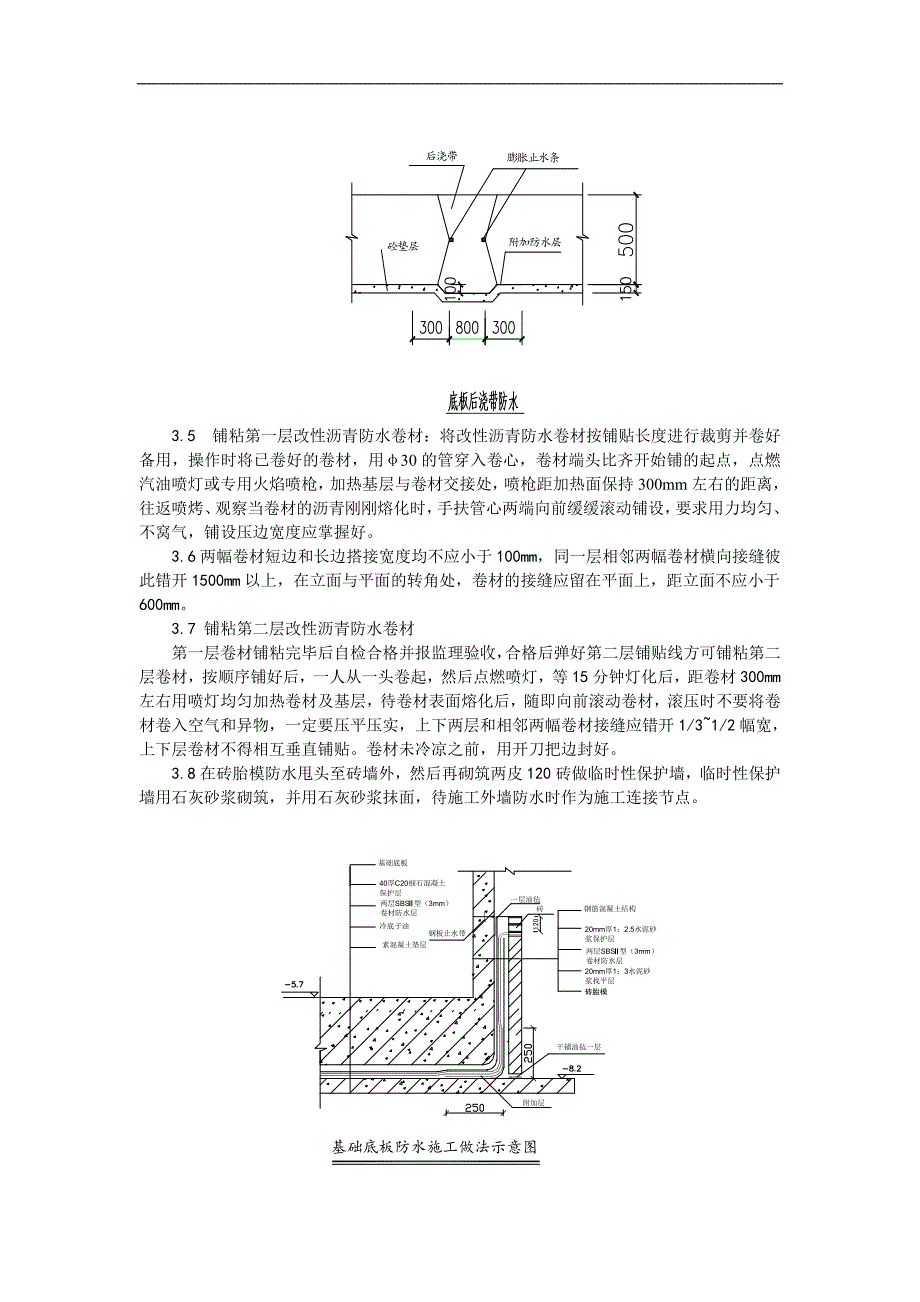

4、材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷枪,加热基层与卷材交接处,喷枪距加热面保持300mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓滚动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好。3.6两幅卷材短边和长边搭接宽度均不应小于100mm,同一层相邻两幅卷材横向接缝彼此错开1500mm以上,在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。3.7 铺粘第二层改性沥青防水卷材第一层卷材铺粘完毕后自检合格并报监理验收,合格后弹好第二层铺贴线方可铺粘第二层卷材,按顺序铺好后,一人从一头卷起,然后点燃喷灯,等15分钟灯化后,距卷材300mm左

5、右用喷灯均匀加热卷材及基层,待卷材表面熔化后,随即向前滚动卷材,滚压时不要将卷材卷入空气和异物,一定要压平压实,上下两层和相邻两幅卷材接缝应错开1/31/2幅宽,上下层卷材不得相互垂直铺贴。卷材未冷凉之前,用开刀把边封好。3.8在砖胎模防水甩头至砖墙外,然后再砌筑两皮120砖做临时性保护墙,临时性保护墙用石灰砂浆砌筑,并用石灰砂浆抹面,待施工外墙防水时作为施工连接节点。 3.9 热熔封边:卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。卷材末端收头用沥青嵌缝膏嵌固填实。 3.10隔层施工:在防水层与保护层之间采用干铺油毡隔离层,。 3.11保护层施工:平面做水泥砂浆或细石混凝土保护层。4 质量

6、标准 4.1 主控项目 4.1.1 高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。 4.1.2 卷材防水层特殊部位的细部作法,必须符合设计要求和施工及验收规范的规定。 4.1.3 防水层严禁有破损和渗漏现象。 4.2 一般项目: 4.2.1 基层应平整,无空鼓、起砂,阴阳角应呈圆弧形或钝角。 4.2.2 改性沥青胶粘剂涂刷应均匀,不得有漏刷、透底和麻点等现象。 4.2.3 卷材防水铺附加层的宽度应符合规范要求;分层的接头搭接宽度应符合规范的规定,收头应嵌牢固。 4.2.4 卷材粘结应牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。5 成品保护

7、5.1 地下卷材防水层部位预埋的管道,在施工中不得碰损和堵塞杂物。 5.2 卷材防水层铺贴完成后,应及时做好保护层,防止结构施工碰损防水层;外贴防水层施工完后,应按设计砌好防护墙。5.3 卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。5.4在浇筑细石砼保护层时,运送混凝土小车的铁腿根部必须用橡胶卷材垫好,并要捆绑牢固,避免小车铁腿损坏卷材防水层。如发现防水层被损坏,必须修复后,才能浇筑细石砼保护层。5.5在绑扎基础底板钢筋前,底板外侧防水用竹胶板挡好,浇筑底板砼时,设专人负责取出,以防绑扎钢筋或浇筑砼时破坏底板外侧防水层。6 应注意的质量问题 6.1 卷材搭接不良:接头搭接形式

8、以及长边、短边的搭接宽度偏小,接头处的粘结不密实,接槎损坏、空鼓;施工操作中应按程序弹标准线,使与卷材规格相符,操作中齐线铺贴,使卷材接长、短边搭接长度均不小于100mm。 6.2 空鼓:铺贴卷材的基层潮湿,不平整、不洁净、产生基层与卷材间窝气、空鼓;铺设时排气不彻底,窝住空气,也可使卷材间空鼓;施工时基层应充分干燥,卷材铺设应均匀压实。 6.3 管根处防水层粘贴不良:清理不洁净、裁剪卷材与根部形状不符、压边不实等造成粘贴不良;施工时清理应彻底干净,注意操作,将卷材压实,不得有张嘴、翘边、折皱等现象。 6.4 渗漏:转角、管根、变形缝处不易操作而渗漏。施工时附加层应仔细操作;保护好接槎卷材,搭

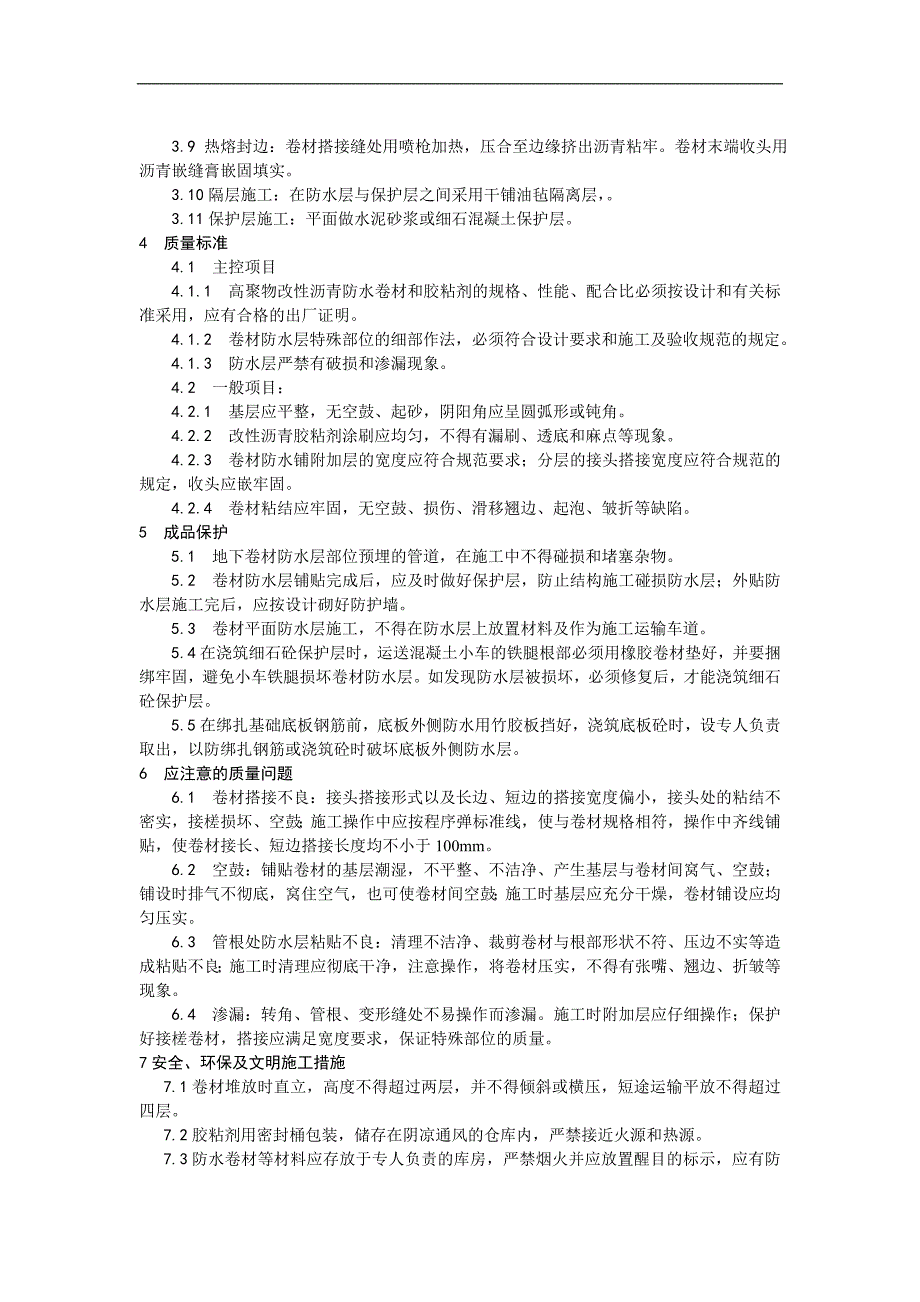

9、接应满足宽度要求,保证特殊部位的质量。7安全、环保及文明施工措施7.1卷材堆放时直立,高度不得超过两层,并不得倾斜或横压,短途运输平放不得超过四层。 7.2胶粘剂用密封桶包装,储存在阴凉通风的仓库内,严禁接近火源和热源。7.3防水卷材等材料应存放于专人负责的库房,严禁烟火并应放置醒目的标示,应有防火措施及灭火器材。7.4进入施工现场施工人员必须经过“三级安全教育”并持安全操作上岗证上岗。施工人员作业时禁止吸烟、打闹、乱窜。7.5进入施工现场的施工人员必须戴安全帽。在进行外立墙防水施工时应配戴安全带,并注意高空坠物。7.6现场施工严禁烟火,在施工底板及外立墙柔性卷材时现场应配备必要的灭火器材,并派专人看护,以防火灾发生。7.7雨天、五级风(含五级)以上均不得施工(通过收听天气预报来判断)。操作时要注意风向,防止下风操作人员中毒、受伤。7.8卷材运输及存储时立放,严禁烟火,堆放处要远离热源及易燃品。存储在通风室内避免日晒和接近热源。本文是通过网络收集,如有侵权请告知,我会第一时间处理。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 防水建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
