XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc

上传人:d*** 文档编号:947463 上传时间:2024-05-13 格式:DOC 页数:36 大小:140.72KB
下载 相关 举报
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第1页
第1页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第2页
第2页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第3页
第3页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第4页
第4页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第5页
第5页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第6页
第6页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第7页
第7页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第8页
第8页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第9页
第9页 / 共36页
XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《XXX新钢铁棒材厂设备基础静压桩基础工程施工组织设计方案.doc(36页珍藏版)》请在第壹文秘上搜索。

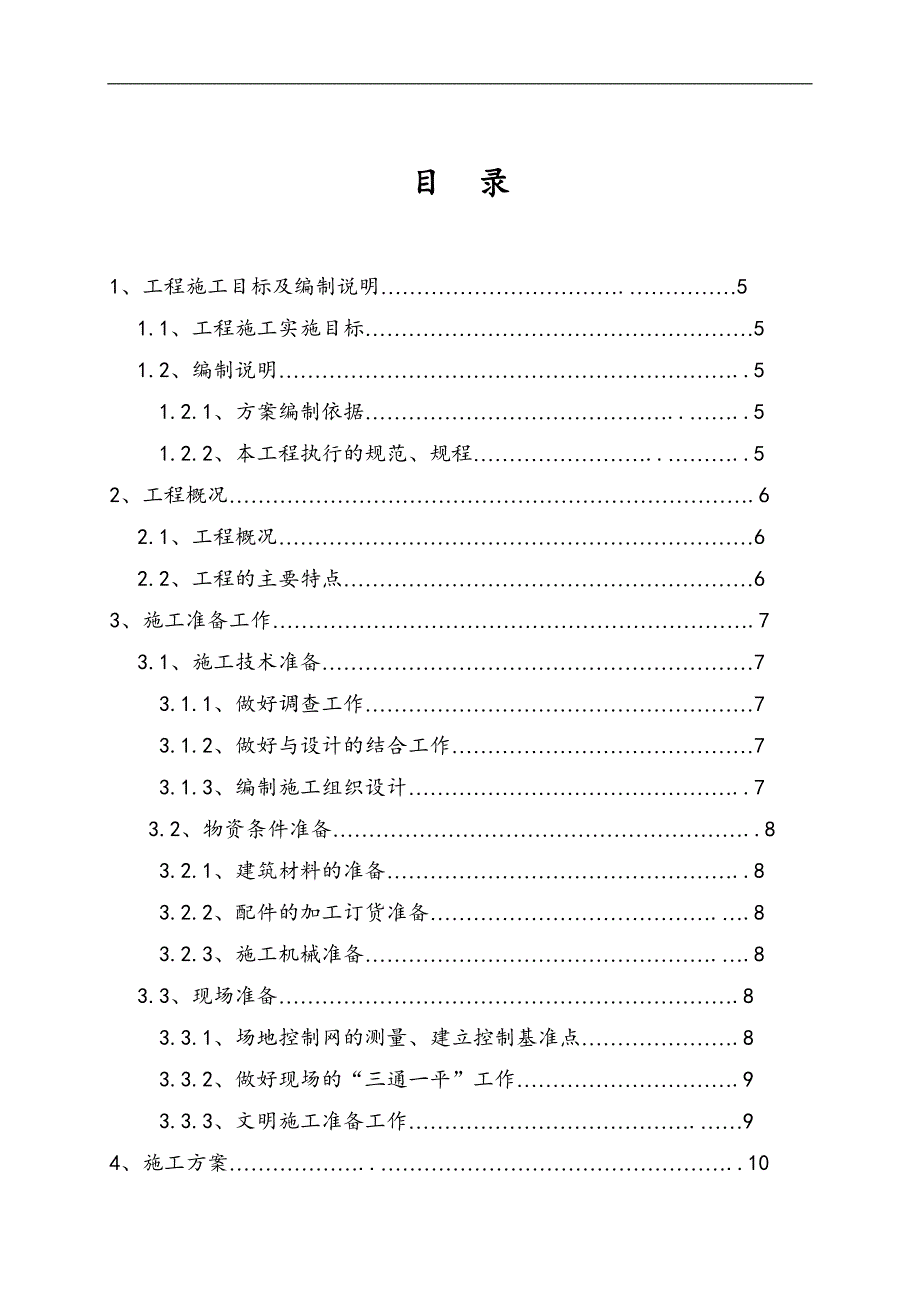

1、目 录1、工程施工目标及编制说明.51.1、工程施工实施目标51.2、编制说明.5 1.2.1、方案编制依据.5 1.2.2、本工程执行的规范、规程.52、工程概况.62.1、工程概况62.2、工程的主要特点63、施工准备工作.73.1、施工技术准备7 3.1.1、做好调查工作7 3.1.2、做好与设计的结合工作7 3.1.3、编制施工组织设计.7 3.2、物资条件准备.8 3.2.1、建筑材料的准备.8 3.2.2、配件的加工订货准备.8 3.2.3、施工机械准备.83.3、现场准备.8 3.3.1、场地控制网的测量、建立控制基准点.8 3.3.2、做好现场的“三通一平”工作.9 3.3.3

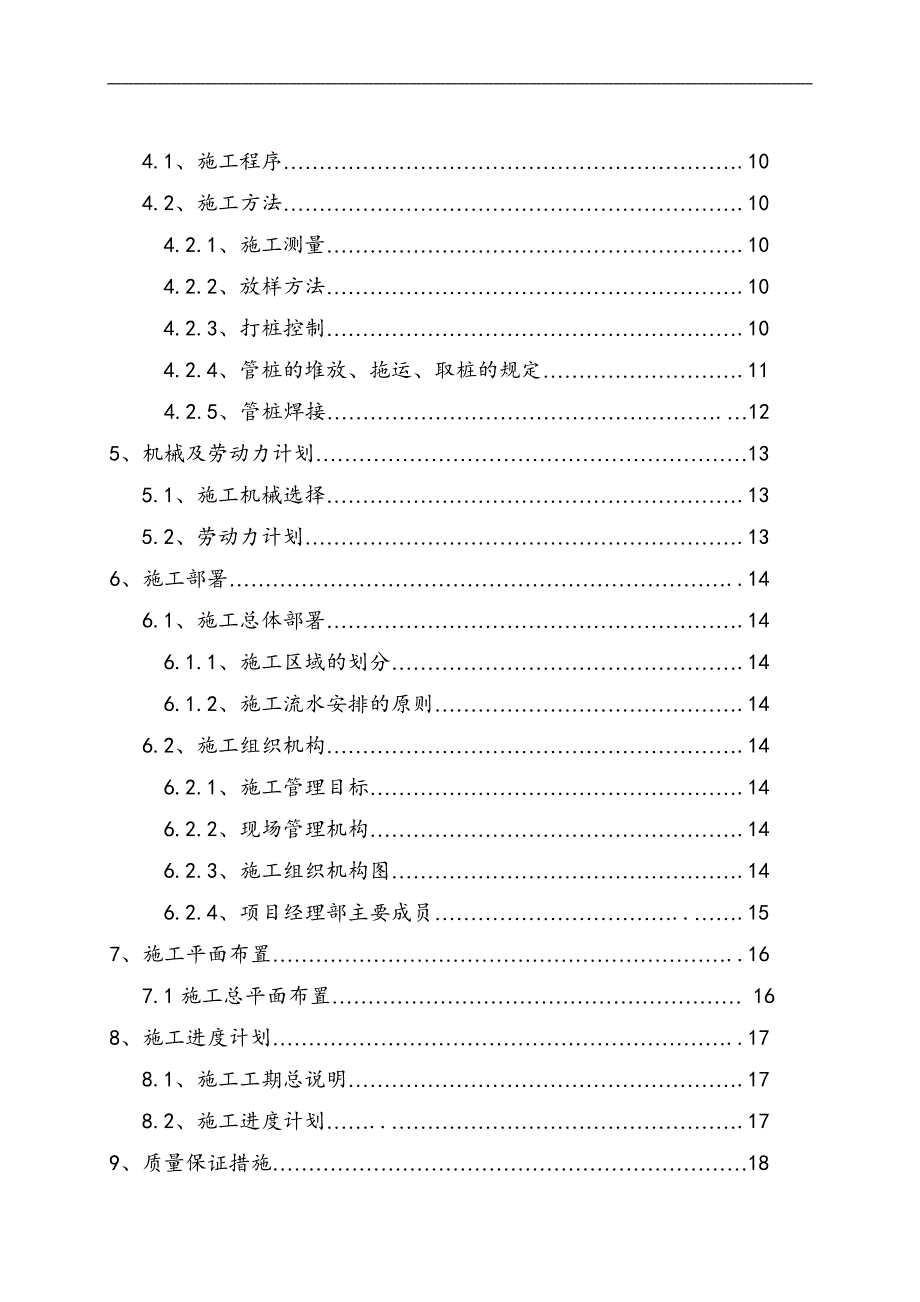

2、、文明施工准备工作.94、施工方案.10 4.1、施工程序.10 4.2、施工方法.10 4.2.1、施工测量.10 4.2.2、放样方法.10 4.2.3、打桩控制.10 4.2.4、管桩的堆放、拖运、取桩的规定.114.2.5、管桩焊接.125、机械及劳动力计划13 5.1、施工机械选择.13 5.2、劳动力计划.136、施工部署.14 6.1、施工总体部署.14 6.1.1、施工区域的划分.14 6.1.2、施工流水安排的原则.14 6.2、施工组织机构.14 6.2.1、施工管理目标.14 6.2.2、现场管理机构.14 6.2.3、施工组织机构图.14 6.2.4、项目经理部主要成员

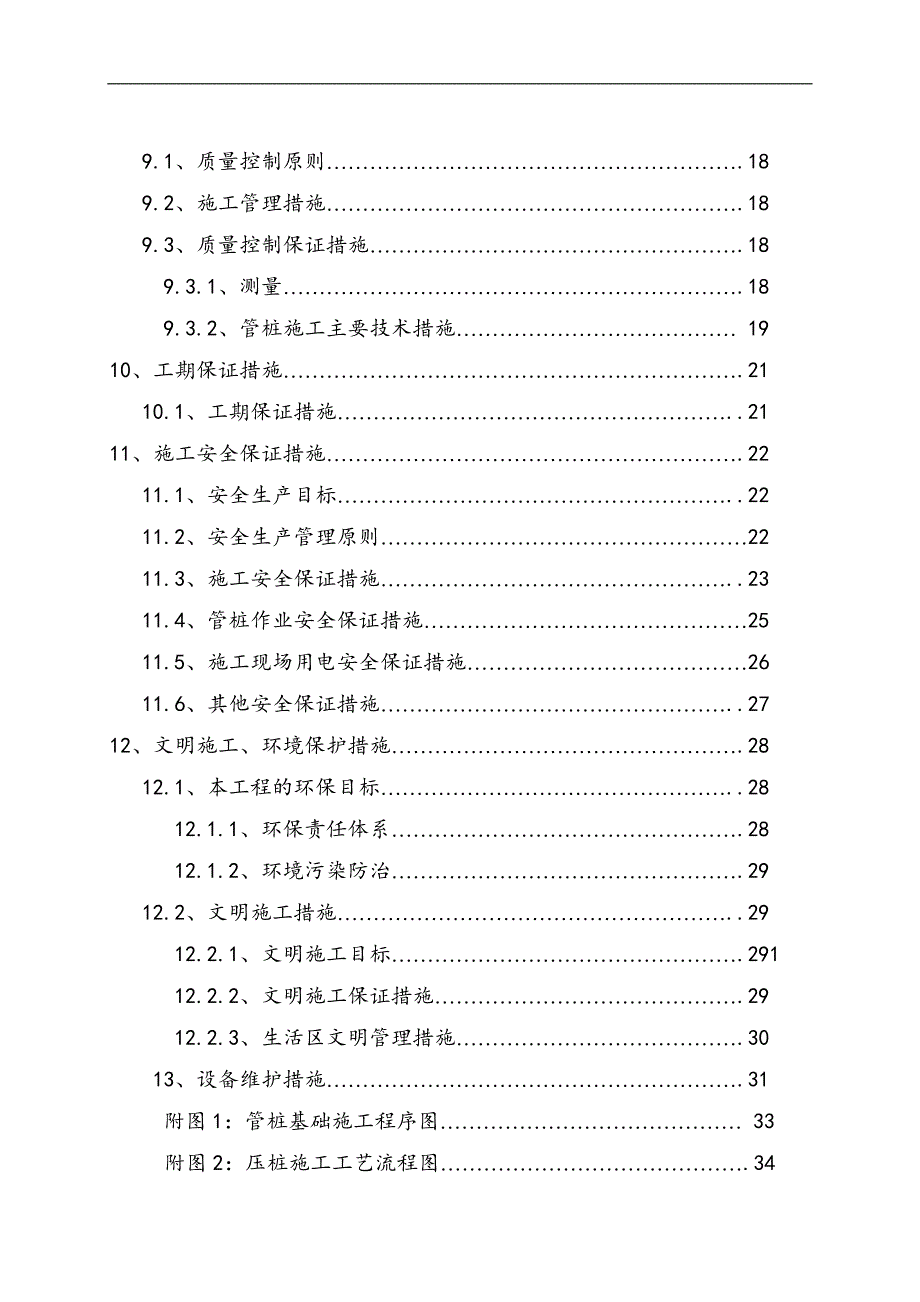

3、.157、施工平面布置.16 7.1施工总平面布置 168、施工进度计划.17 8.1、施工工期总说明.17 8.2、施工进度计划.179、质量保证措施18 9.1、质量控制原则.18 9.2、施工管理措施.18 9.3、质量控制保证措施.18 9.3.1、测量.18 9.3.2、管桩施工主要技术措施 1910、工期保证措施.21 10.1、工期保证措施.2111、施工安全保证措施.22 11.1、安全生产目标.22 11.2、安全生产管理原则22 11.3、施工安全保证措施.23 11.4、管桩作业安全保证措施25 11.5、施工现场用电安全保证措施26 11.6、其他安全保证措施.2712

4、、文明施工、环境保护措施.28 12.1、本工程的环保目标.28 12.1.1、环保责任体系.28 12.1.2、环境污染防治.29 12.2、文明施工措施.29 12.2.1、文明施工目标.291 12.2.2、文明施工保证措施.29 12.2.3、生活区文明管理措施.30 13、设备维护措施.31 附图1:管桩基础施工程序图 33附图2:压桩施工工艺流程图.34附图3:管理架构图.35 1、工程施工实施目标及编制说明1.1、 工程施工实施目标充分发挥公司优势和结合多年的施工经验,严格按照设计要求和施工规范组织施工,认真履行合同,实行对业主的承诺,以一流的项目管理、一流的工程质量、一流的文明

5、施工、一流的安全措施、一流的效率、一流的服务,确保实现如下目标:工程质量目标:确保工程通过验收,各有关单位对本工程评价优良。施工工期目标:确保在合同工期内完成承包范围内的所有任务,争取提前完成。安全施工目标:实现安全生产“六无”目标。1.2、 编制说明 1.2.1、方案编制依据 1、业主提供的设计图纸; 2、招标文件; 3、国家和行业颁布的有关现行施工规范及标准; 4、本公司编制的作业指导书和施工方法; 1.2.2、本工程执行的规范、规程 1、工程测量规范及技术说明(GB50026-93)2、建筑地基基础工程施工验收规范(GB500202-832002)3、预应力混凝土管桩基础技术规程(DBJ

6、T15-22-98)2、工程概况2.1、工程概况-2.2、工程的主要特点1、-2-3、施工准备工作3.1、施工技术准备 3.1.1、做好调查工作 3.1.1.1、气象、地形和水文地质的调查掌握气象资料,以便综合组织过程的均衡施工,制定雨季的施工措施。进行勘察场地,尤其要掌握好场地水位等资料。 3.1.1.2、各种物质资源和技术条件的调查 1、由于施工所需管桩数量大,故应对预应力管桩的生产和供应情况、价格、品种、质量等进行详细调查,以便及早进行供需联系,落实供需要求,保证管桩供应。2、由于桩基础施工用电量较大,用电的起动电流大,负荷变化多,因此,对电源待的供应情况应作详细安排,包括供电能力、线路

7、距离等。3.1.2、做好与设计的结合工作由项目技术负责人组织有关人员认真学习和研究图纸,并进行自审、会审等工作,以便熟练、准确地施工。1、 通过学习,熟悉图纸内容,了解设计上要求施工达到的技术标准,明确工艺流程。2、 进行自审,组织施工管理人员对有关图纸进行审查,掌握和了解图纸中的细节。3、 组织施工班组共同学习施工图纸,商定施工配合事宜。4、 组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计要求。 3.1.3、编制施工组织设计由技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文件,并在开工前组织项目部人员明确施工任务、质量目标、施工工期,进行技术、质量、

8、安全交底等工作。 3.2、物资条件准备 3.2.1、建筑材料的准备 根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。1、 根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。2、 组织材料按计划进场,并做好保管工作。 3.2.2、配件的加工订货准备 根据施工进度计划及施工预算所提供的各种配件数量,编制相应的需用量计划。组织配件按计划进场,按施工总平面布置图作好存放和保管工作。 3.2.3、施工机械准备 根据施工组织设计中确定的施工机具、设备的要求及施工进度的安排,编制施工机具设备需用量计

9、划,落实施工机具设备需用量计划,确保按期进场,准时开工。3.3、现场准备 3.3.1、场地控制网的测量,建立控制基准点 施工前按总平面图的规划,在一定的距离布点,组成测量控制网,各控制点均应为永久性的坐标桩和水平基准点桩,采取保护措施,以防破坏,利用测量控制网控制和校正建筑物的轴线等,确保施工质量。 3.3.2、做好现场的“三通一平”工作业主已对施工场地初步进行平整。 1、 在现场范围内修通临时道路,接通施工用水、用电,并保证管桩、施工设备和施工材料的正常运输。2、 根据现场承重情况,是否需要采取加强措施,确保满足桩机行走的要求。 3.3.3、文明施工准备工作1、 建立文明施工管理体系,制订文

10、明施工检查考评制度,落实文明施工保证措施,并组织项目部有关管理人员和班组人员进行有关交底。2、 临时设施:主要集装箱组成。3、 文明施工措施详见第12章。4、施工方案4.1、施工程序 管桩基础施工程序详见附图14.2、施工方法 4.2.1、施工测量 本工程场地面积较大,测量精度要求高,难度大。 4.2.2、施工测量方法 以规划局提交的测量控制基准点为基础,建立闭合导线控制网,闭合导线控制网建立在场地四周,根据施工控制网,测设轴线,再根据轴线测设各个细部。 4.2.2.1、开工的测量准备工作检查和复核测量基准点,增设控制点和水准点,建立控制网、施工放样。 4.2.2.2、测量仪器平面测量的主测仪器为-。 4.2.3、压桩控

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
