《一级公路改建项目沥青混凝土路面工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《一级公路改建项目沥青混凝土路面工程施工组织设计.doc(39页珍藏版)》请在第壹文秘上搜索。

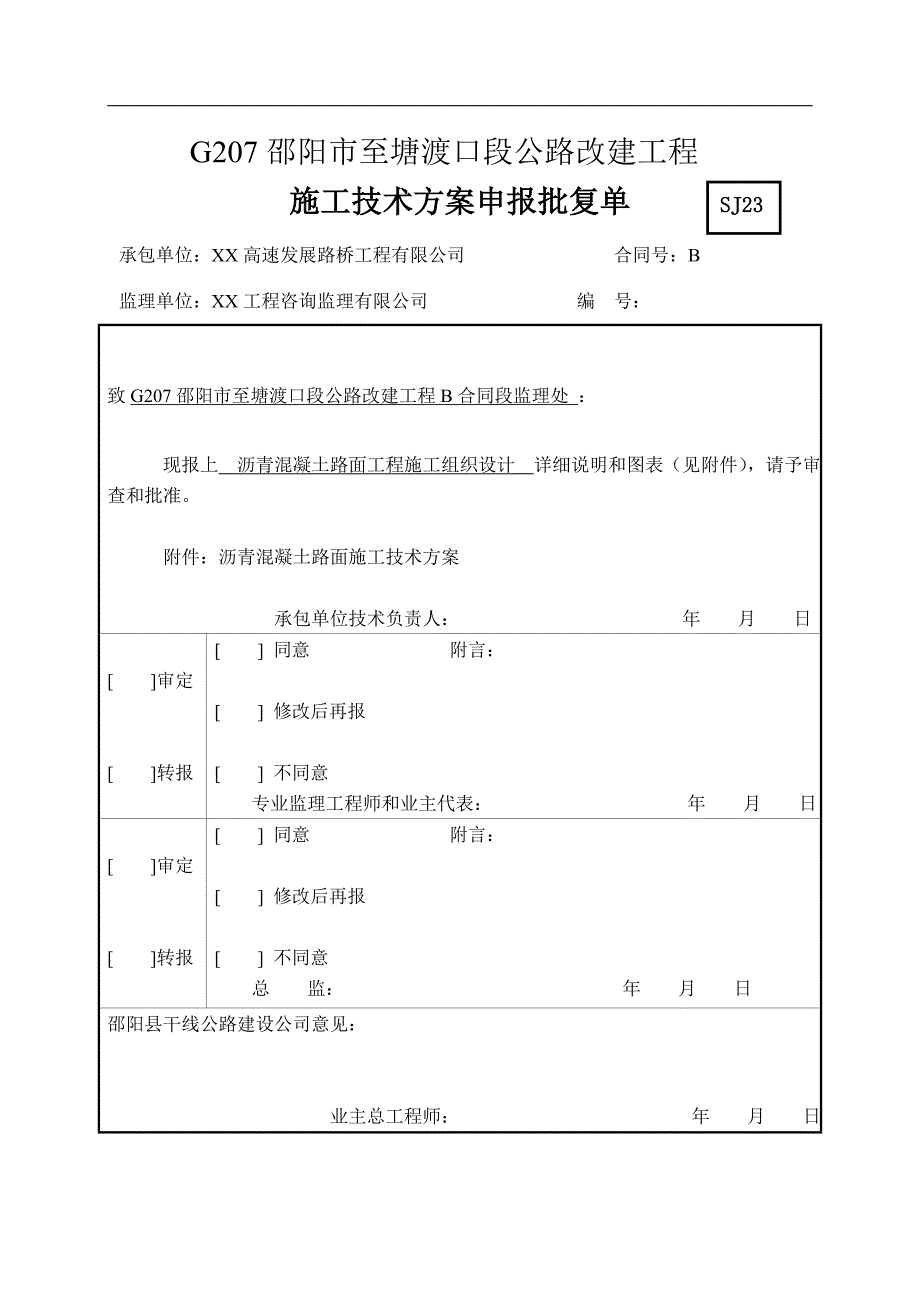

1、G207邵塘公路改建工程X标沥青混凝土路面工程施工组织设计G207邵阳市至塘渡口段公路改建工程SJ23施工技术方案申报批复单 承包单位:XX高速发展路桥工程有限公司 合同号:B 监理单位:XX工程咨询监理有限公司 编 号:致G207邵阳市至塘渡口段公路改建工程B合同段监理处 : 现报上 沥青混凝土路面工程施工组织设计 详细说明和图表(见附件),请予审查和批准。附件:沥青混凝土路面施工技术方案 承包单位技术负责人: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意 专业监理工程师和业主代表: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意 总 监: 年 月 日邵阳县干线公路建设

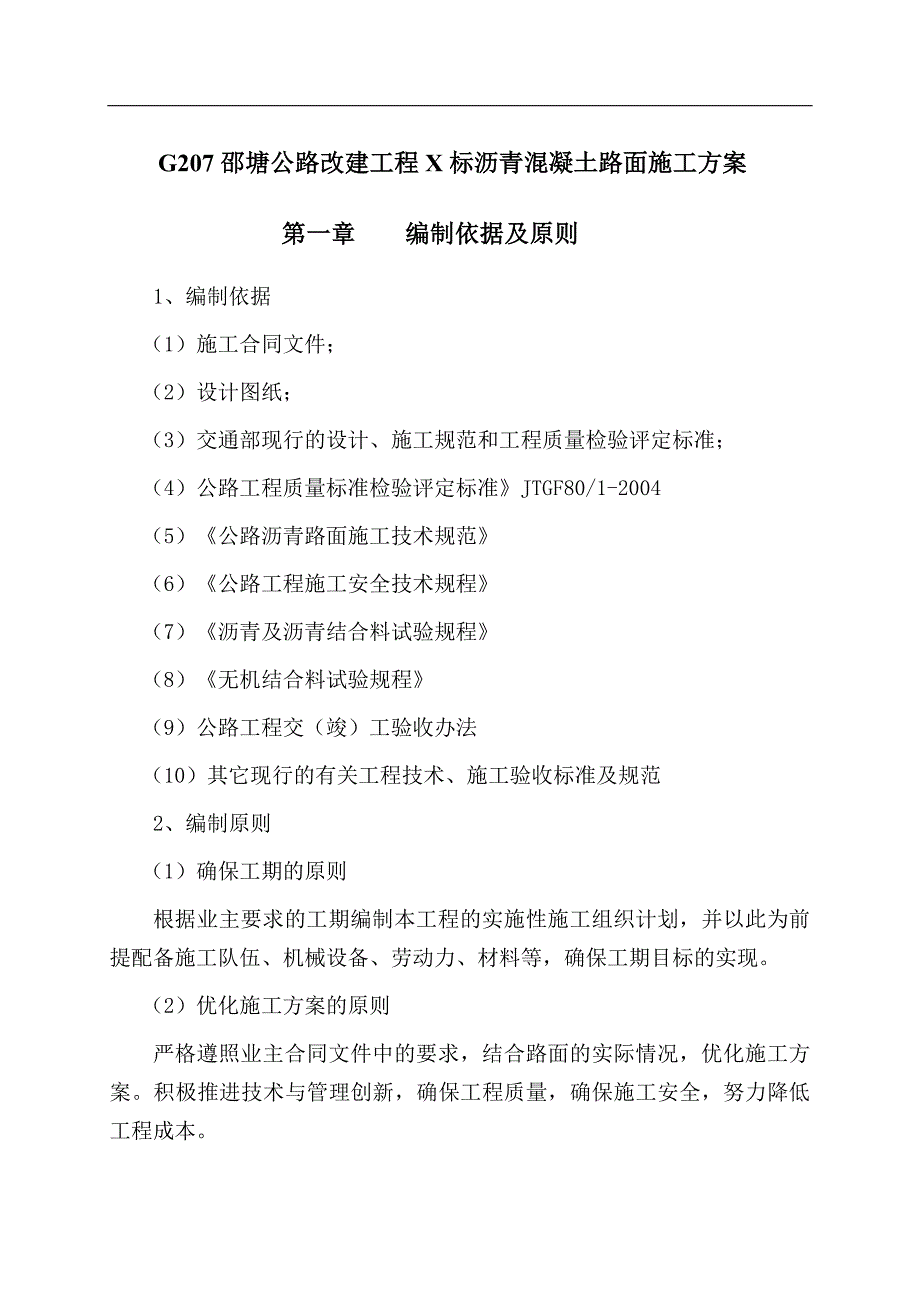

2、公司意见: 业主总工程师: 年 月 日G207邵塘公路改建工程X标沥青混凝土路面施工方案第一章 编制依据及原则1、编制依据(1)施工合同文件;(2)设计图纸;(3)交通部现行的设计、施工规范和工程质量检验评定标准;(4)公路工程质量标准检验评定标准JTGF80/1-2004(5)公路沥青路面施工技术规范(6)公路工程施工安全技术规程(7)沥青及沥青结合料试验规程(8)无机结合料试验规程(9)公路工程交(竣)工验收办法(10)其它现行的有关工程技术、施工验收标准及规范2、编制原则(1)确保工期的原则根据业主要求的工期编制本工程的实施性施工组织计划,并以此为前提配备施工队伍、机械设备、劳动力、材料
3、等,确保工期目标的实现。(2)优化施工方案的原则严格遵照业主合同文件中的要求,结合路面的实际情况,优化施工方案。积极推进技术与管理创新,确保工程质量,确保施工安全,努力降低工程成本。(3)均衡生产、突出重点的原则根据路面工程的特点,在合理安排工期,搞好工序衔接的前提下,将主线沥青面层施工作为本标段的重点工程。在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡组织、合理安排施工程序的原则,科学组织施工。(4)统筹兼顾、合理安排的原则结合施工现场的实际,合理安排施工顺序和施工场地,正确处理施工建设与交通畅通的关系,减少施工对当地交通以及群众生产生活的影响,努力抓
4、好现场标准化管理,搞好安全文明施工。(5)因地制宜、灵活机动的原则针对工程特点,合理组织施工,对临时工程、临时设施的设置,尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益,不占或少占耕地。(6)专业化施工原则投入专业化队伍施工,以确保工期和质量。(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全。(8)环保与施工同等重要的原则坚持“改造自然、保护自然、建设公路、环保同行”的原则,施工和环保同考虑、同安排、同落实,两者并举,同期进行,达到修路、环保双成功,双满意。第二章 工程概况1、 工程简介本项目位于邵阳县
5、境内,起于邵阳市雨溪桥镇与邵阳县交界K8+620处,经曹家塘、九公桥镇东侧,于下木塘下穿二广高速公路,经七里山园艺场、白冲、红石桥,按一级公路标准建设,设计速度为60km/h,本工程起止桩号K8+620-K25+054主线采用沥青混凝土路面,平面交叉被交叉道路采用水泥混凝土路面,沥青路面宽度为2*11.5m。2、路面结构层布置:沥青上、中面层均采用SBS改性沥青,下面层采用70号道路石油沥青,沥青上面层均采用密级配沥青混合料,中面层采用中粒式密级配,下面层采用粗型级配,沥青混凝土面层之间设置沥青粘层,基层与面层之间设置沥青透层和封层。粘层油采用喷洒型阳离子乳化沥青(PC-3)用量为0.5L/m
6、2,透层采用阳离子乳化沥青,用量1.0L/,封层SBS采用1.0cm厚沥青同步碎石封层。与沥青层接触的路缘石等构造物的表面应浇洒或涂抹粘层沥青,可采用快、中凝的液体石油沥青,用量为0.5L/。3、沥青路面面层结构及数量表面层:4cm厚细粒式改性沥青混凝土(AC-13C)381500;中面层:5cm厚中粒式改性沥青混凝土(AC-20)381500;下面层:7cm厚粗粒式沥青混凝土(AC-25)381500;封层:1cm厚SBS改性沥青同步碎石封层381500。第三章 总体施工布置1、施工场地安排:(1)施工总体布置根据项目经理部人员配置情况及对现场调查,本着利于和业主指挥部及监理单位联系方便、同
7、时有利于指挥现场施工的原则,项目经理部建在原老207国道线路左侧,城郊区位。项目经理项目副经理项目总工沥青混凝土施工队工程技术部(含测量组)质量监控部工程管理部材料设备部(2)管理人员机构(3)拌合站、料场、仓库布置项目部沥青砼拌合工区设在原老207国道旁,占地面积近40亩,拌和设备为三一重工LB4000型拌和楼,拌和站料仓可储备材料近8000m,拌和站设工地试验室。2、施工顺序:(1)首先,积极进行施工准备,安排人员、机械设备到场及临建建设,征用料场并硬化场地,拌和设备安装调试,大量储备各类原材料,做好各类原材料试验及配比选定,总体施工组织设计及进度计划报批,点桩复核等技术准备工作。按业主安
8、排完成施工备料计划,这部分工作业已完成。(2)优先安排路基先交接段落的路面封层施工。(3)基层完成足够的长度并且有连续段落时安排透层油洒布、下封层,沥青下面层施工。(4)沥青中面层及上面层根据沥青下面层的实际施工情况,适时安排施工。3、施工进度计划(1)施工前期准备阶段(5月20日8月25日):进驻工地、开工报告编制(施工方案)、工地试验室外委、施工区域的导线点和水准点加密闭合、试验段施工方案编制、紧急预案编制。(2)试验段实施阶段(9月5日9月8日):桩号为K23+400K23+600 段主车道左幅,对各结构层进行试铺来优化验证拌合、运输、摊铺、碾压及施工机械设备组合和工序衔接。(3)大面积
9、施工开始第一步:进行K23+400K20+000段主车道左幅下面层施工。计划在 9月9日 9月13日,9月 14日前完成本段下面层施工,完成主要工程量为粗粒式沥青混凝土39100 ,透层和下封层穿插完成。(4)第二步进行K8+620K25+054段右幅主车道下面层施工:计划在 9月 15日10 月 3日, 10月 5 日前完成本段下面层施工,完成主要工程量为粗粒式沥青混凝土191000 。透层和下封层穿插完成。(5)第三步进行K8+620K25+054段左幅主车道所剩下面层施工:计划在 10 月 5 日10 月 10 日, 10 月 18 日前完成本段下面层施工作业,完成主要工程量为粗粒式沥青
10、混凝土 151700。透层和下封层穿插完成。(6)第四步进行K8+620K25+054 段主车道中面层施工:本阶段主要工程量约:5cm中粒式沥青砼面层 381500。计划在 10月 19 日 11 月 20 日,粘层同步完成。(7)第五步进行K8+620K23+054段主车道上面层施工:本阶段主要工程量约:4cm细粒式沥青砼上面层381500 。计划在 11 月 20 日 12 月 15 日。4、 劳动力配置计划施工劳务层是贯穿整个施工过程的实际操作人员,是施工质量、进度、安全生产、文明施工的最直接的保证者。我标段劳务人员主要来自于我公司长期雇佣的劳务人员。沥青面层施工劳动力配置工种人数现场管
11、理人员8机操工8机修工2焊工1司机20试验工3测量工3路面铺装工15辅助工(普工)10合计70本试验路段施工由项目经理挂帅,成立领导小组,共70人直接参与,主要领导小组成员如下:姓名职务职称备注李爱华项目经理工程师 许俊杰项目总工程师高级工程师岳守良现场技术负责人高级工程师肖东兴现场生产负责人施工员证岳登柱现场安全负责人安全员证刘期铁拌和站负责人机械设备员证罗波试验负责人试验检测员石涛测量负责人测量员证彭来明施工负责人施工员证孙有丰运输队负责人5、施工机械配置计划我项目部计划配备的沥青面层施工机械如下表:投入本工程的主要施工机械设备表序号设备名称型号规格数量(台)国别产地制造年份额定功率(KW
12、)生产能力用于施工部位备注1沥青砼拌和站LJB40001套三一重工2013年520KW300T/H沥青砼加工2沥青砼摊铺机LTU120G 1台中联重科2014年188KW12m沥青面层3沥青砼摊铺机DTUH90G1台中联重科2014年140KW9m沥青面层4双钢轮压路机HD1381台德国悍马2014年98KW15吨沥青面层5双钢轮压路机HD1281台德国悍马2014年98KW14吨沥青面层6胶轮压路机YL30R1台中联重科2014年125KW30T路面7乳化沥青洒布车CZL5060GLS1台中交郴州筑机2010年66KW2000L路面8沥青碎石同步机CZL5312TBS1台中交郴州筑机2014年247KW6000L/12M路面9沥青储存罐HT-3002台三一重工2014年200T沥青储存10小型平板夯机TV7201台德国20092.2KW夯实11交流电焊机BX1-3152云南200010KVA100m/小时812装载机ZL502柳工2010210KW拌和站装料113自卸汽车15台30吨混合料运输1144000L洒水车1台加水155KW发电机备用以上施工机械根据现场工程进度要求进行适当调整6、试验仪器配置主要试验检测仪器设备表序号设备名称规格单位数量备注1贝克曼梁5.4米台22数显百分表0.
