《万峰学校学生食堂工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《万峰学校学生食堂工程施工组织设计.doc(13页珍藏版)》请在第壹文秘上搜索。

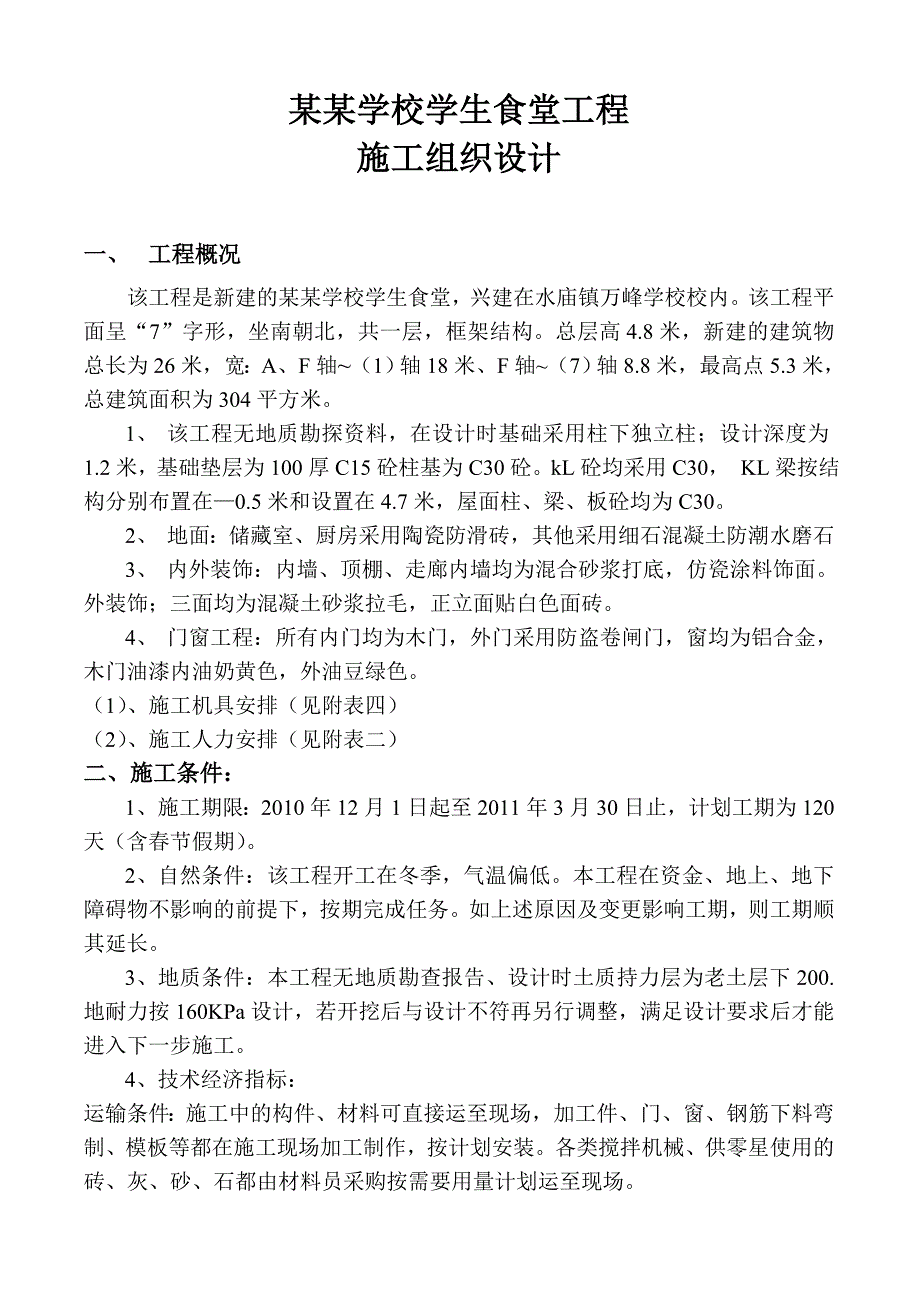

1、某某小学学校学生食堂施工组织设计某某学校学生食堂工程施工组织设计一、 工程概况该工程是新建的某某学校学生食堂,兴建在水庙镇万峰学校校内。该工程平面呈“7”字形,坐南朝北,共一层,框架结构。总层高4.8米,新建的建筑物总长为26米,宽:A、F轴(1)轴18米、F轴(7)轴8.8米,最高点5.3米,总建筑面积为304平方米。1、 该工程无地质勘探资料,在设计时基础采用柱下独立柱;设计深度为1.2米,基础垫层为100厚C15砼柱基为C30砼。kL砼均采用C30, KL梁按结构分别布置在0.5米和设置在4.7米,屋面柱、梁、板砼均为C30。2、 地面:储藏室、厨房采用陶瓷防滑砖,其他采用细石混凝土防潮
2、水磨石3、 内外装饰:内墙、顶棚、走廊内墙均为混合砂浆打底,仿瓷涂料饰面。外装饰;三面均为混凝土砂浆拉毛,正立面贴白色面砖。4、 门窗工程:所有内门均为木门,外门采用防盗卷闸门,窗均为铝合金,木门油漆内油奶黄色,外油豆绿色。(1)、施工机具安排(见附表四)(2)、施工人力安排(见附表二)二、施工条件:1、施工期限:2010年12月1日起至2011年3月30日止,计划工期为120天(含春节假期)。2、自然条件:该工程开工在冬季,气温偏低。本工程在资金、地上、地下障碍物不影响的前提下,按期完成任务。如上述原因及变更影响工期,则工期顺其延长。3、地质条件:本工程无地质勘查报告、设计时土质持力层为老土

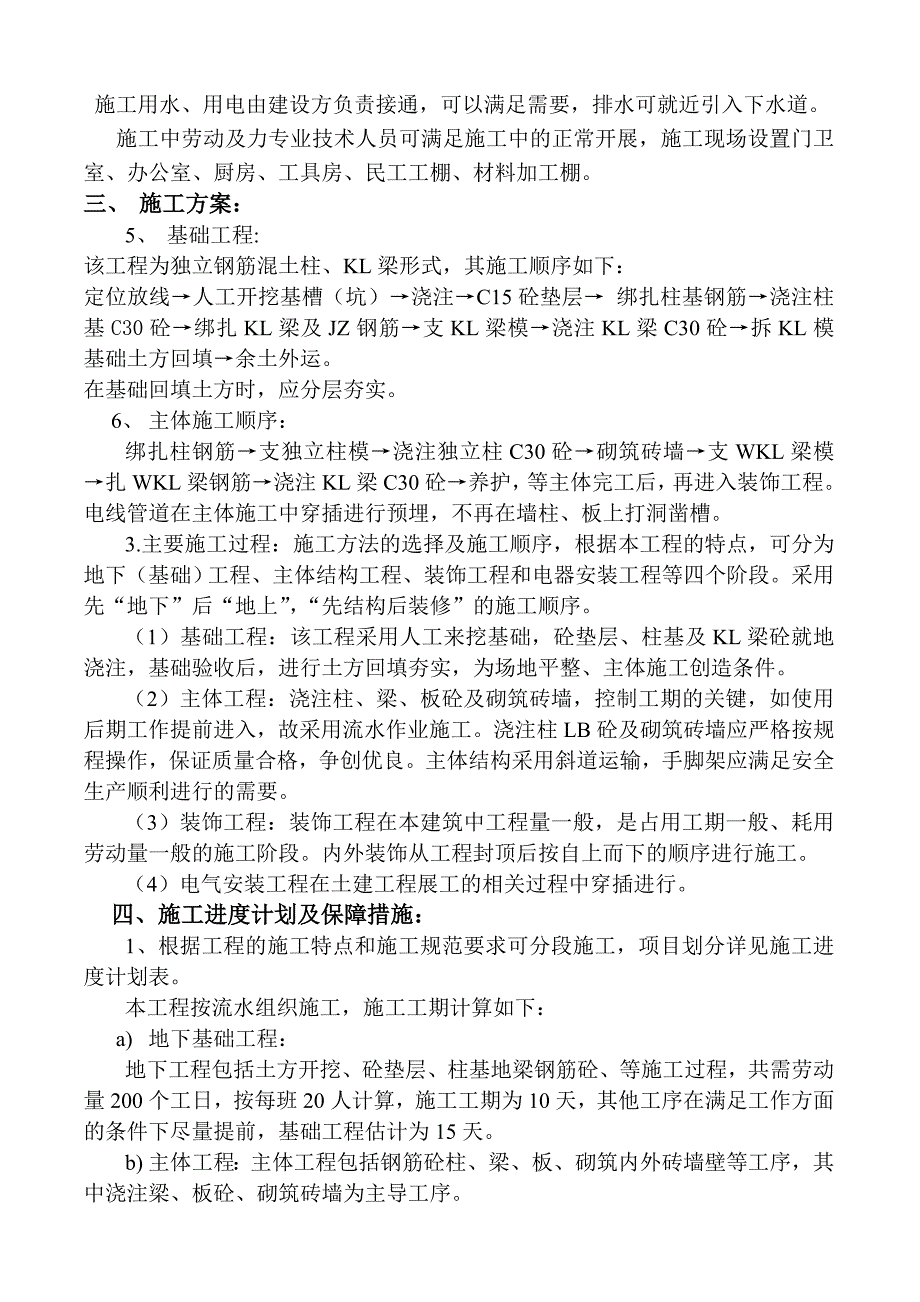

3、层下200.地耐力按160KPa设计,若开挖后与设计不符再另行调整,满足设计要求后才能进入下一步施工。4、技术经济指标:运输条件:施工中的构件、材料可直接运至现场,加工件、门、窗、钢筋下料弯制、模板等都在施工现场加工制作,按计划安装。各类搅拌机械、供零星使用的砖、灰、砂、石都由材料员采购按需要用量计划运至现场。 施工用水、用电由建设方负责接通,可以满足需要,排水可就近引入下水道。施工中劳动及力专业技术人员可满足施工中的正常开展,施工现场设置门卫室、办公室、厨房、工具房、民工工棚、材料加工棚。三、 施工方案:5、 基础工程:该工程为独立钢筋混土柱、KL梁形式,其施工顺序如下:定位放线人工开挖基槽
4、(坑)浇注C15砼垫层 绑扎柱基钢筋浇注柱基C30砼绑扎KL梁及JZ钢筋支KL梁模浇注KL梁C30砼拆KL模 基础土方回填余土外运。在基础回填土方时,应分层夯实。6、 主体施工顺序:绑扎柱钢筋支独立柱模浇注独立柱C30砼砌筑砖墙支WKL梁模扎WKL梁钢筋浇注KL梁C30砼养护,等主体完工后,再进入装饰工程。电线管道在主体施工中穿插进行预埋,不再在墙柱、板上打洞凿槽。3.主要施工过程:施工方法的选择及施工顺序,根据本工程的特点,可分为地下(基础)工程、主体结构工程、装饰工程和电器安装工程等四个阶段。采用先“地下”后“地上”,“先结构后装修”的施工顺序。(1)基础工程:该工程采用人工来挖基础,砼垫
5、层、柱基及KL梁砼就地浇注,基础验收后,进行土方回填夯实,为场地平整、主体施工创造条件。(2)主体工程:浇注柱、梁、板砼及砌筑砖墙,控制工期的关键,如使用后期工作提前进入,故采用流水作业施工。浇注柱LB砼及砌筑砖墙应严格按规程操作,保证质量合格,争创优良。主体结构采用斜道运输,手脚架应满足安全生产顺利进行的需要。(3)装饰工程:装饰工程在本建筑中工程量一般,是占用工期一般、耗用劳动量一般的施工阶段。内外装饰从工程封顶后按自上而下的顺序进行施工。(4)电气安装工程在土建工程展工的相关过程中穿插进行。四、施工进度计划及保障措施:1、根据工程的施工特点和施工规范要求可分段施工,项目划分详见施工进度计
6、划表。本工程按流水组织施工,施工工期计算如下:a) 地下基础工程:地下工程包括土方开挖、砼垫层、柱基地梁钢筋砼、等施工过程,共需劳动量200个工日,按每班20人计算,施工工期为10天,其他工序在满足工作方面的条件下尽量提前,基础工程估计为15天。b) 主体工程:主体工程包括钢筋砼柱、梁、板、砌筑内外砖墙壁等工序,其中浇注梁、板砼、砌筑砖墙为主导工序。c) 主体工程人需劳动量为380个工日,按每班25人计算,则施工工期为15天,估计为30天(包括春节假期)。d) 屋面工程:屋面为不上人屋面,共需劳动量60个工日,按每班6人计算,则施工工期为10天,估计为12天。e) 楼地面工程:预算工日为80个
7、,按每班10人计算,则施工工期为8天,估计为12天。f) 装饰工程:装饰工程待主体封顶后自上而下进行,预算工期日为180个,按每班15人计算,则施工工期为12天,估计为15天。g) 电气安装工程预算工日为40个,按每班5人计算,则施工工期为8天,估计为10天,楼地面、电气安装在装饰工期内穿插进行,余下26天误工天数和清理场地及竣工验收。i. 保证措施:(1) 施工进度保证措施:我们根据工程的实际情况,关键便于领导管理,计划做一个组施工。为了保证工程质量,加快进度,其内部统一领导指挥。分工合作,各项工作包干,使其形成竞争的局面,奖优罚劣,鼓励工人多劳多得来加快工期,提高工程质量,降低成本。(2)
8、 机械设备使用和管理措施:所以机械设备由专业人员负责和保养,严禁带病机械进场,特别注意保养机械和设备,确保供电、供水正常。(3) 工期、质量、安全保证措施: 严格按施工计划及时调整时间偏差,严格按施工规范和操作规程作业,视质量为生命,视安全为效益的方针。(4) 财务、质量保证措施:该工程根据甲方的议标书的资金来源和付款办法来承担该工程。项目经理应具备一定的资金,以应付工程急用。工程的所有资金由项目经理统一调配使用,资金调配使用以工程进度为宗旨。资金紧张时,可向公司申请流动资金,公司尽可能调动一切可调动的施工机械设备,来保证工程的施工需要,确保施工计划措施,保证进度,使工程提前完工,实现其目标管
9、理。(5) 管理体制保证措施:实行项目经理负责制,该工程由汤桂平同志担任项目经理,肖祥安担任施工员,李由勇担任质检员,李海军担任安全员,曾秀容担任材料员,资料员李明凌。在施工中,项目经理、施工人员、质安员、材料保管员应充分合作,加强团结,互相促进,共同协作来保证搞好该工程。(6) 主要工种负责人:派经验丰富、认真负责的唐祥平同志担任泥工负责人,派杨必录同志担任木工负责人,李小平同志为钢筋负责人,架子负责人为李代顶,砼工负责人为曾小华,抹灰工负责人为唐祥平,电焊工负责人为刘松生,水卫负责人为刘松生,油漆工负责人为肖四清,电工负责人为刘松生五、施工现场平面布置图(见附图)六、操作规程及保证措施1、
10、砖砌体工程:(1)所有进入施工现场的红砖的品种、强度、等级应符合设计要求,规格一致,在常温下使用前应适当浇水湿润。(2)砂浆:A、砌筑用砂浆的种类、强度、等级应符合设计要求,砂浆必须要有适宜的稠度和良好的保水性。B、砂浆应用机械搅拌,每盘过磅称量,严禁使用体积比,且应随伴随用。常温下,水泥砂浆应在拌后4小时内,气温高于30摄氏度时,应分别在拌后2小时和3小时内用完。C、砂浆应做强度检验,每一层楼或每250砌体中各种强度等级的砂浆,每台搅拌机至少检查一次,每次至少留一组试块(6块)。(3)组砌工艺:采用“三顺一丁”方法组砌,抄平、弹线、立皮数杆盘角、挂线、砌筑、勾蓬、楼层轴线标高及检查等工序。(
11、4)A、采用“三一”砌砖法,砌筑时砂浆应饱满,厚薄均匀,砂浆饱满度应大于80%。操作时不准有包心砌法,严禁1/4砖上墙.B、砌筑时应上下错缝,内外搭砌,接搓牢固。在分段施工临近处设斜搓并加设拉接钢筋。C、为减少灰缝变形砌体沉降,一般每日砌筑高度不宜超过1.8米,雨天时不宜超过1.2米。(5)、砖墙门窗过梁均按承重墙荷载选用中南标,过梁在墙体内支承长度大于或等于250mm。(6)、砌体与构造柱,构造柱与水平构件应分别浇注砼,在墙体与构造柱相连时,墙体必须留设马牙槎。采取先退后进留法,并按设计要求留好拉接钢筋,26500(竖向)伸入墙体内大于或等于1000mm,锚入柱内250mm。(7)、脚手架眼
12、留设(应按规范)在小于1米的窗间墙基墙体转角处450内严禁留设架眼。2、原材料、半成品进场组织抽样检查制度:在施工当中,原材料及半成品必须按计划有组织进场,钢筋、水泥及装饰材料应配有合格证;凡进入工地的材料及半成品构件必须经监理公司认可合格后方可使用。模板工程:必须组织专业人员施工,生产相应的模板组件,对于复杂部位应特别考虑。梁跨度大于或等于4米时,底模应按设计要求起拱3,悬臂构件按5,且起拱高度大于或等于20mm。模板在安装前应详细检查是否符合要求,安装前必须刷好脱模剂,每次使用后要清洗干净,并整理码堆,以防变形。、3、钢筋工程:A、 材料进货到钢筋成型绑扎,必须严格把住质量关,凡进入工地现
13、场的钢筋应配有出厂合格证,并经检测合格后方可使用。本工程所用钢筋型号如下:级钢筋HPB235级、级钢筋HRB335级。B、 钢筋冷弯成型一定要一次性成功,不可在弯曲点反复弯曲,钢筋搭接绑扎要按设计规范严格执行,钢筋焊接要双面焊或对焊,焊接应由持证的专业人员施工,焊接经检测合格后方可使用。4、砼及钢筋砼工程:砂石应做砂石分析,水泥经检测合格后方可使用。严格控制砂、砾石的颗粒级配及水灰比,配比应严格按施工配合比,每盘过磅称量,严禁使用体积比,以满足砼的质量。要用机械振捣,禁止人工搅拌。浇捣砼后,应填好砼施工记录。施工现场必须挂好砼、砂浆施工配比牌。A、 防止离析,保证砼的均匀性。当砼自由下落高度大
14、于2米或竖向结构中浇注高度超过3米时,应采用串桶溜槽或溜管下料。B、 分层灌筑、分层捣实:在浇筑砼前,必须由架子工扎好砼浇灌道后方能浇筑砼,以免施工人员踩坏钢筋。C、 正确留置施工棚:砼由于工程量大,在浇筑时可能会不能连续浇灌,且停歇时间有可能超过砼初凝时间,则应预先在确定的位置留置施工缝,施工棚留在剪力最小处、且便于施工的部位,柱留水平施工缝,梁板留垂直施工缝。D、 在施工缝继续浇筑砼时,应清除施工缝表面水泥薄膜和松动的石子或软弱砼层,经湿润冲洗干净,再抹水泥浆或与砼成分相同的水泥砂浆一层,然后浇注砼,细致捣实,使新旧砼结合紧密。当室外平均气温连续五天稳定低于+5时,砼及钢筋砼工程应遵照冬期
15、施工技术规定进行施工,如:加入氯化钠等(不超过水泥用量的1%)可满足我地冬季砼施工要求。5、门窗工程:木门及铝合金窗必须严格按图集规范制作,由专业队伍施工。6、屋面工程:屋面防水等级为级,严格按照设计图施工,屋面防水保温隔热装饰性仿陶瓷复合板25厚,特种防水粘胶刮缝。分格缝的设置和间距必须符合设计规范要求,缝内油膏应嵌填密实,粘结牢固,表面平整。7、楼地面工程:楼地面如地板砖地面,组织专业人员施工,必须做好楼面基层施工。8、装饰分部工程:(1)、内装饰:组织专业人员施工,砂浆必须用机械搅拌,抹灰前应将砖墙面浇湿润,确保粘结牢固,避免抹灰空鼓。有防水要求的部位,做好泛水,保证永无结构渗水。(2)、外装饰:应组织施工人员做施工技术交底,按操作规范和图纸说明进行施工,表面清洁、阴阳各方正,线条平直一致,色彩分明。9、水电卫工程:应请专业队伍施工,严格按规范进行施工,不允许在截面长度小于500的墙体上埋设任何管线,不允许在墙上凿打通长水平缝埋设管线。10、油漆玻璃:严把材料关,木制品在油漆时必须全面刮底灰,且底灰要匀而薄,过刷从粗到细,检查底灰合格后才能上面漆。11、施工日志及隐蔽记录:在现场施工中,施工人员做好原始技术资料记录和积累工作,包括施工日志记录、砂浆、砼试块记录,设计变更记录及分项工程隐蔽记录。12、工
