拟建高层商住楼地基处理施工方案(土石方回填).doc

上传人:p** 文档编号:948099 上传时间:2024-05-14 格式:DOC 页数:31 大小:142.77KB
下载 相关 举报
拟建高层商住楼地基处理施工方案(土石方回填).doc_第1页
第1页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第2页
第2页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第3页
第3页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第4页
第4页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第5页
第5页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第6页
第6页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第7页
第7页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第8页
第8页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第9页
第9页 / 共31页
拟建高层商住楼地基处理施工方案(土石方回填).doc_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《拟建高层商住楼地基处理施工方案(土石方回填).doc》由会员分享,可在线阅读,更多相关《拟建高层商住楼地基处理施工方案(土石方回填).doc(31页珍藏版)》请在第壹文秘上搜索。

1、地地基处理施工方案工程有限公司第一章、概述第一节、工程概况拟建场地位于市北侧,以北,以西,占地面积18.5万平方米。现有场地为以前当地煤矿开采回填区,现有场地起伏较大,整体为西高东低高差约40米,场地地质主要为以前回填土、杂填土石方、煤矸石碎屑、建筑及生活垃圾。拟建场地上计划建造2932层商住楼。需对现有场地进行土石方平整,有挖有填,填方平均厚度25m28m,本次地基处理应甲方要求,场地采用500T*M强夯处理方式,点夯两遍,满夯一遍。待回填至场地设计标高下2m处采用振动压路机分层碾压粘性土至场地标高100200或楼座基地标高之上1m处。第二节、场地地质条件:场地地层可划分为四层:第层人工填土

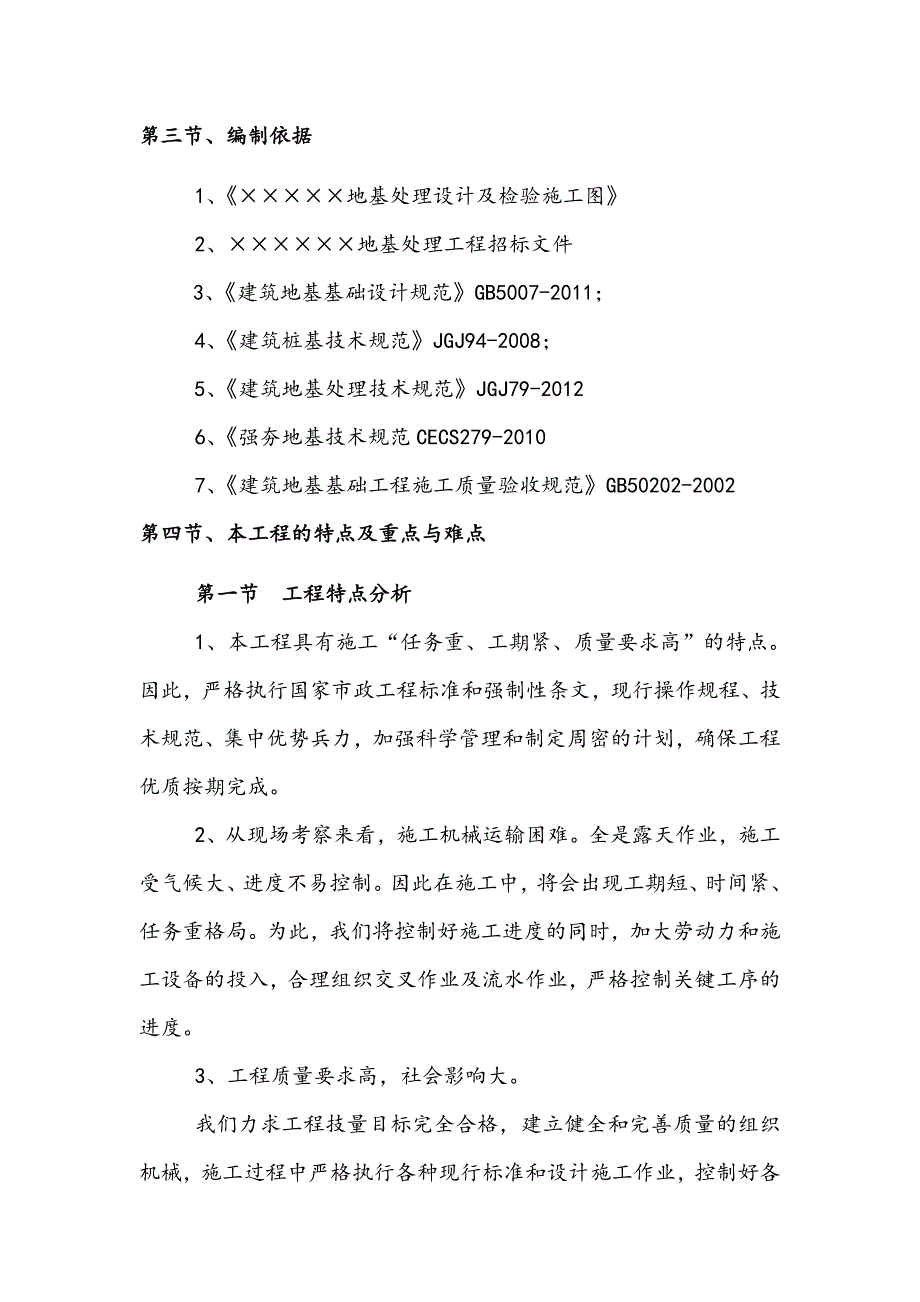

2、层:杂色,含泥岩块,砂岩块、贝岩块、灰岩块、煤矸石块、粉土、杂土充填,结构较松散,欠固结。第层泥岩:灰黑色,破碎,主要矿物为石英、云母等,主要粘结物为粘土矿物,属软岩。岩石质量等级为一级。第层泥岩:灰黑色,较完整,主要矿物为石英、云母等,主要粘结物为粘土矿物,属软岩。岩石质量等级为二级。第层灰岩:灰色,中分化,主要为化学沉积物碳酸钙,属软岩。岩石质量等为三级。第三节、编制依据1、地基处理设计及检验施工图2、地基处理工程招标文件3、建筑地基基础设计规范GB5007-2011;4、建筑桩基技术规范JGJ94-2008;5、建筑地基处理技术规范JGJ79-20126、强夯地基技术规范CECS279-

3、20107、建筑地基基础工程施工质量验收规范GB50202-2002第四节、本工程的特点及重点与难点第一节 工程特点分析1、本工程具有施工“任务重、工期紧、质量要求高”的特点。因此,严格执行国家市政工程标准和强制性条文,现行操作规程、技术规范、集中优势兵力,加强科学管理和制定周密的计划,确保工程优质按期完成。2、从现场考察来看,施工机械运输困难。全是露天作业,施工受气候大、进度不易控制。因此在施工中,将会出现工期短、时间紧、任务重格局。为此,我们将控制好施工进度的同时,加大劳动力和施工设备的投入,合理组织交叉作业及流水作业,严格控制关键工序的进度。3、工程质量要求高,社会影响大。我们力求工程技

4、量目标完全合格,建立健全和完善质量的组织机械,施工过程中严格执行各种现行标准和设计施工作业,控制好各工序及验收质量,杜绝不合格品进入下道工序,实行自检、互检、交接检,把质量事故消灭在施工前,以使本工程质量达到合格要求,不留质量隐患。4、开工及施工期间受外界因素影响大,如征用土纠纷。第二节 工程重点、难点分析1、重点结合我单位施工水平和本工程的技术特点,施工中质量控制的重点应为土石方回填的选料及压实度控制。质量控制点的实施,必须由工序控制来实现,工序控制实行三检制,对不合格的直至整改合格,否则不能转序。2、施工难点分析土石方和强夯、碾压交叉作业、雨季施工对工期及施工质量影响。第二章、施工总体部署

5、第一节、施工准备一、临时设施的搭设现场的临时设施主要包括工人宿舍、生活设施(厨房、卫生间)、办公设施等。根据现场情况,具体布置按总包单位要求执行。实际情况可根据现场以以下原则进行择地布置:1、避免不同施工项目之间的相互影响。2、保证施工人员的人身安全。3、雨季防洪临时用地表:用途面积(平方米)位置需用时间办公区100现场6个月宿舍400现场6个月临时仓库30现场6个月合计530二、施工控制点建立场地测量控制基准点:设置在场地内和周边,为施工期间半永久性测量固定基准点,做为施工放点、放线和监测之用。施工测量控制基准点,由建设单位提供的位于场地外的坐标控制点引入场地建立,每点必须建筑固定台座(混凝

6、土)上。三、场地高程测量 为了解施工场地目前的实际地貌,同时也为日后计算总夯沉量及回填土方量提供基本计算参数,强夯施工前要进行场地高程测量。测量精度:40m40m网格;各作业区分别测量;测量仪器:全站仪,水准仪。四、场地平整及临时道路根据设计要求,业主将施工场地平整至夯前高程,场区施工道路由业主按施工要求修设成可通行路面,以保证强夯机械能正常行走,确保爬行安全,车辆通畅。五、场地排水现场及四周设立临时排水通道,确保雨后场地无积水。六、土方、石料供应土方石料等材料供应,当地解决已落实。七、机械设备进场本施工机械主要有强夯机(含夯锤等)、推土机、挖掘机、装载机、压路机,小型打夯机、专用吊车以及运输

7、车辆等。强夯机械及辅助设备,必须经过解体分部运进,一部80T履带式起重机需要用20T以上牵引拖车三辆,10T以上拖车或载重汽车两辆,9T载重汽车三辆,将各部运抵现场时,汽车吊、载重汽车也随之跟进,到达施工现场,卸车后进行组装,组装完成后需进行调试和试运行。第二节、施工组织机构及施工人员配制为确保该工程如期保质完成,我公司拟组建地基处理工程施工项目经理部”,以下简称“项目部”。该项目部人员对场地条件、地层条件和施工条件熟悉,历经多个类似大型施工工程管理组织,具有较高的技术、组织、施工管理水准,且责任心极强。本项目部将以先进的施工工艺、周密的施工管理、严格的组织纪律和全面的质量保证体系如期完成本项

8、工程。本项目部将充分发挥团结合作精神,密切配合总承包方,在指挥部、监理、质检、设计各方的监督下,保质按期完成本项工程。公司对该项目分为四个层次进行管理,即公司总部、项目经理部、施工作业层和后勤保障层,具体实施由项目经理部全权负责执行。项目经理部设项目经理一名,技术负责一名,项目副经理各一名,下设施工员、技术员、质检员、安全员、材料员和资料员等。项目经理对工程质量、安全、进度负全面责任,并确保公司质量体系在项目经理部的有效运行。地基处理施工项目经理部定编人员计划(一)项目经理部1.1职务姓名职称职责资格证书编号1.2项目经理项目总负责1.3项目副经理施工现场负责1.4技术负责项目技术负责1.5项

9、目工程师施工质量进度控制1.6施工员现场施工管理1.7质检员工程质量管理1.8安全员施工安全管理(二)施工作业组2.1土方一队 120人土方作业2.2土方二队 120人土方作业2.3强夯施工一队50人强夯施工、记录2.4强夯施工二队50人强夯施工、记录2.5地基碾压一队4人压路机碾压地基2.6地基碾压二队6人 压路机碾压地基2.7测量组3人控制地形测量2.8地基检测组3地基处理质量检测(三)后勤保障组3.1办公室2人办公室的日常管理、接待3.2机械维修组4人施工机械的保养、修理3.3水电工2人 现场临电3.4材料员2人施工机械设备、材料调配等3.5杂工6人施工现场零星工作第三节、主要施工机具和

10、材料安排一、施工机具计划施工机具的规格、性能、配套数量应满足施工要求,拟进场的主要施工机具如下表所示。序号设备名称型号规格计划数量用途(一)施工主要机械1强夯机履带式起重机15强夯施工2洒水车23强夯施工3装载机柳工502平整场地4挖掘机CAT36020挖沟装土等5压路机振动式16T5碾压(二)施工辅助机械640T拖车NISSAN40T6设备运输740T汽车吊KATO40T2-3设备组装815T自卸车15T5运土9载重卡车CWL50PHL14.5T3设备运输10轻卡日产1.5T1交通(三)测量设备11全站仪RTS6321测量12水准仪DS33测量夯沉量注:以上施工机具的数量须根据施工进度和具体

11、情况作必要调整。二、材料计划根据工程项目的施工进展情况,及时合理地调配施工材料,使得施工现场施工作料流动有序,不积压,不短缺,保证施工能够有条不紊的进行。第四节、施工进度计划根据本工程规模及施工特点,并结合我公司实际,抽调精兵强将,组织人力、物力突击,确保有效工期150日历天内完成全部工程的施工(包含首期开盘区节点工期105天)。施工现场组织项目经理部配合业主及监理等进行项目管理,并按施工网络技术进行统一指挥,内外协调,动态控制。第一阶段为施工准备、分区段场地清理及平整:接通水、电管线;施工范围内清理、铺设施工便道;抓紧时间建临时生活、生产设施;测量定位及复核,组织人员机械进场等。计划在7天内

12、完成。第二阶段为土方作业、强夯及碾压施工:土方、强夯及碾压基本交叉进行,安排15台强夯机施工,可在150日历天内完成本次强夯任务。本工程按上述计划有序进行,工期按150天安排(不含施工准备及验收工期),根据我公司的实力和经验,采取有效的组织和技术措施,我们有信心、有能力达到优、安全、高效地提前完成任务的目的。第三章、主要的施工方法及技术措施根据总图及甲方相关要求,同时对地形、总图等因素进行分析,对场地分为东区和西区进行地基处理,西区先进行土方开挖场外弃土,待挖到设计场地标高后在进行东区的土方开挖,土方堆放于西区,西区进行回填强夯。第一节、地基处理技术要求(1)高层区域考虑桩基施工,不得回填影响

13、桩基施工的块石;(2)强夯处理后地基要求:强夯后复合地基承载力特征值f180KPa。第二节、土石方施工技术要求一、 施工测量1、在开工前一周内现场与甲方配合,利用甲方指定水准点和外轴线完成施工 测量放线工作。2、熟悉图纸,了解施工区域外构筑物及相应构筑物之间的相互关系、施工范围的大小尺寸和施工要求。3、与建设方配合,定出测量点,用小木桩标定,利用全站仪架设在水准点,得出其余相关测量定点位置。4、用灰线连接各点,沿石灰线开挖。二、 土石方开挖措施1、土方开挖:经现场踏勘土质基本为页岩(砂岩)与杂填土及粘土。确定采用机械开挖和边角采用人工开挖相结合的开挖方案。2、施工措施:土石方开挖从上到下分段依

14、次进行,随进度挖好一条水沟,以利泄水,并不得在影响边坡开挖的范围内积水;场地的设计标高设挡水,防止地面水流入挖方场地。(1)土石方工程施工按照土方运距最短、运程合理和各个工程项目顺序以及回填所需做好调配,减少重复搬运。(2)土石方施工中,经常测量和校核平面位置、水平标高和边坡坡度是否符合设计要求,平面控制桩和水准点也定期复测和检查是否正确。(3)夜间施工时,合理安排施工项目,防止挖方超挖或铺填超厚。施工场地根据需要设36V低压安全灯,在危险地段设置明显标志。(4)推土机在一直线段连续的进行推土和卸土作业。可减少转弯次数,提高生产效率。三、土石方开挖顺序(1)土石方开工挖从上至下分层分段依次进行,随时做成一定的坡度,便于泄水,并不得在影响边坡稳定的范围内积水。(2)在挖方上侧弃土时,保证挖方边坡的稳定。弃土堆应连续堆置,面应向外倾斜,防止由直水流入挖方场地。(3)在挖方下侧弃土时,应将弃土堆表面整平并向外倾斜,弃土推表于相信挖方场地的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
