《木里河立洲水电站大坝及进水口土建工程坝肩开挖施工措施.doc》由会员分享,可在线阅读,更多相关《木里河立洲水电站大坝及进水口土建工程坝肩开挖施工措施.doc(33页珍藏版)》请在第壹文秘上搜索。

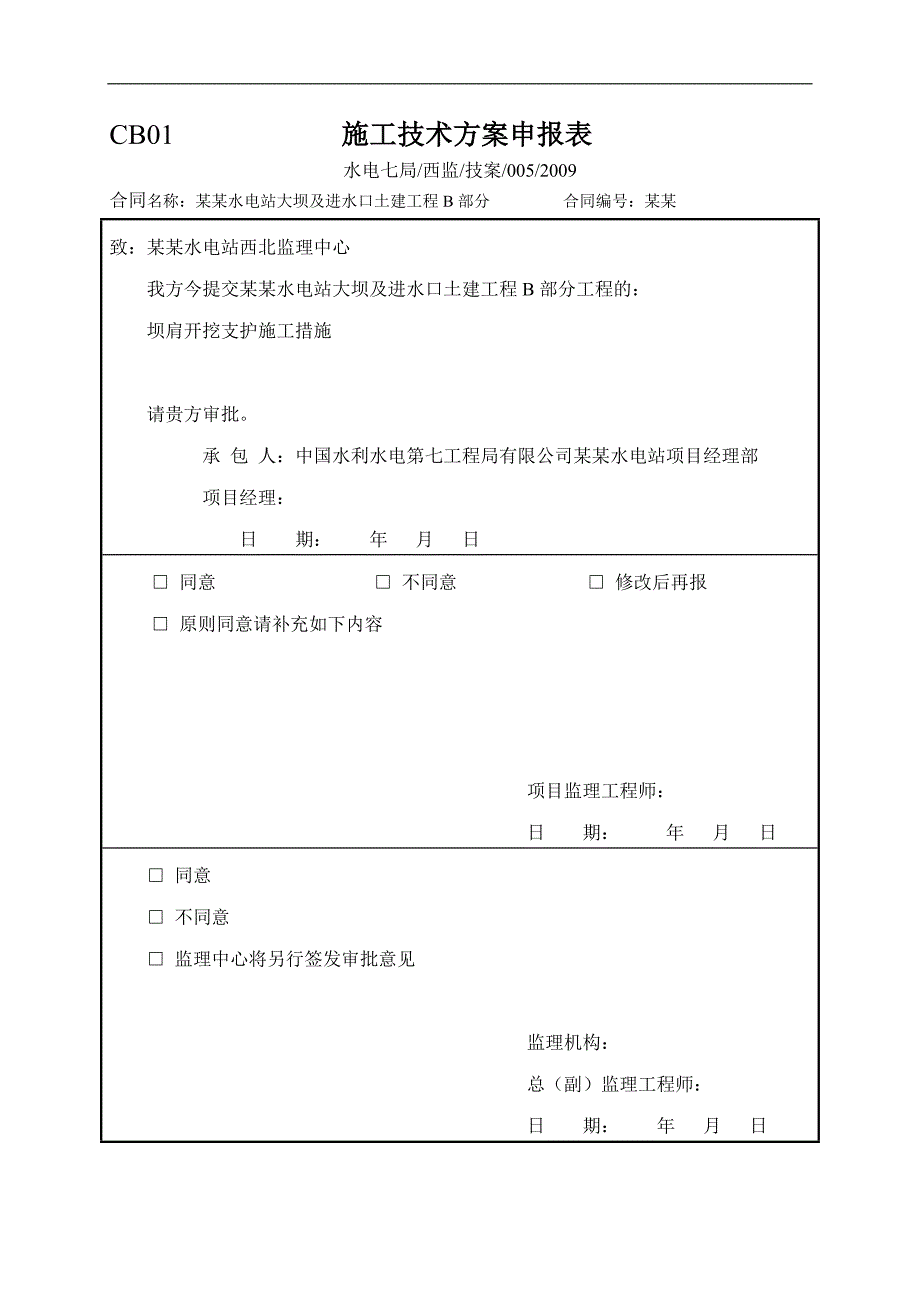

1、CB01 施工技术方案申报表水电七局/西监/技案/005/2009合同名称:某某水电站大坝及进水口土建工程B部分 合同编号:某某致:某某水电站西北监理中心我方今提交某某水电站大坝及进水口土建工程B部分工程的:坝肩开挖支护施工措施请贵方审批。承 包 人:中国水利水电第七工程局有限公司某某水电站项目经理部项目经理:日 期: 年 月 日 同意 不同意 修改后再报 原则同意请补充如下内容 项目监理工程师:日 期: 年 月 日 同意 不同意 监理中心将另行签发审批意见监理机构: 总(副)监理工程师: 日 期: 年 月 日四川某某水电站大坝及进水口工程(合同编号:某某)坝肩开挖支护施工措施批准: 审核:校

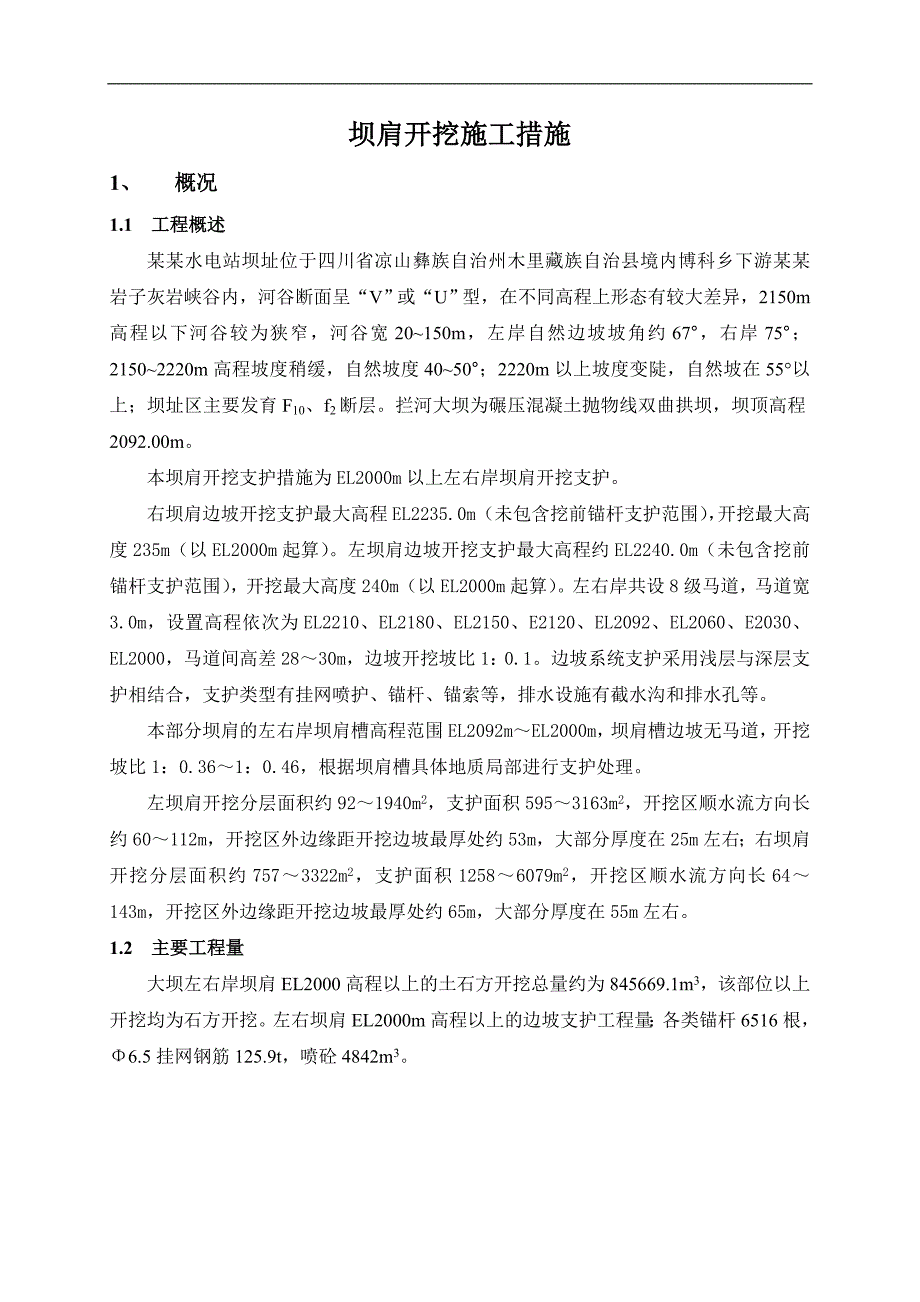

2、核: 编写: 某某水电站项目经理部坝肩开挖施工措施1、 概况1.1 工程概述某某水电站坝址位于四川省凉山彝族自治州木里藏族自治县境内博科乡下游某某岩子灰岩峡谷内,河谷断面呈“V”或“U”型,在不同高程上形态有较大差异,2150m高程以下河谷较为狭窄,河谷宽20150m,左岸自然边坡坡角约67,右岸75;21502220m高程坡度稍缓,自然坡度4050;2220m以上坡度变陡,自然坡在55以上;坝址区主要发育F10、f2断层。拦河大坝为碾压混凝土抛物线双曲拱坝,坝顶高程2092.00m。本坝肩开挖支护措施为EL2000m以上左右岸坝肩开挖支护。右坝肩边坡开挖支护最大高程EL2235.0m(未包含
3、挖前锚杆支护范围),开挖最大高度235m(以EL2000m起算)。左坝肩边坡开挖支护最大高程约EL2240.0m(未包含挖前锚杆支护范围),开挖最大高度240m(以EL2000m起算)。左右岸共设8级马道,马道宽3.0m,设置高程依次为EL2210、EL2180、EL2150、E2120、EL2092、EL2060、E2030、EL2000,马道间高差2830m,边坡开挖坡比1:0.1。边坡系统支护采用浅层与深层支护相结合,支护类型有挂网喷护、锚杆、锚索等,排水设施有截水沟和排水孔等。本部分坝肩的左右岸坝肩槽高程范围EL2092mEL2000m,坝肩槽边坡无马道,开挖坡比1:0.361:0.4
4、6,根据坝肩槽具体地质局部进行支护处理。左坝肩开挖分层面积约921940m2,支护面积5953163m2,开挖区顺水流方向长约60112m,开挖区外边缘距开挖边坡最厚处约53m,大部分厚度在25m左右;右坝肩开挖分层面积约7573322m2,支护面积12586079m2,开挖区顺水流方向长64143m,开挖区外边缘距开挖边坡最厚处约65m,大部分厚度在55m左右。1.2 主要工程量大坝左右岸坝肩EL2000高程以上的土石方开挖总量约为845669.1m3,该部位以上开挖均为石方开挖。左右坝肩EL2000m高程以上的边坡支护工程量:各类锚杆6516根,6.5挂网钢筋125.9t,喷砼4842m3
5、。 大坝左右坝肩EL2000高程以上开挖支护工程量表 表1序号项目名称单位工程量备注1石方明挖m3845669.1左岸282349.1、右岸563320228锚杆L=9m根3339左岸1268、右岸1741、挖前330325锚杆L=6m根2373左岸932、右岸1441425锚杆L=4.5m根804左岸290、右岸51456.5挂网钢筋t125.9左岸50.8、右岸75.16C20喷砼(=10cm)m34842左岸1952、右岸2890750 L=5m排水孔m9590左岸4055、右岸5535875 L=5m 排水孔m9995左岸4710、右岸5285以上开挖支护工程量以实际发生量计。1.3
6、大坝坝肩开挖支护施工特征1.3.1 开挖特性结合左右坝肩现场实际地形地貌,大坝坝肩石方明挖有如下特点:(1)、道路布置困难。由于本工程两岸山体陡峻,不适宜在两岸布置河边公路集渣,且至坝肩开挖工作面施工道路布置困难,进入坝肩主要以人行便道和坡面爬梯作为通道,设备及材料主要通过坝肩走索进行吊运,开挖渣料以推渣下河,从河床基坑出走为主。(2)、汛期出渣难度大。大坝坝肩开挖时段为2009年7月2010年10月15日,将经历两个汛期,汛期导流洞和河床联合过流。因此,在汛期仍须利用洪水间歇期从河床出渣,施工难度大。(3)、河床狭窄, 不利于设备布置。河床工作面狭窄,仅2040m宽,不利于布置多个工作面出渣
7、,出渣强度受到限制。(4)、施工干扰大,河谷为典型的“V”形河谷,左右岸坝肩之间自上而下水平距离逐渐靠近,随着开挖面下降,相互间施工干扰增大。(5)、开挖工期紧。EL2000m高程以上坝肩开挖最大垂直开挖高程240m,机械开挖总工期9.5个月(不含河床出渣时间),平均每月下降21.5m,与同类高程相较,开挖工期紧张。(6)、出渣干扰。因坝肩开挖无机械通道至工作面,开挖渣料主要靠“推渣下河,河床出渣”的方式出渣。因此,出渣受推渣的影响很大,推渣期间坑内又无法出渣,推渣、出渣不能同时进行,增长了开挖循环时间。(7)、质量要求高。坝肩作为拱坝的抗力体,是拱坝坝体能否稳定的关键,坝肩槽的开挖质量要求很
8、高,只有保证坝肩槽的成型才能确保坝肩的受力符合设计要求。(8)、安全问题突出。本工程坝肩均属高陡边坡开挖支护,开挖支护期间安全问题十分突出,集中体现在高空坠落、边坡危石、爆破飞石、高陡边坡自身稳定、高排架的稳定、上下层交叉作业等。(9)、开挖与支护的进度关系控制要求高,支护对开挖进度的影响大,支护控制着开挖进度。根据技术条款及技术要求,大坝开挖与支护关系为支护滞后开挖一级马道,即上一层开挖边坡未支护完毕前不得进行下一层边坡的松动爆破开挖施工。1.3.2 支护施工特性(1)、支护工程量大,工期紧,支护形式较多样,边坡高陡,支护材料运输困难。(2)、支护施工直接影响开挖进度,所以要采取合理的支护施
9、工方法,合理的分区分块,合理协调开挖、支护施工关系,确保开挖的总体进度。(3)、右岸坝肩坝顶以上的边坡支护,由于道路无法到达,支护材料运输异常困难。(4)、支护施工的质量要求高,所以要采取严格质量保证措施确保施工的质量。(5)、天然边坡区边坡处理地质地形条件复杂多样,施工通道布置很困难。(6)、坝肩及其天然边坡区边坡高陡,地质地形复杂,安全问题突出,安全隐患大。(7)、边坡支护与开挖,支护与支护上下交叉施工作业,施工干扰大,施工安全封闭工程量大。2、 编制原则(1)、依据设计蓝图:大坝开挖总平面图(GY137B-0944-41-01-112)大坝开挖边坡支护图(GY137B-0944-41-0
10、2-18)(2)、依据相关开挖、支护规程、规范及大坝开挖支护施工技术要求。(3)、招标技术条款(4)、投标文件(5)、我局类似工程的施工经验及现场实际情况(6)、水利水电施工组织设计手册3、 施工布置3.1 施工道路布置根据业主提供的施工主干道和A部分修建的临时支线公路及本工程地形特点,结合本工程布置特性及施工总平面和存弃渣场的布置,按照各施工时段各部位开挖支护施工的出渣材料运输需要,分别布置了以下开挖出渣及支护材料运输道路,开挖支护施工道路特性见表2。 开挖支护施工道路特性 表2道路名称起止位置起止高程(m)路面宽度(m)路面结构最大纵坡(%)道路长度(m)主要用途1#公路(已建段)某某大桥
11、至引水1#施工支洞之间的路段/6.0泥结碎石已由其它标修建完成业主提供,至堆料场3#公路接通乡公路至1#交通洞洞口/6.0泥结碎石/760业主提供,左岸上下游通道1#交通洞接3#公路至上游围堰顶/7.0砼路面已由其它标修建完成业主提供,左岸上下游通道通乡公路对外交通主干道/6.0泥结碎石/业主提供,对外交通主干道4#公路(已建段)3#公路接入点至导流洞出口平台之间的路段/6.0碎石已由其它标修建完成业主提供,至1#渣场7#公路接通乡公路至1#渣场/业主提供,至1#渣场1#公路(自建段)由引水1#施工支洞至坝区2#交通洞(2003.8/2080.0)6.0泥结碎石10.01200A包修建,至堆料
12、场和右岸坝顶通道2#公路由1#公路接入,经下游围堰顶再至基坑(2003.8 /1989.0)6.0泥结碎石9.01011A包修建,至堆料场4#公路(自建段)由导流洞出口1995.0m高程平台至大坝基坑(1995.0/1985.0)6.0泥结碎石10.0100A包修建,至1#渣场2#交通洞由1#公路至进水口竖井闸室平台(2080.0/2089.0)7.0砼路面3.21267A包修建,右岸坝顶通道右岸上坝交通洞由2#交通洞至右岸坝顶(2089.0/2092.0)7.0砼路面5.1560A包修建,右岸坝顶通道左岸上坝交通洞由通乡公路的左岸过坝隧洞至左岸坝顶(2097.5/2092.0)7.0砼路面5
13、.03109A包修建,左岸坝顶通道2#岔洞由1#交通洞至左岸门机平台(2010.0/2020.0)7.0岩石路面11.9883A包修建,左岸中层通道1#便道接通乡公路至左坝肩2210.0高程(2071.0/2210.0)3.5泥结碎石12.01224A包修建,左坝肩顶材料设备运输通道2#便道接1#便道至左坝肩2240.0高程(2010.0/2240.0)1.5土石/跳板70.0200A包修建,左坝肩顶材料设备运输通道4#便道接1#便道至左坝肩2180.0高程(2200.0/2180.0)1.5土石/跳板50.0100A包修建,左岸人行通道3#便道接1#公路末端至右坝肩以上2260.0高程(2080.0/2260.0)1.5土石/跳板60.0365A包修建,右岸人行通道3#-1便道接3#便道至右坝肩2230.0高程(2230.0/2230.0)1.5土石/跳板0.0025A包修建,右岸人行通道3#-2便道接3#便道至右坝肩2210.0高程(2210.0/2210.0)1.5土石/跳板0.00150A包修建,右岸人行通道3#-3便道接3#便道至右坝肩2180.0高程(2155.0/2180.0)1.5土石/跳板30.061
