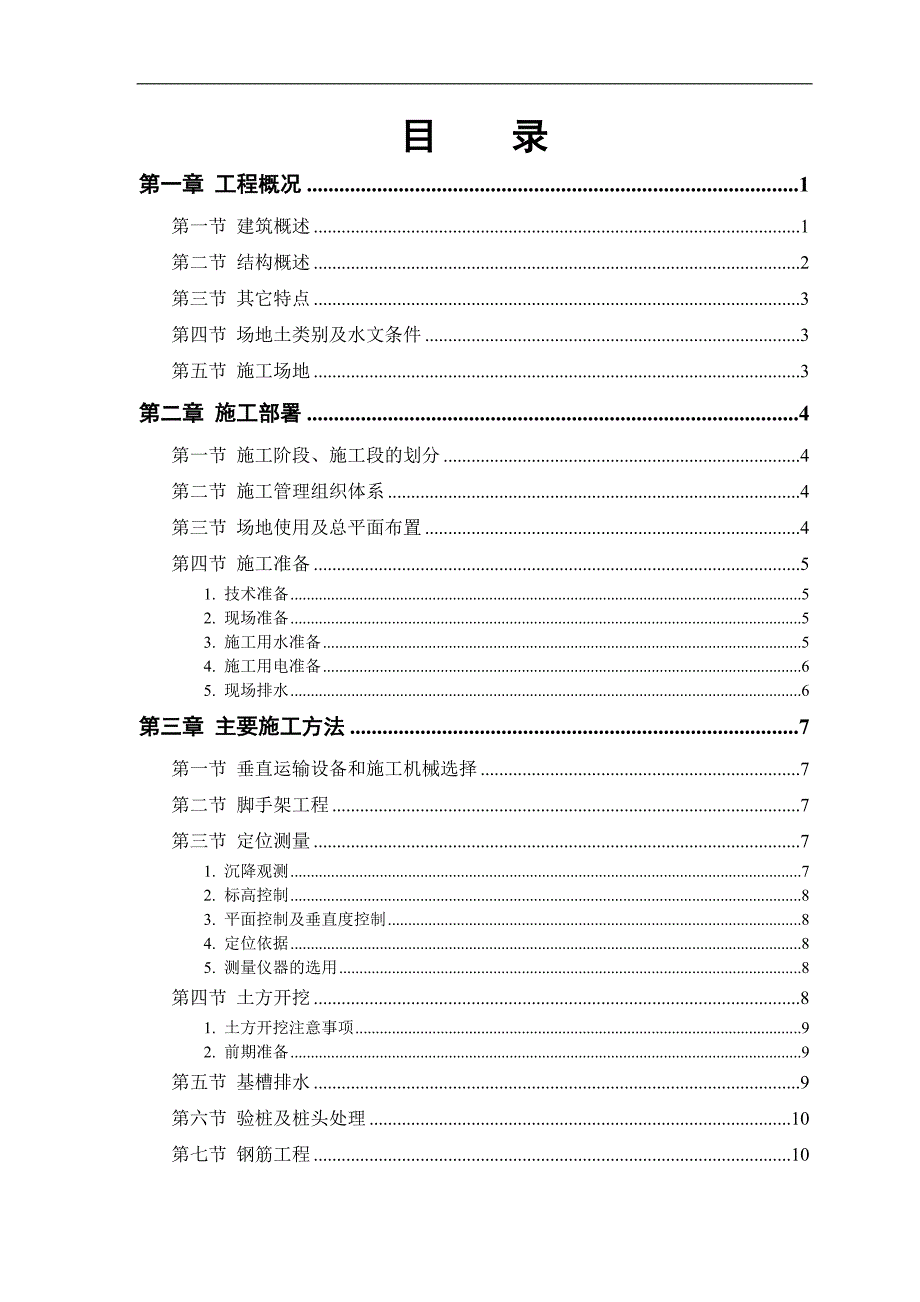

《某世纪花园小区施工组织设计方案.doc》由会员分享,可在线阅读,更多相关《某世纪花园小区施工组织设计方案.doc(46页珍藏版)》请在第壹文秘上搜索。

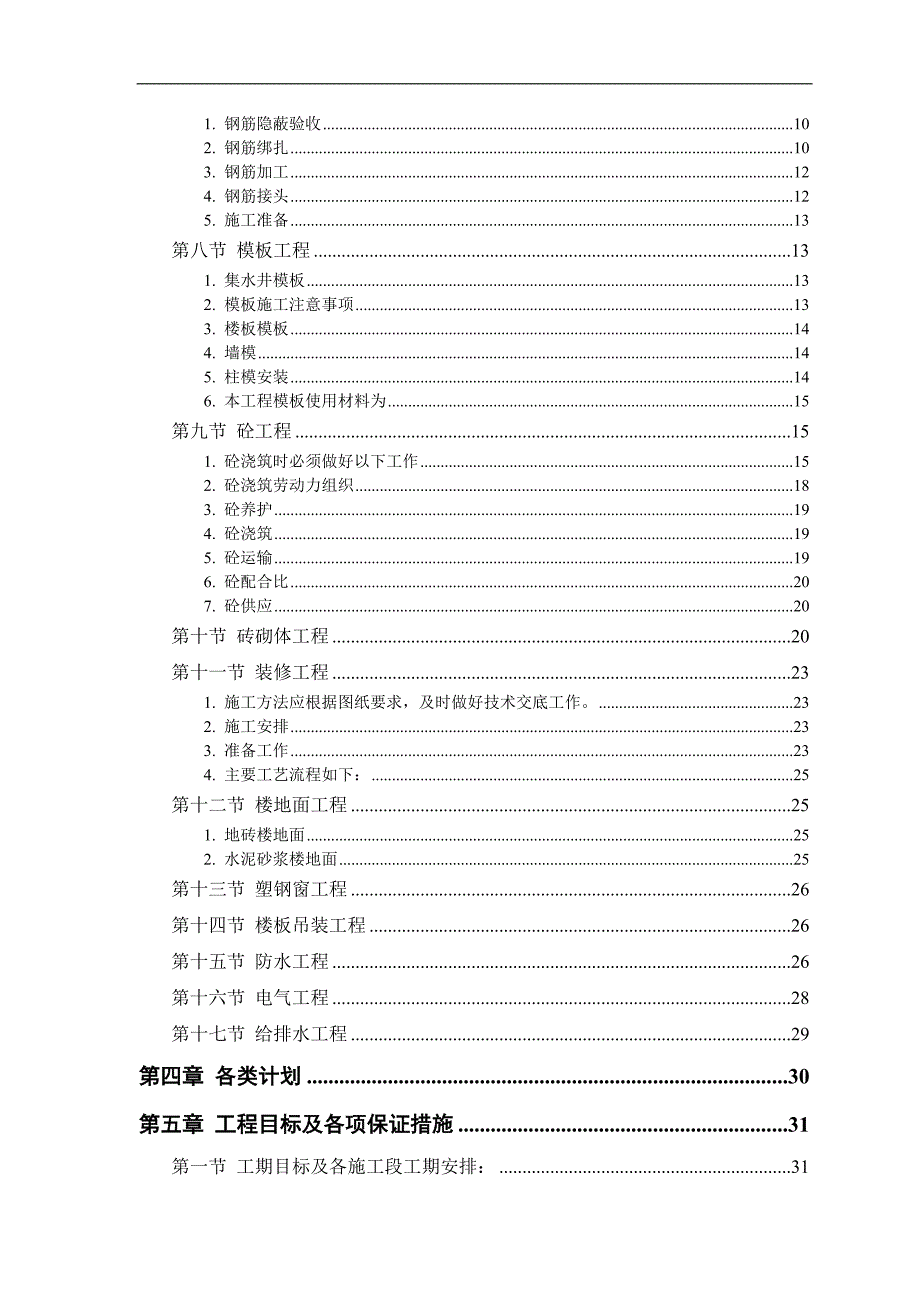

1、目 录第一章 工程概况1第一节 建筑概述1第二节 结构概述2第三节 其它特点3第四节 场地土类别及水文条件3第五节 施工场地3第二章 施工部署4第一节 施工阶段、施工段的划分4第二节 施工管理组织体系4第三节 场地使用及总平面布置4第四节 施工准备51. 技术准备52. 现场准备53. 施工用水准备54. 施工用电准备65. 现场排水6第三章 主要施工方法7第一节 垂直运输设备和施工机械选择7第二节 脚手架工程7第三节 定位测量71. 沉降观测72. 标高控制83. 平面控制及垂直度控制84. 定位依据85. 测量仪器的选用8第四节 土方开挖81. 土方开挖注意事项92. 前期准备9第五节 基

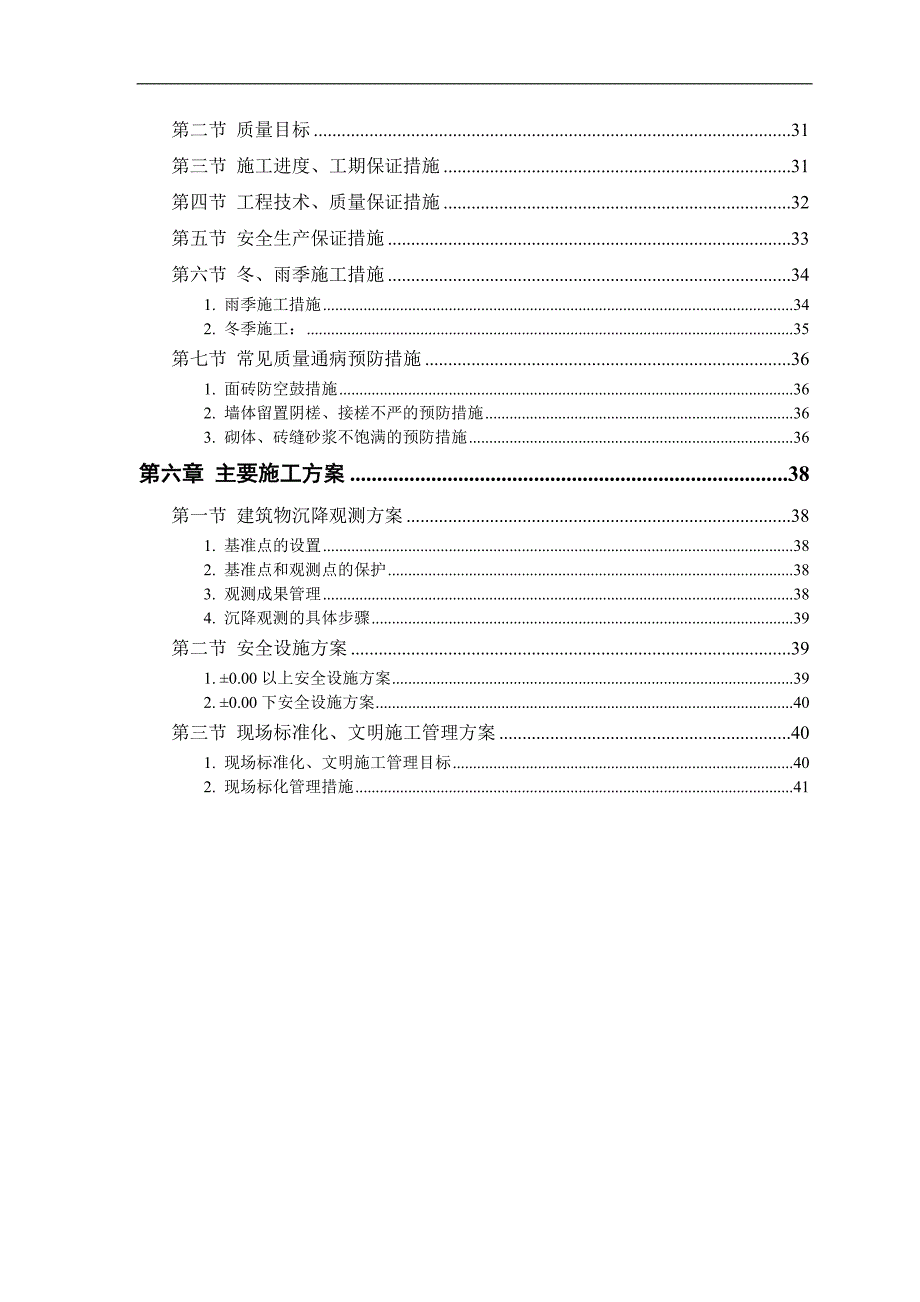

2、槽排水9第六节 验桩及桩头处理10第七节 钢筋工程101. 钢筋隐蔽验收102. 钢筋绑扎103. 钢筋加工124. 钢筋接头125. 施工准备13第八节 模板工程131. 集水井模板132. 模板施工注意事项133. 楼板模板144. 墙模145. 柱模安装146. 本工程模板使用材料为15第九节 砼工程151. 砼浇筑时必须做好以下工作152. 砼浇筑劳动力组织183. 砼养护194. 砼浇筑195. 砼运输196. 砼配合比207. 砼供应20第十节 砖砌体工程20第十一节 装修工程231. 施工方法应根据图纸要求,及时做好技术交底工作。232. 施工安排233. 准备工作234. 主要
3、工艺流程如下:25第十二节 楼地面工程251. 地砖楼地面252. 水泥砂浆楼地面25第十三节 塑钢窗工程26第十四节 楼板吊装工程26第十五节 防水工程26第十六节 电气工程28第十七节 给排水工程29第四章 各类计划30第五章 工程目标及各项保证措施31第一节 工期目标及各施工段工期安排:31第二节 质量目标31第三节 施工进度、工期保证措施31第四节 工程技术、质量保证措施32第五节 安全生产保证措施33第六节 冬、雨季施工措施341. 雨季施工措施342. 冬季施工:35第七节 常见质量通病预防措施361. 面砖防空鼓措施362. 墙体留置阴槎、接槎不严的预防措施363. 砌体、砖缝砂
4、浆不饱满的预防措施36第六章 主要施工方案38第一节 建筑物沉降观测方案381. 基准点的设置382. 基准点和观测点的保护383. 观测成果管理384. 沉降观测的具体步骤39第二节 安全设施方案391. 0.00以上安全设施方案392. 0.00下安全设施方案40第三节 现场标准化、文明施工管理方案401. 现场标准化、文明施工管理目标402. 现场标化管理措施41第一章 工程概况第一节 建筑概述本住宅小区总建筑面积为【xxxxxxx】万m2,(其中04幢【xxxxxxx】m2,05幢、09幢【xxxxxxx】m2,08幢【xxxxxxx】m2,10幢【xxxxxxx】m2),04幢总层数
5、为六层,建筑物总长【xxxxxxx】m,宽度【xxxxxxx】m,高度为【xxxxxxx】m,05幢、09幢总层数为六层,底层局部为框架结构,建筑物总长【xxxxxxx】m,宽度【xxxxxxx】m,高度为【xxxxxxx】m;08幢总层数为七层(含半地下室一层),建筑物总长【xxxxxxx】m,总宽度为【xxxxxxx】m,总高度为【xxxxxxx】m;10幢总层数为七层(包括车库),建筑物总长【xxxxxxx】m,总宽度为【xxxxxxx】m,总高度为【xxxxxxx】m。本小区建筑物室内0.00标高相当于绝对标高【xxxxxxx】m,室内外高差05幢、08幢、09幢为【xxxxxxx】m
6、,04幢、10幢为【xxxxxxx】m。外墙饰面:大面采用12厚1:3水砂浆打底,6厚1:2.5水泥砂浆粉面压实抹光,水刷带出小麻面,刷乳胶漆。底层采用10厚1:3水砂浆打底扫毛,10厚1:0.2:2水泥石灰膏砂浆粘结层,612厚面砖进行铺贴,局部采用10厚1:3水泥砂浆打底,10厚1:2.5白水泥石英砂粉面进行分色。内墙饰面:卧室、厅、采用15厚1:1:6粉水泥石灰砂浆打底,10厚1:2水泥砂浆抹面,刷内墙涂料;走道、楼梯间采用12厚1:1:6水泥石灰膏砂浆打底,5厚1:0.3:3水泥石灰膏砂浆粉面压实抹光,刷乳胶漆饰面。平顶饰面:6厚1:0.3:3水泥石灰砂浆打底,6厚1:0.3:3水泥石
7、灰膏砂浆粉面,刷乳胶漆。屋面:屋面平台采用水泥防水珍珠岩保温层找坡,聚氯乙烯卷材防水层,坡屋面同样采用油毡防水屋面,铺设混合型素烧英红瓦。楼地面:04幢、05幢、08幢、09幢、10幢为水泥砂浆楼地面。第二节 结构概述本小区04幢底层为框架结构,26层为砖混结构;05幢、09幢在【xxxxxxx】【xxxxxxx】轴和【xxxxxxx】【xxxxxxx】轴间为砖混结构,楼面为全现浇结构,【xxxxxxx】【xxxxxxx】轴为框架结构(底层-2层),往上同样是砖混结构,在【xxxxxxx】【xxxxxxx】轴之间设有沉降缝。08幢、10幢为全砖混结构,客厅及厨卫间楼面均为现浇砼结构,卧室部位等
8、为预制空心板,10幢在【xxxxxxx】【xxxxxxx】轴之间同样留有一道沉降缝。基础形式:本小区0509幢均采用人工挖孔浇柱桩,其中05幢、08幢、09幢基础形式为整板基础,04幢、10幢基础形式为条形基础。结构材料的选用:1、钢筋采用级钢、级钢和zn,优先采用国产钢材。2、0.00以下04幢、05幢、08幢、09幢所有构件均为C30,其中地下室底板、基础梁、承台及地下室外墙及水池壁板、底板、室外水池顶板均为抗渗砼C30S8,所有水箱均为C30S8抗渗细石砼。10幢基础为条形基础,砼标号为C25。3、0.00以上各层结构砼强度等级:底层框架部分楼板梁柱C30C35、C40C35、C40砖混
9、结构C204、砌体:04幢、05幢、09幢0.00以下砌体采用Mu10,240标准砖。0.00以上承重墙体采用240厚KP1型Mu10承重空心砖,其余墙体均采用120厚空心砖,05幢、09幢底层框架部分【xxxxxxx】m【xxxxxxx】m,04幢【xxxxxxx】m【xxxxxxx】m采用Mu10,240标准砖,【xxxxxxx】m以上做法同上。08幢:0.00以下砌体采用Mu10,240标准砖。0.00以上承重墙体采用240厚KP1型Mu10承重空心砖,建筑隔墙下未设结构梁的的墙体应采用双面石膏板,其余墙体均采用120厚空心砖。10幢:标高【xxxxxxx】m以下墙体采用Mu10,240
10、厚机制标准砖,M10水泥砂浆砌筑。标高【xxxxxxx】m以上墙体承重构件采用240厚KP1型Mu10承重空心砖,其它墙体均可采用120厚空心砖。05幢、09幢各层墙体砂浆标号:砖混部分0.00以下1-3层4层以上水泥砂浆M10混合砂浆M10混合砂浆M7.5底层框架部分5.8m-8.7m8.7m以上混合砂浆M10混合砂浆M7.504幢、08幢、10幢各层墙体砂浆标号:0.00以下13层4层以上水泥砂浆M10混合砂浆M10混合砂浆M7.5第三节 其它特点详见建筑结构及其它各专业施工图,此略。第四节 场地土类别及水文条件具体详见地质勘察报告(因业主未提供此部位略)。第五节 施工场地本工程场地区域内
11、地势平坦,现场满足“三通一平”,进场后即可组织施工。第二章 施工部署第一节 施工阶段、施工段的划分根据本工程工期紧、工程量大的特点,为了最大限度地提高工效,综合工期,特制定了完整的保质保量、快速安全的施工顺序和施工流水段(只用于主体阶段,屋面、装修工程不分流水施工段)总的施工顺序为先地下、后地上,先土建后安装。主体结构从下往上施工,装修工程从上往下施工,按从基础主体屋面内外墙装修水暖电卫进行。根据小区平面图以及桩基础实际施工进度情况,经周密考虑,确定流水施工段以05幢、09幢与10幢划分,计两个流水施工段;04幢、08幢以幢划分为两个流水施工段。在施工过程中应精心组织,使各工种、各工序从时间上
12、、空间上得到有机衔接,优化劳动组合,达到均衡连续施工,缩短工期的要求。第二节 施工管理组织体系根据工程的规模、结构特点、质量、工期以及甲方要求,我公司对该工程实施项目管理法,建立以项目经理为首的管理体系,对工程的工期、质量、安全、文明施工、成本核算等进行全面技术管理。项目管理体系见附图名城世纪园多层住宅小区04幢、05幢、08幢、09幢、10幢管理体系网络图。项目经理部组成人员见附图名城世纪园多层住宅小区04幢、05幢、08幢、09幢、10幢项经部管理人员表。第三节 场地使用及总平面布置根据工程现场实际情况,结合04幢、05幢、08幢、09幢、10幢平面布置图,经周密细致的研究考虑,确定合理、
13、经济、长效的方案。详见施工平面布置图。第四节 施工准备1. 技术准备1、建立质量保证体系,配备专职施工、质检技术人员;2、熟悉施工设计图及相关的施工验收和结构规范。组织参与设计交底及图纸会审、签署。3、编制和调整施工组织设计,分部、分项工程关键部位施工方案,工程施工预算和工料计划。4、编制半成品加工计划及材料订货计划。5、做好施工前,材料试验、砼试配工作。6、做好测量控制点、水准点、沉降观测点设置。7、按贯标要求建立各类技术、质量资料档案。2. 现场准备1、按施工组织设计和进度计划要求调配、组织各工种劳力进场。2、提供建设单位甲供材料计划,包括规格、型号、品种和数量,供应时间。3、自行采供材料
14、按期、按量、按质、组织采购,运输进场。4、场地平整,满足“三通一平”。3. 施工用水准备现场施工水管从市政管网接驳,利用高扬程潜水泵抽送至各楼层施工用水区,确保施工用水和混凝土养护用水。现场用水量计算如下:(1)施工用水量:q1=k1Q1N1K2/(83600)=1.8(L/S)(2)施工现场生活用水量:q2=P1N2K3/(i83600)=0.61(L/S)(3)生活区施工用水量:q3=P2N3k1/(243600)=0.87(L/S)(5)施工现场总用水量:Q1=0.5(q1q2q3)=3.28(L/S)(6)供应网管管径选择:D1=4Q1/(v1000)=40mm所以施工现场选用DN40即可。4. 施工用电准备根据现场施工机械的投入使用计划,考虑最短线路布设,沿建筑物四周布置动力、照明主干线。考虑塔机吊物的影响,采用埋地电缆接至主配电箱。各楼层施工用电利用楼梯井设置垂直电缆,各楼层设置分配电箱。现场施工用电需求量计算如下:(考虑机械全部使用时)P计=1.1(k1p1/cos+k2p2+k3p3+k4p4)=1.1(0.7266/0.75+0.5p2+0.8p3+1.03.54)=288(KW)其中:p1266KW
