《某住宅工程外墙面砖施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅工程外墙面砖施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

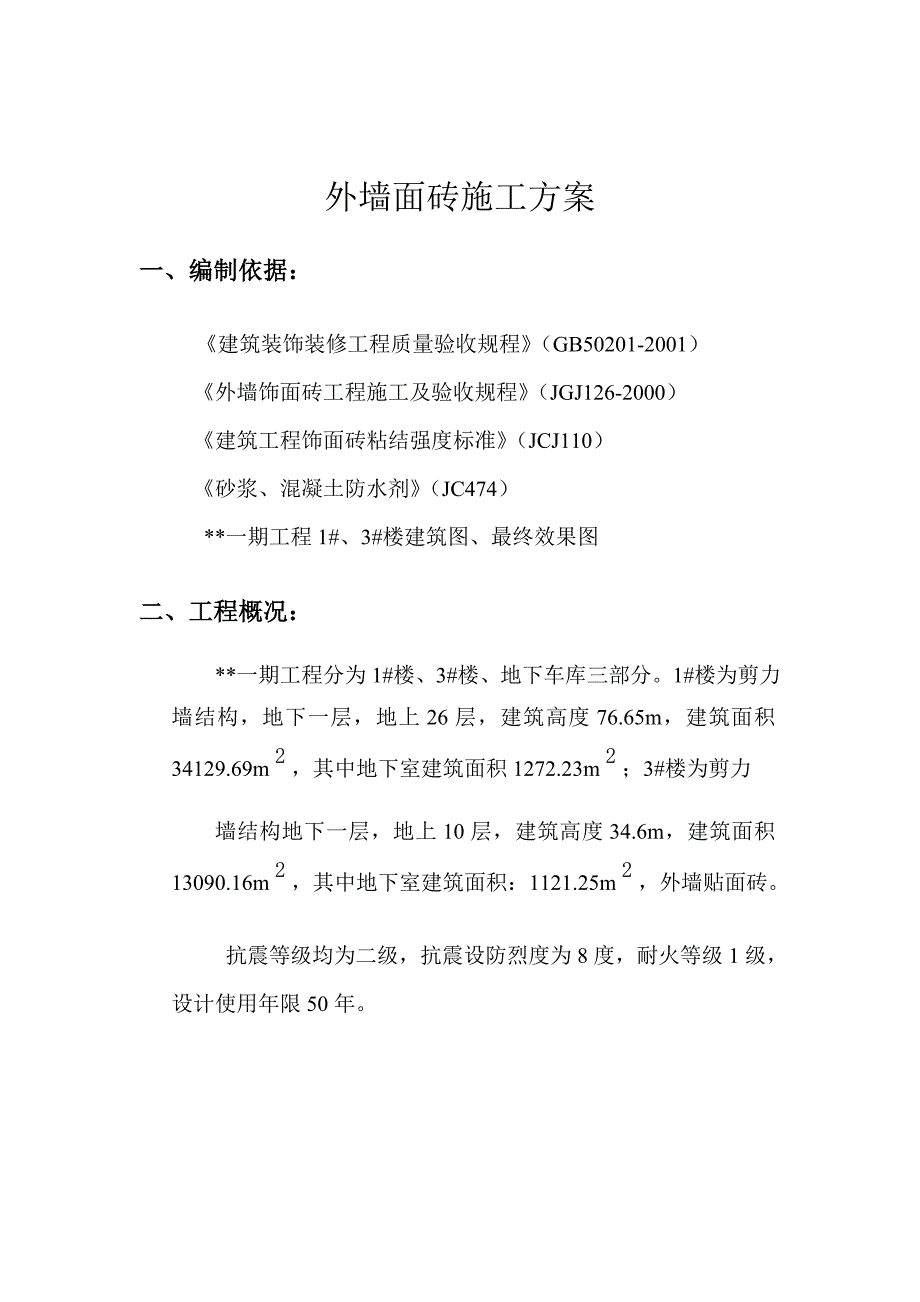

1、目 录一、编制依据:2二、工程概况:2三、施工部署:3四、施工准备:3五、施工工艺及施工方法:5六、安全文明施工:12七、 成品保护:13外墙面砖施工方案一、 编制依据: 建筑装饰装修工程质量验收规程(GB50201-2001) 外墙饰面砖工程施工及验收规程(JGJ126-2000) 建筑工程饰面砖粘结强度标准(JCJ110)砂浆、混凝土防水剂(JC474) *一期工程1#、3#楼建筑图、最终效果图二、工程概况:*一期工程分为1#楼、3#楼、地下车库三部分。1#楼为剪力墙结构,地下一层,地上26层,建筑高度76.65m,建筑面积34129.69m,其中地下室建筑面积1272.23m;3#楼为剪

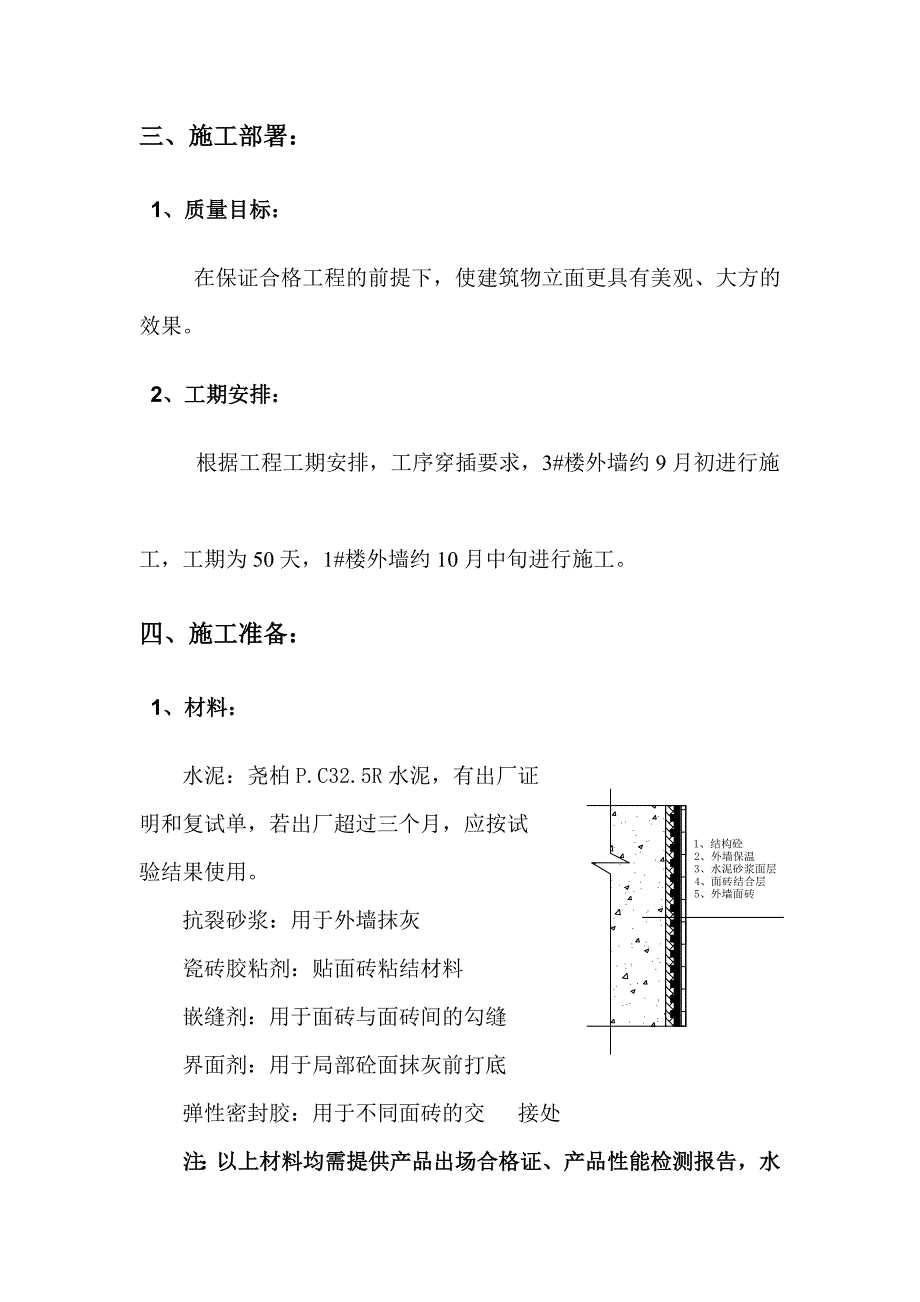

2、力墙结构地下一层,地上10层,建筑高度34.6m,建筑面积13090.16m,其中地下室建筑面积:1121.25m,外墙贴面砖。抗震等级均为二级,抗震设防烈度为8度,耐火等级1级,设计使用年限50年。三、施工部署:1、质量目标:在保证合格工程的前提下,使建筑物立面更具有美观、大方的效果。2、工期安排: 根据工程工期安排,工序穿插要求,3#楼外墙约9月初进行施工,工期为50天,1#楼外墙约10月中旬进行施工。四、施工准备:1、材料: 水泥:尧柏P.C32.5R水泥,有出厂证明和复试单,若出厂超过三个月,应按试验结果使用。 抗裂砂浆:用于外墙抹灰瓷砖胶粘剂:贴面砖粘结材料嵌缝剂:用于面砖与面砖间的
3、勾缝界面剂:用于局部砼面抹灰前打底弹性密封胶:用于不同面砖的交 接处注:以上材料均需提供产品出场合格证、产品性能检测报告,水泥需提供28天复试报告。面砖:三色面砖45*145、灰白色墙面砖70*70、石材400*600。面砖的表面应光洁、方正、平整,质地坚固,其品种、规格、尺寸、色泽应均匀一致,必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。 2、机具:磅秤、铁板、孔径5mm筛子、窗纱筛子、手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、
4、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。3、作业条件:(1)架体:主体队伍撤场前对架体进行检查并整改、架底清理。本工程1#楼装饰阶段仍使用爬架(局部搭设落地架或使用吊篮),外墙施工由上至下,爬架根据施工进度下滑,3#楼1-3层重新搭设落地架。(2)基层处理:本工程外墙保温大模内置,在外墙抹灰前,应先清除保温板上遗留的混凝土渣滓和浮浆,外墙螺栓眼、交手眼、窗台、窗套等事先砌堵好,后贴式保温板应粘结牢固。(3)外墙铝合金窗安装完毕。(4)样板引路:大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合
5、格,并且经监理单位、建设单位认可后,方可组织大面积施工。五、施工工艺及施工方法:1、施工工艺流程:(1)外墙抹灰照规矩、做灰饼、抹标筋 抹底层灰 弹分格线、嵌分格条 抹面层灰 拆除分格条、勾缝做滴水线养护(2)贴面砖找平层验收合格 弹分格线 选砖、浸砖 做标准点 预排面砖 铺贴面砖嵌缝、擦洗2、外墙抹灰施工要点:先上部,后下部,先檐口再墙面(包括门窗周围、窗台、阳台、雨篷等)。大面积的外墙分片同时施工。在垂直方向适当分段,一次抹不完时,在阴阳角交接处或分隔线处间断施工。(1) 基层处理:本工程外墙基层为保温板,抹灰前,应清除保温板槽内的混凝土浆,并浸水湿润。将管道穿越的洞口及时安放套管,并用细
6、石混凝土填实,外墙螺栓孔堵实。根据外墙垂直度确定抹灰厚度,本工程保温板外表面程锯齿型,最薄处3cm,最厚处4cm,凹槽深度1cm,抹灰厚度确定为1.5-2cm,一遍成活,如局部垂直度偏差较大,抹灰厚度可适当调整,保证抹灰后外立面垂直。混凝土墙面或梁面直接刮槽打底贴转。(2) 找规矩,做灰饼、标筋:1)在墙面上部拉横线,做好上面两角灰饼再用托线板按灰饼的厚度吊垂直线,做下边两角的灰饼。2)分别在上部两角及下部两角灰饼间横挂小线,每隔1.21.5m做出上下两排灰饼,然后冲筋。门窗口上沿、窗口及柱子均应拉通线,做好灰饼及相应的标筋。3)每层数划分为一个施工段,垂直方向控制用经纬仪来代替垂线,水平方向
7、拉通线同一般做法。(4)弹分格线、嵌分格条:根据尺寸用粉线包弹出分格线。分格条使用前用水泡透,分格条两侧用粘稠的水泥浆(宜掺108胶)与墙面抹成45角,横平竖直,接头平直。当天不抹面的“隔夜条”,两侧素水泥浆与墙面抹成60。 (5)拆除分格条、勾缝:面层抹好后即可拆除分格条,并用素水泥浆把分格缝勾平整。若采用“隔夜条”的罩面层,则必须待面层砂浆达到适当强度后方可拆除。(6)做滴水线(窗台、雨蓬、压顶、檐口等部位):先抹立面,后抹顶面,再抹底面。顶面应抹出流水坡度,底面外沿边应做出滴水线槽。滴水线槽的做法:在底面距边口20mm处粘贴分格条,成活后取掉即成;或用分格器将这部分砂浆挖掉,用抹子修整。
8、(7)养护:面层抹光24h后应浇水养护。养护时间应根据气温条件而定,一般不应小于7d。项次项 目允许偏差(mm)检查方法普通抹灰高级抹灰国 家标 准 局创优 标 准国 家标 准局创优标 准1立面垂直度4332.5用2m垂直检测尺检查2表面平整度4332.5用2m靠尺和塞尺检查3阴阳角方正4332.5用直角检侧尺检查4分格条(缝) 直线度4332.5拉5m线,不足5m拉通线, 用钢直尺检查5墙裙、勒脚上 口直 线度4332.5拉5m线,不足5m拉通线, 用钢直尺检查3、面砖粘贴施工要点:(1)预排面砖:外墙面砖排列方法有错缝、通缝、竖通缝、横通缝等多种,根据本工程外立面效果图所示为错缝排列。根据
9、大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,大墙面、通天柱子、垛子、阳角部位要排整砖,阳角处正立面砖应盖住侧立面砖的厚度。在同一墙面上的横竖排列,均不得有一行以上的非整砖。非整砖行排在次要部位,如窗间墙或阴角处等,但仍要一致和对称,阴角处应使面砖接缝正对阴角线。如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。 (3) 吊垂直、套方、找规矩、贴灰饼:在建筑物大角和门窗边用经纬仪打垂直线找直,也可从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点、做灰饼。横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部
10、是整砖。每层打底时则以此灰饼作为基准点进行冲筋,使其底层灰做到横平竖直。同时要注意找好突出檐囗、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。 (4) 弹分格线:待基层砂浆六至七成干成,即可按图纸要求进行分段分格弹线。先在外墙阳角处吊钢丝线锤,用经纬仪校核钢丝的垂直度,再用螺栓将钢丝固定在墙上,上下绷紧,作为弹线的基准。以此基准线为度,在整个墙面两端各弹一条垂直线,垂直线间的距离应为面砖宽度的整数倍(包括面砖缝宽),墙面两端的垂直线应距墙阳角(或阴角)为一块面砖的宽度。(5) 做标准点:为控制整个镶贴面砖的平整度,在正式镶贴前应在找平层上做标准点。标准点用废面砖按铺贴厚度在墙面上、下、左、右
11、用砂浆粘贴,上、下用靠尺吊直,横向用细线拉平,标准点间距一般为1.5m。阳角处正面的标准点应伸出阳角线之外,并进行双面吊直。 (6)浸砖: 釉面砖和外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。 (7)垫木托板: 1-小面挂直靠平;2大面挂直靠平 以找平层上弹出的最下一皮砖的下口标高线为依据,垫好木托板以支撑面砖,防止面砖因自重下滑。木托板上皮应比装饰完的地面低1cm左右,以便地面压过墙面。木托板应安放水平,其下垫点间距应在40cm以内,以保证木托板的稳固。(8)镶贴面砖: 1)镶贴宜采用专用胶粘剂,镶贴顺序为:阳角阴角,大面小面,整体由上向下
12、、局部由下向上。2)镶贴时,先在墙面两端最下皮控制瓷砖上口外表挂线,然后将结合层水泥砂浆用铲子满刮在面砖背面,约4-8mm厚,四周刮成斜面,满刮结合层材料的面砖按线就位后,用手轻压,然后用橡皮锤轻轻敲击,使面砖对齐拉线,镶贴牢固。3)在镶贴中,应随贴、随敲击、随用靠尺检查面砖的平整度和垂直度。若高出标准砖面,应立即敲砖挤浆,如已形成凹陷(亏灰),必须揭下重新抹灰再贴,严禁从砖边塞砂浆,以免造成空鼓。4)饰面砖如遇门窗及阴阳角,应进行调整,非整砖应排放在次要部位或阴角处。每面墙不宜有两列非整砖,非整砖宽度不应小于整砖的1/2。5)外墙面砖在阳角处要割成45度角,角对角镶贴。窗台和压顶交圈处,应以
13、水平铺贴面将垂直铺贴面盖住,在下檐边处,则以垂直面将下口水平面盖住。6)女儿墙压顶、窗台、腰线等部位平面镶贴面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,预防向内渗水,引起空裂,同时还应采取立面中最低一排面砖必须压底平面面砖,并低出底平面面砖3-5mm的做法,让其超滴水线(槽)的作用,防止尿檐而引起空鼓。7)勾缝:外墙贴面砖的缝子必须大小一致,如设计无规定,先勾水平缝再勾竖缝,缝宽宜为5-8mm,缝深应凹进面砖外皮2-3mm,深浅一致,勾方缝,不要勾圆缝,缝内要平整光滑。在外墙面砖施工时,勾缝质量要重点控制,用专用嵌缝剂勾缝。面砖缝勾完后,用布或棉丝蘸稀盐酸擦洗干净。8)
14、建筑物外露明梁的底面要做滴水处理,采用滴水线时,滴水线宽50mm,厚10mm。采用鹰嘴时,鹰嘴坡度不宜太小,边缘要尖锐。9)大面积铺贴外墙砖时设置伸缩缝,横向为楼层线,竖向利用墙面的转角作为伸缩缝。饰面砖粘贴的允许偏差和检验方法项次项 目允许偏差(mm)检验方法外墙面砖内墙面砖1立面垂直度32用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正33用直角检测尺检查4接缝直线度32拉5m线,不足5m拉通线,用钢直尺检查5接缝高低差10.5用钢直尺和塞尺检查6接缝宽度11用钢直尺检查六、安全文明施工:1、健全各级各部门安全生产责任制,责任落实到人,做到常备不懈,一抓到底。2、认真抓好高处作业防护,防止物体打击和高空坠落。认真使用“三宝”(安全帽、安全带、安全网),加强对“四口”的设防。3、双排脚手架重点把好脚手架的“连接
