《某地下室防水工程施工方案1.doc》由会员分享,可在线阅读,更多相关《某地下室防水工程施工方案1.doc(17页珍藏版)》请在第壹文秘上搜索。

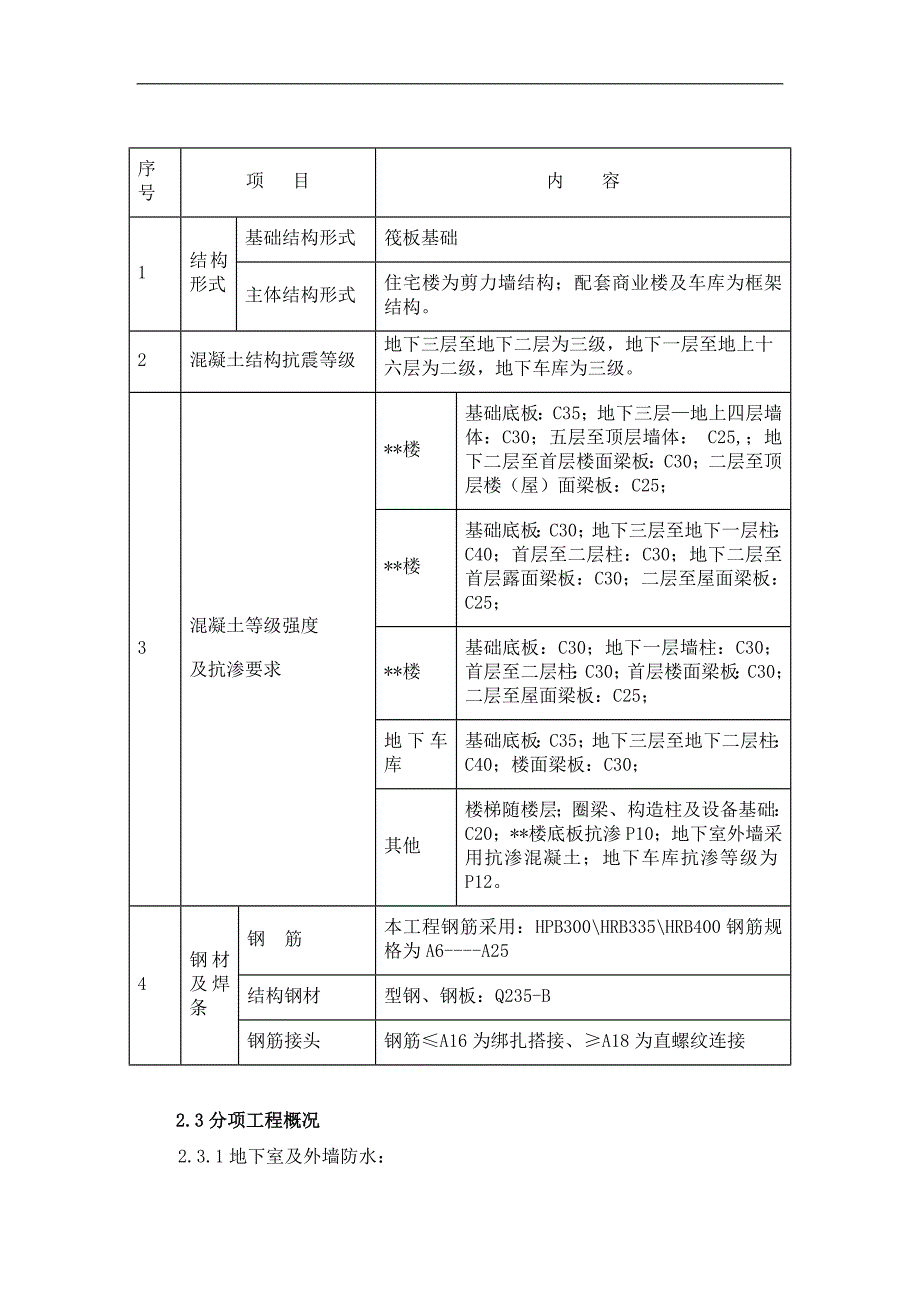

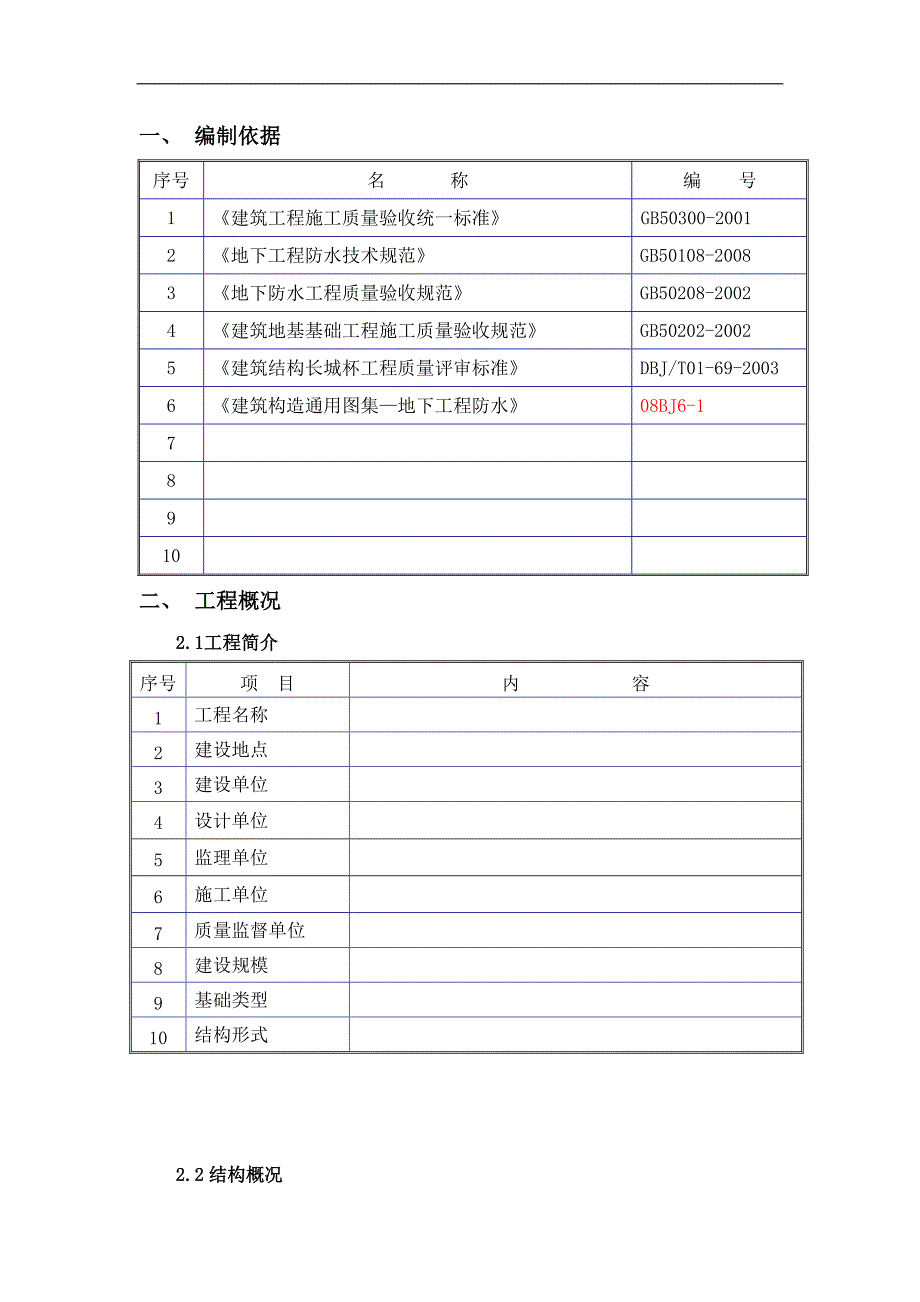

1、一、 编制依据序号名 称编 号1建筑工程施工质量验收统一标准GB50300-20012地下工程防水技术规范GB50108-20083地下防水工程质量验收规范GB50208-20024建筑地基基础工程施工质量验收规范GB50202-20025建筑结构长城杯工程质量评审标准DBJ/T01-69-20036建筑构造通用图集地下工程防水08BJ6-178910二、 工程概况 2.1工程简介序号项 目内 容1工程名称2建设地点3建设单位4设计单位5监理单位6施工单位7质量监督单位8建设规模9基础类型10结构形式2.2结构概况序号项 目内 容1结构形式基础结构形式筏板基础主体结构形式住宅楼为剪力墙结构;配
2、套商业楼及车库为框架结构。2混凝土结构抗震等级地下三层至地下二层为三级,地下一层至地上十六层为二级,地下车库为三级。3混凝土等级强度及抗渗要求*楼基础底板:C35;地下三层地上四层墙体:C30;五层至顶层墙体: C25,;地下二层至首层楼面梁板:C30;二层至顶层楼(屋)面梁板:C25;*楼基础底板:C30;地下三层至地下一层柱:C40;首层至二层柱:C30;地下二层至首层露面梁板:C30;二层至屋面梁板:C25;*楼基础底板:C30;地下一层墙柱:C30;首层至二层柱:C30;首层楼面梁板:C30;二层至屋面梁板:C25;地下车库基础底板:C35;地下三层至地下二层柱:C40;楼面梁板:C3

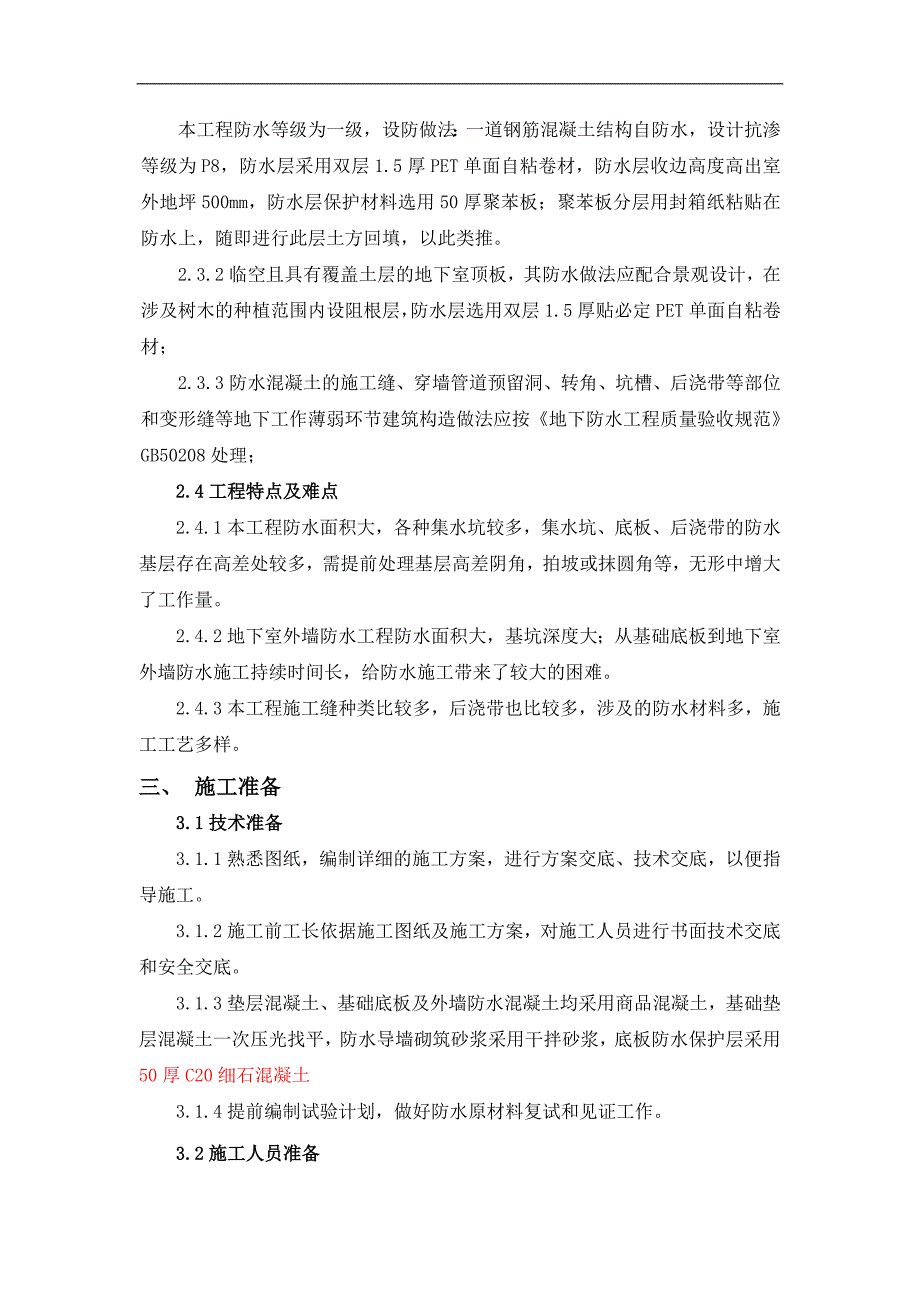

3、0;其他楼梯随楼层;圈梁、构造柱及设备基础:C20;*楼底板抗渗P10;地下室外墙采用抗渗混凝土;地下车库抗渗等级为P12。4钢材及焊条钢 筋本工程钢筋采用:HPB300HRB335HRB400钢筋规格为A6-A25结构钢材型钢、钢板:Q235-B钢筋接头钢筋A16为绑扎搭接、A18为直螺纹连接2.3分项工程概况2.3.1地下室及外墙防水: 本工程防水等级为一级,设防做法:一道钢筋混凝土结构自防水,设计抗渗等级为P8,防水层采用双层1.5厚PET单面自粘卷材,防水层收边高度高出室外地坪500mm,防水层保护材料选用50厚聚苯板;聚苯板分层用封箱纸粘贴在防水上,随即进行此层土方回填,以此类推。2
4、.3.2临空且具有覆盖土层的地下室顶板,其防水做法应配合景观设计,在涉及树木的种植范围内设阻根层,防水层选用双层1.5厚贴必定PET单面自粘卷材;2.3.3防水混凝土的施工缝、穿墙管道预留洞、转角、坑槽、后浇带等部位和变形缝等地下工作薄弱环节建筑构造做法应按地下防水工程质量验收规范GB50208处理;2.4工程特点及难点2.4.1本工程防水面积大,各种集水坑较多,集水坑、底板、后浇带的防水基层存在高差处较多,需提前处理基层高差阴角,拍坡或抹圆角等,无形中增大了工作量。2.4.2地下室外墙防水工程防水面积大,基坑深度大;从基础底板到地下室外墙防水施工持续时间长,给防水施工带来了较大的困难。2.4
5、.3本工程施工缝种类比较多,后浇带也比较多,涉及的防水材料多,施工工艺多样。三、 施工准备3.1技术准备3.1.1熟悉图纸,编制详细的施工方案,进行方案交底、技术交底,以便指导施工。3.1.2施工前工长依据施工图纸及施工方案,对施工人员进行书面技术交底和安全交底。3.1.3垫层混凝土、基础底板及外墙防水混凝土均采用商品混凝土,基础垫层混凝土一次压光找平,防水导墙砌筑砂浆采用干拌砂浆,底板防水保护层采用50厚C20细石混凝土3.1.4提前编制试验计划,做好防水原材料复试和见证工作。3.2施工人员准备3.2.1 管理人员:设两名施工经验丰富、管理协调能力强的专业工长。3.2.2 具体操作人员:分包
6、单位施工人员必须具备防水施工上岗证,分包单位须派出有丰富施工经验、责任心强并有相应资质的防水专业负责人和技术负责人现场指挥和指导施工。劳动力配备见下表:工种按工程施工阶段投入劳动力情况基座底板防水层施工侧墙防水层施工抹灰工305防水工3050杂工1015电工22合计72723.2.3 防水分包单位应具有不低于防水专业施工贰级资质。分包单位资质证书、特种作业人员操作上岗证在施工前应由分包单位报总包技术质量部及安保部,并由总包技术质量部报监理审查备案。3.3现场准备3.3.1铺贴防水层的基层表面,应平整、牢固、清洁、干燥,并经验收合格。3.3.2基层表面不得有空鼓、开裂、起砂、脱皮等缺陷。3.3.
7、3基层应保持干燥,局部渗水部位应用堵漏剂封堵。基层干燥程度的简单控制方法为:剪一块1防水卷材,空铺在基层,放置34h后,掀开观察,卷材表面及基层无水印即为合格。 3.3.4基层与立面的转角处,如阴阳角、管根、预埋件等部位应用水泥砂浆抹平成半径50mm的圆弧。 3.3.5基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角,抹成圆弧,并将尘土、杂物清扫干净。穿过墙面的预埋管件、后浇带等处必须符合设计和规范的规定。在铺贴防水卷材前应进行隐蔽工程检查验收。底板防水导墙采用外防内贴法施工、砌筑好永久导墙。3.3.6现场做好消防准备工作,配备好消防灭火器材,以防卷材施工时发生火灾事故。3.3.7准
8、备两间卷材库房及一间小型机具库房,配备灭火器,并与易燃易爆物品隔离。3.3.8外墙防水施工前基坑上口用脚手板搭设防护棚,其下拉设安全网,对防水施工作业面上空进行防护,防止上部施工坠物伤人,同时基坑边设专人旁站,随时注意作业面上空情况。3.4材料准备3.4.1材料部门在防水施工前制定备料计划,并组织材料进场3.4.2材料检验3.4.2.1每批防水材料进场前,材料部门应提前报验,防水材料均应带有出厂合格证、防伪标识和质量检验报告。材料进场后由甲方、乙方、监理三方共同抽样,首先进行外观检查,检查内容包括卷材是否断裂、皱折、孔洞、剥离、边缘不整齐,颜色,每卷卷材的接头。外观检查合格的卷材抽样送至实验室
9、做复试,检验合格后由试验室出具抽样试验报告,方可进场,以保证材料符合要求。材料符合要求方可进场,否则,按不合格品处理。3.4.2.2防水材料应按最大需要量提前集中进场,进场后状态标记为“待抽检”;监理会同业主、总包、分包按规范要求共同抽样送检复试,状态标记为“检验中”;复试结果由总包交业主、监理审查备案,如该批材料合格,即可进场使用,状态标记为“合格”;如检测结果为不合格,应按相关物资检验程序立即退场,并做好书面记录,状态标记为“不合格”。3.4.3防水材料的质量要求3.4.3.1 混凝土结构自防水 本工程按照设计要求,地下室底板和外墙混凝土的抗渗等级为:S8。 0.00以下结构使用的混凝土:
10、氯离子含量不大于0.06%,碱含量应控制在3Kg/m3以内。 0.00以下结构用水泥、砂石、外加剂、掺合料等建筑材料,必须具有法定检测单位出具的含有碱含量和碱集料活性数据的检测报告及氯离子含量检测报告,无碱含量数据检测报告的混凝土禁止在基础工程中使用。 混凝土其它指标要求详见混凝土施工方案3.4.3.2 材料防水 1.5厚PET型单面自粘卷才外观质量、品种规格应符合现行国家规范及设计要求:成品卷材卷紧卷齐,端面里进外出不得超过20mm;在535任一温度下展开,在距卷芯1000mm长度外不应有10mm以上的裂纹或粘结;卷材表面必须平整,不允许有孔洞、缺角和疙瘩;每卷接头处不应超过1个,较短的一段
11、不应少于1000mm,接头应剪切整齐,并加长150mm; 3.4.3.3 细部构造防水 腻子型膨胀橡胶止水条表面不允许有开裂、缺胶等影响使用的缺陷;外观应为具有一定弹性均质的条状物,色泽均匀,无明显凹凸、麻点、凹痕、气泡、杂质等缺陷,其物理性能满足下列要求:序 号项目指 标PZ-150PZ-250PZ-400PZ-6001硬度(邵尔A)/度50-604274574872拉伸强度/MPa 2.5-3.97 3.533扯断伸长率/% 4503504体积膨胀倍率/% 1502504006005反复浸水试验拉伸强度/MPa 32拉断伸长率/% 350250体积膨胀倍率/% 1502503005006低
12、温弯折(-202h)无裂纹注:1硬度为推荐项目2成品切片测试应达到本标准的80%3接头部位的拉伸强度指标不得低于50%3.4.4材料存放防水材料应入库存放,或选择干燥通风的高处,其底部要垫高并做防潮处理,现场准备塑料布,阴雨天及时铺盖压实,不得水浸或雨淋。卷材应立式码放,高度不超过两层,避免雨淋、日晒、受潮,注意通风。3.5防水材料试验计划(详见试验计划) 要求:防水材料应保证100%的试件送至见证试验室进行检测。 见证取样的时间根据工程的进度由见证取样人及时通知监理。 见证取样部位:原材在现场取样。 实际使用数量可能与本计划不完全相符,以实际数量为准。3.6施工作业条件要求3.6.1卷材防水
13、层施工作业条件。3.6.1.1防水找平层必须平整、牢固。3.6.1.2防水基层表面尘土、砂层等杂物清扫干净,且不得有凹凸不平、松动空鼓、起砂、开裂等缺陷。3.6.1.3基层表面平整度为:用2m长靠尺检查,基层与直尺之间的最大空隙不超过5mm,且每米长度内不多于1处,空隙允许平缓变化。3.6.1.4基层表面的阴阳角处,均应做成圆弧形或钝角,阴阳角圆弧半径为50mm。3.6.1.5铺贴卷材前应使基层表面干燥,满粘法施工要求基层含水率小于9%,新作业面施工前先用简易法测基层含水率,即用1m2的卷材覆盖34h后察看凝结水情况,若无凝结水即可进行卷材的铺贴。3.6.2后浇带防水混凝土施工作业条件3.6.
14、2.1沉降后浇带在结构封顶后,实测其绝对沉降值的沉降差满足设计要求后,才可封闭。施工后浇带在其两侧混凝土龄期达到60天后才可封闭。3.6.2.2清除后浇带和施工缝部位垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层,同时加以凿毛,并用水冲洗干净并充分湿润,混凝土表面不得有明水。四、 施工安排4.1 质量目标:达到防水标准:不允许渗水,结构表面无湿渍。4.2 工期安排工程项目时间安排基础底板防水工程2012-3-252012-4-20地下室外墙防水工程2012-7-252012-8-154.3 验收程序工序:防水基层涂刷界面剂附加层定位弹线第一道1.5厚PET单面自粘卷材铺贴第二道1.5厚PET单面自粘卷材铺贴收头固定防水保护层施工中,每道工序完成后都须按以下验收程序进行验收:防水分包自检总包工长自检总包质检员验收监理验收,经监理工程师验收合格后方可进行下一道工序的施工。4.4地下外墙防水4.4.1 外墙水平施工缝:在底板上300mm及顶板下300mm留设外墙水平施工缝,水平施工缝使用腻子型膨胀止水条。4.4.2 外墙垂直施工缝:在墙体施工流水段直接存在外墙垂直施工缝,施工缝使用腻子
