《某工程爆破施工方案.doc》由会员分享,可在线阅读,更多相关《某工程爆破施工方案.doc(17页珍藏版)》请在第壹文秘上搜索。

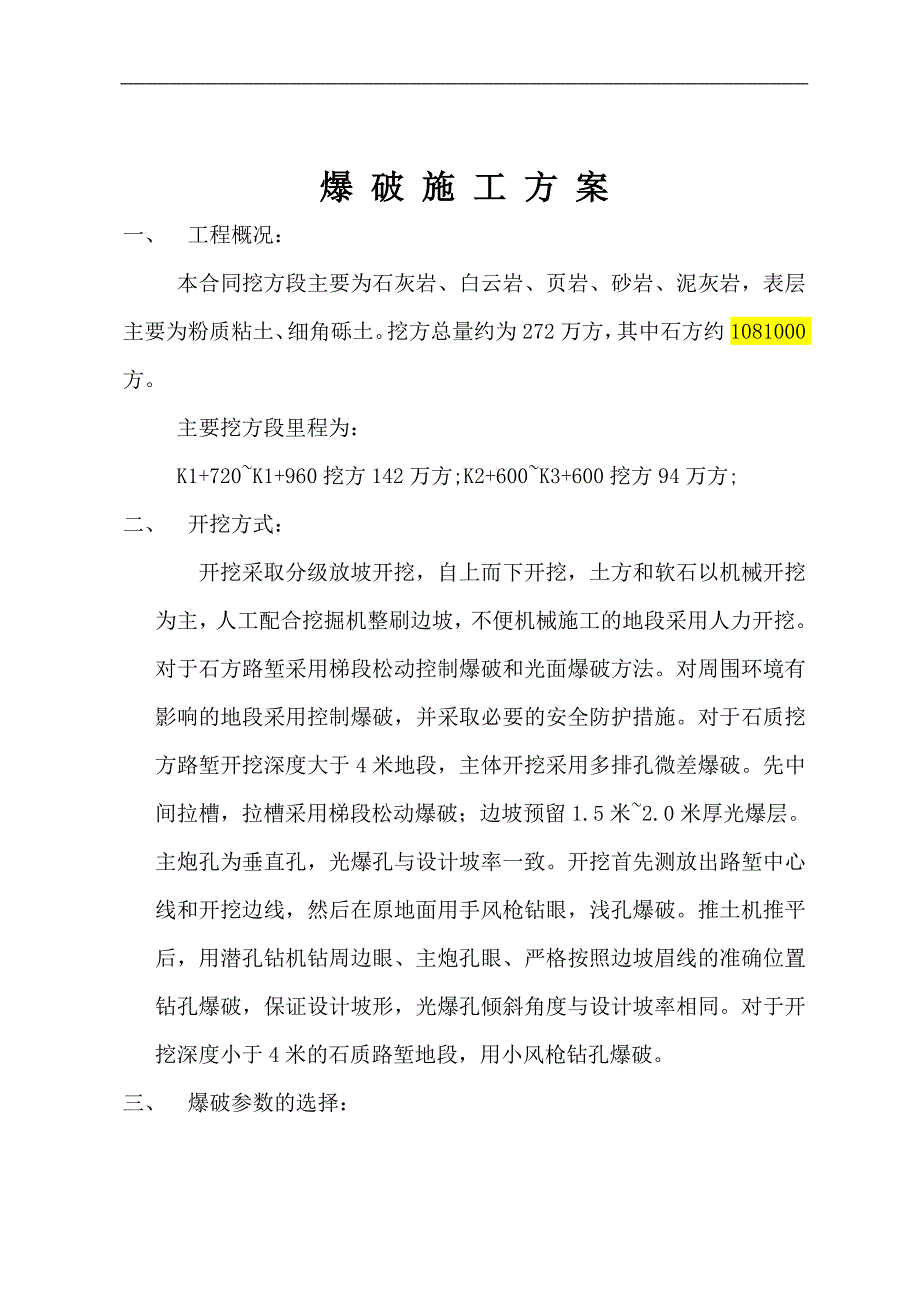

1、爆 破 施 工 方 案一、 工程概况: 本合同挖方段主要为石灰岩、白云岩、页岩、砂岩、泥灰岩,表层主要为粉质粘土、细角砾土。挖方总量约为272万方,其中石方约1081000方。主要挖方段里程为:K1+720K1+960挖方142万方;K2+600K3+600挖方94万方;二、 开挖方式:开挖采取分级放坡开挖,自上而下开挖,土方和软石以机械开挖为主,人工配合挖掘机整刷边坡,不便机械施工的地段采用人力开挖。对于石方路堑采用梯段松动控制爆破和光面爆破方法。对周围环境有影响的地段采用控制爆破,并采取必要的安全防护措施。对于石质挖方路堑开挖深度大于4米地段,主体开挖采用多排孔微差爆破。先中间拉槽,拉槽采

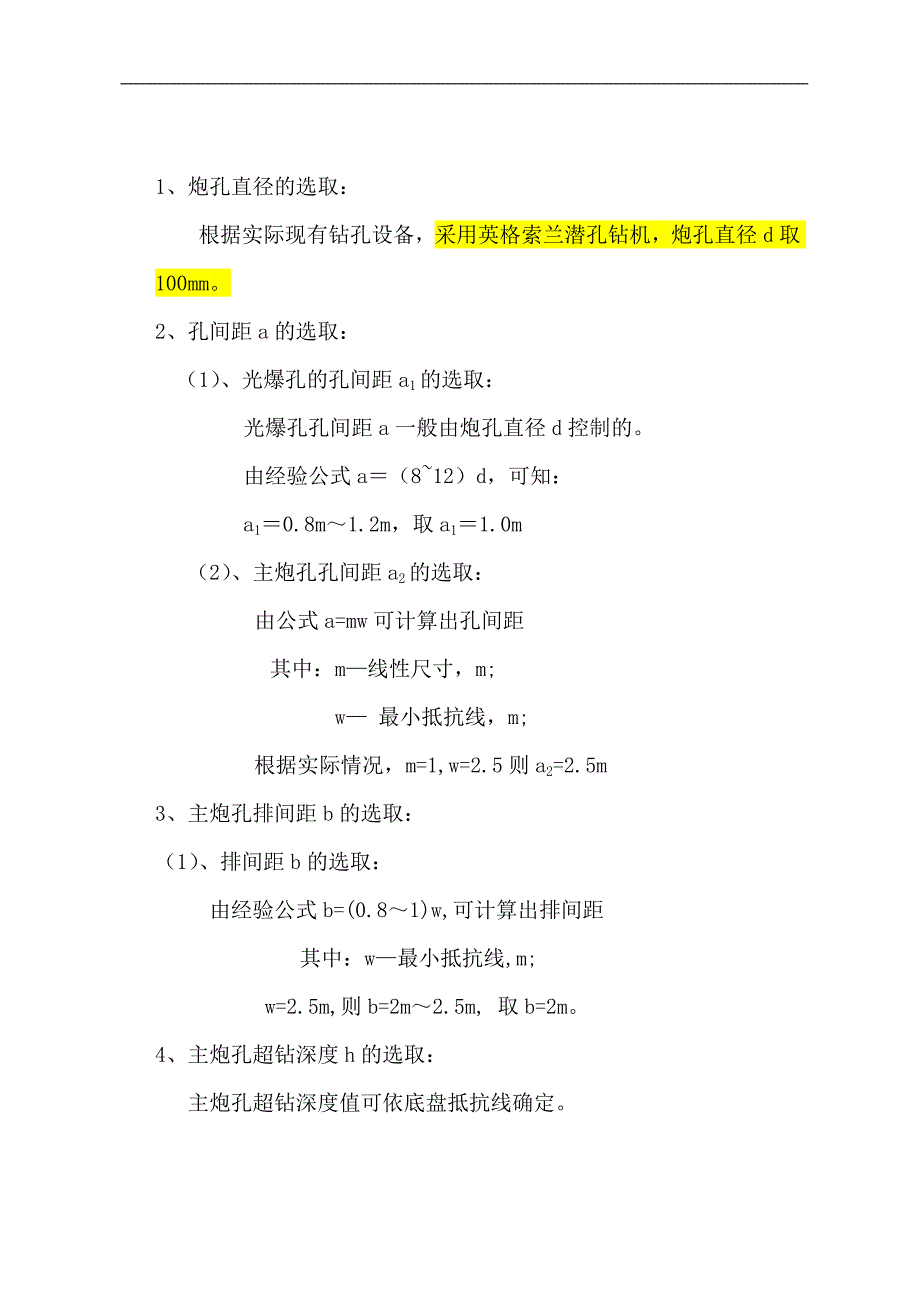

2、用梯段松动爆破;边坡预留1.5米2.0米厚光爆层。主炮孔为垂直孔,光爆孔与设计坡率一致。开挖首先测放出路堑中心线和开挖边线,然后在原地面用手风枪钻眼,浅孔爆破。推土机推平后,用潜孔钻机钻周边眼、主炮孔眼、严格按照边坡眉线的准确位置钻孔爆破,保证设计坡形,光爆孔倾斜角度与设计坡率相同。对于开挖深度小于4米的石质路堑地段,用小风枪钻孔爆破。三、 爆破参数的选择:1、炮孔直径的选取:根据实际现有钻孔设备,采用英格索兰潜孔钻机,炮孔直径d取100mm。2、孔间距a的选取:(1)、光爆孔的孔间距a1的选取:光爆孔孔间距a一般由炮孔直径d控制的。由经验公式a(812)d,可知:a10.8m1.2m,取a1

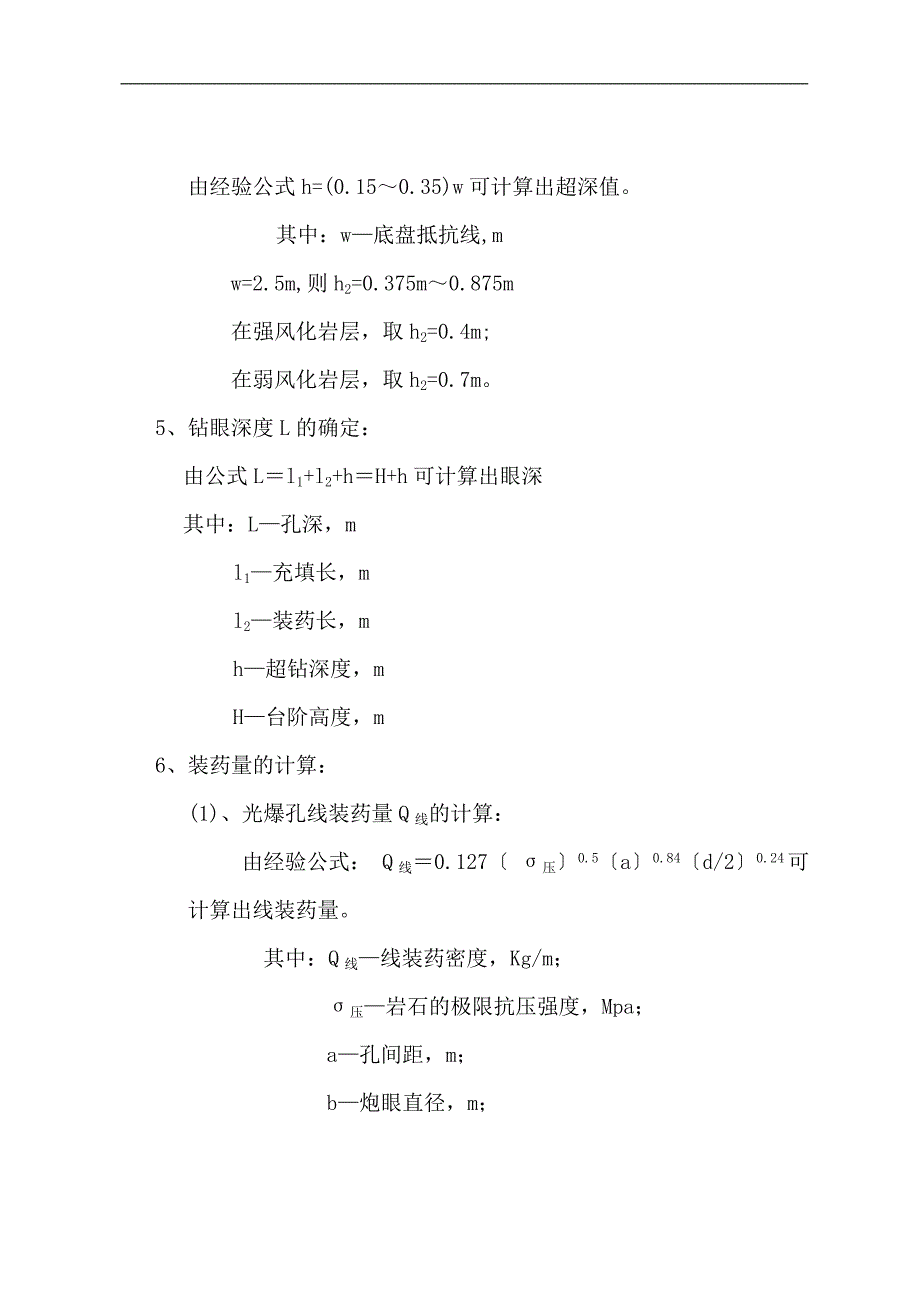

3、1.0m(2)、主炮孔孔间距a2的选取:由公式a=mw可计算出孔间距 其中:m线性尺寸,m; w 最小抵抗线,m;根据实际情况,m=1,w=2.5则a2=2.5m3、主炮孔排间距b的选取:(1)、排间距b的选取:由经验公式b=(0.81)w,可计算出排间距 其中:w最小抵抗线,m;w=2.5m,则b=2m2.5m, 取b=2m。4、主炮孔超钻深度h的选取:主炮孔超钻深度值可依底盘抵抗线确定。由经验公式h=(0.150.35)w可计算出超深值。其中:w底盘抵抗线,mw=2.5m,则h2=0.375m0.875m在强风化岩层,取h2=0.4m;在弱风化岩层,取h2=0.7m。5、钻眼深度L的确定:
4、由公式Ll1+l2+hH+h可计算出眼深其中:L孔深,ml1充填长,ml2装药长,mh超钻深度,mH台阶高度,m6、装药量的计算:(1)、光爆孔线装药量Q线的计算: 由经验公式: Q线0.127 压0.5a0.84d/20.24可计算出线装药量。 其中:Q线线装药密度,Kg/m; 压岩石的极限抗压强度,Mpa; a孔间距,m;b炮眼直径,m;从地质勘探设计资料查得:岩石主要为石灰岩,一般石灰岩压值为:最小值为32.1Mpa,最大值为98Mpa;a0.8m; d0.1m则计算出Q线0.291kg/m0.508kg/m 取Q线0.50kg/m孔底增加药量Q1线一般取1.1/m, 增加药量长度一般取
5、1m为宜。(2)、主炮孔单孔药量的确定:由公式Qq*a*W底*H可计算出单孔药量其中:q单位炸药消耗量,kg/m3 ;a孔间距,mW底底盘抵抗线,mH台阶高度,m由于采用松动爆破,在强风化岩层与弱风化岩层q 值取值不同。在强风化岩层,q值取0.4kg/m30.6kg/m3在弱风化岩层,q值取0.6kg/m30.9kg/m3q值可根据试爆结果,选取适当的数值。7、炮孔堵塞长度l的确定:(1)、光爆孔堵塞长度l1的选取: 一般情况下光爆孔堵塞长度为1.0m2.0m,根据孔深取值。(2)、主炮孔堵塞长度l2的选取: 一般情况下主炮孔堵塞长度在2.0m3.5m,根据孔深选取堵塞长度。8、光爆孔不偶合系
6、数的确定:一般情况下光爆孔不偶合系数值取24。由于d=100mm,则药卷可选35的硝铵炸药。计算出=10035=2.869、挖方路堑路床的整理:石质路堑路床顶面宜使用密集小型排炮施工,炮眼底标高宜低于设计标高1015,装药时宜在孔底留510空眼,装药量按松动爆破计算。10、路堑两侧边沟的爆破成型: 路堑两侧侧沟宜采用密集眼爆破,炮眼底标高宜低于沟底标高1015,布置两排炮孔,按梅花型布置,孔间距宜为5060,装药量按松动爆破计算。11、爆破飞石飞散安全距离RF的计算:由经验公式RF=(40/2.54)dRF 飞石飞散安全距离d 深孔直径,()由d=10;得出RF=157.5m则最小安全距离为2
7、00米。12、爆破空气冲击波的安全距离R1的计算:由公式R=KQ1/2可得其中R 爆破空气冲击波的安全距离,(m)K 与装药条件和破坏程度有关的系数;对建筑物K=12;一般K取2。由于设计要求一次起爆药量不能超过500。 则R1=25001/2=44.7 m13、地震波对建筑物和构筑的安全距离R2的计算:由公式R=Q1/3(K/V)1/a,可计算出。式中 R 爆破中心与保护物之间的距离,m; V 被保护物处的质点震动速度/s; K 与介质,爆破方式有关的系数; a 与传播途径和地形有关的参数; Q 同时起爆单响最大药量,;根据工程类别,取K=100,a=2.5,Q=500,一般砖房:V=2/s
8、,则R2=38m14、爆破参数的调整:选定路堑的一段作为爆破试验段。根据试爆结果,调整各爆破参数。四、 药结构示意图:1、光爆孔装药结构示意图:采用不偶合间隔装药结构,见图一。 2、主炮孔装药结构示意图:采用连续装药结构,见图二。五、 炮孔布置图和起爆网络示意图:1、炮孔平面布置图和起爆网络示意图:采用孔内微差,孔外用导爆管连通连接,见图三。2、 炮孔布置立面图:见图四。3、所用非电导爆管雷管段数的确定:采用MG803-B型号非电导爆管雷管。采用1段、3段、5段、7段、9段、11段、13段、15段、16段、17段、18段、19段、20段、21段、22段、23段。4、各段之间微差时间为50ms,
9、总时差为750 ms。六、挖方段路基所要达到的要求:1、石质挖方边坡要求:石质挖方边坡应顺直、圆滑、大面平整。边坡上不得有松石、危石。凸出于设计边坡线的石块,其凸出尺寸不应大于20cm,超爆凹进部分尺寸也应不大于20cm,对于软质岩石,凸出及凹进尺寸均不应大于10cm,否则应进行处理。2、挖方路基控制目标,如下表:项次检查项目规定值或允许偏差备注1压实度()(挖方)962纵断高程(mm)+10,-153中线偏位(mm)504宽度(mm)符合设计要求5平整度(mm)156横坡()0.37边坡符合设计要求七、爆破施工工艺流程:平整工作面孔位测量放线布孔、编号钻孔孔位检查装药堵塞炮孔连接起爆网络安全
10、警戒起爆爆破后检查解除警戒装运八、爆破施工操作要点:1、平整工作面。平整工作面采用风钻打眼,浅孔爆破推土机整平,台阶宽度以满足钻机安全作业,移动自如,并能按设计方向钻凿炮孔。深孔爆破分层时,上层和地形变化较大地区可以使用轻便式三角潜孔钻。2、孔位测量放线。根据设计图测量放出孔位,从台阶边缘开始布孔,为确保钻机安全作业,边孔与台阶边缘要保留一定距离。炮孔要避免布置在被凿松、节理发育或岩性变化大的岩石上。如遇到这些情况时,可以调整孔位。调整孔位时,要注意抵抗线、排距、孔距之间的关系。3、布孔、编号。测放出孔位后,以白灰定标、依次编好孔位号,钻孔前保护好标记。4、钻孔。钻孔要严格掌握“孔深、方向和倾
11、斜角度”三大要素,根据“先难后易,先边后中,先前后后”的原则。钻机移位时,要保护好成孔和孔位标记,钻孔结束后应及时将岩粉吹出干净,保证炮孔设计深度,上层有裂隙或松散岩层应采用泥浆护壁。派专人检查光爆孔倾斜角度,钻进光爆孔与主炮孔时,要注意两孔的交会点,不能使两孔相交。钻孔时使用制作的角度检查三角尺检查角度,以保证边坡达到设计要求。钻孔角度示意图,如图:当AB边与直线L重合时,炮孔的角度即为设计的角度。 5、孔深检查。装药之前,要对各个孔的深度和孔壁进行检查。孔深用测绳系上重锤测量,孔壁检查用长炮棍插入孔内检查堵塞与否,检查测量时一定要做好记录。6、装药。装药为手工操作,采用连续装药、间隔装药结
12、构。其装药量、药包位置按照设计要求去做。当炮孔中有水时,应将水排除干净,孔中装的药要定量定位,防止卡孔。7、堵塞炮孔。必须保证堵塞密度和堵塞质量,以避免造成爆炸气体往上逸出而影响爆破效果和产生飞石。良好的堵塞既可提高爆破效果又可减少有害气体的产生。堵塞材料选用石屑粉末、细砂土或粘质土,在堵塞过程中一定要注意保护孔内的塑料导爆管。8、网络连接。当使用导爆管非电起爆系统进行孔内外控制微秒起爆时,连线时要注意孔外串联雷管,切忌脚踩磕碰。为保障网络准爆,拟采取两根导爆管。选择起爆网络应根据断面形状和岩性、现场实地情况而定。9、安全警戒。放炮之前,人员及机械应撤离到安全区,要设置安全警戒哨,使周边所有道
13、路处于监视之下。如在爆破区周边有建筑物、道路,还需准备必要的抢修设备与人员。10、爆破安全检查。爆破之后,暂不要立刻解除警戒,应首先进行现场检查。当发现危石、瞎炮现象时,要及时处理。经安全员检查同意后,方准放行。九、需火工品数量表,见表1。 表1名 称 单 位 数 量2号岩石硝铵炸药 吨649毫秒导爆管雷管(10m) 发25000火雷管 发1800导爆索 米21300导火索 米1800十、设备机具数量表:见表2。 表2名 称单 位数 量功率/能力潜孔钻KQ150台24121KW凿岩机YT29台1811KW空压机L-22/8,22m3台30210KW推土机 200宣化台2130KW液压破碎机台3
14、180KW十一、需人员数量表:见表3。表3名 称单 位 数 量 潜孔钻司机名24风枪手名18空压机司机名30爆破工程师名4爆破工名42安全员名6押运员名6撬毛除危石工人名12破碎锤司机名3十二、进度计划的安排:1、采用英格索兰潜孔钻,若考虑清孔、布孔、装药及挖运的时间,一台潜孔钻每天可钻爆石方量为400立方米。则12台潜孔钻一天可钻爆4800立方米左右。若考虑路挖方路基基床底修整,则本合同段内石方爆破时间至少需7.5个月。2、路堑爆破施工进度横道图如下:路堑爆破施工进度横道图十三、安全防护措施:1、爆破施工前,先到当地公安部门办理有关手续。2、爆破施工时,严格按照国家颁布的爆破安全规程执行。3、遵守国家法律、法规以及当地政府部门的规章制度。4、必须有一
