某工程瓦屋面施工方案.doc

上传人:p** 文档编号:948874 上传时间:2024-05-15 格式:DOC 页数:5 大小:958.99KB
下载 相关 举报
某工程瓦屋面施工方案.doc_第1页
第1页 / 共5页
某工程瓦屋面施工方案.doc_第2页
第2页 / 共5页
某工程瓦屋面施工方案.doc_第3页
第3页 / 共5页
某工程瓦屋面施工方案.doc_第4页
第4页 / 共5页
某工程瓦屋面施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《某工程瓦屋面施工方案.doc》由会员分享,可在线阅读,更多相关《某工程瓦屋面施工方案.doc(5页珍藏版)》请在第壹文秘上搜索。

1、瓦屋面施工方案一、铺设瓦片工艺流程屋面找平、找方、挂线钉顺水条钉挂瓦条阴沟瓦铺设主瓦铺设左右边瓦铺设档片瓦铺设脊瓦铺设正脊头、斜脊头、三通铺设勾缝和屋面清理二、操作步骤1、屋面找平、找方、弹线:瓦片铺设前,必须检查屋面基础层的平整度,最大间隙不能超过5mm;用墨线在整个铺瓦平面上,弹出水平线和垂直线,并且根据铺瓦的需要增设垂直线和水平线。2、固定顺水条、挂瓦条:采用3020mm的顺水条和3020mm的挂瓦条, 挂瓦条、顺水条须作防腐处理。在屋面混凝土保护层上,每一定间距(一般为500mm)弹出顺水条位置线,用钉固定顺水条。顺水条的高度差应控制在3mm以内,如超出应调整顺水条的高度,保证挂瓦条的

2、水平度达到挂瓦要求;顺水条的规格为:30 x 20mm。在顺水条上钉挂瓦条。挂瓦条的一般尺寸为30 x 20mm,挂瓦条间距按335mm初分,发现有零碎尺寸时调整间距至335-340mm间距,根据挂瓦条间距弹出挂瓦条位置。在屋面的檐口处,根据瓦片出檐的长度,确定第一排挂瓦条的位置,在檐口第一排和屋脊处最后一排的挂瓦条位置上,要钉二根重叠的挂瓦条。在水沟瓦的二侧,应钉二根顺水条来调整水沟瓦和主瓦之间的高度。3、铺阴沟瓦:(详见局部做法1。)4、铺主瓦:主瓦铺设均拉线安装,用双线控制斜面坡度一致。按照从右到左、从下到上,垂直挂线铺瓦。开始一列一挂线。将主瓦全部用使用自攻螺丝钉,钉于挂瓦条上;脊部用

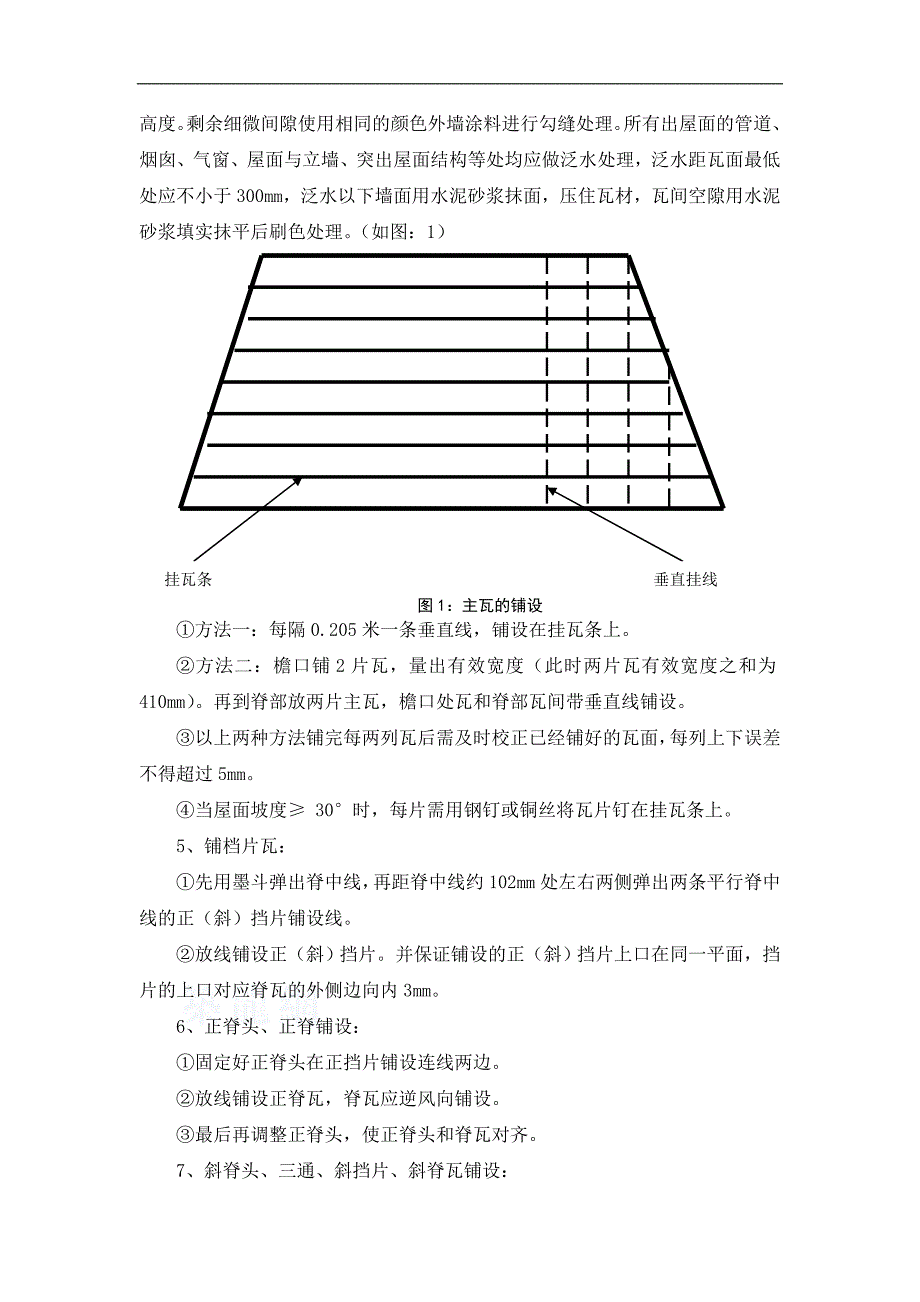

3、1:3的水泥砂浆铺脊瓦(掺少量白灰、麻刀、玻璃纤维丝)。要保证排到正脊和斜脊时,脊瓦压住坡面瓦。脊瓦下端与坡面瓦之间,先用卧瓦砂浆用二次涂抹的办法封堵抹平,再将正挡片和斜挡片瓦带线铺贴,如挡片和主瓦间隙过大(间隙垂直宽度超过5mm)时,需要调整屋脊的水泥砂浆基座高度。剩余细微间隙使用相同的颜色外墙涂料进行勾缝处理。所有出屋面的管道、烟囱、气窗、屋面与立墙、突出屋面结构等处均应做泛水处理,泛水距瓦面最低处应不小于300mm,泛水以下墙面用水泥砂浆抹面,压住瓦材,瓦间空隙用水泥砂浆填实抹平后刷色处理。(如图:1)挂瓦条垂直挂线 图1:主瓦的铺设方法一:每隔0.205米一条垂直线,铺设在挂瓦条上。方

4、法二:檐口铺2片瓦,量出有效宽度(此时两片瓦有效宽度之和为410mm)。再到脊部放两片主瓦,檐口处瓦和脊部瓦间带垂直线铺设。以上两种方法铺完每两列瓦后需及时校正已经铺好的瓦面,每列上下误差不得超过5mm。 当屋面坡度 30时,每片需用钢钉或铜丝将瓦片钉在挂瓦条上。5、铺档片瓦:先用墨斗弹出脊中线,再距脊中线约102mm处左右两侧弹出两条平行脊中线的正(斜)挡片铺设线。放线铺设正(斜)挡片。并保证铺设的正(斜)挡片上口在同一平面,挡片的上口对应脊瓦的外侧边向内3mm。6、正脊头、正脊铺设:固定好正脊头在正挡片铺设连线两边。放线铺设正脊瓦,脊瓦应逆风向铺设。最后再调整正脊头,使正脊头和脊瓦对齐。7

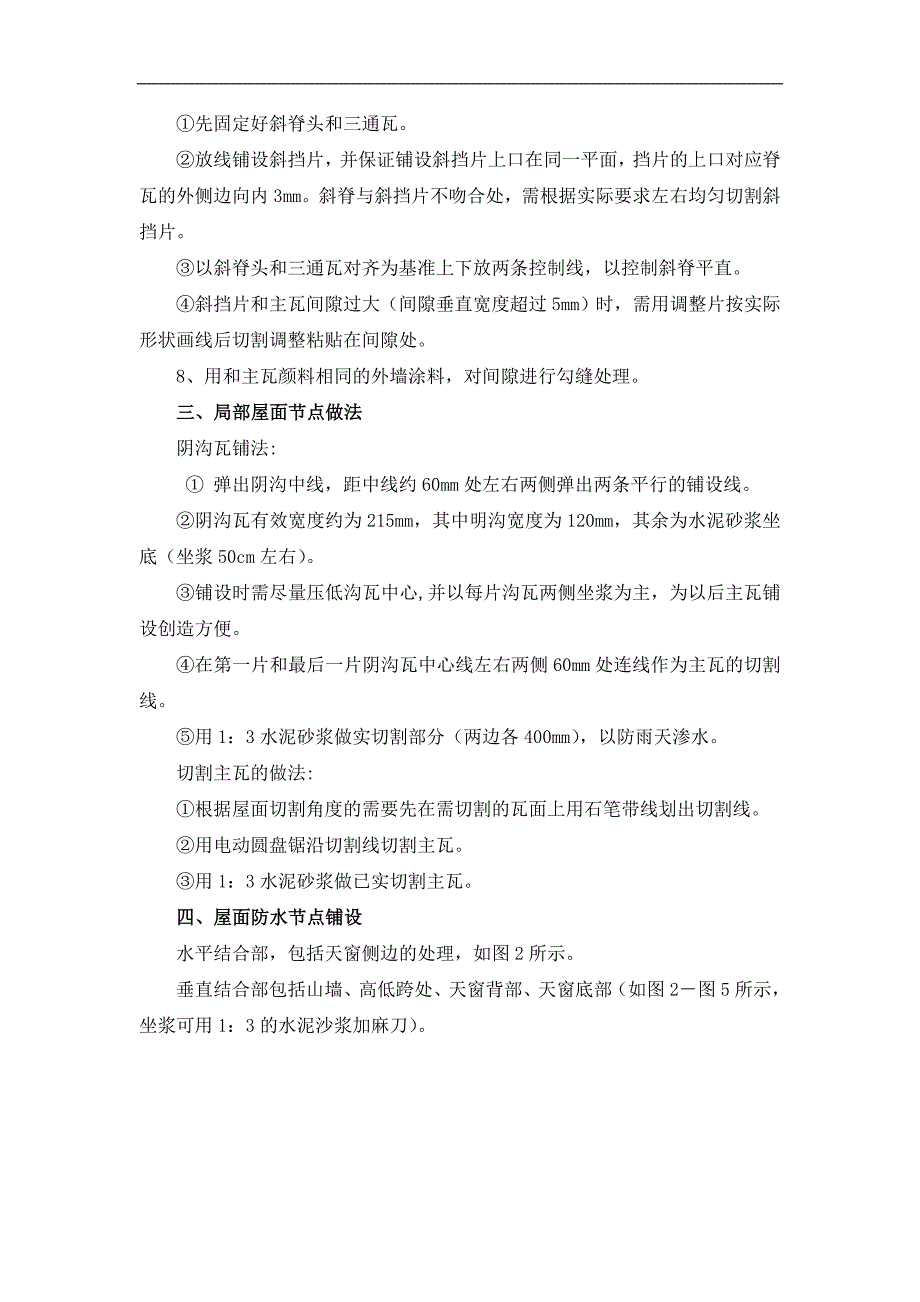

5、、斜脊头、三通、斜挡片、斜脊瓦铺设:先固定好斜脊头和三通瓦。放线铺设斜挡片,并保证铺设斜挡片上口在同一平面,挡片的上口对应脊瓦的外侧边向内3mm。斜脊与斜挡片不吻合处,需根据实际要求左右均匀切割斜挡片。以斜脊头和三通瓦对齐为基准上下放两条控制线,以控制斜脊平直。斜挡片和主瓦间隙过大(间隙垂直宽度超过5mm)时,需用调整片按实际形状画线后切割调整粘贴在间隙处。8、用和主瓦颜料相同的外墙涂料,对间隙进行勾缝处理。三、局部屋面节点做法阴沟瓦铺法: 弹出阴沟中线,距中线约60mm处左右两侧弹出两条平行的铺设线。阴沟瓦有效宽度约为215mm,其中明沟宽度为120mm,其余为水泥砂浆坐底(坐浆50cm左右

6、)。铺设时需尽量压低沟瓦中心,并以每片沟瓦两侧坐浆为主,为以后主瓦铺设创造方便。在第一片和最后一片阴沟瓦中心线左右两侧60mm处连线作为主瓦的切割线。用1:3水泥砂浆做实切割部分(两边各400mm),以防雨天渗水。切割主瓦的做法: 根据屋面切割角度的需要先在需切割的瓦面上用石笔带线划出切割线。用电动圆盘锯沿切割线切割主瓦。用1:3水泥砂浆做已实切割主瓦。四、屋面防水节点铺设水平结合部,包括天窗侧边的处理,如图2所示。垂直结合部包括山墙、高低跨处、天窗背部、天窗底部(如图2图5所示,坐浆可用1:3的水泥沙浆加麻刀)。图-3:山墙悬山水泥砂浆封檐 (坐浆可用1:3的水泥沙浆加麻刀)图2:山墙,天窗

7、侧边水泥砂浆泛水 (坐浆可用1:3的水泥沙浆加麻刀) 图-5:垂直结合部,天窗底部水泥砂浆泛水(坐浆可用1:3的水泥沙浆加麻刀)图-4:高低跨处,天窗顶部水泥砂浆泛水(坐浆可用1:3的水泥沙浆加麻刀) 四、质量验收要求铺设完毕后,外观上达到横平竖直斜成线的效果,保持外观整体效果整齐美观。屋面施工完毕,瓦屋面必须清理干净,不得有杂物,以保持屋面排水畅通。五、施工安全1、必须牢固树立安全思想意识,消除安全隐患。2、对施工人员进行安全教育,使施工人员对所使用的材料和工具性能及安全措施全面的了解,并在操作中严格劳动保护制度。施工人员必须戴好安全帽,禁止酒后作业。施工现场禁止打闹追逐,必须穿防滑的软底鞋

8、。施工过程中,不得自上往下抛物,注意屋面洞口防护和临边防护,确保施工人员生命安全。吊装材料必需要有保护措施;材料上屋顶后,必需放置平稳,离檐口1米以内的区域禁止放任何材料和物品,主瓦堆放的高度不能超过一捆。施工现场材料放置整齐,每日清理,废料归位。10、在施工现场和料库,必须严禁烟火;施工现场严禁吸烟,严格控制火源。11、铺设瓦片时宜做临时木扶梯供施工人员上下屋面,防止发生施工人员安全事故以及对已铺屋面瓦的保护。六、特殊过程处理要求屋面瓦施工过程中,特殊处理是指瓦片铺设时要保持瓦面干净,避免砂浆污染,以免砂浆与瓦粘结后不能清除,影响瓦面美观,措施如下:1、雨天不得铺设脊瓦坐浆,斜脊瓦坐浆,斜天沟处坐浆及任何防水节点的砂浆泛水。2、坐浆和砂浆泛水施工时应尽量减少对主瓦屋面的污染,例如对可能污染的瓦面用厚纸、塑料布事先进行覆盖保护等措施。3、施工中如有水泥污染发生,需用棉纱布在施工当天擦干净。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
