某灰土挤密桩基工程施工方案.doc

上传人:p** 文档编号:949280 上传时间:2024-05-16 格式:DOC 页数:12 大小:110.53KB
下载 相关 举报
某灰土挤密桩基工程施工方案.doc_第1页
第1页 / 共12页
某灰土挤密桩基工程施工方案.doc_第2页
第2页 / 共12页
某灰土挤密桩基工程施工方案.doc_第3页
第3页 / 共12页
某灰土挤密桩基工程施工方案.doc_第4页
第4页 / 共12页
某灰土挤密桩基工程施工方案.doc_第5页
第5页 / 共12页
某灰土挤密桩基工程施工方案.doc_第6页
第6页 / 共12页
某灰土挤密桩基工程施工方案.doc_第7页
第7页 / 共12页
某灰土挤密桩基工程施工方案.doc_第8页
第8页 / 共12页
某灰土挤密桩基工程施工方案.doc_第9页
第9页 / 共12页
某灰土挤密桩基工程施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某灰土挤密桩基工程施工方案.doc》由会员分享,可在线阅读,更多相关《某灰土挤密桩基工程施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

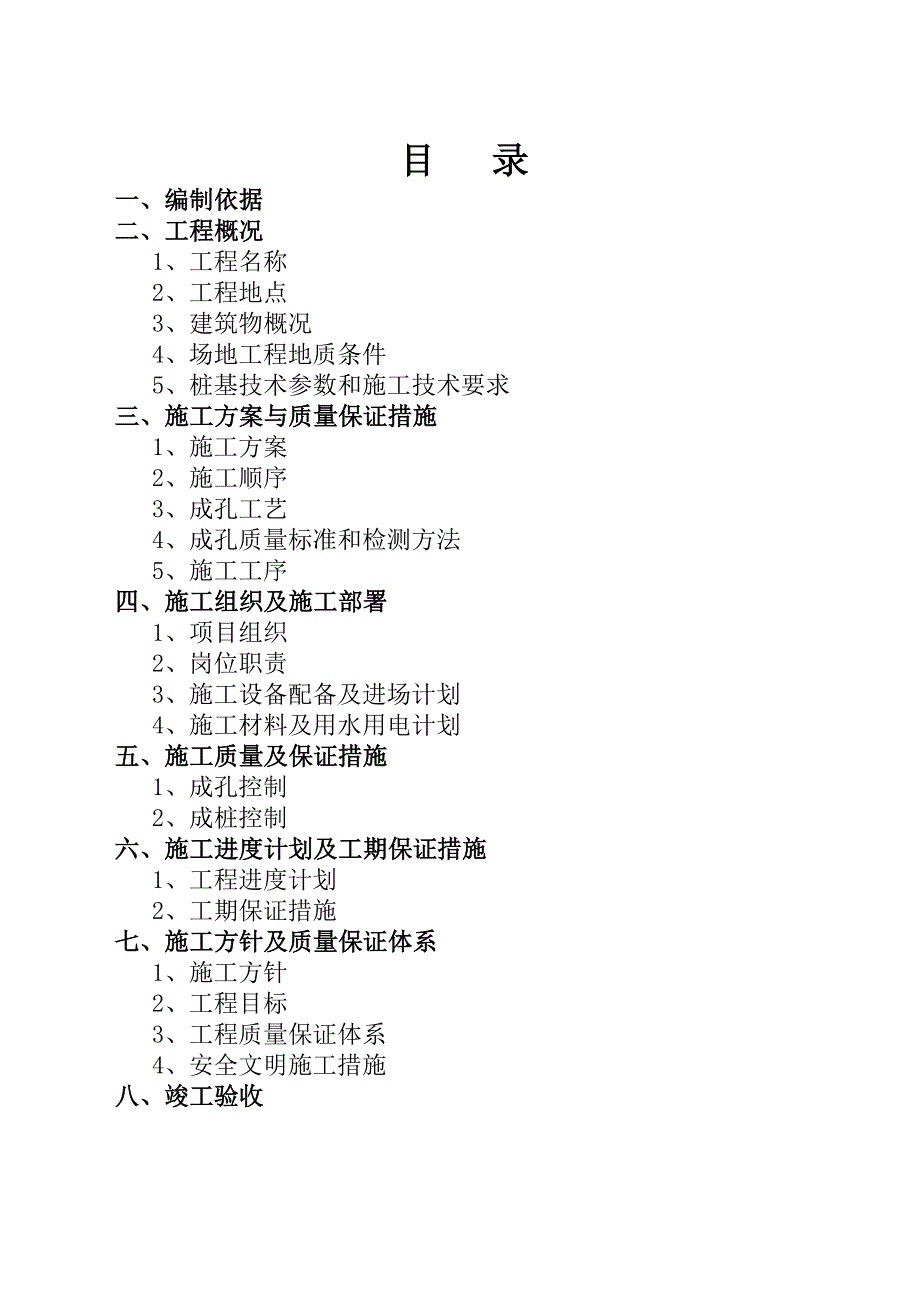

1、目 录一、编制依据二、工程概况 1、工程名称 2、工程地点 3、建筑物概况 4、场地工程地质条件 5、桩基技术参数和施工技术要求三、施工方案与质量保证措施 1、施工方案 2、施工顺序 3、成孔工艺 4、成孔质量标准和检测方法 5、施工工序四、施工组织及施工部署 1、项目组织 2、岗位职责 3、施工设备配备及进场计划 4、施工材料及用水用电计划五、施工质量及保证措施 1、成孔控制 2、成桩控制六、施工进度计划及工期保证措施 1、工程进度计划 2、工期保证措施七、施工方针及质量保证体系 1、施工方针 2、工程目标 3、工程质量保证体系 4、安全文明施工措施八、竣工验收一、施工组织设计编写依据 1、

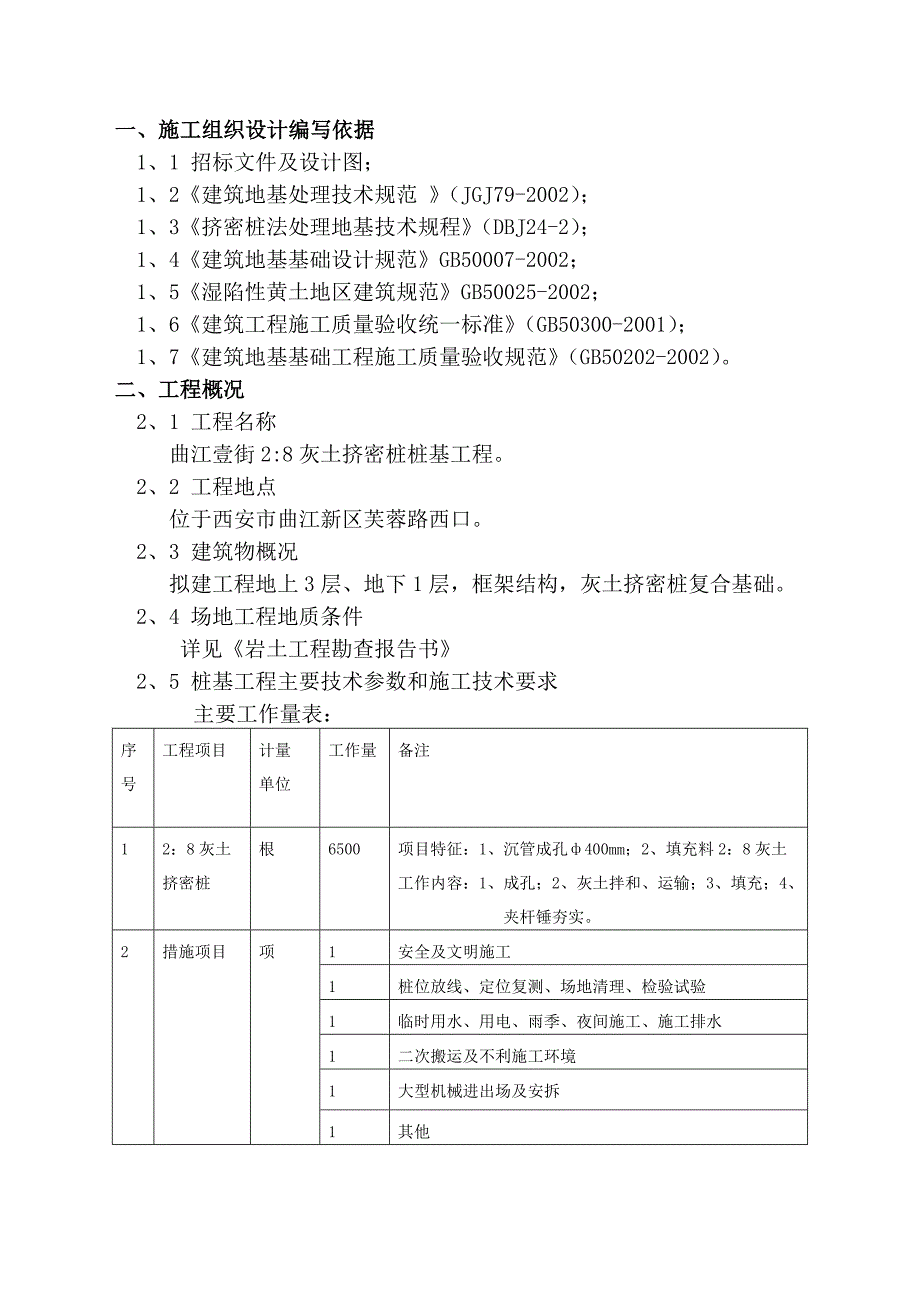

2、1 招标文件及设计图; 1、2建筑地基处理技术规范 (JGJ79-2002); 1、3挤密桩法处理地基技术规程(DBJ24-2); 1、4建筑地基基础设计规范GB50007-2002; 1、5湿陷性黄土地区建筑规范GB50025-2002; 1、6建筑工程施工质量验收统一标准(GB50300-2001); 1、7建筑地基基础工程施工质量验收规范(GB50202-2002)。二、工程概况 2、1 工程名称 曲江壹街2:8灰土挤密桩桩基工程。 2、2 工程地点 位于西安市曲江新区芙蓉路西口。 2、3 建筑物概况 拟建工程地上3层、地下1层,框架结构,灰土挤密桩复合基础。 2、4 场地工程地质条件

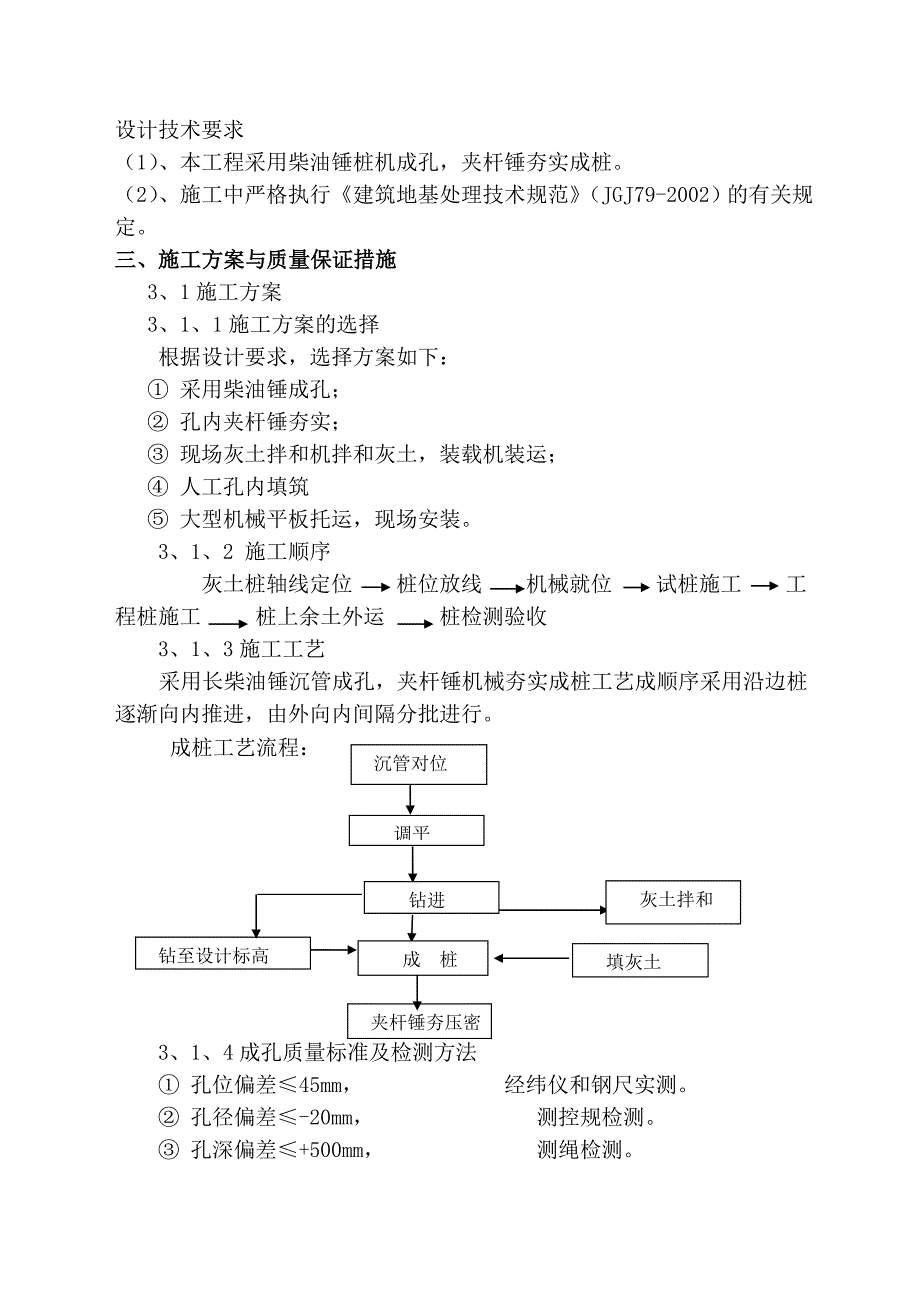

3、详见岩土工程勘查报告书 2、5 桩基工程主要技术参数和施工技术要求 主要工作量表:序号工程项目计量单位工作量备注12:8灰土挤密桩根6500项目特征:1、沉管成孔400mm;2、填充料2:8灰土工作内容:1、成孔;2、灰土拌和、运输;3、填充;4、夹杆锤夯实。2措施项目项1安全及文明施工1桩位放线、定位复测、场地清理、检验试验1临时用水、用电、雨季、夜间施工、施工排水1二次搬运及不利施工环境1大型机械进出场及安拆1其他 设计技术要求 (1)、本工程采用柴油锤桩机成孔,夹杆锤夯实成桩。(2)、施工中严格执行建筑地基处理技术规范(JGJ79-2002)的有关规定。三、施工方案与质量保证措施 3、1

4、施工方案 3、1、1施工方案的选择 根据设计要求,选择方案如下: 采用柴油锤成孔; 孔内夹杆锤夯实; 现场灰土拌和机拌和灰土,装载机装运; 人工孔内填筑 大型机械平板托运,现场安装。 3、1、2 施工顺序 灰土桩轴线定位 桩位放线 机械就位 试桩施工 工程桩施工 桩上余土外运 桩检测验收 3、1、3施工工艺采用长柴油锤沉管成孔,夹杆锤机械夯实成桩工艺成顺序采用沿边桩逐渐向内推进,由外向内间隔分批进行。 沉管对位 成桩工艺流程: 调平 钻进 灰土拌和 钻至设计标高 填灰土 成 桩 夹杆锤夯压密实 3、1、4成孔质量标准及检测方法 孔位偏差45mm, 经纬仪和钢尺实测。 孔径偏差-20mm, 测控

5、规检测。 孔深偏差+500mm, 测绳检测。 垂直度偏差1.5%, 吊锤检测。 3、1、5 施工工序: 1、机械进场、安放、调试 准备 2、场地材料堆放规划 3、材料进厂及检验 4、场地条件检查及处理 桩位测放1、测放轴线、控制点位置2、桩位测放、验线 3、机械进场、安装、调试 4、报请工程开工 1、熟化的石灰过筛 拌制灰土2、拌制3:7灰土样品3、拌和3:7灰土 4、自检与报检 1、钻机就位 沉管成孔 2、钻孔 3、自检与报验 夹杆锤夯实成桩1、打底夯 2、分段分层填夯 3、自检与报验 竣工验收 1、资料整理 2、质量检测 3、移交验收四、施工组织及施工部署 4、1项目组织 4、1、1项目经

6、理组成本工程由我公司现场项目经理部全面负责该工程的组织和协调工作,项目经理: 王光明 (工程师)现场经理: 武步青(工程师)项目技术负责: 程平刚(工程师)4、1、2主要管理、技术人员配置 本工程各岗位均选派我公司责任心强、专业水平高、近年来在岩土施工中有突出业绩的管理和技术人员上岗,现场主要人员见表。 作业队现场主要人员表序号姓名性别职务主管工作内容1施工员负责全面工作2质量员负责质量管理3安全员现场施工安全4资料员资料收集整理5 4、1、3工程管理体系(见后图) 4、2岗位职责 4、2、1项目经理岗位职责 对工程质量、进度、资金全面负责,对工程项目进行全面管理; 贯彻公司质量方针,确保质量

7、目标地实现,明确内部的职能分工; 组织编写项目质量计划并负责实施; 参加管理评审和合同评审工作; 正确处理进度、质量、安全的关系,对安全、质量、进度负总责; 与业主和监理及外部进行联系和协调; 对项目职工进行思想教育,组织好工程创优活动。 为工程施工创造必要的资源条件,对生产要素进行优化配置和管理,实现项目合同目标。 项 目 经 理 现场经理 技术负责人合同预算工程部技术部后勤组财务预算机电组土方组材料组夯填班成孔班测量班质安组 4、2、2技术负责人岗位职责 协助项目经理管理工程技术质量工作; 对本项目的工程质量和质量管理负技术责任,监督现场各级管理人员履行质量职责,向公司总工程师和项目经理报

8、告工作; 组织实施公司质量体系文件,贯彻技术规程、施工规程质量标准,负责编制施工组织设计并监督实施; 参加图纸会审核技术交底; 组织质量的检查和整改和落实,处理施工中的疑难问题,负责质量评定; 负责工程技术档案的收集和整理; 开展质量管理培训和岗位技能培训,确保人员按规范操作; 制定和落实创优规划,整理编写施工技术总结和工程技术成果资料。4、2、3质量员岗位职责对桩基施工的工作内容、各工种,按规范和质量要求进行技术交底。对不符合要求的桩位及时指导返工补修,做到不合格部位不放过、不漏检。组织管辖区域内的质量互查,按质量管理细则实施奖罚。对进场白灰及拌制好的灰土使用前进行验收,禁止不合格材料的使用

9、。及时进行技术复核和隐蔽工程验收,按照质量评定要求,评定各检验批工程等级,做到项目齐全、真实、准确。检查白灰等原材料的复试送检。4、2、4安全员岗位职责贯彻安全生产的各项规定,并模范遵守。参与桩基专项施工方案中安全技术措施的制订及审查。负责对进场职工进行三级安全教育,做好安全技术交底和平时的宣传工作。会同有关部门搞好特殊工种工人的技术培训和考核工作。负责对现场安全设施的检查与验收,指导维护工作。经常深入施工现场检查、监督、指导各项安全规定的落实,消除事故隐患,分析安全动态,不断改进安全管理和安全技术措施。定期向项目经理汇报安全生产具体情况。督促有关部门按规定及时发放职工劳动保护用品,并指导合理

10、使用。正确行使安全否决权,做到奖罚分明、处事公正,同时做好各级部门对本工程安全检查的配合工作。参与工伤事故调查处理,及时总结经验教训,防止类似事故的发生。 4、3施工设备配置计划 主要设备配置表名称规格型号数量备注柴油锤1成孔用灰土拌合机60A1拌和灰土用夹杆锤5成桩用电焊机300-400KVA1机械维修用装载机ZL401铲运灰土小铲车0.1-0.13m32装运灰土 4、4施工材料及用水、电计划 4、4、1施工材料计划及用量 黄土: 5000m3 白灰: 110m3 4、4、2施工用水计划 施工用水:5T/d 生活用水:3T/d 4、4、3施工用电计划 施工用电总容量不少于200KVA。 施工用电线路设置:施工场地设两组二级配电系统,一级配电至二级配电及二级配电至夹杆锤等用电设施均用电缆连接输电。五、施工质量及保证措施 5、1 成孔控制: 施工前首先进行桩位放线,依据甲方提供的建筑物轴线,按设计桩位图进行施放。作好现场控制点,然后灌注入白灰,再在白灰中打入竹签固定,自检无误后,申请监理验收。 竣工后桩位允许偏差5%D。单排桩位允许偏差5%D。 5、1、2桩长控制 : 钻进前从钻头

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
