《某炼油改扩建工程总变电所φ500mm搅拌桩软基处理施工方案.doc》由会员分享,可在线阅读,更多相关《某炼油改扩建工程总变电所φ500mm搅拌桩软基处理施工方案.doc(29页珍藏版)》请在第壹文秘上搜索。

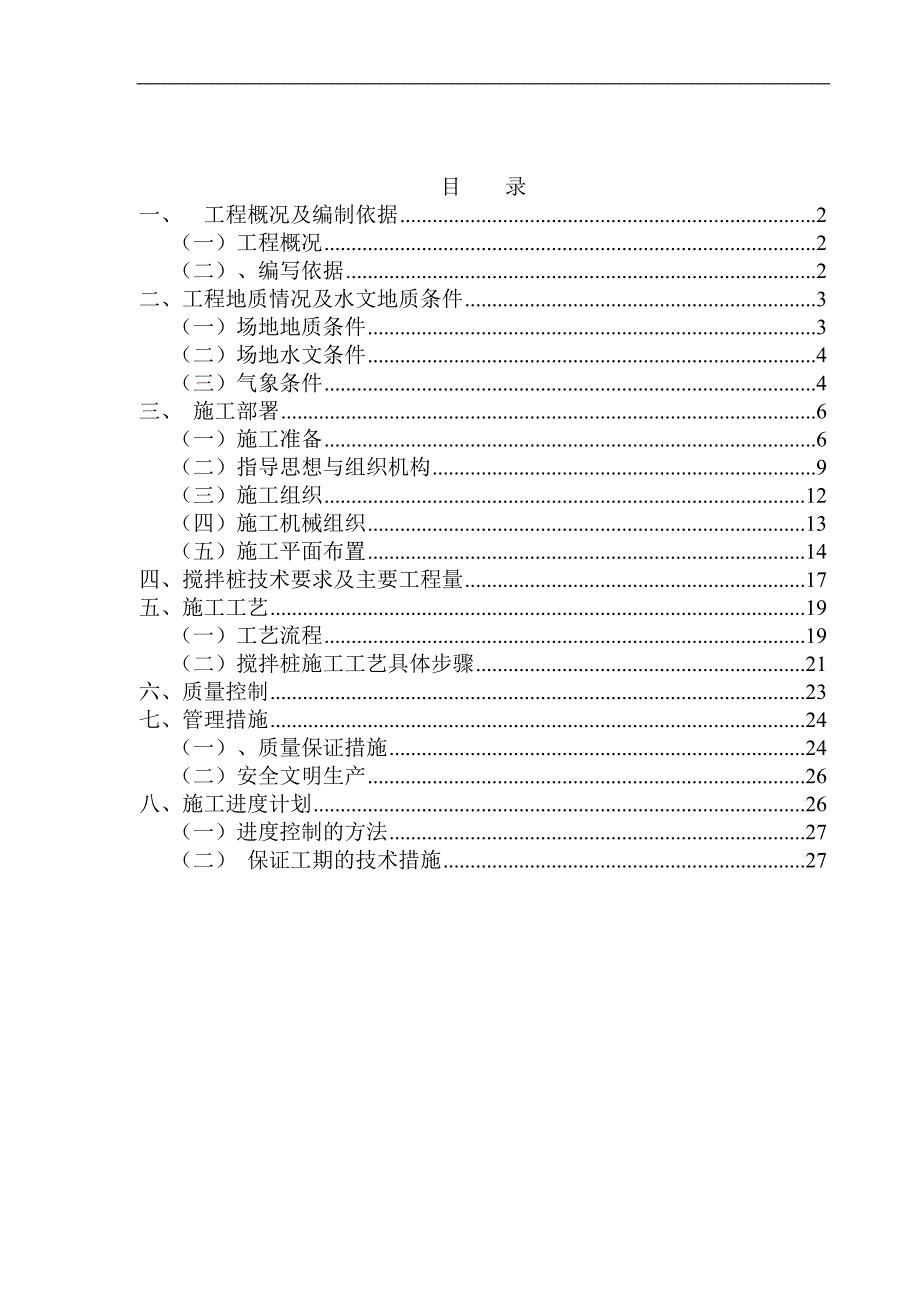

1、*石油企业有限公司炼油改扩建工程总变电所搅拌桩施工技术措施 *集团*建设公司 年 月 日目 录一、工程概况及编制依据2(一)工程概况2(二)、编写依据2二、工程地质情况及水文地质条件3(一)场地地质条件3(二)场地水文条件4(三)气象条件4三、 施工部署6(一)施工准备6(二)指导思想与组织机构9(三)施工组织12(四)施工机械组织13(五)施工平面布置14四、搅拌桩技术要求及主要工程量17五、施工工艺19(一)工艺流程19(二)搅拌桩施工工艺具体步骤21六、质量控制23七、管理措施24(一)、质量保证措施24(二)安全文明生产26八、施工进度计划26(一)进度控制的方法27(二) 保证工期的

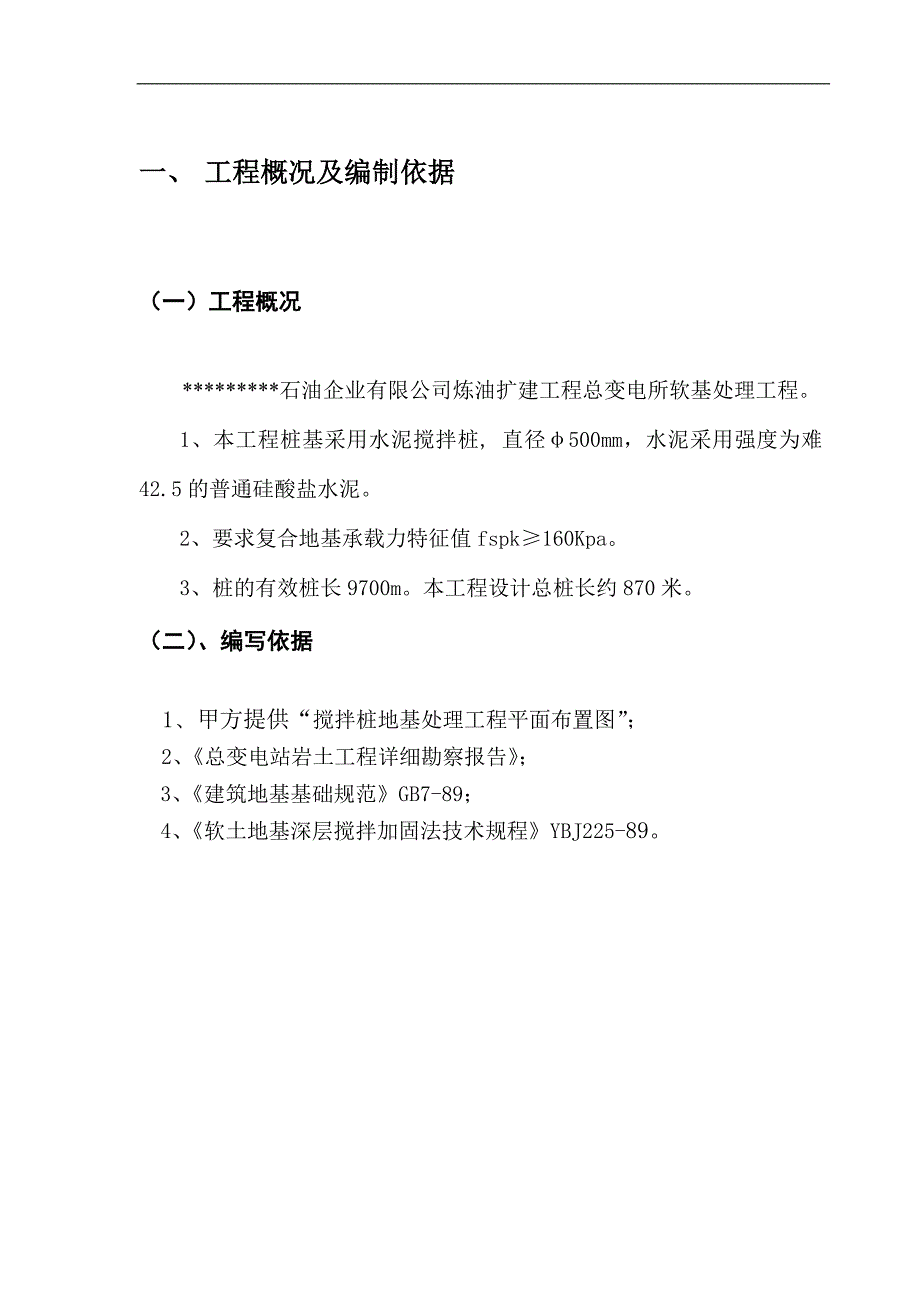

2、技术措施27一、 工程概况及编制依据(一)工程概况*石油企业有限公司炼油扩建工程总变电所软基处理工程。1、本工程桩基采用水泥搅拌桩, 直径500mm,水泥采用强度为难42.5的普通硅酸盐水泥。2、要求复合地基承载力特征值fspk160Kpa。3、桩的有效桩长9700m。本工程设计总桩长约870米。(二)、编写依据 1、甲方提供“搅拌桩地基处理工程平面布置图”; 2、总变电站岩土工程详细勘察报告; 3、建筑地基基础规范GB7-89; 4、软土地基深层搅拌加固法技术规程YBJ225-89。二、工程地质情况及水文地质条件(一)场地地质条件1、地基土工程地质特征及承载力本工程拟建在*市*区南部的*工业
3、区内,原*厂南北两侧。场地范围内所见地层的岩土类型较,根据土层工程地质性质、时代成因的不同,勘察报告将钻孔揭露深度内地基土层划分为11个工程地质层。其特征如下:素填土:暗褐色、暗黄色等,稍湿、松散。主要由砂性土及粘性上组成。局部夹碎石砖块,含有机质,具腐臭味。层厚0.50m2.2m,层顶标高4.69m7.1m,该层不宜作地基持力层。粉砂、粉土:以粉质粘土为主,暗黄色黄色,湿饱和,松散含较多量中细砂砾层厚1.0m3.5m,层顶标高291m6. 56m。地基承载力特性值为90kPa。中砂:浅褐红色棕红色等,饱和,松散稍密;次圆次棱角状,以中粗砂粒为主,矿物成分主要为石英;底部夹12cm铁质层。层厚
4、1.25m6.20m,顶板埋深2.0m4.0m,层顶标高1.61m500m。地基承载力特征值120kPa。粉质粘土:紫红、浅黄、灰白等色相杂。湿,可塑,局部硬塑;层厚0.4m5.00m,层顶深度3.45m8.30m,层顶标高- 1.690m2. 720m。地基承载力特征值150kPa。粉土:紫红、浅黄、灰白等色相杂。湿很湿,松散稍密;局部含较多粉细砂,见白云母片;底部夹12cm铁质层。层厚在1.0m4.90m,层顶深度5.6m10.60m,层顶标高-5.490m0.170m。地基承载力特征值110kPa。粉砂:褐黄、黄、灰白等色。饱和、松散稍密;矿物成分主要为石英;局部夹薄层粘土,底部夹 l3
5、cm铁质层。层厚在 0.5m4.50m,层顶深度 7.5m 11.80m,层顶标高-5.590m-2.05m。地基承载力特征值110kPa。中砂:浅褐黄色、灰白等色,饱和、松散稍密;以中粗砂为主,矿物成分主要为石英;底部夹13cm铁质层。层厚在0.60m4.20m,层顶深度8.0m12.60m,层顶标高-7.150m1.83m。地基承载力特征值130kPa。粉质粘土:灰色、青灰色。湿,可塑硬塑;具薄层理。局部可见炭化木屑;底部见12cm铁质层。层厚 5. 40m9. 85m,层顶深度11. 00m14. 30m,层顶标高-8.390m-5.670m。地基承载力特征值 150kPa。粉砂:灰色。
6、饱和、稍密中密,局部松散;层厚在1.35m3.80m,层顶深度1820m2100m,层顶标高-14950m-1167m。地基承载力特征值150kPa。中砂:浅褐黄色、灰白等色,饱和、稍密;局部中密或松散;以中砂为主,含较多粉粘粒;矿物成分主要为石英;层厚在1.5m9.00m,层顶深度18.90m2300m,层顶标高-16950-1233m。地基承载力特征值200kPa。用粉质粘土:灰色、青灰色。湿,可塑硬塑:具簿层理。层面间粉砂或中细砂;局部为粘土或粉上;层厚2.05m8.35m,层顶深度22.10m28.40m,层顶标高-21.840m-16.580m。地基承载力特征值150kPa。(2)不
7、良地质现象本场地土无其他不良地质现象。(3)场地土类别:类(二)场地水文条件场区地下水类型属潜水微承压水,富水性中等;静止水位埋深为0.30m2.10m。场地土的腐蚀性场地地下水对混凝土结构具弱腐蚀性:对钢结构和混凝土结构中的钢筋均无腐蚀性。场地素填土对混凝土结构、钢结构和混凝土结构中的钢筋均无腐蚀性。(三)气象条件本工程区属亚热带海洋性气候,全年气温较高,湿度大,雨量充沛,常有台风。环境温度月平均大气温度:最高32.5度(7月)最低13.2度(1月)年平均大气温度:23.2度极端大气温度:最高38.1度(5月、8月)最低2.8度(1月12月)最冷月平均大气温度13.2度相对湿度1、2月两月平
8、均湿度:80%、86%年平均湿度82%大气压力极端最高:1031.3百帕极端最低:942.3百帕年平均:1008.6百帕2、风、年主导风向:东风和东南东风,根据*气侯特点划分:冬季(122月) 盛吹北风春季(34月) 盛吹东风夏季(59月) 盛吹东南风秋季(1011月) 盛吹北东风年平均风速3M/S、最大风速:36m/s(离地10米高处)(30年一遇)极大风速:57m/s (9615号台风)、设计容器和构筑物所采用的风荷载(*)85kg/平方米3、降水、最大降水量小时 118.0mm (80年6月)日 351.5mm (80年6月)年 2411.3mm ( 85年)、年平均降水量 1617.8
9、mm、最高洪水位8007号台风在徐闻县登陆,*海潮6.5米,为中国有记录以后最大.、海水最高和最低平稳水位年平均雷电日数: 85.2天月平均最多雷电数: 15.8天(8月)三、 施工部署搅拌桩基工程项目,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司各级领导、有关部门均给予高度重视,决心在以往施工经验的基础上,巩固成绩,克服缺点,坚持公司“质量第一,信誉为本,顾客至上,服务社会”的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。在施工过程中,同业主、总包、监理公司、设计公司和质检部门密切合作,
10、继续推行项目法施工,实施ISO9001:2000质量保证体系。责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产。为此我公司制定以下各项目标:1、工期:工期为30天。2、质量:工程质量达到合格标准。3、安全:按广东省五无标准(无死亡、无重伤、无火灾、无中毒、无倒塌),严格按建设部一标三规范组织施工。4、文明施工:严格按建设局的文件执行,达到文明样板工地标准。(一)施工准备1、技术准备: (1)、认真学习研究设计图纸、理解掌握设计意图,做到施工时心中有数。 (2)、编写技术质量安全交底资料,施工前做好书面交底。 (3)、组织学习施工规范及验收标准,为认真贯彻执行规范及标准
11、做好准备。 (4)、准备齐全技术资料的各种表格。 (5)、编制施工预算:为材料进场、劳动、月、周、进度表编制提供依据。 2、技术交底: 开工前项目技术负责人分别向施工员进行技术安全交底,内容有图纸交底,设计施工图纸交底,设计变更,安全措施交底等。技术交底采用三级制即:项目工程师施工员班组长。项目技术负责人向施工员进行交底必须细致、齐全,并结合具体操作部位,关键部位的质量要求,讲解要点和注意事项等。施工员接受交底后要认真反复向操作班组进行交底。班组长在接受交底后,应组织工人进行认真讨论,保证按要求完成施工任务。3、现场准备 (1)、根据平面设计,挖砌排水明沟、集水井、沉淀池,确定排水走向找坡,使
12、场内水畅通无阻,经沉淀处理排入城市管网,场地硬地化排水系统业主在移交场地前已施工完毕。 (2)、按施工需要机械进场就位。 (3)、根据工程进度安排各种工人分期进场。 (4)、水泥等材料的采购,并化验合格后运至现场。 (5)、布置供电、供水线路。4、生产准备(1)、建筑材料及安全防护用品准备:水泥、建筑材料,特殊材料等,均应根据实际情况做好计划,分批进场,编制各项材料计划表,对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的管理。(2)、修整施工出入口,铺设现场内施工道路,作好地面排水沟、车辆冲洗台,搭设平面布置图中的临建设施,安装好备用柴油发电机。(3)、施工管理人员进场后,
13、做好如下准备工作:会同有关单位做好现场的移交工作,包括测量控制点以及有关技术资料,并复核控制点。(4)、临时用电、临时用水的搭设、安装、调试。(5)、组织施工管理人员及劳动力调配入场,满足施工要求。5、施工准备工作计划表序号项 目内 容第几天完成承办及审定单位1施工组织设计编制确定施工方案和质量技术安全等措施,并报审。1业主、总包、监理、公司2建立施工组织机构成立项目经理部,确定各班组及组成人员。1公司3现场定位放线点线复核,建立平面布置和建筑物的定位和控制细部。1项目部4现场平面布置按总平面图布置水电及临时设施。1项目部5主要机具进场机械设备进场就位。1公司、项目部6主要材料进场部分急用材料
14、进场。1项目部7劳动力进场与教育组织劳动力陆续进场,进行三级安全技术教育。2项目部8施工方案编制与交底编写详细的施工方案,并向有关人员和班组仔细交底。1项目部9编写施工预算计算工程量,人工、材料限额量、机械台班。1项目部10材料计划材料和各种半成品需量计划1项目部11图纸会审全部施工图。2业主、总包、监理、公司12砂浆、混凝土配合比各种标号的砂浆,混凝土配合比设计。1实验室13进度计划交底明确总进度安排及各部门的任务和期限。1项目部14质量安全交底明确质量等级特殊要求,加强安全劳动保护。1项目部(二)指导思想与组织机构公司本着“信誉为本、服务社会、质量第一、顾客上至”的质量方针,为实现本工程建设的优质、高速、安全。文明、低耗的目标而奋斗,
