《楼冬季施工方案1.doc》由会员分享,可在线阅读,更多相关《楼冬季施工方案1.doc(6页珍藏版)》请在第壹文秘上搜索。
1、16#-19#楼冬季施工方案进入冬季,为了保证工程的施工质量与施工工期,我方特提出以下施工方案:1、混凝土工程冬季施工保证措施1.1、冬季条件下灌注的砼,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。在充水冻融条件下使用的砼,开始受冻时的强度不低于设计标号的70%。1.2、冬季施工的砼材料报送:1.2.1、为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度。在混凝土中掺用防冻剂、早强剂(等外加剂)。在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。1.2.2、砼的运输过程必须快,不得中途转

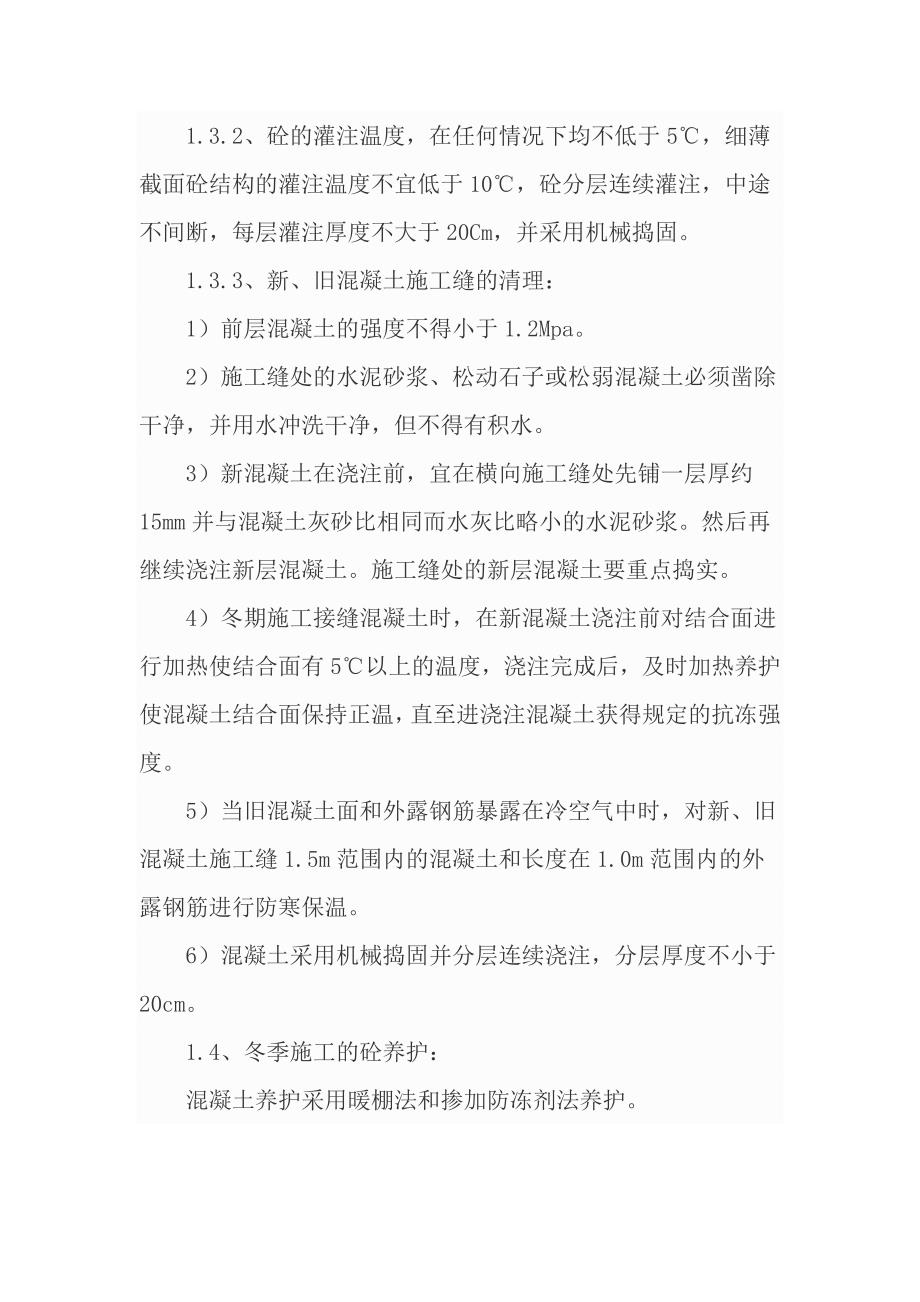

2、运或受阻,运送中覆盖保温防寒。当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料堤的加热温度。1.3、冬季施工的砼浇注:1.3.1、混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于-10时,采用暖棚法将直径大于25mm的钢筋加热至正温。1.3.2、砼的灌注温度,在任何情况下均不低于5,细薄截面砼结构的灌注温度不宜低于10,砼分层连续灌注,中途不间断,每层灌注厚度不大于20Cm,并采用机械捣固。1.3.3、新、旧混凝土施工缝的清理:1)前层混凝土的强度不得小于1.2Mpa。2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。3)新

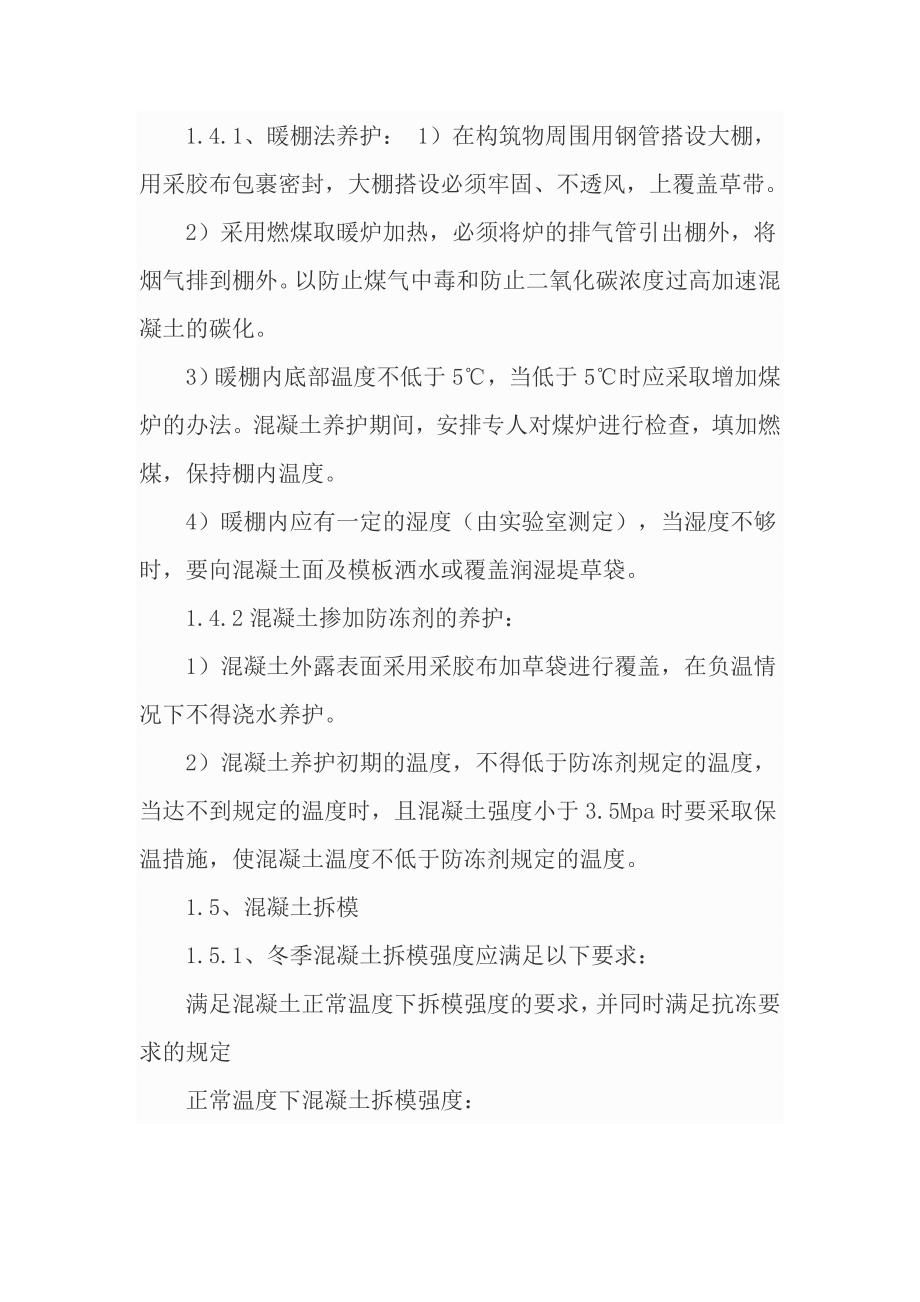

3、混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。然后再继续浇注新层混凝土。施工缝处的新层混凝土要重点捣实。4)冬期施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至进浇注混凝土获得规定的抗冻强度。5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5m范围内的混凝土和长度在1.0m范围内的外露钢筋进行防寒保温。6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cm。1.4、冬季施工的砼养护:混凝土养护采用暖棚法和掺加防冻剂法养护。1.4.1、暖棚法养
4、护: 1)在构筑物周围用钢管搭设大棚,用采胶布包裹密封,大棚搭设必须牢固、不透风,上覆盖草带。2)采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外。以防止煤气中毒和防止二氧化碳浓度过高加速混凝土的碳化。3)暖棚内底部温度不低于5,当低于5时应采取增加煤炉的办法。混凝土养护期间,安排专人对煤炉进行检查,填加燃煤,保持棚内温度。4)暖棚内应有一定的湿度(由实验室测定),当湿度不够时,要向混凝土面及模板洒水或覆盖润湿堤草袋。1.4.2混凝土掺加防冻剂的养护:1)混凝土外露表面采用采胶布加草袋进行覆盖,在负温情况下不得浇水养护。2)混凝土养护初期的温度,不得低于防冻剂规定的温度,当达不到规
5、定的温度时,且混凝土强度小于3.5Mpa时要采取保温措施,使混凝土温度不低于防冻剂规定的温度。1.5、混凝土拆模1.5.1、冬季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定正常温度下混凝土拆模强度:侧模在混凝土强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模。1.5.2、混凝土与环境的温差不得大于15,当温度差在10以上,但低于15,拆除模板后立即在混凝土表面采取覆盖措施,如覆盖草袋及彩胶布。1.5.3、采用暖棚法养护的混凝土,当养护完毕后得环境气温仍在0以下时,应待混凝土冷却至5以下后,方可拆除模板。1.6、冬季施工混凝土质量检
6、查1.6.1、冬季混凝土质量检查除满足一般混凝土要求外还要满足下列要求。1.6.2、在砼灌注期间,测定砼的灌注温度和环境温度。每一工作班至少检测4次。用低温早强砼或用蓄热法养护砼时,在灌注后3天内随时进行检测。1.6.3、冬季施工砼除按规定制作标准养护的试件外,还根据建筑物养护、拆模和承受荷载的需要,制作施工检查试件,借以查明强度的发展情况。施工检查试件的养护应与建筑物相同。2、砌体工程冬季施工保证措施2.1、砌体工程防冻要求:砂浆强度未达到设计强度的70%前,不得使其受冻。冬期施工的气温、冬期施工前的准备符合前述要求。2.2、砂浆配置及砌筑采取以下措施保证砂浆正温砌筑:砂浆原材料加热、暖棚内
7、拌制砂浆、掺盐法、就近工点拌制、减少积存、避免倒运。2.2.1、砂浆原材料加热;同混凝土原材料加热,保证水不低于80度,砂不低于40度,通过热工计算,采用暖棚法时保证砂浆砌筑温度不低于5。2.2.2、砂浆在暖棚内机械拌制,环境温度不低于5,搅拌时间不少于2min。当砂浆用量较少时,可在暖棚内人工拌制,必须严格按配合比过称计量,翻拌次数较常温增加23次。2.2.3、砂浆随拌随用,中途不倒运,每次拌制砂浆尽量在30min内用完,当在运输或储存过程中发生离析、泌水现象时,砌筑前要重新拌和。已凝结或冻结的砂浆一律不得再使用。2.2.4、暖棚设在每个工点,兼作砌体养生用,保证短距离运输砂浆(距离一般不超
8、过20m),可以避免积存,无须倒运。2.2.5、砌体所用的石料,砂预先清除冰雪冻块,并且根据工程进展,提前运入棚内。石料表面与砂浆的温差不高于20度。2.3、砌体养护所施工砌体随砌筑随覆盖养护,一般情况下采用覆盖草袋及采胶布养护砼和砌体。冬季施工砌体除按规定制作标准养护的试件外,再根据建筑物养护、拆模和承受荷载的需要,制作施工检查试件,借以查明强度的发展情况。检测试件的养护应与建筑物相同。3、钢筋工程冬季施工保证措施在负温条件下,钢筋的力学性能发生变化,屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,加工性能下降。3.1、冬期钢筋的闪光对焊采用在室内进行,焊接时的环境气温不低于0。3.2、钢筋提前运入加工棚内,焊接完毕后的钢筋待完全冷却后才能搬运往室外。3.3、在困难条件下,对以承受静力荷载为主的钢筋,闪光对焊的环境气温可适当降低至-10。3.4、冬期电弧焊接时,有防雪、防风、及保温措施,并选择韧性较好的焊条。焊接后的接头严禁立即接触冰雪。3.5、帮条焊时帮条与主筋之间采用五点定位焊固定,搭接焊时用两点固定,定位焊缝应离帮条或搭接端部20mm以上,帮条与搭接焊缝厚度不小于0.3d,并不大于4mm,焊缝宽度不得小于0.7d,并不得小于8mm。
