楼及地下室冬季施工方案.doc

上传人:p** 文档编号:949765 上传时间:2024-05-17 格式:DOC 页数:13 大小:45.50KB
下载 相关 举报
楼及地下室冬季施工方案.doc_第1页
第1页 / 共13页
楼及地下室冬季施工方案.doc_第2页
第2页 / 共13页
楼及地下室冬季施工方案.doc_第3页
第3页 / 共13页
楼及地下室冬季施工方案.doc_第4页
第4页 / 共13页
楼及地下室冬季施工方案.doc_第5页
第5页 / 共13页
楼及地下室冬季施工方案.doc_第6页
第6页 / 共13页
楼及地下室冬季施工方案.doc_第7页
第7页 / 共13页
楼及地下室冬季施工方案.doc_第8页
第8页 / 共13页
楼及地下室冬季施工方案.doc_第9页
第9页 / 共13页
楼及地下室冬季施工方案.doc_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《楼及地下室冬季施工方案.doc》由会员分享,可在线阅读,更多相关《楼及地下室冬季施工方案.doc(13页珍藏版)》请在第壹文秘上搜索。

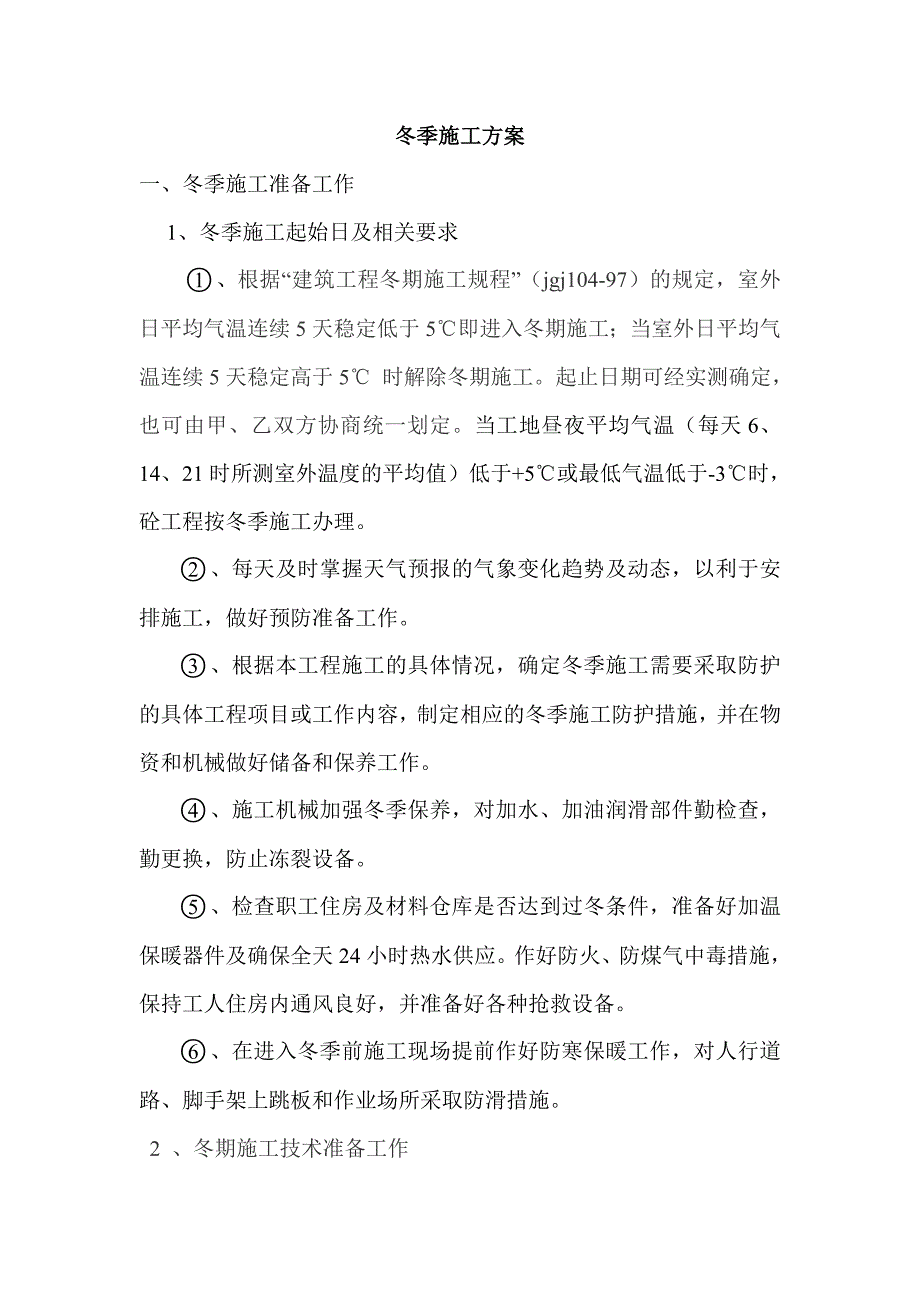

1、软件产业4.1期B区B3、B4及地下室冬季施工方案编制人:审批人:审核人:某某建设工程有限公司软件产业4.1期项目部冬季施工方案一、冬季施工准备工作1、冬季施工起始日及相关要求 、根据“建筑工程冬期施工规程”(jgj104-97)的规定,室外日平均气温连续5天稳定低于5即进入冬期施工;当室外日平均气温连续5天稳定高于5 时解除冬期施工。起止日期可经实测确定,也可由甲、乙双方协商统一划定。当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5或最低气温低于-3时,砼工程按冬季施工办理。、每天及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。、根据本工程施工的

2、具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作。、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。、检查职工住房及材料仓库是否达到过冬条件,准备好加温保暖器件及确保全天24小时热水供应。作好防火、防煤气中毒措施,保持工人住房内通风良好,并准备好各种抢救设备。、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施。 2 、冬期施工技术准备工作2.1 冬期施工技术准备原则:1) 确保工程质量。2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行。3) 制定冬

3、期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。4) 力求施工点少,施工速度快,缩短工期。5) 必须制定行之有效的冬期施工管理措施。2.2 冬期施工方案的编制2.2.1 冬期施工方案的编制前的准备工作1) 进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求。2) 进入冬期施工的工程项目,应全面进行图纸复查。如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求。3) 根据冬期施工技术要求,掌握资源供应情况。4) 进行冬期施工技术可行性的综合分析(包括经济、工程质量、施工

4、安全、工期诸方面)。 2.2.2 冬期施工方案的主要内容:1) 冬期施工生产任务安排及施工部署。2) 工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施。3) 保温材料、外加剂材料计划。4) 冬期施工人员技术培训、劳动力计划。5) 工程质量控制要点。6) 冬期安全生产及防火技术措施。3 冬期施工生产准备工作3.1 冬期施工现场准备3.1.1 施工场地的准备工作:1) 排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冰现象。2) 施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近。 3) 保证消防

5、道路的畅通。3.1.2 搅拌机棚的保温搅拌机棚前后台的出入口应做好封闭、棚内通暖。设置热水灌、外加剂存储容器。搅拌机清洗时的污水应做好组织排水、封闭好沉淀池、防止冻结、定期清理、污水管理保持畅通。3.1.3 锅炉房的设置进入冬期施工前,在生活区必须完成锅炉房的搭设,确保全天24小时有热水供应。3.1.4 施工用水上水管应做好保温。3.1.5 原材料加热设备、设施的进场、搭设,如拌和水加热设备等。3.2 冬期施工资源准备3.2.1根据冬期施工方案中所选择的外加剂品种,结合市场供应情况,最后提出外加剂使用配方、品种、数量。1) 外加剂用量计划。根据外加剂的使用工程部位,工程量,计算出需用量计划,报

6、材料供应部门。2) 外加剂的复试。对于市场上销售外加剂,应事先做好复试工作,确保其性能达到技术要求。对单一成分的外加剂,测定其有效成分的含量。3.2.2 保温材料的准备1) 保温材料的选择冬期施工所用的保温材料要求其保温性能好、价格便宜、就地取材。有的要求具有良好的防火性能。常用保温材料,根据其使用部位大致分为:混凝土表面覆盖保温:选用隔气性能好的塑料薄膜、保温性能好的岩棉毡、稻草编制的草帘及毛毡等。(草帘由于易燃、且容易散开,应用玻璃丝布包装后使用)管道保温:选用珍珠岩保温瓦、草绳等风档、暖棚保温:一般选用芦苇、帆布蓬。门窗洞口封闭保温:选用塑料布、面帘子等。2) 保温材料数量及计划根据冬季

7、施工方法所选定的保温材料品种、规格、使用周转次数和工程量,算出年度计划用量,向材料部门提出计划和进场日期。 3.2.3 冬期施工燃料准备冬期施工燃料主要考虑生活用煤,保证生活、生产的需要3.2.4 热源设备的准备1) 锅炉、管道的安装、保温、试烧。2) 施工现场的热水炉等。3.2.5 各期施工仪器仪表准备大气温度测试:木制百页箱、最高最低温度计。外加剂浓度测量:棒形温度计、电子感应仪等。室内测温:干湿温度计。各种测温:表格及文具。二、 冬期施工主要施工方法和工艺混凝土工程、混凝土的材料要求1) 水泥:选用硅酸盐水泥或普通硅酸盐水泥。2) 骨料:要求没有冰块、雪团,应清洁、级配良好、质地坚硬,不

8、应含有易被冻坏的矿物。3) 拌合水:经化验合格的水。4) 外加剂:选用通过技术鉴定、符合质量标准的外加剂。、混凝土配合比根据试验室提供的混凝土配合比配制。、混凝土搅拌控制冬期混凝土的搅拌时间应比常温时延长50。 、混凝土的运输混凝土拌和物出机后,应及时运到浇筑地点。在运输过程中,要注意防止混凝土热量散失、表层冻结、混凝土离稀、水泥砂浆流失、坍落度变化等现象。、混凝土的浇筑1) 一般要求混凝土浇筑时要保证砼的均匀性和密实性,要保证结构的整体性,尺寸准确,钢筋、预埋件位置,拆模后砼表面平整、光洁。在浇筑前,应清除模板和钢筋上的冰雪和污垢。浇筑时,拌合物由拌板、料斗、漏斗或各类运输工具中卸除砂浆时容

9、易与容器冻结,故在浇筑前应采取防风、冻结保护措施,一旦发现砼遭冻应进行二次加热搅拌,使搅拌物具有适应的施工和易性再浇筑。施工缝的位置宜留在结构剪力较小,且便于施工的部位。柱应留水平缝;梁、板、墙应留垂直缝。柱子应留在基础顶面,高的梁应留在板底面以下2030mm处,平板楼板应留在平行于板短边的任何位置。楼梯应留在楼梯长度中间1/3长度范围内。在施工缝处接着浇筑砼时,应先除掉水泥薄膜和松动石子,湿润冲洗干净,并使接缝处原混凝土的温度高于2,然后铺抹水泥浆或与砼砂浆成分相同的砂浆一层,待以浇筑的砼强度高于1.2mpa时,允许继续浇筑。2) 砼浇筑砼拌和物入模浇筑,必须经过振捣,使其内部密实,并能充分

10、填满模板各个角落,制成符合设计要求的构件。冬期振捣砼采用机械振捣,振捣要快速,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块、浇筑使所用脚手架、马道的搭设和防滑措施检查、振捣机械和工具的准备等。浇筑柱子时,一个施工段内每排柱子应按由外向内对称的顺序浇筑,不要由一端向另一端推进,以防住宅模板逐渐受推倾斜,造成误差积累而难以纠正。梁和板一般同时浇筑,从一端开始向前推进。只有当梁高大于1m时才允许单独浇筑梁,此时的施工缝应留在楼板面下23cm处,梁底与梁侧面要注意捣实,振捣器不要直接接触及钢筋或预埋件。楼板砼底虚铺厚度应略大于班后,振捣后用长底木抹子抹平,然后铺塑料膜,其上及时铺

11、盖保护层。、 混凝土的养护宜选用蓄热法养护:一层塑料薄膜和一层毛毡保温。、混凝土拆模1) 砼模板拆除的时间,应按结构特点、自然气温和砼所达到的强度来确定,一般以缓拆为宜。2) 拆除模板,砼强度亦必须满足要求。3) 冬期拆除模板时,砼表面温度和自然气温之差不应超过20。4) 在拆除模板过程中,如发现砼有冻害现象,应暂停拆卸,经处理后方可继续拆卸。5) 对已拆除模板的砼,应采取保温材料予以覆盖。结构砼达到规定强度后才允许承受荷载。施工中不得超载使用,严禁在其上堆放过量的建筑材料或机具、 、 混凝土温度的测定气温、原材料和砼温度的测量工作应按如下规定执行:1) 气温的测量,每昼夜8、12、14、20

12、点共测4次。2) 对拌和材料和防冻剂温度的测量,每工作班不少于3次。3) 对出搅拌机的砼拌和物的温度,至少每2h测量一次。4) 对灌筑前和振捣完毕的温度,至少每2h测量一次。5) 对养护期间砼温度的测量:在终凝前,前三天每2h测一次,以后每昼夜应进行2次。6) 在超过养护期后,砼温度可以在气温发生大变化时抽测。7) 为了测量砼内部的温度,应在浇灌砼时预埋一些一端封闭温管中,并立即加以覆盖,以免受外界气温影响,温度计在管中停留5分钟,然后取出,迅速记下温度。8) 测温孔应设在砼温度较低和有代表性的地方。9) 所有测温孔应编号,应绘制测温孔布置图。测温人员应同时检查覆盖保温情况,并了解结构的灌筑日

13、期、养护期限,以及砼的允许最低温度。如发现问题,应立即通知有关人员,以便及时采取措施,加强保温或局部进行短时加热、混凝土试件和强度检验试件的取样率或一组试块最多能代表的砼容量,应钢筋砼工程施工及验收规范第4.6.4条规定:1) 每一工作班不少于一组。2) 每浇筑100m3砼不少于一组。3) 现浇楼层,每层不少于一组。此外,冬期施工尚应考:梁、框架,每灌筑50m3砼应留一批。每批试件至少4组,分别在28d、拆模、转+28d时和交付使用时试压。最好多做几组作为备用试件。强度试件应在工地用灌筑结构的砼拌和物制作,并与结构或构件在同条件下养护。三、冬季施工人员培训施工人员的培训:组织有关各专业人员学习

14、有关冬期施工的理论、规范、规定和施工技术。四、冬期施工安全管理冬期施工应遵守安全法规和规程,并结合如下内容进行安全管理。1 冬期施工安全教育1) 须对全体职工定期进行技术安全教育。结合工程任务在冬施前做好安全技术交底。配备好安全防护用品。2) 对工人必须进行安全教育和操作规程的教育:对变换工种及临时参加生产劳动的人员,也要进行安全教育和安全交底。3) 特殊工种(包括:电气、架子、起重、锅炉、焊接、爆破、机械、车辆等工种)须经有关部门专业培训,考核发证后方可操作。每年进行一次复审。4) 采用新设备、新机具。新工艺应对操作人员进行机械性能、操作方法等安全技术交底。5) 所有工程的施工组织设计和施工方案都必须有安全技术措施。爆破、槽坑、支模、架子等工程均编制单项技术安全方案(亦称安全设计),并详细交底,否则不许施工。2、现场安全管理1) 现场内的各种材料、半成品、砼构件、乙炔瓶、氧气等存放场地和乙炔集中站都要符合安全要求,并加强管理、2) 冬期坑槽施工,在方案中应根据土质情况和工程特点制定边坡防护措施:施工中和化冻后要检查边坡稳定,出现裂缝、土质疏松或护坡桩变形等情况要及时采取措施。3) 加强季节性劳动保护工作。冬期要做好防滑、防冻、防煤气中毒工作。脚手架、上人马道、要设置防滑措施。霜雪天后要及时清扫。大风雪后及时检

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
