楼房工程冬季施工安全措施.doc

上传人:p** 文档编号:949836 上传时间:2024-05-17 格式:DOC 页数:6 大小:19.50KB
下载 相关 举报
楼房工程冬季施工安全措施.doc_第1页
第1页 / 共6页
楼房工程冬季施工安全措施.doc_第2页
第2页 / 共6页
楼房工程冬季施工安全措施.doc_第3页
第3页 / 共6页
楼房工程冬季施工安全措施.doc_第4页
第4页 / 共6页
楼房工程冬季施工安全措施.doc_第5页
第5页 / 共6页
楼房工程冬季施工安全措施.doc_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《楼房工程冬季施工安全措施.doc》由会员分享,可在线阅读,更多相关《楼房工程冬季施工安全措施.doc(6页珍藏版)》请在第壹文秘上搜索。

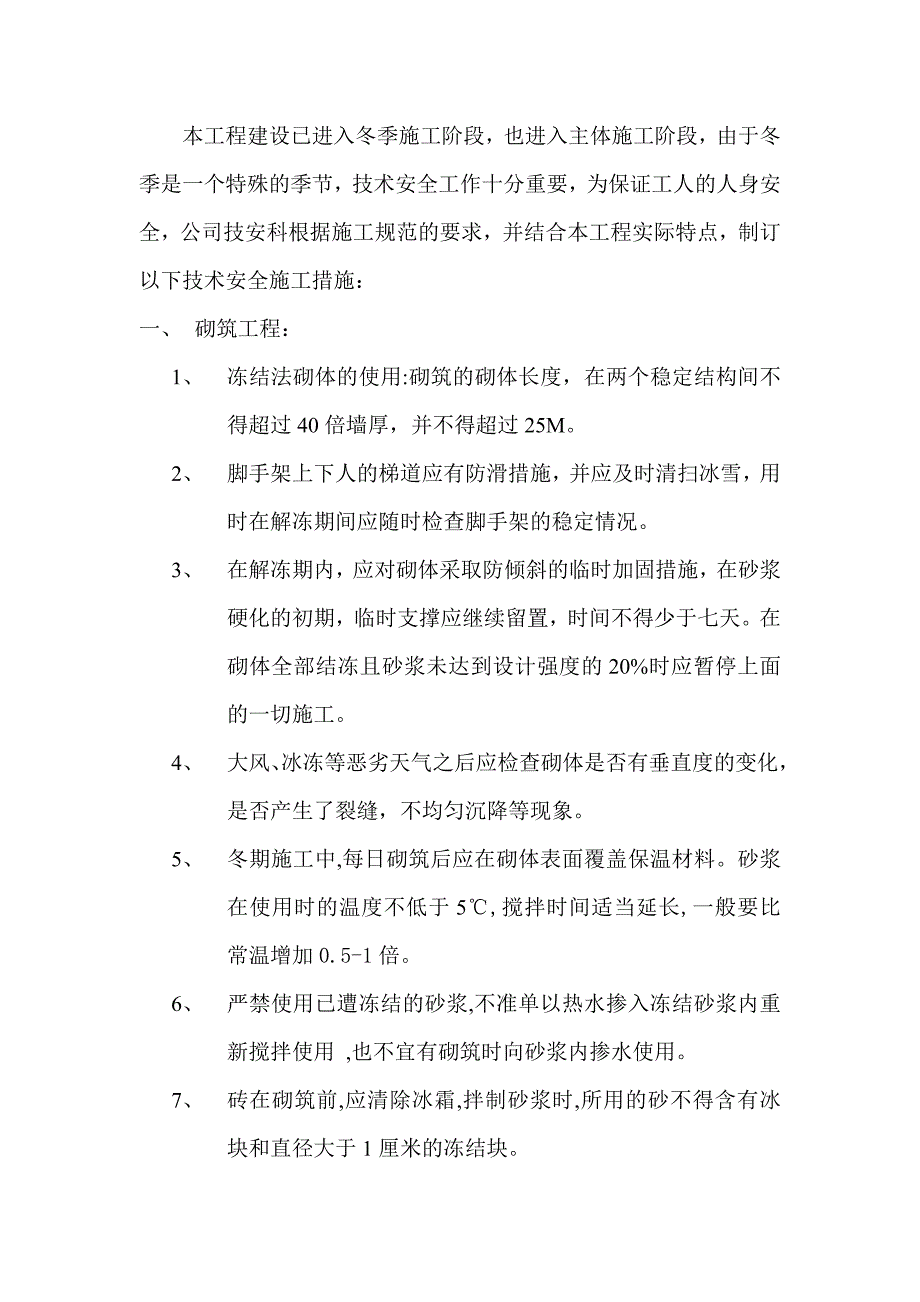

1、 某某区供销合作中心2#楼工程冬季施工措施某某建筑工程有限公司 本工程建设已进入冬季施工阶段,也进入主体施工阶段,由于冬季是一个特殊的季节,技术安全工作十分重要,为保证工人的人身安全,公司技安科根据施工规范的要求,并结合本工程实际特点,制订以下技术安全施工措施:一、 砌筑工程:1、 冻结法砌体的使用:砌筑的砌体长度,在两个稳定结构间不得超过40倍墙厚,并不得超过25M。2、 脚手架上下人的梯道应有防滑措施,并应及时清扫冰雪,用时在解冻期间应随时检查脚手架的稳定情况。3、 在解冻期内,应对砌体采取防倾斜的临时加固措施,在砂浆硬化的初期,临时支撑应继续留置,时间不得少于七天。在砌体全部结冻且砂浆未

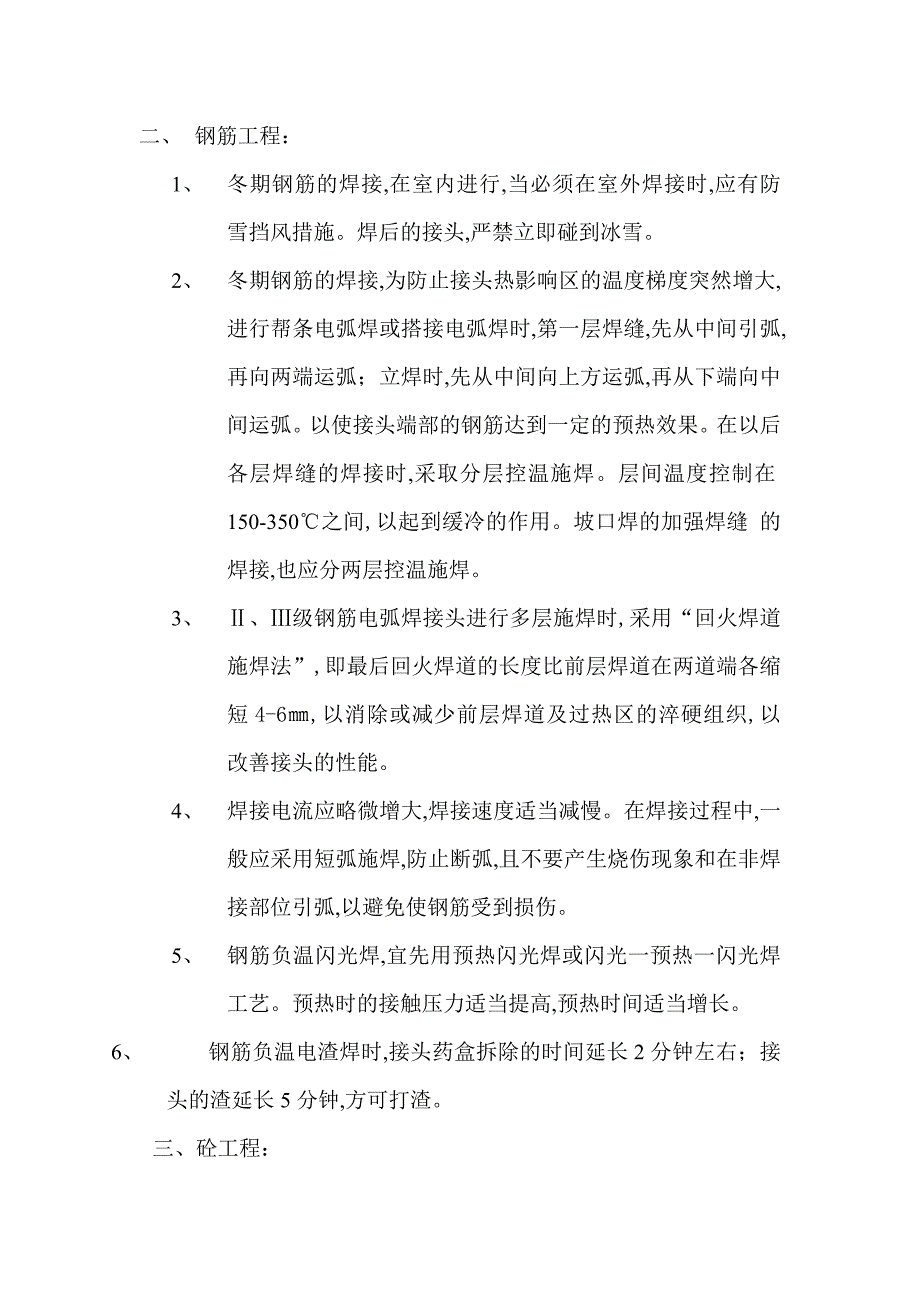

2、达到设计强度的20%时应暂停上面的一切施工。4、 大风、冰冻等恶劣天气之后应检查砌体是否有垂直度的变化,是否产生了裂缝,不均匀沉降等现象。5、 冬期施工中,每日砌筑后应在砌体表面覆盖保温材料。砂浆在使用时的温度不低于5,搅拌时间适当延长,一般要比常温增加0.5-1倍。6、 严禁使用已遭冻结的砂浆,不准单以热水掺入冻结砂浆内重新搅拌使用 ,也不宜有砌筑时向砂浆内掺水使用。7、 砖在砌筑前,应清除冰霜,拌制砂浆时,所用的砂不得含有冰块和直径大于1厘米的冻结块。二、 钢筋工程:1、 冬期钢筋的焊接,在室内进行,当必须在室外焊接时,应有防雪挡风措施。焊后的接头,严禁立即碰到冰雪。2、 冬期钢筋的焊接,

3、为防止接头热影响区的温度梯度突然增大,进行帮条电弧焊或搭接电弧焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时,先从中间向上方运弧,再从下端向中间运弧。以使接头端部的钢筋达到一定的预热效果。在以后各层焊缝的焊接时,采取分层控温施焊。层间温度控制在150-350之间,以起到缓冷的作用。坡口焊的加强焊缝 的焊接,也应分两层控温施焊。3、 、级钢筋电弧焊接头进行多层施焊时,采用“回火焊道施焊法”,即最后回火焊道的长度比前层焊道在两道端各缩短4-6,以消除或减少前层焊道及过热区的淬硬组织,以改善接头的性能。4、 焊接电流应略微增大,焊接速度适当减慢。在焊接过程中,一般应采用短弧施焊,防止断弧,且不

4、要产生烧伤现象和在非焊接部位引弧,以避免使钢筋受到损伤。5、 钢筋负温闪光焊,宜先用预热闪光焊或闪光一预热一闪光焊工艺。预热时的接触压力适当提高,预热时间适当增长。6、 钢筋负温电渣焊时,接头药盒拆除的时间延长2分钟左右;接头的渣延长5分钟,方可打渣。三、砼工程:1、 采用蓄热法加热石子时,若采用炉灶加热,操作人员应穿隔热鞋,若采用锯末蓄热,则应选择安全配合比,经实验证明无误后方可使用。2、 当用素砼时,氯盐掺量不得大于水泥重量的3%。7、 取用外加剂时应佩带口罩,手套,防止吸入有毒气体和刺激皮肤。8、 强度必须满足规定后方准拆模,拆除过程中如发现有冻坏现象,应停止拆除,经处理后方可继续拆除,

5、对已拆除模板的砼应立即用保温材料对砼加以遮盖保温养护。9、 砼所用骨料必须清洁、不得含有冰、雪等 冻结物及易冻裂的矿物质。在掺用含防冻剂的砼中,不得混有活性骨料。10、 与气象部门保持密切联系,随时掌握天气预报和寒潮、大风警报,以便及时采取防护措施。11、 拌制砼时应遵守以下规定:(1)、由专人配制防冻剂溶液,严格掌握防冻剂的掺量;(2)、严格控制砼水灰比,由骨料带入的水分及防冻剂溶液中的水分均应拌合水中扣除;(3)、搅拌前,用热水冲洗搅拌机,搅拌时间应比常温搅拌时间延长50%;(4)、砼拌合物的出机温度不低于10,入模温度不低于5。四、 脚手架工程:1、 脚手架上下人的梯道应有防滑措施,并应

6、及时清理冰雪,在解冻期间应随时检查脚手架的稳定情况,搭拆脚手架时要系好安全带,遇大雪,六级以上大风天气应停止作业,不同工种交叉作业时上下应采取上下隔离措施。2、 脚手架和上人梯、斜道浇筑砼的临时运输通道等应牢靠平稳,大雪后要认真清扫,并及时清除隐患。3、 跨度较大的梁1.5M以上的过梁和支撑悬墙的结构解冻前必须在结构下面架设临时支柱,以支撑结构上砌体的全部重量,并随砌体沉降调整临时支柱下的塞子,严防砌体开裂而坍塌。五、模板工程 :板拆除时严禁从高处直接向下抛,并不允许在架上堆放超荷载模板、钢管,拆除时应在下边固定一道水平安全网,所有拆下的钢管、模板应及时运出场外分类整齐堆放。六、施工机具及其它:1、 塔吊应严格按照安全操作规程进行操作使用,六级以上大风及大雾等恶劣天气塔吊应停止作业。2、 施工前应组织职工进行冬季安全和消防安全教育,并制订防滑、防冻、防火、防爆、防中毒等措施,并教育职工严格遵守。3、 冻期来临之前,从楼层清除设计中未规定的意外荷载,以防超载。各种机具应在冰雪天气来临之前及时回收,以防冰雪损坏机具。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
