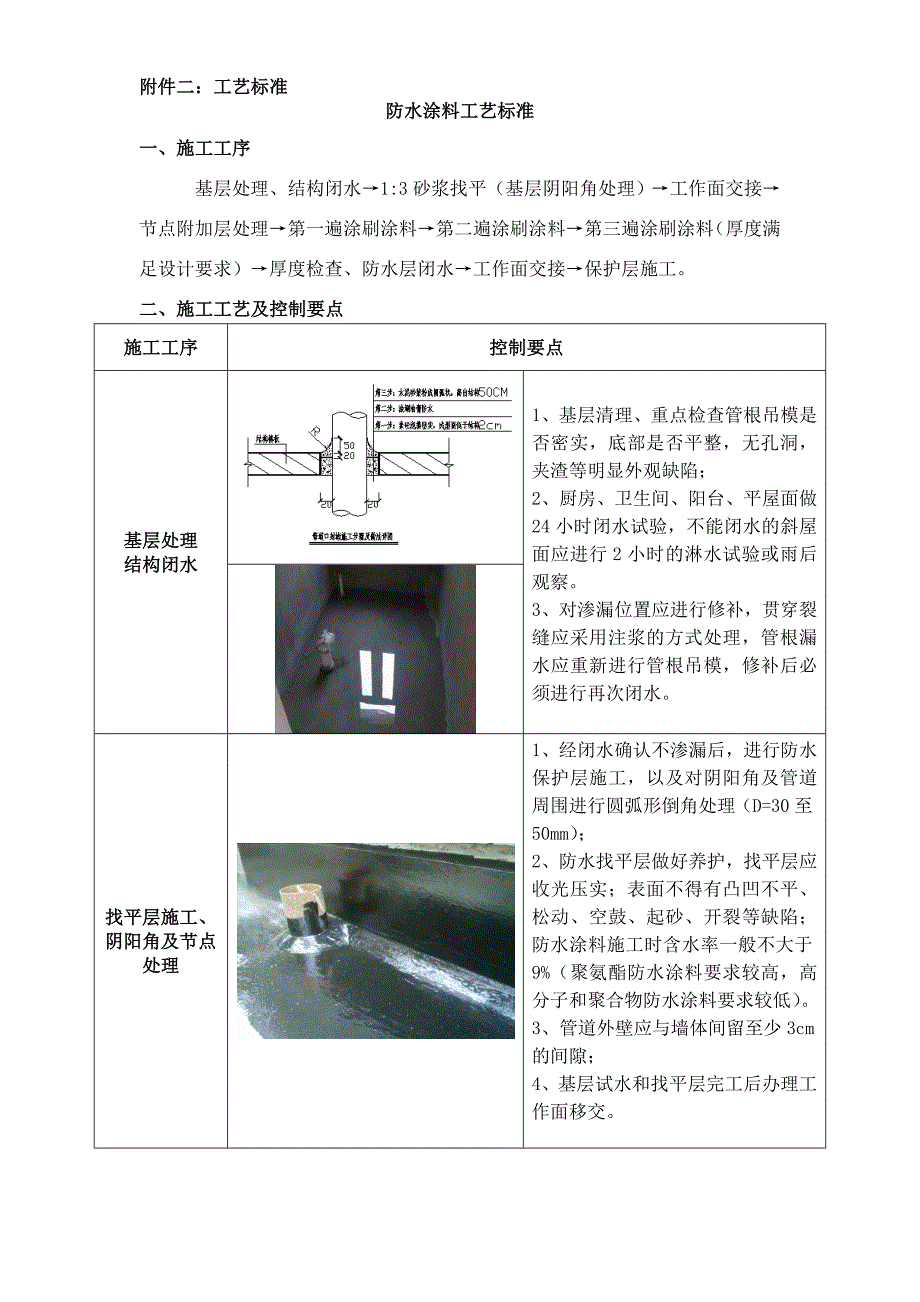

1、附件二:工艺标准防水涂料工艺标准一、施工工序基层处理、结构闭水1:3砂浆找平(基层阴阳角处理)工作面交接节点附加层处理第一遍涂刷涂料第二遍涂刷涂料第三遍涂刷涂料(厚度满足设计要求)厚度检查、防水层闭水工作面交接保护层施工。二、施工工艺及控制要点施工工序控制要点基层处理结构闭水1、基层清理、重点检查管根吊模是否密实,底部是否平整,无孔洞,夹渣等明显外观缺陷;2、厨房、卫生间、阳台、平屋面做24小时闭水试验,不能闭水的斜屋面应进行2小时的淋水试验或雨后观察。3、对渗漏位置应进行修补,贯穿裂缝应采用注浆的方式处理,管根漏水应重新进行管根吊模,修补后必须进行再次闭水。找平层施工、阴阳角及节点处理1、经
2、闭水确认不渗漏后,进行防水保护层施工,以及对阴阳角及管道周围进行圆弧形倒角处理(D=30至50mm);2、防水找平层做好养护,找平层应收光压实;表面不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷;防水涂料施工时含水率一般不大于9%(聚氨酯防水涂料要求较高,高分子和聚合物防水涂料要求较低)。3、管道外壁应与墙体间留至少3cm的间隙;4、基层试水和找平层完工后办理工作面移交。节点附加层1、地面的地漏、管根、阴阳角等部位,应在大面积涂刷前,先进行防水附加层施工,附加层所用材料一般与大面防水施工的材料一致,附加层厚度不得低于大面施工的厚度。2、附加层需分层涂刷,一般2-3遍(以达到设计厚度为准)。3、附

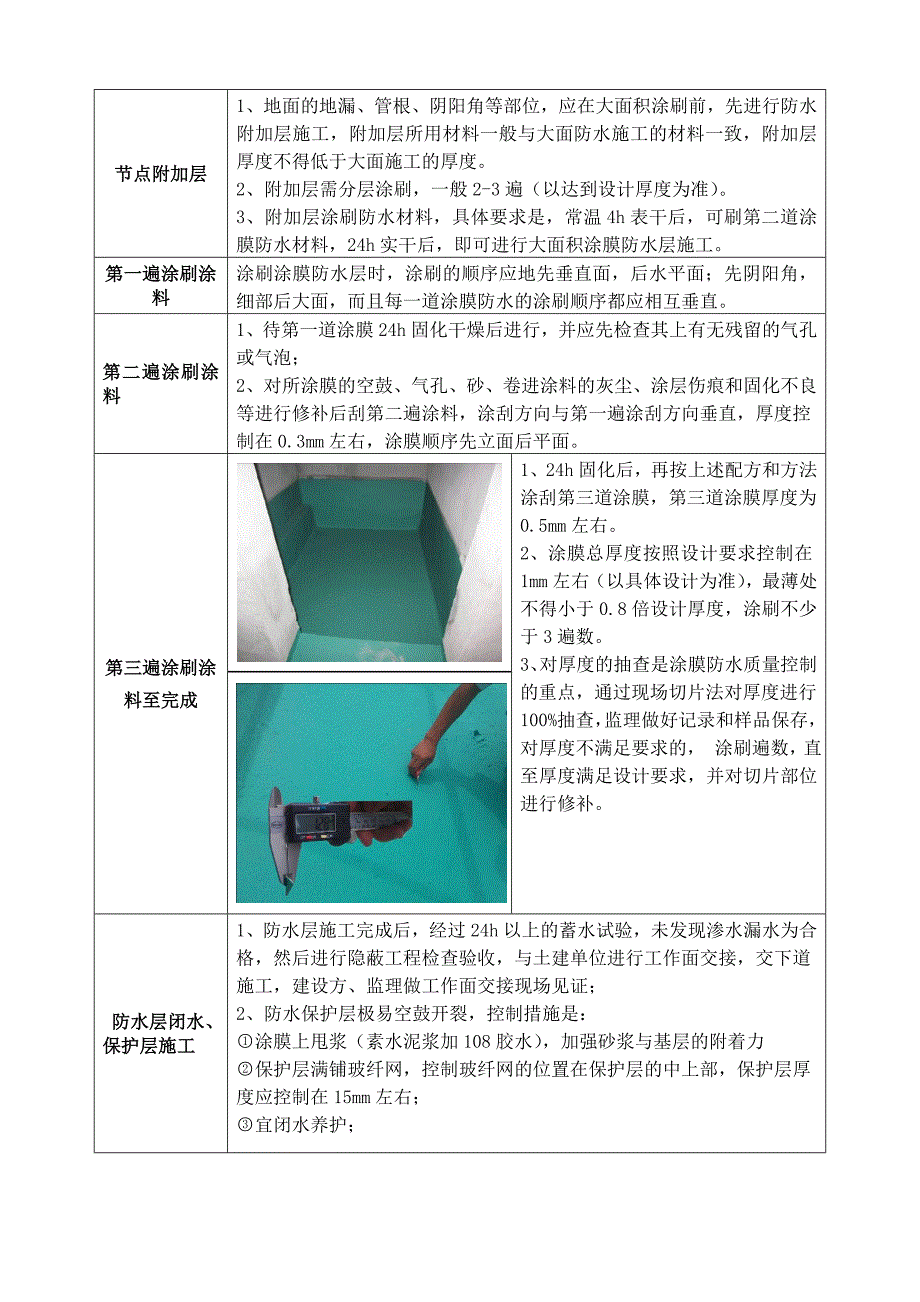

3、加层涂刷防水材料,具体要求是,常温4h表干后,可刷第二道涂膜防水材料,24h实干后,即可进行大面积涂膜防水层施工。第一遍涂刷涂料涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大面,而且每一道涂膜防水的涂刷顺序都应相互垂直。第二遍涂刷涂料1、待第一道涂膜24h固化干燥后进行,并应先检查其上有无残留的气孔或气泡;2、对所涂膜的空鼓、气孔、砂、卷进涂料的灰尘、涂层伤痕和固化不良等进行修补后刮第二遍涂料,涂刮方向与第一遍涂刮方向垂直,厚度控制在0.3mm左右,涂膜顺序先立面后平面。第三遍涂刷涂料至完成1、 24h固化后,再按上述配方和方法涂刮第三道涂膜,第三道涂膜厚度为0.5mm
4、左右。2、 涂膜总厚度按照设计要求控制在1mm左右(以具体设计为准),最薄处不得小于0.8倍设计厚度,涂刷不少于3遍数。3、对厚度的抽查是涂膜防水质量控制的重点,通过现场切片法对厚度进行100%抽查,监理做好记录和样品保存,对厚度不满足要求的, 涂刷遍数,直至厚度满足设计要求,并对切片部位进行修补。 防水层闭水、保护层施工1、防水层施工完成后,经过24h以上的蓄水试验,未发现渗水漏水为合格,然后进行隐蔽工程检查验收,与土建单位进行工作面交接,交下道施工,建设方、监理做工作面交接现场见证;2、防水保护层极易空鼓开裂,控制措施是:涂膜上甩浆(素水泥浆加108胶水),加强砂浆与基层的附着力保护层满铺

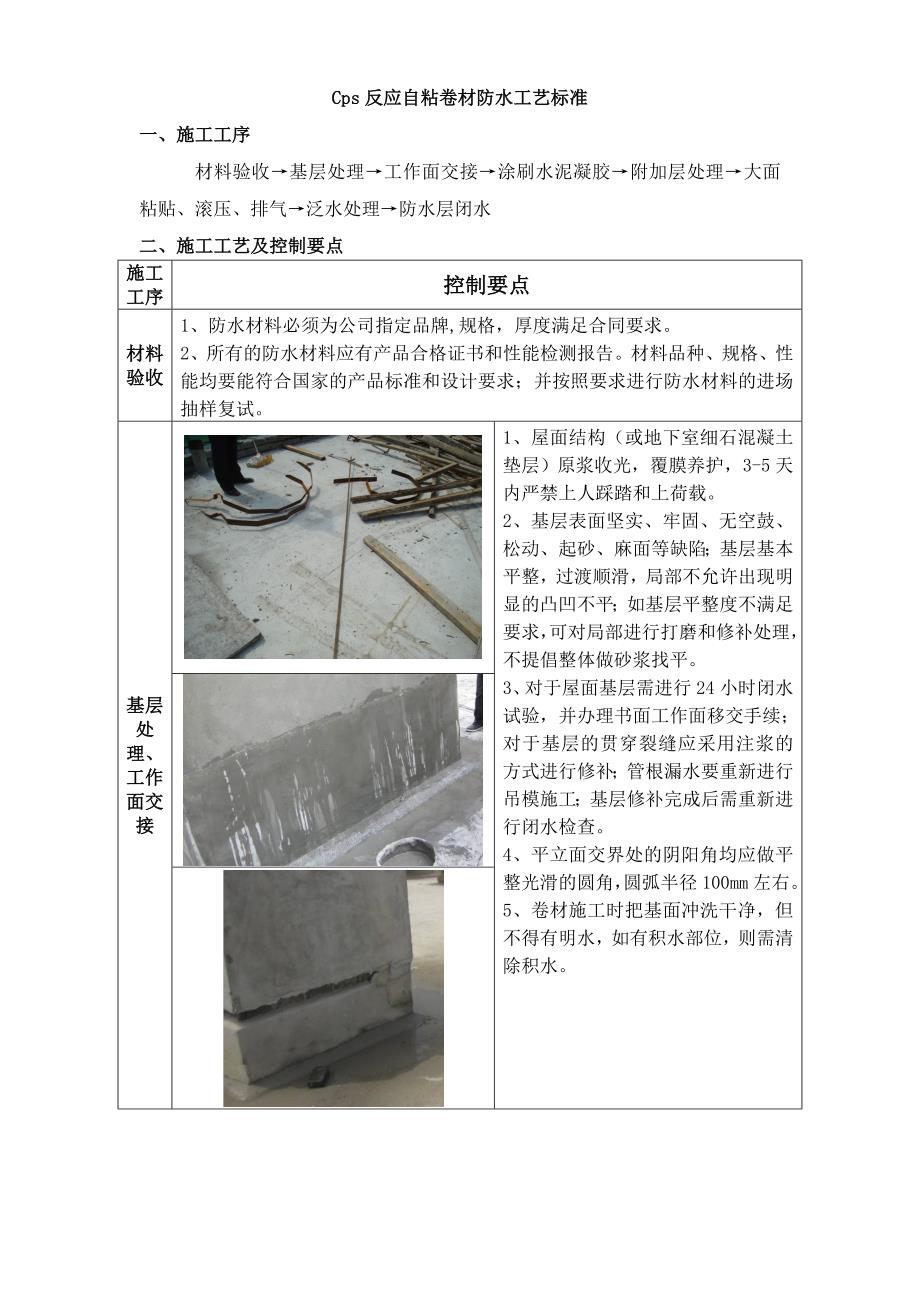

5、玻纤网,控制玻纤网的位置在保护层的中上部,保护层厚度应控制在15mm左右;宜闭水养护;Cps反应自粘卷材防水工艺标准一、施工工序材料验收基层处理工作面交接涂刷水泥凝胶附加层处理大面粘贴、滚压、排气泛水处理防水层闭水二、施工工艺及控制要点施工工序控制要点材料验收1、防水材料必须为公司指定品牌,规格,厚度满足合同要求。2、所有的防水材料应有产品合格证书和性能检测报告。材料品种、规格、性能均要能符合国家的产品标准和设计要求;并按照要求进行防水材料的进场抽样复试。基层处理、工作面交接1、屋面结构(或地下室细石混凝土垫层)原浆收光,覆膜养护,3-5天内严禁上人踩踏和上荷载。2、基层表面坚实、牢固、无空鼓
6、、松动、起砂、麻面等缺陷;基层基本平整,过渡顺滑,局部不允许出现明显的凸凹不平;如基层平整度不满足要求,可对局部进行打磨和修补处理,不提倡整体做砂浆找平。3、对于屋面基层需进行24小时闭水试验,并办理书面工作面移交手续;对于基层的贯穿裂缝应采用注浆的方式进行修补;管根漏水要重新进行吊模施工;基层修补完成后需重新进行闭水检查。4、平立面交界处的阴阳角均应做平整光滑的圆角,圆弧半径100mm左右。5、卷材施工时把基面冲洗干净,但不得有明水,如有积水部位,则需清除积水。涂刷水泥凝胶1、按胶粉的使用说明将胶粉、水、水泥进行混合,经机械搅拌4-5分钟后制成水泥凝胶,制备的水泥凝胶应粘稠、不宜太稀或过稠;
7、2、用滚刷将水泥凝胶均匀满涂刷于基层表面(对于基层平整度稍差的,基层和卷材铺贴面均宜涂刷),达到不漏底、不堆积、厚薄均匀,以2-3mm为宜。附加层处理阴阳角先用500mm宽双面自粘卷材进行附加层施工大面自粘卷材铺贴、滚压、排气1、经试铺后对卷材进行裁剪,揭掉自粘防水卷材下表面的隔离膜,将自粘防水卷材平铺在刚刚铺涂刷的水泥凝胶上;2、用抹子或橡胶板赶压卷材上表面(注意用力均匀,避免用力过大,把水泥凝胶全挤出),排出卷材下表面的空气,使卷材与基层处理剂紧密贴合;3、依次进行卷材的展开铺贴施工,长边和短边搭接长度均不小于60mm;且短边搭接时必须把卷材面层的锡箔纸撕掉。4、卷材铺贴后48小时内应进行
8、围闭管理,避免人员踩踏,扰动,影响卷材与水泥凝胶的反应。5、卷材粘接强度达到后,应与基层粘接牢固、平整,反应充分,不应出现较多或较大范围的空鼓情况。泛水处理将卷材收入凹槽用砂浆封固闭水防水层施工完成后,经过不小于24h的蓄水试验(最低水深不小于100mm),未发现渗漏为合格,然后进行隐蔽工程检查验收,与土建单位进行工作面交接,项目部、监理做工作面交接现场见证。屋面刚性防水层工艺标准一、施工工序材料验收基层验收做保温层和隔离层安装分隔缝,支边模板做灰饼(控制标高)绑扎钢筋网片浇筑砼养护分隔缝灌油膏。二、施工工艺及控制要点施工工序控制要点材料验收1、钢筋、砼、保温板等原材料进场报验合格后方可使用
9、;2、混凝土宜现场搅拌,使用PO425#水泥,塌落度控制在160mm左右,避免塌落度过大或掺入过多粉煤灰,影响表面强度和造成起砂、开裂。(为避免掺入粉煤灰和商砼的大塌落度建议现场搅拌混凝土)基层验收防水卷材铺贴严实、无空鼓、无破损,经24小时试水无渗漏后,办理隐蔽验收和工作面移交手续,进行下一道工序施工;防水卷材上的所有杂物清理干净,并保持其干燥,不得有积水;做保温层和隔离层铺设保温板拼缝严密,厚度满足设计要求,保温板与屋面构筑物和女儿墙交接部位预留50不铺设,预留做内天沟,在保温层上满铺一道聚乙烯薄膜作为隔离层。 安装分隔缝,支边摸板,留设内天沟1、分仓缝设在变形较大和较易变形的屋面板的支承
10、端、屋面转折处、防水层与突出屋面结构的交接处,根据屋面大小将其分成大小相近的小格,间距不大于6M,女儿墙及机房周边宜留设内天沟。2、用水泥素灰或水泥砂浆将20mm厚挤塑板固定于分仓缝位置,内天沟四周用木方作为砼模板。绑扎钢筋网片1、钢筋网片为间距100200mm的现场绑扎冷拔丝或成品的双向钢筋网片(搭接长度不小于100mm)。钢筋网片应放在防水层上部。钢筋的保护层厚度不应小于15mm。 2、钢筋网片要保证位置的正确并且必须在分格缝处断开。做灰饼(控制标高)必须用细石砼做灰饼,灰饼间距控制在2m内,务必做到屋面排水通畅不积水。浇筑砼1、混凝土浇筑应按照由远而近,先高后低连续浇筑,不得留施工缝,混凝土要浇捣密实。2、在混凝土强度上升初期,松动或起出分格缝及内天沟边木方。3、内天沟采用1:2水泥砂浆布网抹面,并按排水方向设置排水坡度。养护细石混凝土终凝后应养护,养护时间不应少于14d,养护初期禁止上人。养护方法宜采用覆膜养护,也可铺设毛毯淋水保湿养护。分隔缝灌油膏养护期达到后,将屋面晾干,在天气较好时对分格缝、变形缝等防水部位的基层进行修补清理,去除灰尘杂物、挤塑板;铲除砂浆等残留物,进行油膏灌缝,灌缝采用优质的成品油膏经热熔后浇缝,要求灌缝饱满,但不得流淌。
