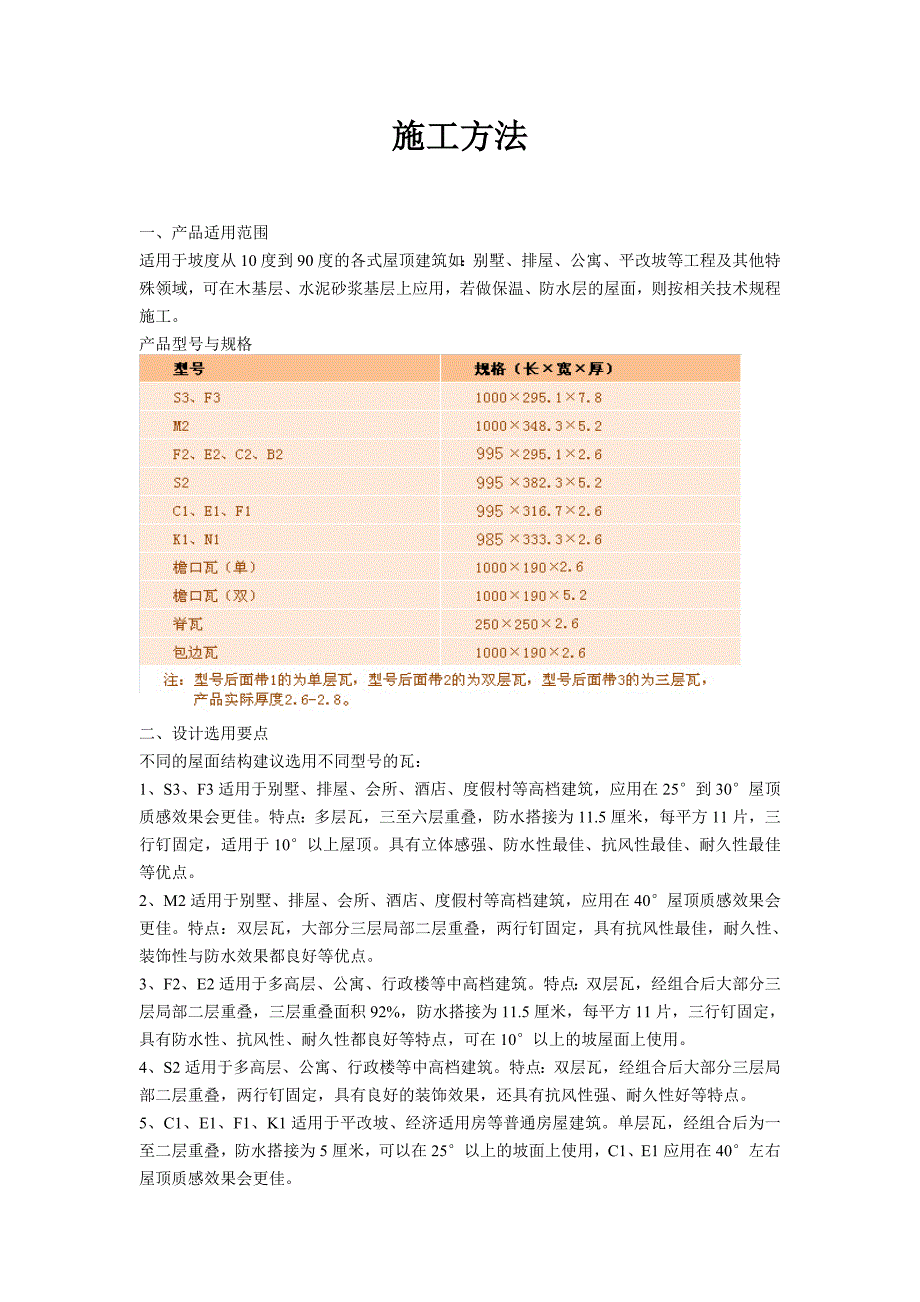

1、施工方法一、产品适用范围适用于坡度从10度到90度的各式屋顶建筑如:别墅、排屋、公寓、平改坡等工程及其他特殊领域,可在木基层、水泥砂浆基层上应用,若做保温、防水层的屋面,则按相关技术规程施工。 产品型号与规格 二、设计选用要点不同的屋面结构建议选用不同型号的瓦: 1、S3、F3适用于别墅、排屋、会所、酒店、度假村等高档建筑,应用在25到30屋顶质感效果会更佳。特点:多层瓦,三至六层重叠,防水搭接为11.5厘米,每平方11片,三行钉固定,适用于10以上屋顶。具有立体感强、防水性最佳、抗风性最佳、耐久性最佳等优点。 2、M2适用于别墅、排屋、会所、酒店、度假村等高档建筑,应用在40屋顶质感效果会更

2、佳。特点:双层瓦,大部分三层局部二层重叠,两行钉固定,具有抗风性最佳,耐久性、装饰性与防水效果都良好等优点。 3、F2、E2适用于多高层、公寓、行政楼等中高档建筑。特点:双层瓦,经组合后大部分三层局部二层重叠,三层重叠面积92%,防水搭接为11.5厘米,每平方11片,三行钉固定,具有防水性、抗风性、耐久性都良好等特点,可在10以上的坡屋面上使用。 4、S2适用于多高层、公寓、行政楼等中高档建筑。特点:双层瓦,经组合后大部分三层局部二层重叠,两行钉固定,具有良好的装饰效果,还具有抗风性强、耐久性好等特点。 5、C1、E1、F1、K1适用于平改坡、经济适用房等普通房屋建筑。单层瓦,经组合后为一至二

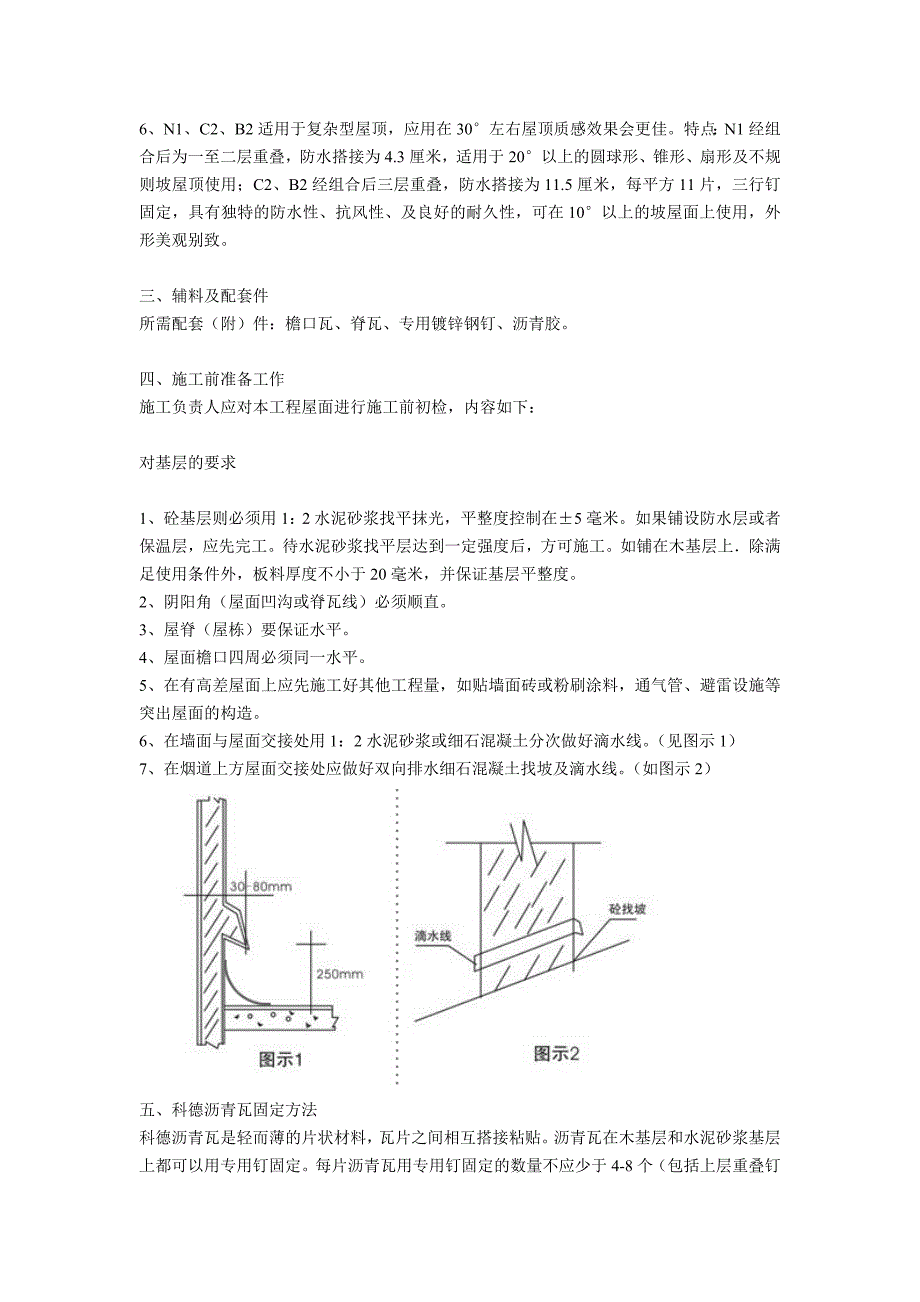

3、层重叠,防水搭接为5厘米,可以在25以上的坡面上使用,C1、E1应用在40左右屋顶质感效果会更佳。 6、N1、C2、B2适用于复杂型屋顶,应用在30左右屋顶质感效果会更佳。特点:N1经组合后为一至二层重叠,防水搭接为4.3厘米,适用于20以上的圆球形、锥形、扇形及不规则坡屋顶使用;C2、B2经组合后三层重叠,防水搭接为11.5厘米,每平方11片,三行钉固定,具有独特的防水性、抗风性、及良好的耐久性,可在10以上的坡屋面上使用,外形美观别致。 三、辅料及配套件所需配套(附)件:檐口瓦、脊瓦、专用镀锌钢钉、沥青胶。 四、施工前准备工作施工负责人应对本工程屋面进行施工前初检,内容如下: 对基层的要求

4、 1、砼基层则必须用1:2水泥砂浆找平抹光,平整度控制在5毫米。如果铺设防水层或者保温层,应先完工。待水泥砂浆找平层达到一定强度后,方可施工。如铺在木基层上除满足使用条件外,板料厚度不小于20毫米,并保证基层平整度。 2、阴阳角(屋面凹沟或脊瓦线)必须顺直。 3、屋脊(屋栋)要保证水平。 4、屋面檐口四周必须同一水平。 5、在有高差屋面上应先施工好其他工程量,如贴墙面砖或粉刷涂料,通气管、避雷设施等突出屋面的构造。 6、在墙面与屋面交接处用1:2水泥砂浆或细石混凝土分次做好滴水线。(见图示1) 7、在烟道上方屋面交接处应做好双向排水细石混凝土找坡及滴水线。(如图示2) 五、科德沥青瓦固定方法科

5、德沥青瓦是轻而薄的片状材料,瓦片之间相互搭接粘贴。沥青瓦在木基层和水泥砂浆基层上都可以用专用钉固定。每片沥青瓦用专用钉固定的数量不应少于4-8个(包括上层重叠钉子),当铺在凹沟时,应在沟的中心线以外230毫米内严禁铺钉专用钉。 注:钉子应垂直于瓦面打入主瓦平面,钉子应采用科德公司的油毡专用钉。 六、科德沥青瓦铺设方法1、普通屋面铺设方法: 首先对屋面进行放样、定位,然后在檐口处定好水平点,在凸出檐口上3-5厘米处先横向挂一根基准线,然后从檐口至屋顶挂2根垂直于基准线的垂直线(如图3)。 然后把沥青瓦从檐口向上(屋脊)铺设,不论在木基层上,还是在水泥砂浆基层上,都应先撕去防粘纸,一片片按挂线平齐

6、从檐口往上用专用钉固定,钉子必须钉在自粘胶或者说明所说的要求上(凹槽向内50毫米,向上30毫米,图4)。 第一层檐口瓦应比檐口突出30-50mm,再用油毡钉固定,第二层沥青瓦应与第一层叠合,但切槽向下指向檐口。第三层应压在第二层上,并露出切槽,祥见以下图示。沥青瓦之间的接缝不应重合,盖至最上一片应压过屋脊(双向重叠),然后盖脊瓦。 (见图4) 2、科德沥青瓦在阴角或凹沟处高低联体屋面的铺设方法。 首先按要求先铺低小屋面侧面,再铺高大屋面侧面,小侧面的瓦应铺过凹沟中心线到大侧面25厘米,然后大侧面瓦铺过凹沟中心线2厘米,在凹沟中心线各边23厘米内严禁敲钉。 3、科德沥青瓦在大于50度以上屋面或者

7、冬季施工阳光少照处施工方法。 一般在夏天之前安装双层瓦,只要规范施工,无需加固处理,如单层瓦应作临时防风固定可用小钉钉尖向上从表面钉入到第二层瓦,经夏天高温能粘合。如在夏天后施工,不管单层瓦、双层瓦都要做临时防风处理,因为沥青瓦自粘胶要达到50屋面温度能粘,所以为了确保不被强风吹起,用钉或沥青胶先做临时固定。 4、科德沥青瓦在水泥檐口侧面较高时檐口的铺设方法。 为了确保防水与屋面美观,沥青瓦应从沿沟侧面一定高度处向屋面方向向上铺贴瓦,能预防横向裂缝,渗水,屋面水泥浆及石灰流浆影响屋面美观。5、科德沥青瓦在圆顶屋面的铺设方法。 将瓦片分切小规格如下图三片,安装前先进行预排放样,根据圆顶高度,相应

8、缩小比例进行留缝。安装时瓦片根部重叠处应切掉,铺平,每圈瓦片缝应相应缩小,到尖顶部盖一张大瓦片固定牢固。6、科德沥青瓦在屋面局部有立式天窗或屋面阻隔等屋面的铺设方法。 安装前先放样,应在天窗或分格的小屋面顶部横向挂水平线(基准线)。按瓦片的长度,垂直线在屋面最长垂直处往下即屋面檐口拉垂直线定位,然后由檐口往屋面方向铺贴,不使瓦片铺上去不会打侧或破缝,影响安装质量。七、脊瓦的铺设方法脊瓦应顺年最大频率风向反搭接的方式,铺贴于屋脊。每块脊瓦用两个专用钉固定。脊瓦应盖齐在前一张脊瓦的自粘胶上,并应搭盖住两坡面沥青瓦的自粘胶,铺贴至最后一块脊瓦应涂满沥青胶进行覆盖。八、屋面与突出屋面结构连接处的铺贴方法在屋面与突出屋面的烟囱、管道、出气孔、出入口等阴阳角的连接处,应先做雨罩(坡水节点)、然后将沥青瓦铺贴于立面,其高度为250毫米,待铺贴后,再用油胶密封,在女儿墙的泛水处,沥青瓦可沿基层与女儿墙的八字坡辅贴至压顶线,但在压顶线底必须做滴水线。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
