沥青混凝土道路施工方案1.doc

上传人:p** 文档编号:950072 上传时间:2024-05-17 格式:DOC 页数:28 大小:1.17MB
下载 相关 举报
沥青混凝土道路施工方案1.doc_第1页
第1页 / 共28页
沥青混凝土道路施工方案1.doc_第2页
第2页 / 共28页
沥青混凝土道路施工方案1.doc_第3页
第3页 / 共28页
沥青混凝土道路施工方案1.doc_第4页
第4页 / 共28页
沥青混凝土道路施工方案1.doc_第5页
第5页 / 共28页
沥青混凝土道路施工方案1.doc_第6页
第6页 / 共28页
沥青混凝土道路施工方案1.doc_第7页
第7页 / 共28页
沥青混凝土道路施工方案1.doc_第8页
第8页 / 共28页
沥青混凝土道路施工方案1.doc_第9页
第9页 / 共28页
沥青混凝土道路施工方案1.doc_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《沥青混凝土道路施工方案1.doc》由会员分享,可在线阅读,更多相关《沥青混凝土道路施工方案1.doc(28页珍藏版)》请在第壹文秘上搜索。

1、某某省建筑陶瓷产业基地铁路专用线TA2 工程开工/复工申请表工程项目名称:某某省建筑陶瓷产业基地铁路专用线 施工合同段:三标 编号:工程名称(单位、分部)站场道路里程DK4+212.1- DK4+650申请开工/复工日期2010年8月25日计划工期32天致 上海先行建设监理有限公司 (项目监理机构):我方承担的 某某省建筑陶瓷产业基地铁路专用线站场道路沥青混凝土路面 工程,已完成各项准备工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令。附件:1. 开工/复工报告 2. 站场沥青混凝土路面施工方案(证明文件) 3原材料检测报告。承包单位(章) 项目经理 日 期 审查意见:项目

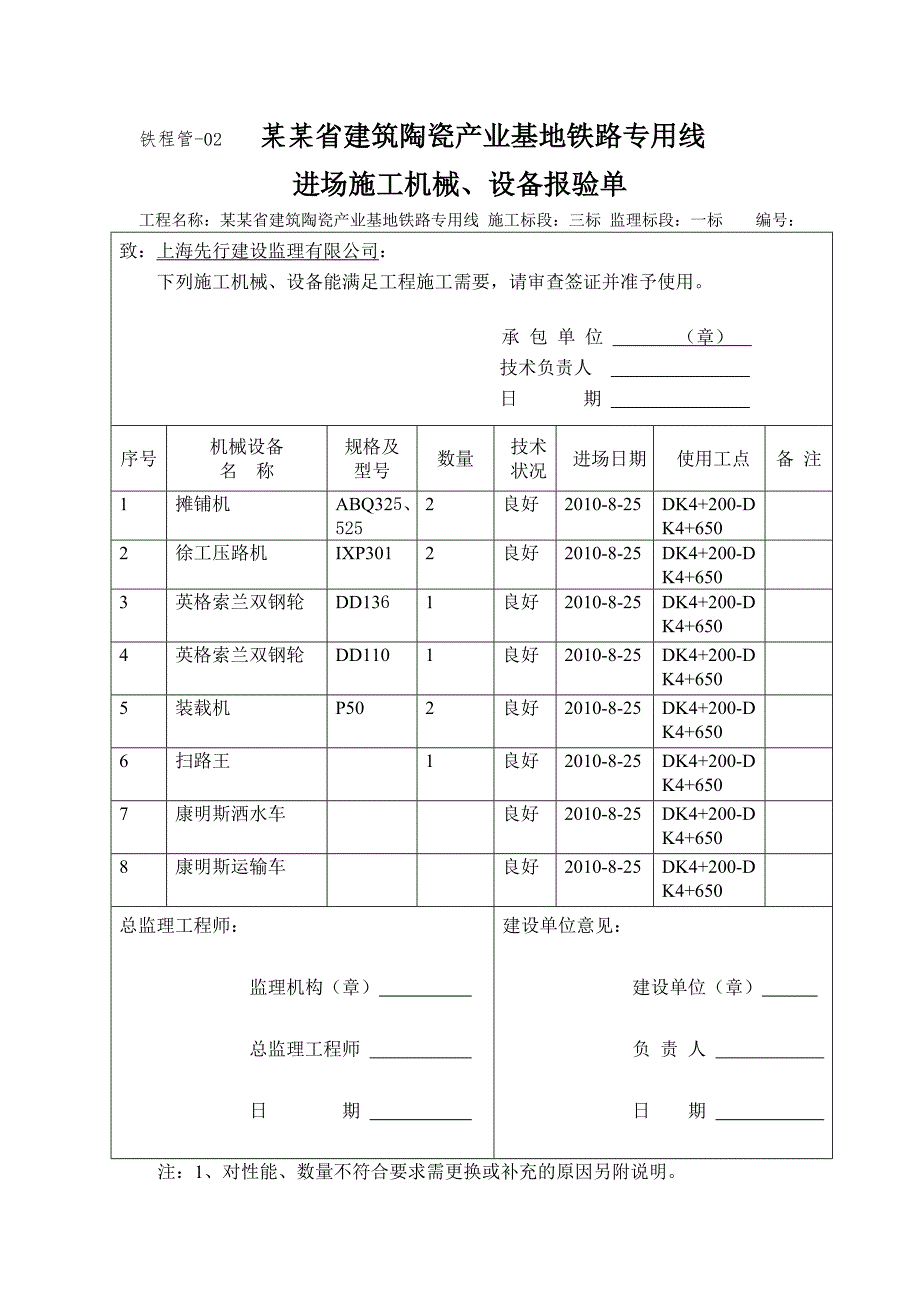

2、监理机构(章) 总监理工程师 日 期 建设单位意见:公章 负责人 日 期 注:本表一式4份,承包单位2份, 监理单位、建设单位各1份。铁程管-02 某某省建筑陶瓷产业基地铁路专用线进场施工机械、设备报验单工程名称:某某省建筑陶瓷产业基地铁路专用线 施工标段:三标 监理标段:一标 编号:致:上海先行建设监理有限公司:下列施工机械、设备能满足工程施工需要,请审查签证并准予使用。承 包 单 位 (章) 技术负责人 日 期 序号机械设备名 称规格及型号数量技术状况进场日期使用工点备 注1摊铺机ABQ325、5252良好2010-8-25DK4+200-DK4+6502徐工压路机IXP3012良好201

3、0-8-25DK4+200-DK4+6503英格索兰双钢轮DD1361良好2010-8-25DK4+200-DK4+6504英格索兰双钢轮DD1101良好2010-8-25DK4+200-DK4+6505装载机P502良好2010-8-25DK4+200-DK4+6506扫路王1良好2010-8-25DK4+200-DK4+6507康明斯洒水车良好2010-8-25DK4+200-DK4+6508康明斯运输车良好2010-8-25DK4+200-DK4+650总监理工程师:监理机构(章) 总监理工程师 日 期 建设单位意见:建设单位(章) 负 责 人 日 期 注:1、对性能、数量不符合要求需更

4、换或补充的原因另附说明。某某省建筑陶瓷产业基地铁路专用线DK4+212.1- DK4+650站场道路沥青混凝土施工方案编 制: 审 核: 审 批: 监理工程师: 时 间: 中铁电气化局集团有限公司某某省建筑陶瓷产业基地铁路专用线项目经理部目 录1.总体施工组织布置及规划1.1 编制依据和编制原则1.2 工程概况1.3工程数量1.4 施工计划2. 站场集装箱路面面层施工方法2.1施工准备2.2钢筋、钢筋网加工2.3基层检测2.4施工放样2.5模板安装及架设、拆除2.6安装钢筋2.7混凝土拌合运输2.8摊铺混凝土2.9混凝土振实2.10提浆整平2.11真空脱水2.12抗滑、切缝、填缝2.14接缝施

5、工2.15混凝土养生 2.16雨季施工2.17风天施工2.18低温施工3质量保证措施4安全保证措施1.总体施工组织布置及规划1.1 编制依据和编制原则 (1)某某省建筑陶瓷产业基地铁路专用线工程施工总价承包招标文件(招标编号:JXRJTL-0901)及工程量清单、设计图纸。 (2)铁道部颁发的铁路现行施工规范、规章及验收标准;现行颁布的铁路预算定额、补充预算单价及本投标人的企业定额等。(3)我方现场实地考察所了解的自然条件、交通运输、料源、民情等资料及信息。(4)我单位的综合施工能力,目前可投入的机械设备、技术实力以及近年来参加各等级铁路工程施工积累的经验。 (5)严格遵循招标文件、设计图纸的

6、规定和要求的原则。积极响应招标文件对工期、质量、安全等要求,使建设单位各项要求均得到有效保障;认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准和要求。(6)实事求是,根据该标段工程特点,有针对性地选择经济合理的施工方案和四新技术,全面规划,统筹兼顾,抓住重点,突出难点,合理安排,均衡施工,确保工期。(7)严格按照ISO9002 国际质量认证体系和项目法施工要求进行施工管理和质量控制。建立健全质量保证体系,强化安全措施,使各项工作落到实处,为本标段施工的顺利、高效进行,创造良好的条件。(8)遵循专业队伍施工和综合管理的原则。组织精干

7、、高效的指挥机构,以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理调配,以达到优化的目的。(9)遵循保护环境和文明施工的原则。严格按照我单位ISO14001环境体系的运行原则进行施工,以保护环境为重点.。1.2 工程概况(1)建设地点位于某某省高安市八景镇,本站场集装箱路面面层工程起终点中心里程为:GDK4+268.1- GDK5+038.1,长度为:770m。(2)本工程特点为路面面层厚度厚,每层厚度为15的C15砼、39的C35砼、3的C35钢纤维砼,路面面层有钢筋网及传力杆。(3)地形主要为剥削丘陵,相对高差2060m,既有路基工程采用挡土墙及护坡进行防护,丘间谷

8、地较平缓,多为农田,零星分布有水塘和沟渠。(4)本地区气候的一般特征是夏旱,秋干,冬阴,春寒,年平均降雨量14001700毫米,风力很少大于6级,且持续时间短,偶有台风侵袭。(5)根据中国地震动参数区域图(GB18306-2001),本地区地震动峰值加速度小于0.05g,相应地震设防烈度小于6度。(6)建设范围内新构造地质活动较弱,表现为缓慢升降,区域地质稳定性较好。(7)工程主要技术标准铁路等级:工企一级正线数目:双线限制坡度:6最小曲线半径:一般600m,困难地段350m牵引总类:电力、内燃牵引质量:4000t到发线有效长度:850m闭塞方式:半自动闭塞建筑限界:满足双层集装箱开行条件 (

9、8) 施工条件本标段与既有张塘支线相接,铁路运输便利。同时,集装箱货区旁紧邻高胡公路,同时场内可做施工便道与高胡公路相连,交通运输比较方便。施工区域电力资源丰富,施工和生活用电可以就近从高胡路边的电力T接。施工现场附近地表水不可利用,通过与地方部门协调后从附近居民区供水管网接引,安装水管和蓄水池,提供生产生活用水。(9) 现场材料供应本工程所用材料均为自购,在业主和监理单位的监督下由本单位在当地自行采购。质量须满足国家和铁道部现行相关规范、标准和设计要求。1.3主要工程数量本工程主要工程量见表1-2-1表1-2-1 主要工程数量汇总表顺序工 程 数 量单 位数 量备 注1货位面层C35钢纤维混

10、凝土11442C35钢筋砼(0.4m)1487338cm钢筋t279.3014货位基垫层C15砼(0.15m)59935石灰碎石土(0.25cm)108246碎石垫层(0.25cm)92987横缝传力杆(级钢筋40)t214.0318连接钢筋(级钢筋6)t4.659乳化沥青橡胶(宽0.5cm)610沥青159111纵缝传力杆(级钢筋16)t13.74612连接钢筋(级钢筋6)t2.55913乳化沥青橡胶(宽0.5cm)314沥青5515边缘钢筋型胀缝边缘钢筋(级钢筋18)t0.45716乳化沥青橡胶(宽2cm)1317沥青木板(宽2cm)477218补强钢筋边缘钢筋(级钢筋18)t51.781

11、9边缘连接钢筋(级钢筋6)t4.2320角隅钢筋(级钢筋16)2.05221路面面层C30混凝土面层713422水泥稳定沙砾基层(6水泥)594523未筛分碎石垫层445924道路钢筋传力杆(级钢筋30)t8.11825拉杆(级钢筋14)t20.04826连接钢筋(级钢筋6)t2.16227C20混凝土面层(0.20m)15571.4 施工计划 (1)工期目标计划开工日期2010年3月15日,计划完成日期2010年6月30日,总工期108天。2. 站场集装箱路面面层工程施工方法基层施工准备 基层检测 测量放样 架设模板 安放钢筋 混凝土拌合运输 摊铺混凝土 混凝土振实 提浆整平 真空脱水 抗滑

12、、切缝 混凝土养生 图3-2-1 站场集装箱面层施工工艺流程图2.1施工准备施工前应对原材料做好各项指标检测,以及各种施工设计配合比设计。机械设备配备到位。施工人员的到位。2.2钢筋、钢筋网加工 (1)钢筋加工在指定钢筋加工场所进行加工,并有足够的场和临时设施。钢筋加工要按照设计图纸上尺寸进行备料、下料、加工,采用的钢筋直径、间距,设置的位置、尺寸、层数等应符合设计图纸的要求。 (2)钢筋搭接焊和帮条焊时钢筋的搭接长度:双面焊不小于5d(钢筋直径),单面焊不小于10d,钢筋绑扎搭接长度不小于35d。同一垂直断面上不得有2个焊接或绑扎接头,想邻钢筋的焊接或绑扎接头应分别错开500和900以上,连续钢筋网每隔30m

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
