《煤气管道制作施工方案.doc》由会员分享,可在线阅读,更多相关《煤气管道制作施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。

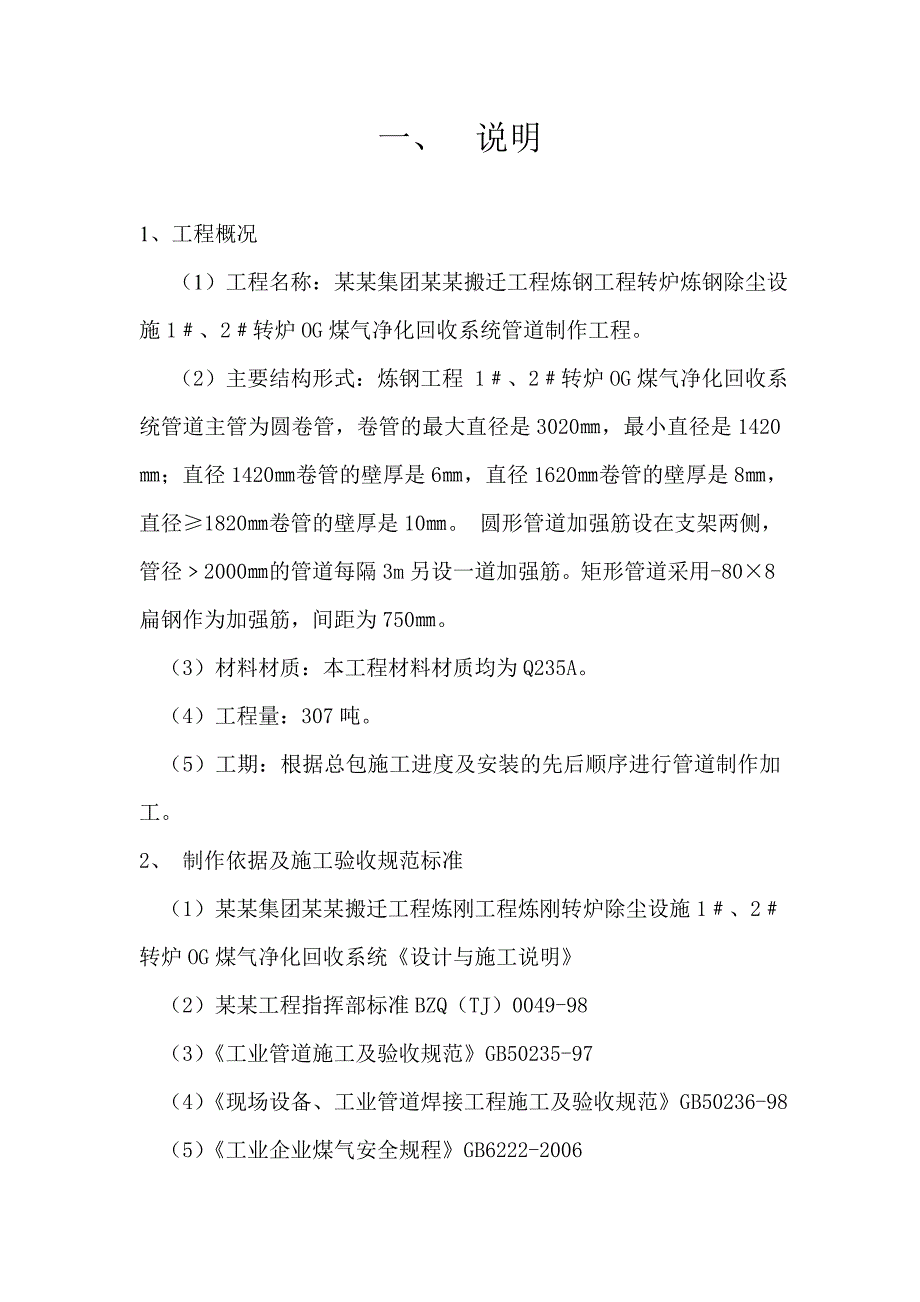

1、一、 说明1、工程概况 (1)工程名称:某某集团某某搬迁工程炼钢工程转炉炼钢除尘设施1、2转炉OG煤气净化回收系统管道制作工程。 (2)主要结构形式:炼钢工程 1、2转炉OG煤气净化回收系统管道主管为圆卷管,卷管的最大直径是3020,最小直径是1420;直径1420卷管的壁厚是6,直径1620卷管的壁厚是8,直径1820卷管的壁厚是10。 圆形管道加强筋设在支架两侧,管径2000的管道每隔3m另设一道加强筋。矩形管道采用-808扁钢作为加强筋,间距为750。 (3)材料材质:本工程材料材质均为Q235A。 (4)工程量:307吨。 (5)工期:根据总包施工进度及安装的先后顺序进行管道制作加工。

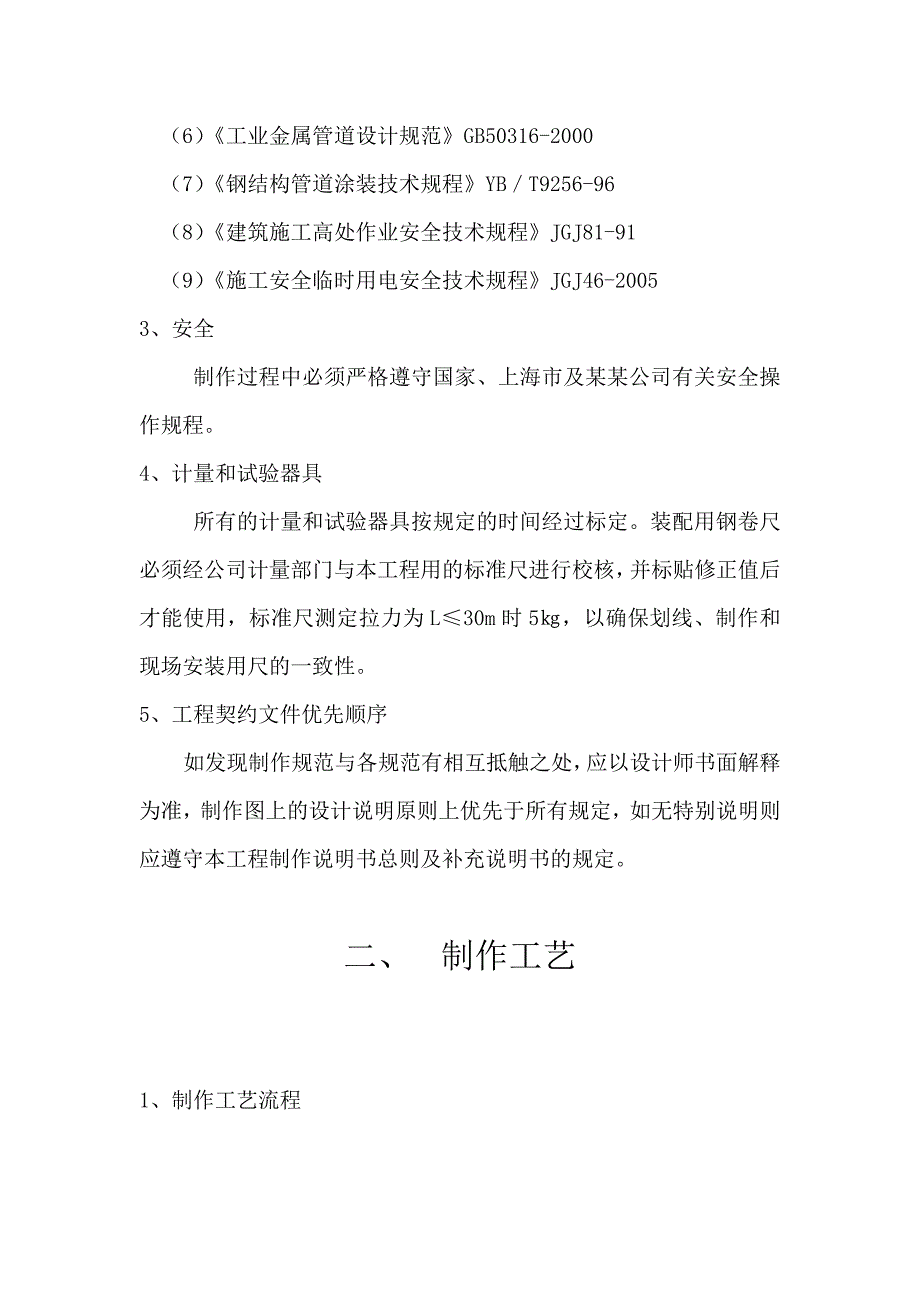

2、2、 制作依据及施工验收规范标准 (1)某某集团某某搬迁工程炼刚工程炼刚转炉除尘设施1、2转炉OG煤气净化回收系统设计与施工说明 (2)某某工程指挥部标准BZQ(TJ)0049-98 (3)工业管道施工及验收规范GB50235-97 (4)现场设备、工业管道焊接工程施工及验收规范GB50236-98 (5)工业企业煤气安全规程GB6222-2006 (6)工业金属管道设计规范GB50316-2000 (7)钢结构管道涂装技术规程YBT9256-96 (8)建筑施工高处作业安全技术规程JGJ81-91 (9)施工安全临时用电安全技术规程JGJ46-20053、安全 制作过程中必须严格遵守国家、上

3、海市及某某公司有关安全操作规程。4、计量和试验器具 所有的计量和试验器具按规定的时间经过标定。装配用钢卷尺必须经公司计量部门与本工程用的标准尺进行校核,并标贴修正值后才能使用,标准尺测定拉力为L30m时5,以确保划线、制作和现场安装用尺的一致性。5、工程契约文件优先顺序如发现制作规范与各规范有相互抵触之处,应以设计师书面解释为准,制作图上的设计说明原则上优先于所有规定,如无特别说明则应遵守本工程制作说明书总则及补充说明书的规定。二、 制作工艺1、制作工艺流程设计资料计划 制作图 施工说明检查 检查检查 划线、放样 母材预处理 检 查 部材切割加工检查零件检查焊接 验收出厂焊接检查涂装 结构完成

4、检查 涂装检查 2、为了便于运输,钢直管在厂内分段制作出厂,分段长度应根据管托之间的间距进行,使安装环焊缝距管托的净距离不小于50,且直焊缝应在管托弧上方200以上。其最大长度不大于12米;三通、弯头、支座单件制作出厂。3、材料 主材所有原材料由甲方供货,原材料进厂必须核对材料质量证明书及钢厂的材料试验报告,材料入库前质检部门对材料的牌号、规格、数量、表面质量等进行检验。如有疑问应及时与材料部门联系,同时作好记录和编号,并依据公司的质保体系对构件的材料进行跟踪。当业主、监理对材料有疑问时,应进行抽样材料复验,其复验结果应符合设计要求及国标、相关的行业标准。当材料需代用时,应由设计单位书面答复同

5、意后方可代用。4、制作技术要求 (1)排版下料a 、根据施工图进行排版,卷管同一节上的直焊缝不大于2道,直焊缝之间的距离不小于200;矩形管每面的直焊缝不大于1道,直焊缝与角焊缝之间的距离不小于200。管与管组对时,两直焊缝之间的距离应大于100,支管外壁距焊缝不小于50。直管上两对接焊口中心面间的距离不小于150。详见图一。 b、一般情况不宜在管道焊缝及其边缘上开孔。当无法避免在环缝上开孔时其孔边缘与环缝和直焊缝的距离应大于200。不应在直焊缝上开孔。如图二所示 图 一 图 二 c、 管托圆弧板放样时半径R应比图纸尺寸加大2,管托筋板焊接时应从中间向外依次焊接。(2)加工成型 a、卷管下料按

6、管中径展开下料,矩形管按内边长下料。卷管的周长偏差、圆度偏差及矩形管的边长、对角线允许偏差应符合下表的规定。 周长(边长)允许偏差及圆度(对角线) 允许偏差表()公称 直径80080012001300160017002400260030003000周长 偏差35791012圆度 偏差外径的1%且4468910矩形管边长3矩形管对角线5 b、卷管的校圆样板弧长应为管子弧长的1614;样板与管内壁的不贴合间隙应符合下列规定: 对接纵焊缝处不得大于壁厚的102,且不大于3。离管端200的对接纵焊缝处不得大于2。其他部位不得大于1。管托圆弧板内径应比所托管外径大4。c、管端端面与中心线的垂直偏差不得大

7、于管子外径的1,且不大于3。平直度偏差不得大于1m。d、在卷管加工过程中,应防止板材表面损伤。对有严重伤痕的部位必须进行修磨,使其圆滑过度,且修补处的壁厚不得小于 设计壁厚。e、为了使卷管钢板不变形和起吊安全,用吊车将卷管钢板吊上卷板机卷管加工。为了防止卷管因自重而下塌,应用吊车将已滚出的圆弧吊在空中。钢板吊钩随圆弧的升高而升高。卷管卸离卷板机前应管子直焊缝的两端各点焊一块园弧板,这样即可保证直焊缝两边的园度又可防止直焊缝固定焊处崩裂导致管壁弹开伤人。f、卷管的内壁错边量不得大于管壁厚度的10,且不大于2。g、钢焊件坡口加工形式和尺寸。见下表项次厚度T()坡口名称坡口形式坡口尺寸备注间隙c()

8、钝边 p()坡口角度()()16型坡口02.5双面焊,应保证焊缝熔透,达到焊缝探伤等级标准2810型坡口03035565反面应清根后施焊,保证焊缝达到探伤等级标准3230T型接头I型坡口02用于支撑43填角 焊缝用于矩形管h、为了保证管子截面的几何尺寸,在距每段管的两端200处设置一道支撑如图三所示。i、圆弯头组装时,每个接头应用外卡样板进行检验。圆管支撑示意图矩形管支撑示意图图 三j、待支撑焊完后方可组装加强筋。三、焊接工艺1、施焊前的准备工作 (1)应清除坡口及母材两侧表面50范围的氧化物、油污、熔渣及其它有害杂质。 (2)当焊件无论采用自动、半自动还是手工焊接时,直焊缝两端应装上与母材相

9、同或同一类别号材质的引弧板和熄弧板。保证直焊缝两端焊缝焊饱满,且保证“T”型焊缝达到探伤等级标准。 (3)焊条、焊剂在使用前应按规定进行烘干,并在使用过程中保持干燥。焊丝在使用前应清除其表面的油污和绣蚀等。2、焊接材料的选用本工程材料的材质均为Q235,焊接方法可用SMAW、GMAW、SAW,焊接材料的选用见下表序号母材焊接方法焊接材料1Q235Q235SMAWJ422(E4303)2GMAWER50-63SAWH08AHJ4313、焊接工艺参数焊接方法层次焊接材料焊接工艺参数备注型号规格电流(A)电压(V)焊速(min)SMAW1J422(E4303)3.2901402225610V型坡口2

10、-341302002427610GMAW1ER50-61.2190192530I型坡口1-328030030332530V型坡口SAW1H08AHJ431460066029343545V型坡口2600660293435454、焊材管理 焊材应按焊材管理制度严格管理,强调如下:(1) 焊材要有齐全的材质证明,并经检查确认合格后方可入库。(2) 焊材应由专人发放,并作好发放记录。(3) 焊条、焊剂要按规定烘焙。烘干焊条时应防止将焊条突然放进高温炉内,或从高温中突然冷却,以防止焊条因骤冷骤热而产生药皮开裂脱皮现象。焊剂、焊条的烘焙温度、时间见下表品名烘焙温度()烘焙时间(h)保温温度()备注J422

11、(E4303)1501250HJ431(焊剂)3003502120(4) 焊条烘焙次数不得超过二次。(5) 焊条应随用随取,领出的焊条应放入保温筒内,剩余的焊条应当天退回焊条房。5、焊工 焊接工作应由取得相应项目、并在有效期限内持焊工合格证的焊工承担。焊工应在开始施焊的几条焊缝经探伤合格后方可上岗。6、焊缝质量等级 根据工业管道施工及验收规范GB50235-97规定,本工程管道是煤气管道,煤气最大流量10104Nm3h,温度5067(饱和),压力-19kPa6kPa,其焊缝要求等级为级,焊缝射线探伤要求:探伤数量固定口10%,转动口5%。级焊缝的质量标准见表B-1表B-1检验项目缺陷名称标准焊缝外观质量裂纹不允许表面气孔每50焊缝长度内允许直径0.3,且2的气孔2个 孔间距6倍孔径表面夹渣深0.1长0.3,且10咬边0.05,且0.5 连续长度100, 且焊缝两侧咬边总长10%焊缝全长未焊透不加垫单面焊允许值0.15,且1.5缺陷总长在6焊缝长度内不超过根部收缩0.20.02,且1 长度不限角焊缝厚度不足0.30.05,且1 每100焊缝长度内缺陷总长度25 角焊缝焊角不对称20.15a余高10.2b,且最大为5对接焊缝内部质量射线照相检验GB3323的级注:表中a-设计焊缝厚度;b-焊缝宽度;-母材厚度。7、焊接顺序 (1)卷管弯头先焊

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
