码头施工组织设计.doc

上传人:p** 文档编号:950298 上传时间:2024-05-17 格式:DOC 页数:29 大小:169KB
下载 相关 举报
码头施工组织设计.doc_第1页
第1页 / 共29页
码头施工组织设计.doc_第2页
第2页 / 共29页
码头施工组织设计.doc_第3页
第3页 / 共29页
码头施工组织设计.doc_第4页
第4页 / 共29页
码头施工组织设计.doc_第5页
第5页 / 共29页
码头施工组织设计.doc_第6页
第6页 / 共29页
码头施工组织设计.doc_第7页
第7页 / 共29页
码头施工组织设计.doc_第8页
第8页 / 共29页
码头施工组织设计.doc_第9页
第9页 / 共29页
码头施工组织设计.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《码头施工组织设计.doc》由会员分享,可在线阅读,更多相关《码头施工组织设计.doc(29页珍藏版)》请在第壹文秘上搜索。

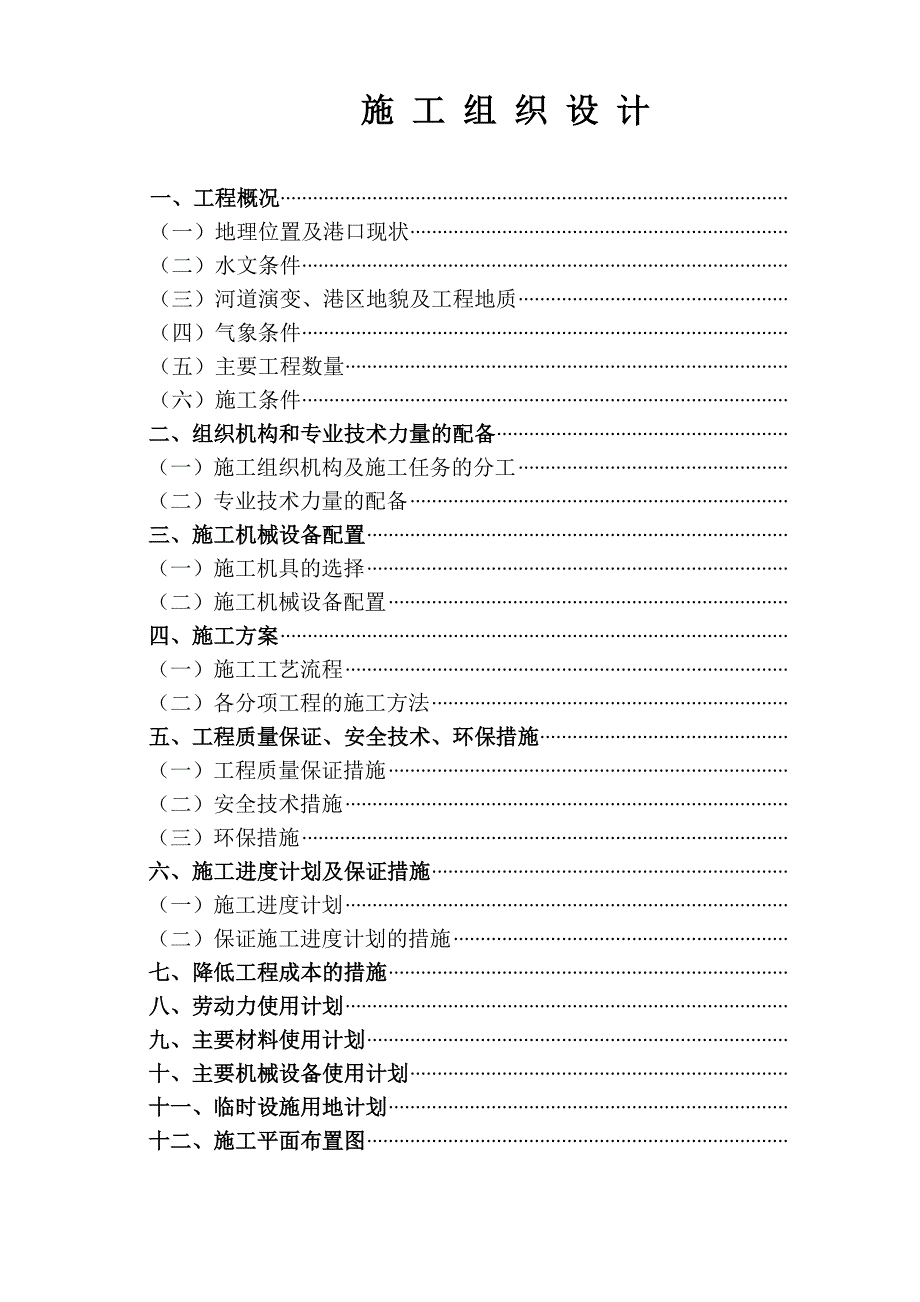

1、 施 工 组 织 设 计一、工程概况(一)地理位置及港口现状(二)水文条件(三)河道演变、港区地貌及工程地质(四)气象条件(五)主要工程数量(六)施工条件二、组织机构和专业技术力量的配备(一)施工组织机构及施工任务的分工(二)专业技术力量的配备三、施工机械设备配置(一)施工机具的选择(二)施工机械设备配置四、施工方案(一)施工工艺流程(二)各分项工程的施工方法五、工程质量保证、安全技术、环保措施(一)工程质量保证措施(二)安全技术措施(三)环保措施六、施工进度计划及保证措施(一)施工进度计划(二)保证施工进度计划的措施七、降低工程成本的措施八、劳动力使用计划九、主要材料使用计划十、主要机械设备

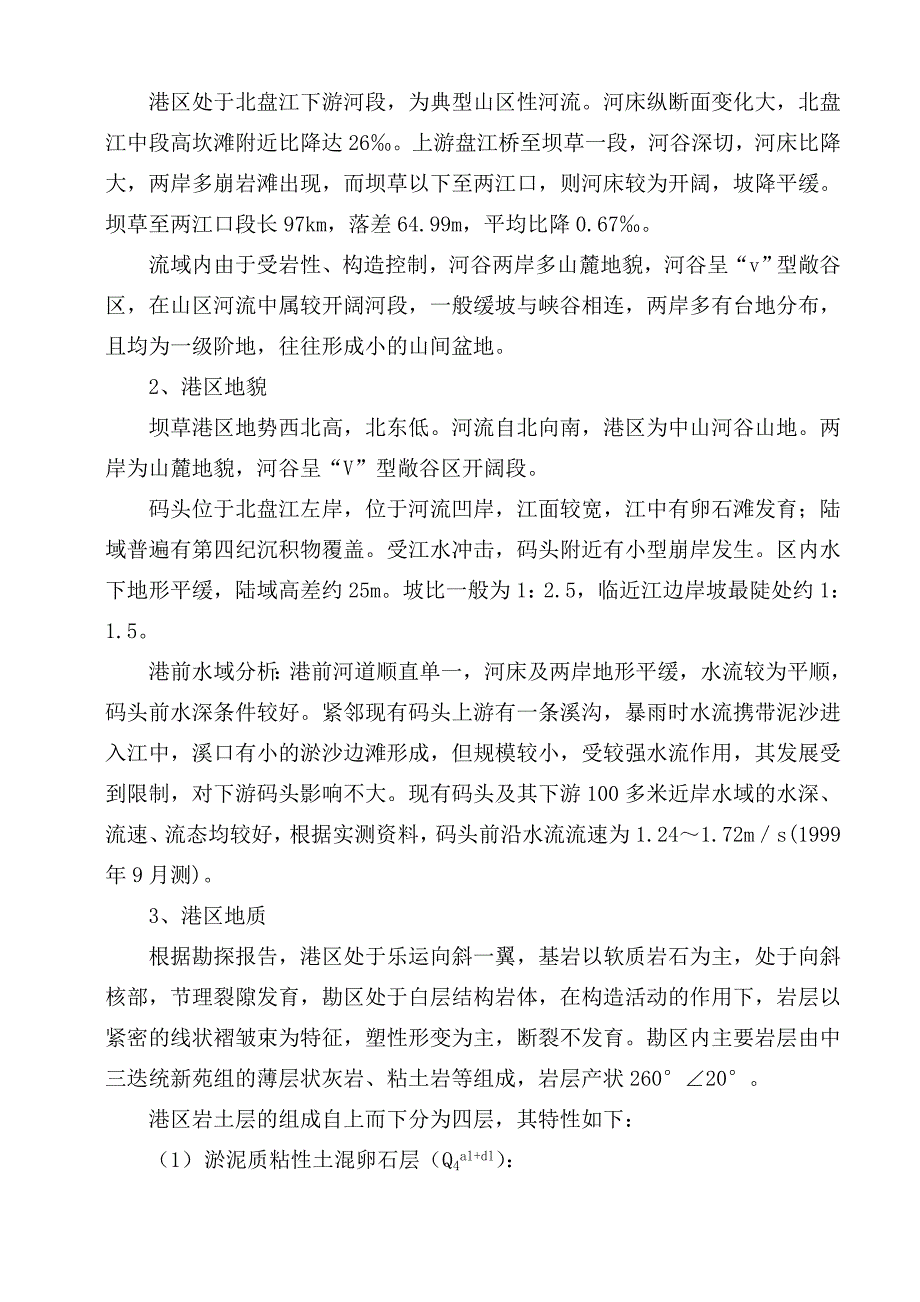

2、使用计划十一、临时设施用地计划十二、施工平面布置图一、 工程概况(一)地理位置及港口现状码头位于北盘江上游镇宁县良田乡坝草村,原建有100t级客货码头一处。港区陆路距镇宁县城105km,水路至两江口97km,至下游百层码头约11km。镇(宁)坝(草) 安(龙)三级公路从码头后方通过。建设规模:250T泊位1个,年吞吐量13.9万吨,其中进口6.4万吨,出口7.5万吨出口货物以非金属矿,矿建材料及农副产品为主,进口货物主要是化肥、粮食等。设计船型:250T机动驳,兼顾100T、70T机动驳。(二)水文条件港区所处北盘江为山区性河流。洪枯水季明显。每年611月为洪水期,11月翌年5月为枯水期。洪水

3、期径流主要由降雨形成,水量约占全年的 80%,水位暴涨暴跌。枯水期径流主要由地下水补给,流量小,水量约占全年的20%,水位平稳。水文特征港区附近无水文测量资料,现采用港区下游llkm处这洞水文站资料说明本河段水文特征(高程为黄海高程,下同):年平均径流量: 117亿m3日平均流量: 370m3/s 实测最大流量: 5430 m3/s实测最小流量: 31.2 m3/s实测最高水位: 364.91m(1979.6.25)实测最低水位: 350.91m(1960.5.11)多年平均水位: 352.73m最大水位差: 13.99m(三)河道演变、港区地貌及工程地质1、河道演变港区处于北盘江下游河段,为

4、典型山区性河流。河床纵断面变化大,北盘江中段高坎滩附近比降达26。上游盘江桥至坝草一段,河谷深切,河床比降大,两岸多崩岩滩出现,而坝草以下至两江口,则河床较为开阔,坡降平缓。坝草至两江口段长97km,落差64.99m,平均比降0.67。流域内由于受岩性、构造控制,河谷两岸多山麓地貌,河谷呈“v”型敞谷区,在山区河流中属较开阔河段,一般缓坡与峡谷相连,两岸多有台地分布,且均为一级阶地,往往形成小的山间盆地。2、港区地貌坝草港区地势西北高,北东低。河流自北向南,港区为中山河谷山地。两岸为山麓地貌,河谷呈“V”型敞谷区开阔段。码头位于北盘江左岸,位于河流凹岸,江面较宽,江中有卵石滩发育;陆域普遍有第

5、四纪沉积物覆盖。受江水冲击,码头附近有小型崩岸发生。区内水下地形平缓,陆域高差约25m。坡比一般为1:2.5,临近江边岸坡最陡处约1:1.5。港前水域分析:港前河道顺直单一,河床及两岸地形平缓,水流较为平顺,码头前水深条件较好。紧邻现有码头上游有一条溪沟,暴雨时水流携带泥沙进入江中,溪口有小的淤沙边滩形成,但规模较小,受较强水流作用,其发展受到限制,对下游码头影响不大。现有码头及其下游100多米近岸水域的水深、流速、流态均较好,根据实测资料,码头前沿水流流速为1.241.72ms(1999年9月测)。3、港区地质根据勘探报告,港区处于乐运向斜一翼,基岩以软质岩石为主,处于向斜核部,节理裂隙发育

6、,勘区处于白层结构岩体,在构造活动的作用下,岩层以紧密的线状褶皱束为特征,塑性形变为主,断裂不发育。勘区内主要岩层由中三迭统新苑组的薄层状灰岩、粘土岩等组成,岩层产状26020。港区岩土层的组成自上而下分为四层,其特性如下:(1) 淤泥质粘性土混卵石层(Q4al+dl):灰色,杂色,其主要分布于水域表层,厚0.750.7m,由岸向江粘性土减少,卵石增多,流塑、松散状。(2) 粘土及粉质粘土层(Q4al+dl):黄褐色,局部混砂,含有机质。该土体是勘区域第四纪覆盖层的主要土层,土层厚度5.014.0m,平均层厚约8.0m。该土层具有较低的天然含水量,较高的抗剪强度和无侧限强度。土层整体呈可塑状,

7、低压缩性。(3) 中等风化粘土岩(T2x1):黄褐色,灰绿,灰白色,组成呈粘土岩夹灰岩或灰岩夹粘土岩,其原岩结构清晰质硬,标准贯入击数N50100,风化层的厚度约2.05.0m。(4) 中等风化灰岩(T2x1):灰白,灰绿,黄褐色,码头区前沿以灰岩为主间夹粘土岩,后方则以粘土岩为主间夹薄层灰岩,岩体结构较完整,致密块状粘土岩的岩芯易软化,崩解。灰岩体的干、湿单轴抗压强度分别为32.4Mpa,26.8 Mpa,软化系数为0.83。(四)气象条件港区气候属亚热带高原季风气候。北盘江气候类型比较复杂,流域上游为高寒区,下游为高温区。气温由西北向东南递增。1、气温:多年平均温度14.8,极端最高气温3

8、9.0(望谟),极端最低气温为-11.4(宣威),另根据距码头20km的贞丰县旗洋气象站资料,当地年平均气温16.62、降水:多年平均降雨为1050mm,每年58月总雨量占全年降雨量的66%左右。3、风:多年平均风速为1.93.5ms,港区多上水风,最大风速15ms4、湿度:年平均相对湿度为805、雾:年平均雾日数为21.0天6、作业天数:250天。(五)主要工程数量:序号项 目 名 称单 位工程数量1人力挖粘土及粉质粘土M322141.972回填块(片)石M3756.683抛石棱体M3517.694干砌护坡M3684.055浆砌护坦及护坡M3240.386浆砌挡土墙(带排水明沟)M3532.

9、467浆砌花台M317.668浆砌揽绳沟M3154.449现浇C25堆场(含休息平台)M3514.9810斜坡道C20砼封面M383.3511斜坡道踏步(C25砼)M336.4112堆场后方踏步(C25砼)M38.8613 30厚粗砂层M386.6114200厚碎(砾)石碾压密实层(含斜坡道)M3524.7515砌体砂浆抹面(1:3)M2428.9116砌体砂浆勾缝M21349.1717砌体表面加工M21349.1718C25砼轨道梁M376.2319C20砼沟盖板M312.8720C20砼系船块体(8个)M318.9821花岗岩贴面M217.6622面砖贴面M2154.4423围堰及拆除(共

10、93.5m)M3998.1424P43钢轨m94.0825P15钢轨m188.1626制安钢栏杆t1.70227搪瓷水尺制作m5028钢筋砼水池A片石垫层M310B钢筋砼池壁M310c抹水泥砂浆M2100(六)施工条件:工程拟建区位于北盘江左岸与上游坝草码头相连,位于河流凹岸,由于设计水位362.06m的综合保证率为70%,故码头施工可考虑枯水期进行陆上施工。港区陆路距镇宁县城105km,水路至两江口97km,至下游百层码头约11km,镇(宁)坝(草)安(龙)三级公路从码头后方通过,交通极为方便。施工场地可利用原坝草码头现有台地,施工用水、用电、通信均可由现有港区供应。施工所需的钢筋、水泥、砂

11、、石等材料可在贞丰县城购买。二、组织机构和专业技术力量配备(一) 施工组织机构及施工任务的分工:1、 施工组织机构(见下页):2、各部门施工任务的分工:1)项目经理部是施工队伍的核心,其职能是按照业主和合同条款的要求,圆满地履行施工合同,即指挥施工机械和人员在业主规定的工期内,以优良质量完成合同范围内的所有工程项目。项目经理对外接受监理工程师和业主的一切有关工程的指令,对内则是协调和指挥各施工组顺利完成各分项工程。项目经理原则上必须常驻工地,不允许擅离施工现场,如有特殊情况(如病休等)需要离开项目经理部,必须将一切事务与权力暂时移交副经理,并征得业主和监理工程师的同意。技术负责人负责工程质量与

12、工程施工技术,副经理负责项目经理部内部事务,如工程进度、安全工程计划、对外联系等工作,项目经理不在现场时,代替其主持工地工作。2)质量管理部直接在技术负责人领导下负责整个工程的质量工作,是质量控制的专职部门,施工中同监理工程师密切配合和协作,接受和传达业主和监理工程师有关质量的指令。3)安全管理部负责本工程的施工、设备、人员的安全管理,做好日常安全检查,经常性地组织安全生产教育,杜绝不安全的因素,为高效地生产做好后盾。4)工程试验部除完成各施工组的实验和检测之外,兼负质检职能。拟为本合同工程设立的组织机构图项目经理部项目经理: 钟永成技术负责人: 黄国勋质量管理部吕乐昌(质量负责人)安全管理部

13、周丽云(安全负责人)工程试验部陈俊文(试验负责人)工程财务部彭春玲(财务负责人)经济管理部唐映雪(经济负责人)设备、材料管理部蓝泉庄(设备、材料负责人)综合办公室郑启邕(办公室负责人)护坡砌筑施工组蒋艳平(组长)混凝土施工组 赵宏志(组长) 房建施工组何 坚(组长)钢筋加工组 李志光(组长)水、电安装施工组 龙绍成(组长)土方开挖及回填施工组李国通(组长)围堰填筑及拆除施工组 郑青华(组长)说明:拟投入本合同工程的技术与管理人员共16人,满足本工程施工需要。5)工程财务部负责工程拔款控制,并进行工程成本考核与分析,随时提供这方面的报告,供项目经理进行决策。6)经济管理部的职能是制定工程的成本计划,并实时监控工程资金的使用情况。7)设备、材料管理部统一控制整个工程的设备管理和各种材料的购置和保管,做到有计划、高质量、低价格、监控好各种自购材料的质量和价格,最大限度地降低工程材料的成本,堵塞漏洞,杜绝浪费。8)综合办公室负责项目部内部日常生活、生产后勤事务,以及对外协调、处理与当地政府、村镇百姓的关系,创造一个良好的周边环境,以利于工程施工。3、 施工人员施工任务的分工:人 员分 工项目经理负责整个工程的全面管理工作项目总工程师负责整个工程的技术工作测量工程师负责整个工程的测量、放样工作质检工程师负责整个工程的质量检验、监控工作

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
