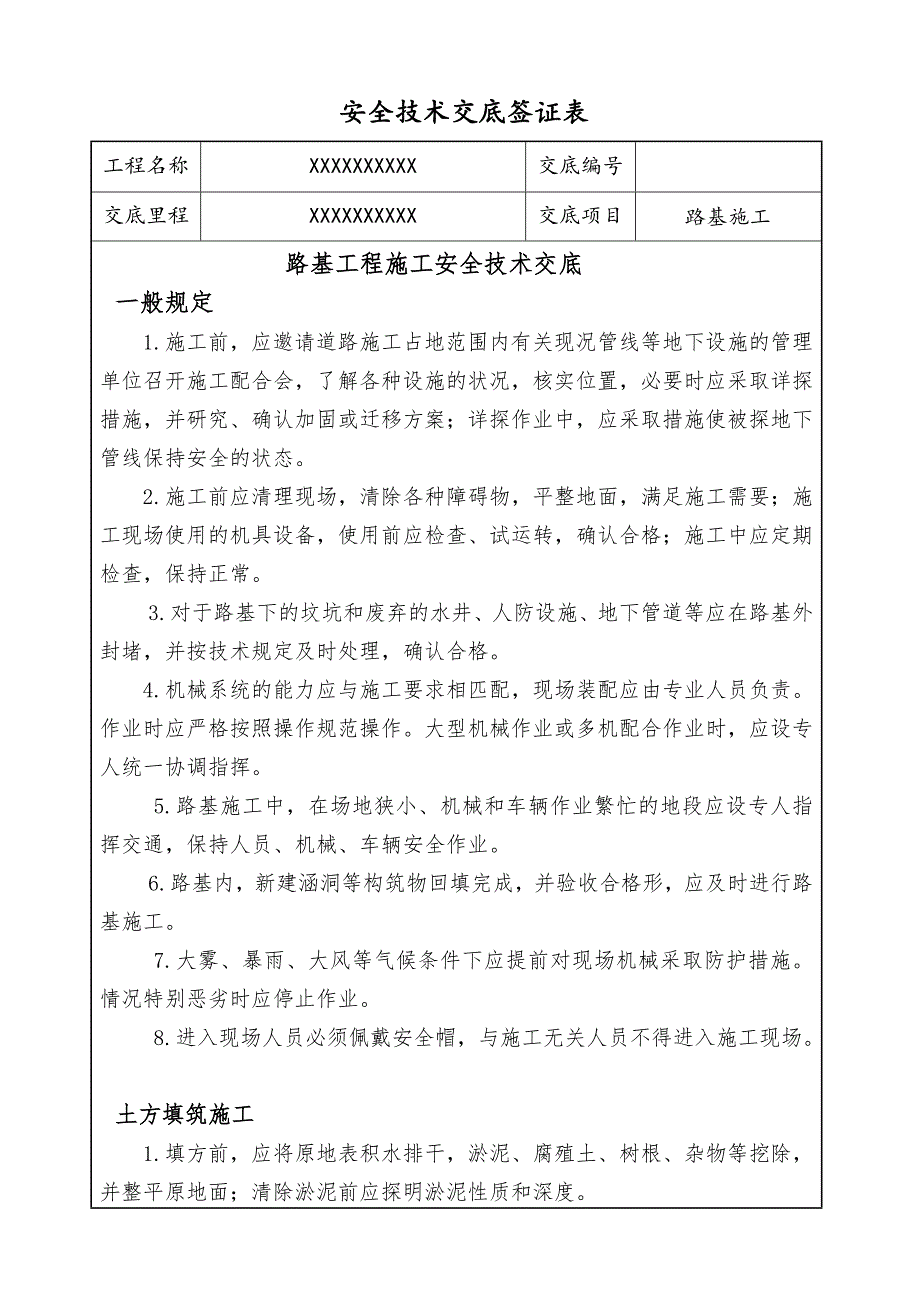

《路基工程施工安全技术交底.doc》由会员分享,可在线阅读,更多相关《路基工程施工安全技术交底.doc(9页珍藏版)》请在第壹文秘上搜索。

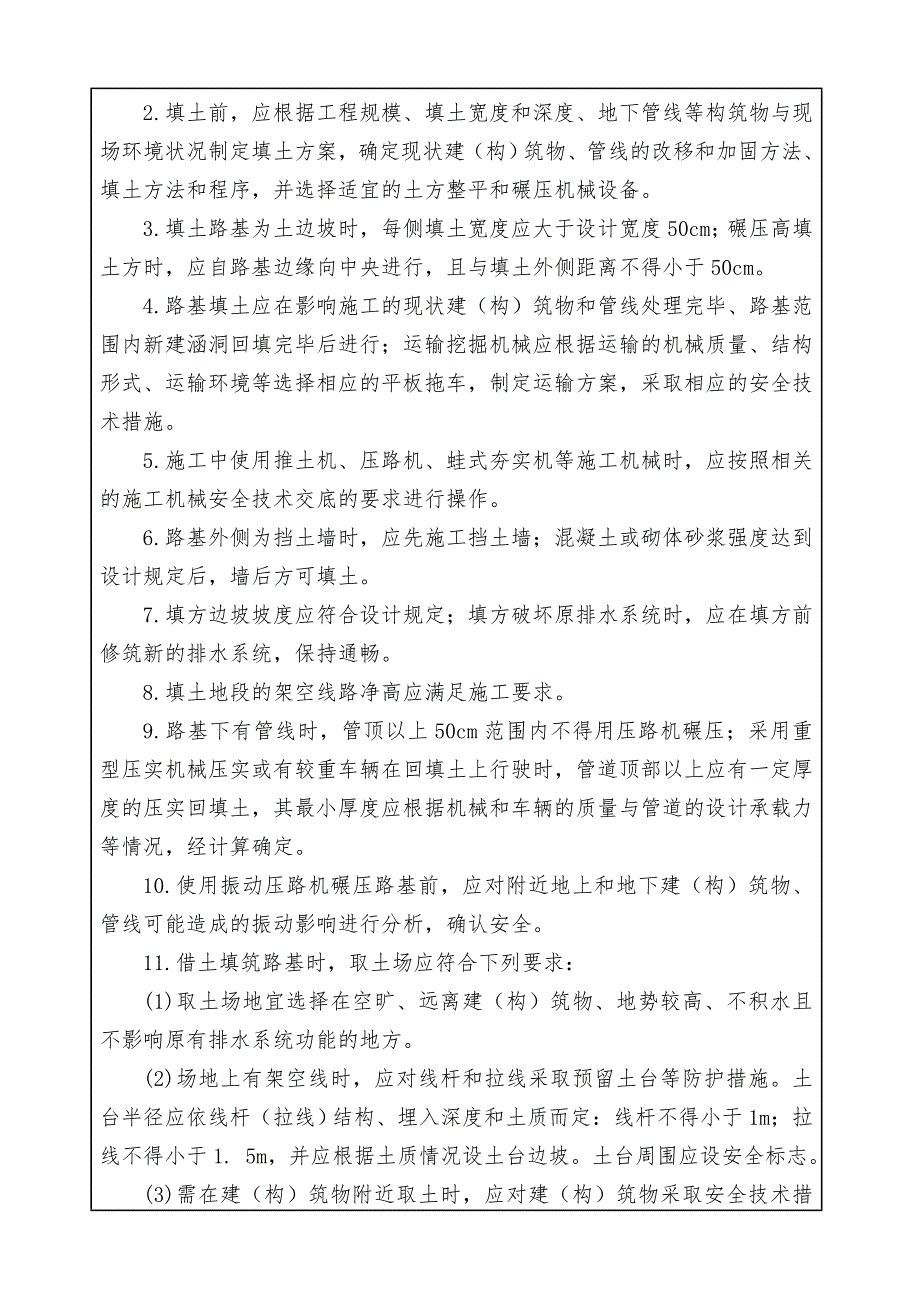

1、安全技术交底签证表 工程名称XXXXXXXXXX交底编号交底里程XXXXXXXXXX交底项目路基施工路基工程施工安全技术交底一般规定1.施工前,应邀请道路施工占地范围内有关现况管线等地下设施的管理单位召开施工配合会,了解各种设施的状况,核实位置,必要时应采取详探措施,并研究、确认加固或迁移方案;详探作业中,应采取措施使被探地下管线保持安全的状态。2.施工前应清理现场,清除各种障碍物,平整地面,满足施工需要;施工现场使用的机具设备,使用前应检查、试运转,确认合格;施工中应定期检查,保持正常。3.对于路基下的坟坑和废弃的水井、人防设施、地下管道等应在路基外封堵,并按技术规定及时处理,确认合格。 4
2、.机械系统的能力应与施工要求相匹配,现场装配应由专业人员负责。作业时应严格按照操作规范操作。大型机械作业或多机配合作业时,应设专人统一协调指挥。5.路基施工中,在场地狭小、机械和车辆作业繁忙的地段应设专人指挥交通,保持人员、机械、车辆安全作业。6.路基内,新建涵洞等构筑物回填完成,并验收合格形,应及时进行路基施工。7.大雾、暴雨、大风等气候条件下应提前对现场机械采取防护措施。情况特别恶劣时应停止作业。8.进入现场人员必须佩戴安全帽,与施工无关人员不得进入施工现场。 土方填筑施工1.填方前,应将原地表积水排干,淤泥、腐殖土、树根、杂物等挖除,并整平原地面;清除淤泥前应探明淤泥性质和深度。2.填土
3、前,应根据工程规模、填土宽度和深度、地下管线等构筑物与现场环境状况制定填土方案,确定现状建(构)筑物、管线的改移和加固方法、填土方法和程序,并选择适宜的土方整平和碾压机械设备。3.填土路基为土边坡时,每侧填土宽度应大于设计宽度50cm;碾压高填土方时,应自路基边缘向中央进行,且与填土外侧距离不得小于50cm。4.路基填土应在影响施工的现状建(构)筑物和管线处理完毕、路基范围内新建涵洞回填完毕后进行;运输挖掘机械应根据运输的机械质量、结构形式、运输环境等选择相应的平板拖车,制定运输方案,采取相应的安全技术措施。5.施工中使用推土机、压路机、蛙式夯实机等施工机械时,应按照相关的施工机械安全技术交底
4、的要求进行操作。6.路基外侧为挡土墙时,应先施工挡土墙;混凝土或砌体砂浆强度达到设计规定后,墙后方可填土。7.填方边坡坡度应符合设计规定;填方破坏原排水系统时,应在填方前修筑新的排水系统,保持通畅。8.填土地段的架空线路净高应满足施工要求。9.路基下有管线时,管顶以上50cm范围内不得用压路机碾压;采用重型压实机械压实或有较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应根据机械和车辆的质量与管道的设计承载力等情况,经计算确定。10.使用振动压路机碾压路基前,应对附近地上和地下建(构)筑物、管线可能造成的振动影响进行分析,确认安全。11.借土填筑路基时,取土场应符合下

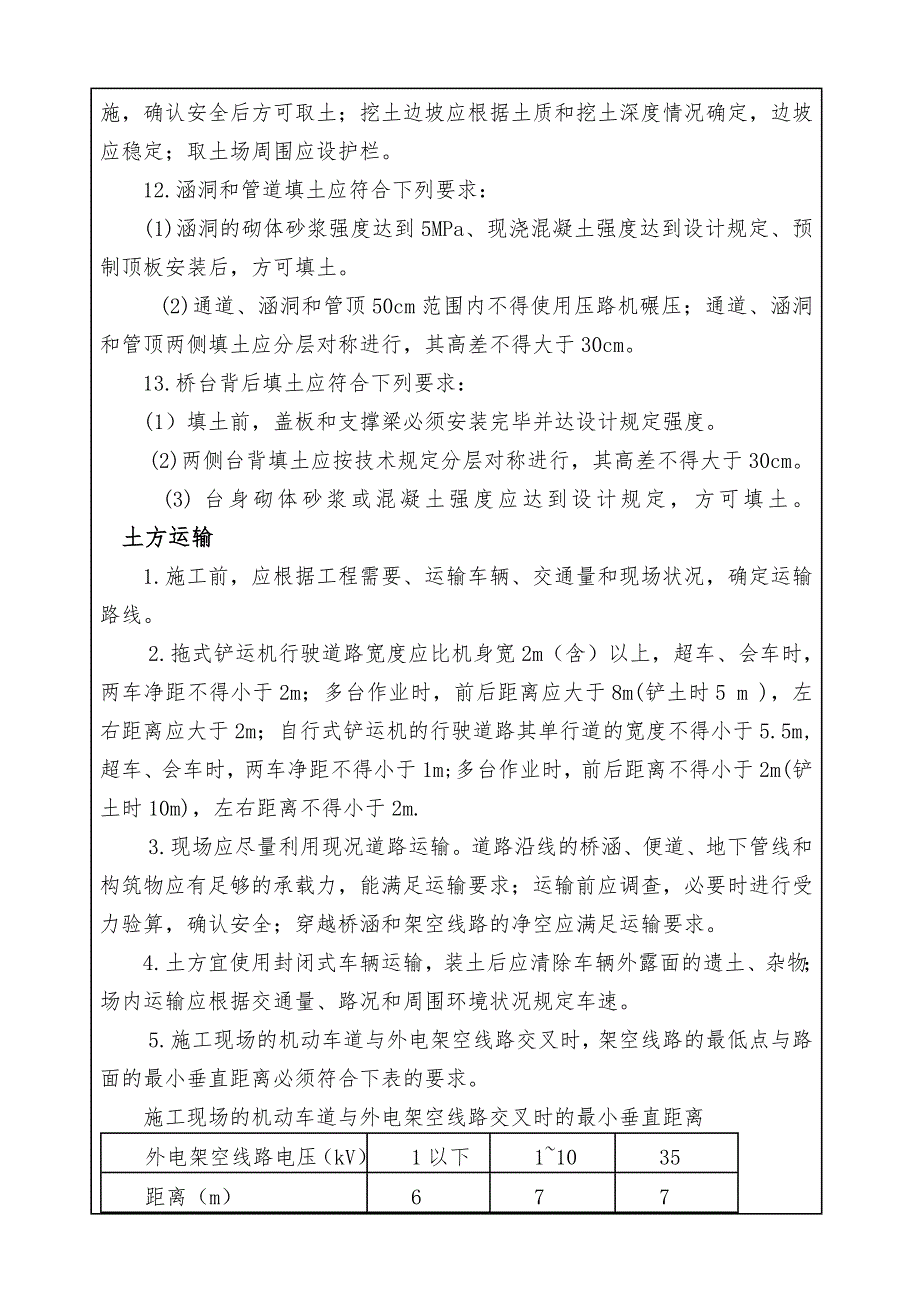

5、列要求:(1)取土场地宜选择在空旷、远离建(构)筑物、地势较高、不积水且不影响原有排水系统功能的地方。(2)场地上有架空线时,应对线杆和拉线采取预留土台等防护措施。土台半径应依线杆(拉线)结构、埋入深度和土质而定:线杆不得小于1m;拉线不得小于1. 5m,并应根据土质情况设土台边坡。土台周围应设安全标志。(3)需在建(构)筑物附近取土时,应对建(构)筑物采取安全技术措施,确认安全后方可取土;挖土边坡应根据土质和挖土深度情况确定,边坡应稳定;取土场周围应设护栏。12.涵洞和管道填土应符合下列要求:(1)涵洞的砌体砂浆强度达到5MPa、现浇混凝土强度达到设计规定、预制顶板安装后,方可填土。 (2)
6、通道、涵洞和管顶50cm范围内不得使用压路机碾压;通道、涵洞和管顶两侧填土应分层对称进行,其高差不得大于30cm。13.桥台背后填土应符合下列要求:(1)填土前,盖板和支撑梁必须安装完毕并达设计规定强度。(2)两侧台背填土应按技术规定分层对称进行,其高差不得大于30cm。 (3)台身砌体砂浆或混凝土强度应达到设计规定,方可填土。 土方运输1.施工前,应根据工程需要、运输车辆、交通量和现场状况,确定运输路线。2.拖式铲运机行驶道路宽度应比机身宽2m(含)以上,超车、会车时,两车净距不得小于2m;多台作业时,前后距离应大于8m(铲土时5 m ),左右距离应大于2m;自行式铲运机的行驶道路其单行道的
7、宽度不得小于5.5m,超车、会车时,两车净距不得小于1m;多台作业时,前后距离不得小于2m(铲土时10m),左右距离不得小于2m.3.现场应尽量利用现况道路运输。道路沿线的桥涵、便道、地下管线和构筑物应有足够的承载力,能满足运输要求;运输前应调查,必要时进行受力验算,确认安全;穿越桥涵和架空线路的净空应满足运输要求。4.土方宜使用封闭式车辆运输,装土后应清除车辆外露面的遗土、杂物;场内运输应根据交通量、路况和周围环境状况规定车速。5.施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离必须符合下表的要求。施工现场的机动车道与外电架空线路交叉时的最小垂直距离外电架空线路电
8、压(kV)1以下11035距离(m)6776.土方运输车辆应按规定路线行驶,速度均匀,不得忽快忽慢且不得遗洒;机动车、轮式机械在社会道路、公路上行驶应遵守现行中华人民共和国道路交通安全法、中华人民共和国道路交通安全法实施条例的有关规定。在施工现场道路上行驶时,应遵守现场限速等交通标识的管理规定。7.自卸汽车、机动翻斗车等运输车辆,向路堑、沟槽边运卸土方时,应缓慢行驶,停车车轮与路堑、槽边距离应依据土质、边坡、堑(槽)深度确定,且不得小于1.5m,车轮应挡掩牢固;作业后,运输车辆应停置在坚实、平整、不积水的地方,不得停在坡道上。8.存土场不得积水;场地周围应设护栏,非施工人员不得入内;存土结束后
9、应恢复原地貌。9.选择弃土场应征得场地管理单位的同意;弃土场应避开建筑物、围墙和电力架空线路等;弃土不得妨碍各类地下管线、构筑物等的正常使用和维护,不得损坏各类检查(室)、消火栓等设施;弃土场堆土应及时整平,并应采取防扬尘的措施。10.施工现场应根据工程特点和环境状况铺设施工现场运输道路,运输前应确认合格;施工中,应设专人维护管理,保持道路平坦、通畅,不扬尘;现场道路铺设应符合下列要求:(1)道路应平整、坚实,能满足运输安全要求。(2)道路宽度应根据现场交通量和运输车辆或行驶机械的宽度确定:汽车运输时,宽度不小于3.5m;机动翻斗车运输时,宽度不宜小于2.5m;手推车运输不宜小于1.5m,(3
10、)道路纵坡应根据运输车辆情况而定,手推车不宜陡于5,机动车辆不宜陡于10。(4)道路的圆曲线半径:机动翻斗车运输时不宜小于8m;汽车运输时不宜小于15m;板拖车运输时不宜小于20m.(5)机动车道路的路面宜进行硬化处理。(6)现场应根据交通量、路况和环境状况确定车辆行驶速度,并于道路明显处设限速际志。(7)沿沟槽铺设道路,路边与槽边的距离应依施工荷载、土质、槽深、槽壁支护情况经验算确定,且不得小于1.5m,并设防护栏杆和安全标志,夜间和阴暗时尚须加设警示灯。(8)运输道路与社会道路、公路交叉时宜正交。在距社会道路、公路边20m处应设交通标志,并满足相应的视距要求。(9)穿越各种架空管线处,其净
11、空应满足运输安全要求,并在管线外设限高标志。(10)穿越建(构)筑物处,其净空应满足运输安全要求,并在建(构)筑物外设限高、宽标志。防排水施工1.本工程所处区域雨量充沛,要充分考虑雨季的施工方法。雨季到来之前,做好排水设施,对已完工程要加强防护,采取避雨与自身排水相结合的措施。2.路基施工随填、随压,保证排水畅通。填筑施工时,几个施工区段的工作面要轮流作业,紧凑衔接,不宜全面铺开同一工序。已摊铺好的松土层在雨天来临前抓紧时间压实,来不及碾压封顶的,用塑料薄膜覆盖,防止雨水进入路基。淋雨路基进行晾晒,达到要求后方可进行正常施工。保证施工一段成型一段。3.路基每一压实层面做成2%3%的人字横坡以利
12、排水,保证路基面不能积水;在路基施工时两侧做出路肩,临时泄水槽,集中排水,避免雨水冲蚀边坡。4.防排水工程的基础应稳定,沟渠边坡必须平整,所用的砂浆、混凝土应采用机械拌合。5.排水沟采用混凝土预制构件砌筑时,砌缝砂浆应饱满,沟身不漏水,沟身两侧应回填密实。6.渗沟的开挖应自下游向上游进行,应随挖随支撑并迅速回填,防止造成坍塌;支撑渗沟应间隔开挖。7.边坡平台截水沟必须引入相邻排水设施。砂性土以及填土等可能发生不均匀沉降地段的天沟、排水沟应采取防渗和保证基底稳定的措施。8.防排水设施应沟底平整、排水畅通、无冲刷和阻水现象。9.施工期间应做好防排水工程的成品保护。雨季应加大防排水工程的检查频次,发
13、现隐患及时整改。既有线施工安全保证措施1.施工作业前先对作业人员进行安全培训,培训合格方可上岗作业。施工作业前,明确有关安全注意事项,并对机械作业详细检查,作业时不得擅自离开工作岗位。2.加强施工管理,按施工计划安排好人力、材料、机具等,切实做好各项准备工作,按计划掌握施工进度确保在限定的时间内完成各项施工任务,保证按时完工。3.机械在场地狭窄处施工时,禁止挖掘机、装载机等机械向既有线一侧作周形转动,向既有线侧摆动作业,更应注意机械尾部侵入限界造成事故。夜间施工必须配有足够的照明设备才能进行作业。4.既有线施工时,场地严禁悬挂红色标语,以免影响司机瞭望。既有线附近施工时,横穿铁路时必须遵守“一
14、站、二看、三通过”的原则,不得坐在轨道上休息,不准扒车代步或上下班走道心、枕木头。5.营业线20m范围内严禁存放油料及其他易燃易爆品。6.夜间施工应有足够的照明及防护措施,照明灯光不影响行车瞭望。机械车辆在夜间作业时,应防止灯光干扰行车信号。施工机械安全保证措施各种机械操作人员和车辆取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。操作人员按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。保持机械操作室整洁,严禁存放易燃易爆物品。不酒后操作机械,机械不带病运转、超负荷运转。定期组织机电设备、车辆安全大检查。对检查中查出
15、的安全问题按照“四不放过”原则进行调查处理,制定防范措施,防止机械事故的发生。大型机械实行“一机一人”防护。营业线限界两侧15m范围内,应在铁路限界外设置刚性防护隔离设施。在营业线限界10 m范围内施工时,严禁机械原地掉头。邻线来车时,施工机械必须停止作业。必须做好接触网支柱、信号机等行车设备的防护。机械停止作业后应及时撤离现场,严禁在营业线附近停放。雨、雪、大风天气施工时,应采取防止大型机械滑溜、侧翻至行车限界内的安全措施。保证人身安全措施所有参建职工均进行岗前安全教育,要认真学习,做到人人熟知,并始终贯穿在施工全过程中。特殊岗位和技术工种,如安全员、工班长、机械操作员等,要进行岗前培训,经考试合格后,执证上岗。所有现场施工人员必须挂牌上岗。严禁酒后上岗,严禁疲劳上岗。配齐配足劳动安全防护用品,确保安全防护。施工现场设安全标志,危险作业区要悬挂警示标牌。施工运输车辆必须严格遵守城市和公路交通规则,文明行车。电工值班操作时,必须穿绝缘鞋。环境保护措施在设备选型时选择低污染设备,确保达标排放;施工场地和运输道路经常洒水降尘。施工营地和施工现场的生活垃圾,集中堆放,统一管理。施工和生活中的废弃物运至指定地点处理,工地及施工便道专人清理打扫。
