路堑浆砌工程施工.doc

上传人:p** 文档编号:950642 上传时间:2024-05-20 格式:DOC 页数:7 大小:17.50KB
下载 相关 举报
路堑浆砌工程施工.doc_第1页
第1页 / 共7页
路堑浆砌工程施工.doc_第2页
第2页 / 共7页
路堑浆砌工程施工.doc_第3页
第3页 / 共7页
路堑浆砌工程施工.doc_第4页
第4页 / 共7页
路堑浆砌工程施工.doc_第5页
第5页 / 共7页
路堑浆砌工程施工.doc_第6页
第6页 / 共7页
路堑浆砌工程施工.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《路堑浆砌工程施工.doc》由会员分享,可在线阅读,更多相关《路堑浆砌工程施工.doc(7页珍藏版)》请在第壹文秘上搜索。

1、路堑浆砌工程施工关键词:路堑 浆砌 侧沟 护墙浆砌护墙施工:浆砌护墙施工前首先对设计文件(路基设计总说明、路基平面图、路基横断面土、路基排水系统土、路基个别工点设计图)进行综合审图并详细的了解,掌握设计原则和了解设计意图,对防护系统进行分类和统计,保证在施工过程当中严格执行设计文件,正确规范施工。1关于浆砌护墙说明:、浆砌护墙坡面采用多级防护时,相邻二级间应设2米宽平台,厚0.3米,平台面设4%的排水坡。台上每隔35米设一钢筋栓绳环,并于适当位置设一道0.6米宽的台阶形踏步,当坡率等于1:1时踏步设单侧扶手,以利检查、养护、维修。时踏步设单侧扶手,以利检查、养护、维修。 护墙高度在8.0米以上

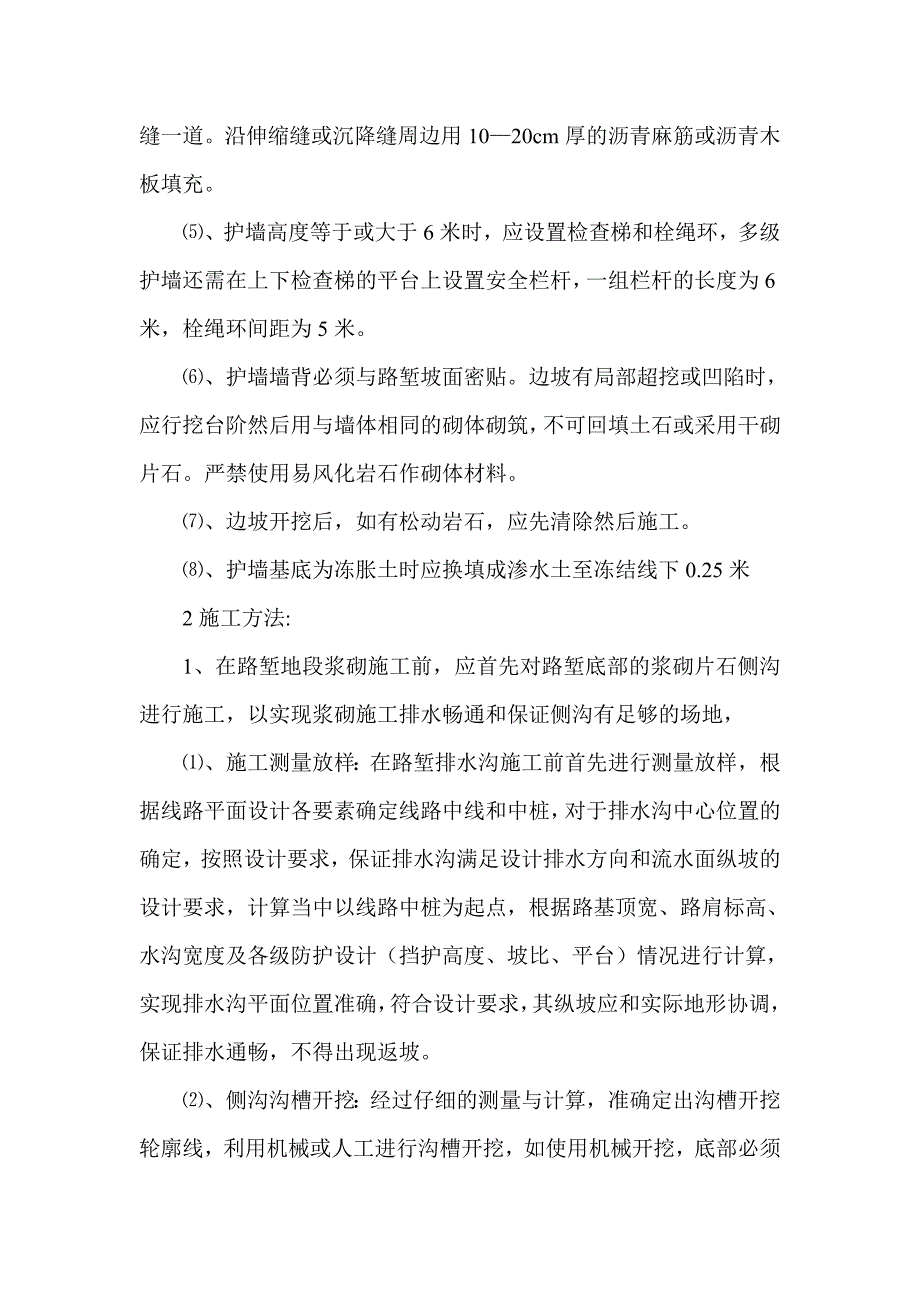

2、时应在墙背中部附近设耳墙,耳墙宽度1.0米。、护墙的墙顶应设置厚0.3米的浆砌片石墙帽,并使其嵌入边坡内0.2米,以防雨水灌入墙背。、护墙路肩以上2米设泄水孔墙身部分上下左右间隔2.5米交错设置=10cm泄水孔、向外4%的排水坡。护墙、平台均采用M7.5米浆砌片石砌筑。、护墙沿线路方向每隔10米设伸缩缝一道,缝宽3cm,若护墙基础修筑在不同的地层上,应在不同地层连接处设置2cm宽沉降缝一道。沿伸缩缝或沉降缝周边用1020cm厚的沥青麻筋或沥青木板填充。、护墙高度等于或大于6米时,应设置检查梯和栓绳环,多级护墙还需在上下检查梯的平台上设置安全栏杆,一组栏杆的长度为6米,栓绳环间距为5米。、护墙墙

3、背必须与路堑坡面密贴。边坡有局部超挖或凹陷时,应行挖台阶然后用与墙体相同的砌体砌筑,不可回填土石或采用干砌片石。严禁使用易风化岩石作砌体材料。、边坡开挖后,如有松动岩石,应先清除然后施工。、护墙基底为冻胀土时应换填成渗水土至冻结线下0.25米2施工方法:1、在路堑地段浆砌施工前,应首先对路堑底部的浆砌片石侧沟进行施工,以实现浆砌施工排水畅通和保证侧沟有足够的场地,、施工测量放样:在路堑排水沟施工前首先进行测量放样,根据线路平面设计各要素确定线路中线和中桩,对于排水沟中心位置的确定,按照设计要求,保证排水沟满足设计排水方向和流水面纵坡的设计要求,计算当中以线路中桩为起点,根据路基顶宽、路肩标高、

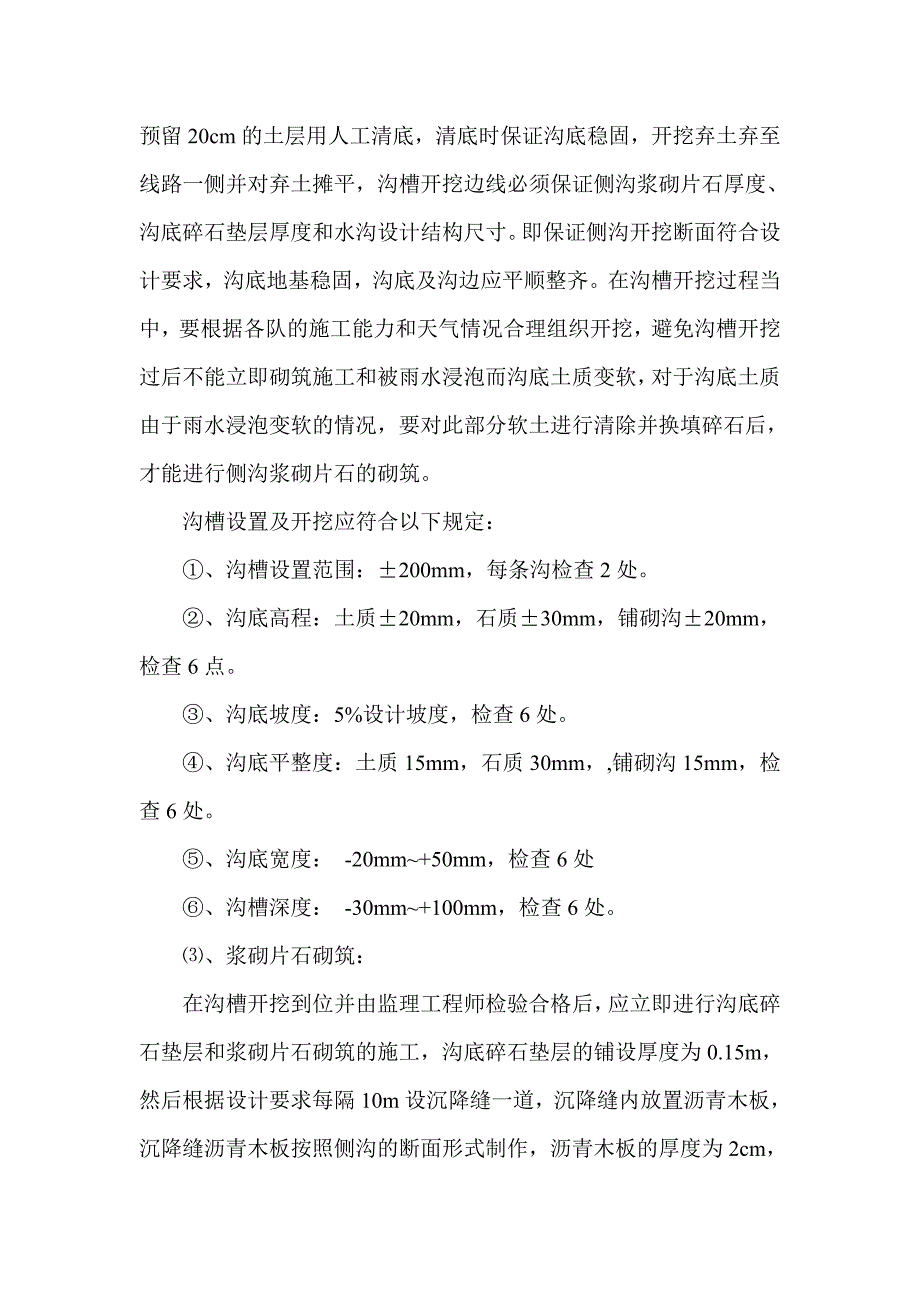

4、水沟宽度及各级防护设计(挡护高度、坡比、平台)情况进行计算,实现排水沟平面位置准确,符合设计要求,其纵坡应和实际地形协调,保证排水通畅,不得出现返坡。、侧沟沟槽开挖:经过仔细的测量与计算,准确定出沟槽开挖轮廓线,利用机械或人工进行沟槽开挖,如使用机械开挖,底部必须预留20cm的土层用人工清底,清底时保证沟底稳固,开挖弃土弃至线路一侧并对弃土摊平,沟槽开挖边线必须保证侧沟浆砌片石厚度、沟底碎石垫层厚度和水沟设计结构尺寸。即保证侧沟开挖断面符合设计要求,沟底地基稳固,沟底及沟边应平顺整齐。在沟槽开挖过程当中,要根据各队的施工能力和天气情况合理组织开挖,避免沟槽开挖过后不能立即砌筑施工和被雨水浸泡而

5、沟底土质变软,对于沟底土质由于雨水浸泡变软的情况,要对此部分软土进行清除并换填碎石后,才能进行侧沟浆砌片石的砌筑。沟槽设置及开挖应符合以下规定:、沟槽设置范围:200mm,每条沟检查2处。、沟底高程:土质20mm,石质30mm,铺砌沟20mm,检查6点。、沟底坡度:5%设计坡度,检查6处。、沟底平整度:土质15mm,石质30mm,,铺砌沟15mm,检查6处。、沟底宽度: -20mm+50mm,检查6处、沟槽深度: -30mm+100mm,检查6处。、浆砌片石砌筑:在沟槽开挖到位并由监理工程师检验合格后,应立即进行沟底碎石垫层和浆砌片石砌筑的施工,沟底碎石垫层的铺设厚度为0.15m,然后根据设计

6、要求每隔10m设沉降缝一道,沉降缝内放置沥青木板,沉降缝沥青木板按照侧沟的断面形式制作,沥青木板的厚度为2cm,沥青木板必须在同一个平面上而且保持竖直,砌筑时在沥青木板上钉钉挂线,保证砌石结构尺寸和砌石的表面平整度,侧沟浆砌片石施工严格执行砌体施工规范,实现侧沟砌体质量满足设计和验标要求。、片石要求a、砌体石料应质地坚硬,强度等级大于MU40,不易风化,无裂纹,无水锈,石料表面的污渍应清除干净。b、片石形状不限制,但要求片石中部厚度不得小于15cm,用作镶面的片石尺寸应偏大,表面光洁平整,砌筑时应对镶面片石棱角进行修整。c、本地最冷月平均气温低于15,石料的抗冻性指标要符合冻融循环25次的要求

7、,同时在此条件下片石表面不得有破坏迹象。、砂浆要求a、砂浆拌和用水泥和砂要从项目部试验室指定的厂家进料,水泥的储存应符合规范要求,底部垫高30cm左右,水泥堆放高度不得超过10袋水泥的厚度,顶部搭设顶棚,防止风吹日晒,四周要通风防止水泥受潮凝结成块,凝结成块的水泥禁止使用;拌和用砂采用中粗砂,每批进场的水泥和砂均要由项目部试验室按照比例取样检测,检测合格方可使用,现场安设“已检合格”标识牌。b、砂浆采用砂浆搅拌机集中拌和,配合比采用项目部中心试验室的统一理论配比,拌和现场悬挂砂浆配合比施工牌。配合比数据以实验室提供为准。c、砂浆搅拌严格按照试验工程师提供的当天施工配合比执行,不得随意改动,现场

8、计量设备(一般采用磅秤)要齐全,每盘砂浆用料必须过磅准确。砂浆不能直接倾倒在地面上,砂浆现场堆放场地宜硬化或铺设钢板,d、砂浆应随用随拌,当砂浆在运输或储存过程中发生离析、泌水现象时,砌筑前要重新拌和,已经凝结的砂浆,不得使用。侧沟沟槽报验完毕应立即进行侧沟浆砌片石的砌筑施工,侧沟砌筑采用坐浆平砌法分层、分段砌筑,砌筑时先在垫层顶面铺设一层砂浆,其厚度应使片石在挤压安砌时能紧密连接,且砂浆密实、饱满,砌筑顺序由沉降缝位置向段落中间砌筑,各砌块的砌缝应互相错开,砌缝砂浆应饱满密实2、浆砌护墙施工施工方法:、施工测量放样:在浆砌护墙施工前首先进行测量放样,按照设计要求保证边坡坡比达到设计要求,计算

9、当中以线路中桩为起点,根据路基顶宽、路肩标高、水沟宽度及各级防护设计(挡护高度、坡比、平台)情况进行计算,实现护墙平面位置准确,符合设计要求,其纵坡应和实际地形协调,保证顺畅美观。、浆砌护墙的砌筑方法以及对片石、沙浆的要求与侧沟相同。、浆砌片石砌筑应符合以下规定:、表面砌缝宽度:40mm:、每找平一次的砌筑高度:1200mm、两层间竖向错缝:80mm。、三块石料相接处的空隙:70mm、底、顶高程:基础 25mm; 墙 15;测量不少于5处;平整度: 30mm、砌体厚度:基础 030mm;墙 020mm;测量不少于5处。圆形泄水孔按每隔2m上下左右交错设置,直径为10cm,材料为PC管,向外侧设

10、不小于4%的坡度。沿线路纵向挡墙底部第一排泄水孔出水口底部高程与路肩高程相同。为使泄水孔整齐、美观,应严格控制其间距尺寸。墙背反滤层与泄水孔进水口结合处应严格操作,务必使其排水通畅,且注意泄水孔绝不能出现向背后的反坡。反滤层以鹅卵石为宜,大小以0.50.5m2深度0.3m为宜。脚手架的搭设:由于护墙的高度较高为方便施工应搭设脚手架,以钢管搭设扶梯上铺木板,坡度不宜太陡一侧应有扶手,扶梯宽度不小于1.5米,每升高1.2米应设平台,大小以满足施工进度所需材料的堆放为准。勾缝采用平缝压槽的方法,缝宽1厘米深一厘米,沙浆标号不小于砌筑沙浆标号。养生时间不小于7天。3安全注意事项施工前务必将坡面上的危石清理干净,避免滑落伤人。正值雨季时,雨水较多,施工时必须派专人对山体稳定性进行观察,如有险情及时通知施工人员撤离施工现场。施工人员必须佩戴安全帽,在脚手架上施工时需佩戴安全带。参考文献:路基设计总说明 铁路浆砌工程施工质量验收标准路基平面图 路基横断面土路基排水系统土 路基个别工点设计图浆砌技术交底

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
