路灯施工技术交底1.doc

上传人:p** 文档编号:950674 上传时间:2024-05-20 格式:DOC 页数:11 大小:93KB
下载 相关 举报
路灯施工技术交底1.doc_第1页
第1页 / 共11页
路灯施工技术交底1.doc_第2页
第2页 / 共11页
路灯施工技术交底1.doc_第3页
第3页 / 共11页
路灯施工技术交底1.doc_第4页
第4页 / 共11页
路灯施工技术交底1.doc_第5页
第5页 / 共11页
路灯施工技术交底1.doc_第6页
第6页 / 共11页
路灯施工技术交底1.doc_第7页
第7页 / 共11页
路灯施工技术交底1.doc_第8页
第8页 / 共11页
路灯施工技术交底1.doc_第9页
第9页 / 共11页
路灯施工技术交底1.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路灯施工技术交底1.doc》由会员分享,可在线阅读,更多相关《路灯施工技术交底1.doc(11页珍藏版)》请在第壹文秘上搜索。

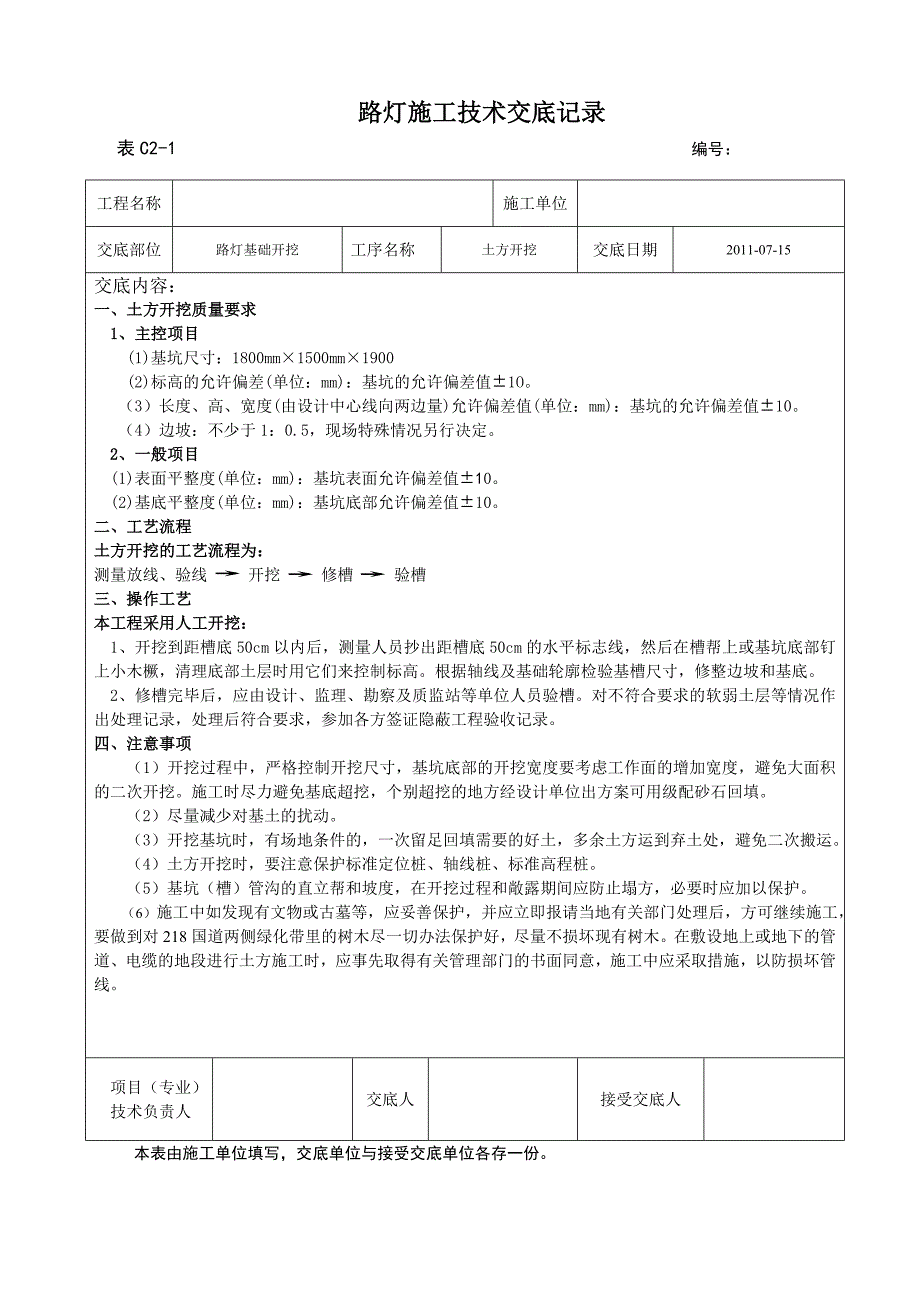

1、路灯施工技术交底记录 表C2-1 编号:工程名称施工单位交底部位路灯基础开挖工序名称土方开挖交底日期2011-07-15交底内容:一、土方开挖质量要求 1、主控项目(1)基坑尺寸:1800mm1500mm1900(2)标高的允许偏差(单位:mm):基坑的允许偏差值1O。 (3)长度、高、宽度(由设计中心线向两边量)允许偏差值(单位:mm):基坑的允许偏差值10。 (4)边坡:不少于1:0.5,现场特殊情况另行决定。 2、一般项目(1)表面平整度(单位:mm):基坑表面允许偏差值10。 (2)基底平整度(单位:mm):基坑底部允许偏差值10。二、工艺流程土方开挖的工艺流程为:测量放线、验线 开挖

2、 修槽 验槽三、操作工艺本工程采用人工开挖: 1、开挖到距槽底50cm以内后,测量人员抄出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木橛,清理底部土层时用它们来控制标高。根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底。 2、修槽完毕后,应由设计、监理、勘察及质监站等单位人员验槽。对不符合要求的软弱土层等情况作出处理记录,处理后符合要求,参加各方签证隐蔽工程验收记录。四、注意事项 (1)开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,避免大面积的二次开挖。施工时尽力避免基底超挖,个别超挖的地方经设计单位出方案可用级配砂石回填。(2) 尽量减少对基土的扰动。

3、(3)开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。(4)土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。(5)基坑(槽)管沟的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。 (6)施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工,要做到对218国道两侧绿化带里的树木尽一切办法保护好,尽量不损坏现有树木。在敷设地上或地下的管道、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防损坏管线。项目(专业)技术负责人交底人接受交底人 本表由施工单位填写,交底单位与接受交底单

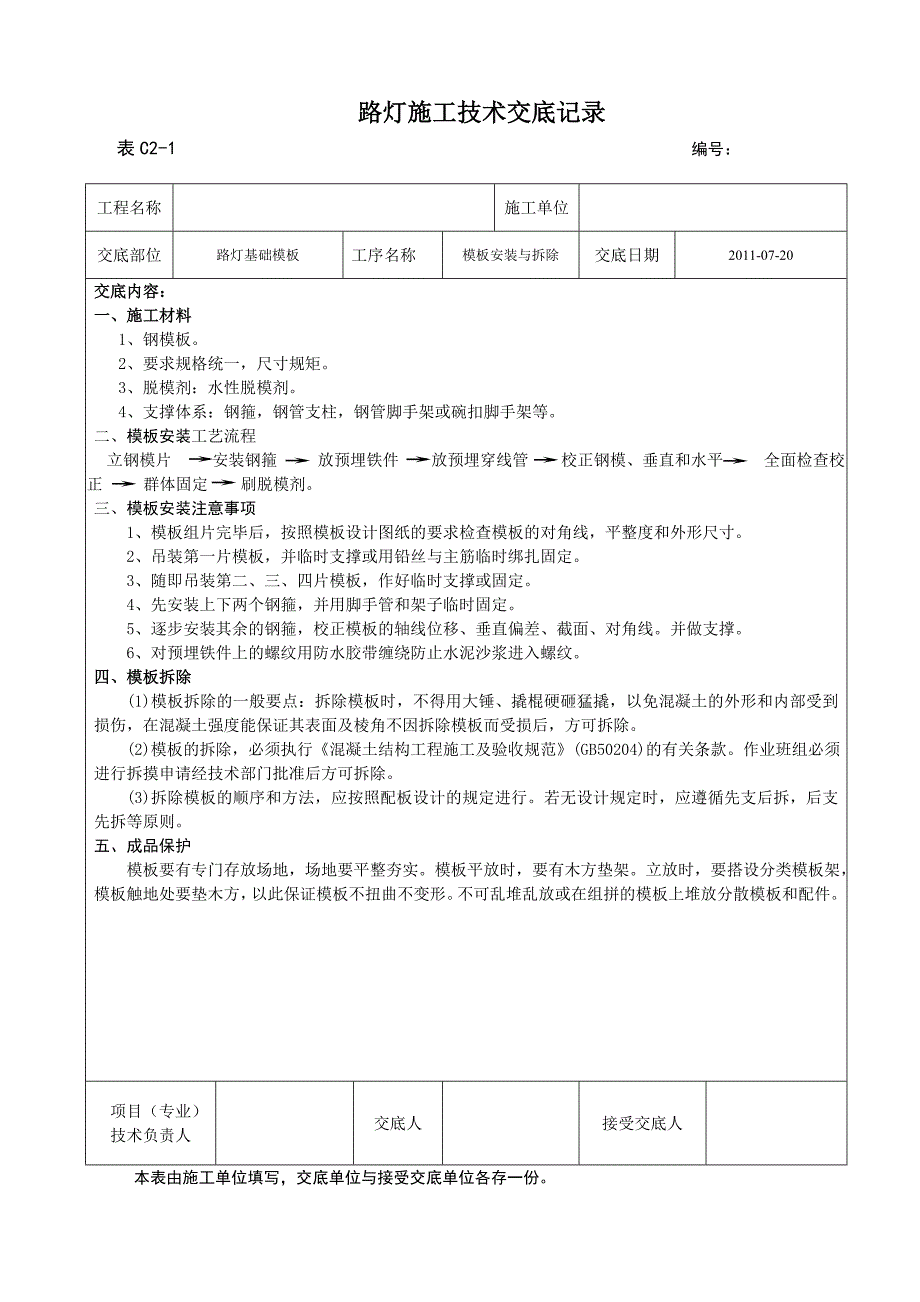

4、位各存一份。路灯施工技术交底记录 表C2-1 编号:工程名称施工单位交底部位路灯基础模板工序名称模板安装与拆除交底日期2011-07-20交底内容:一、施工材料 1、钢模板。 2、要求规格统一,尺寸规矩。 3、脱模剂:水性脱模剂。 4、支撑体系:钢箍,钢管支柱,钢管脚手架或碗扣脚手架等。二、模板安装工艺流程搭设安装 立钢模片 安装钢箍 放预埋铁件 放预埋穿线管 校正钢模、垂直和水平 全面检查校正 群体固定 刷脱模剂。三、模板安装注意事项 1、模板组片完毕后,按照模板设计图纸的要求检查模板的对角线,平整度和外形尺寸。 2、吊装第一片模板,并临时支撑或用铅丝与主筋临时绑扎固定。 3、随即吊装第二、

5、三、四片模板,作好临时支撑或固定。 4、先安装上下两个钢箍,并用脚手管和架子临时固定。5、逐步安装其余的钢箍,校正模板的轴线位移、垂直偏差、截面、对角线。并做支撑。6、对预埋铁件上的螺纹用防水胶带缠绕防止水泥沙浆进入螺纹。四、模板拆除 (1)模板拆除的一般要点:拆除模板时,不得用大锤、撬棍硬砸猛撬,以免混凝土的外形和内部受到损伤,在混凝土强度能保证其表面及棱角不因拆除模板而受损后,方可拆除。 (2)模板的拆除,必须执行混凝土结构工程施工及验收规范(GB50204)的有关条款。作业班组必须进行拆摸申请经技术部门批准后方可拆除。(3)拆除模板的顺序和方法,应按照配板设计的规定进行。若无设计规定时,

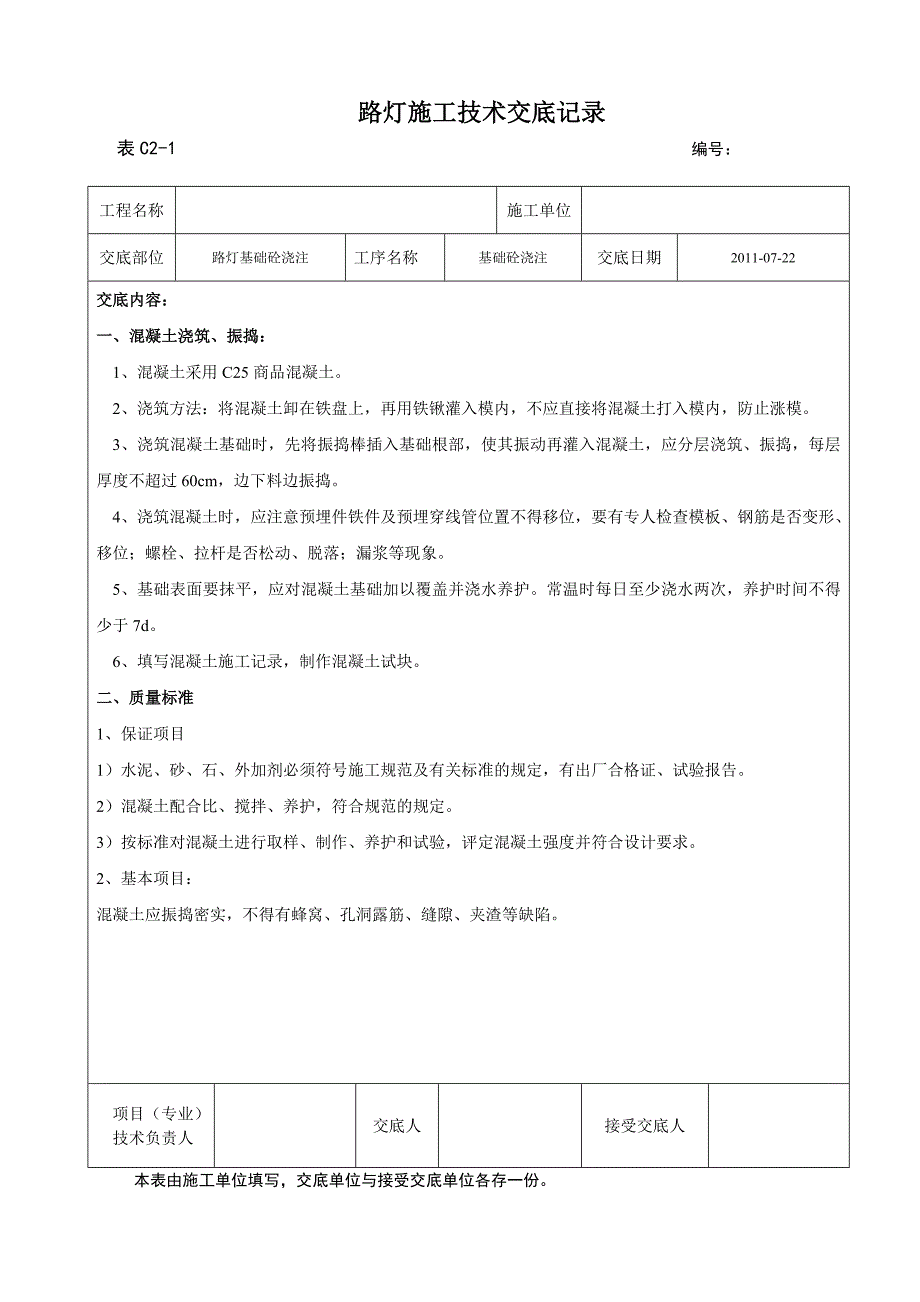

6、应遵循先支后拆,后支先拆等原则。五、成品保护 模板要有专门存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。项目(专业)技术负责人交底人接受交底人 本表由施工单位填写,交底单位与接受交底单位各存一份。路灯施工技术交底记录 表C2-1 编号:工程名称施工单位交底部位路灯基础砼浇注工序名称基础砼浇注交底日期2011-07-22交底内容:一、混凝土浇筑、振捣: 1、混凝土采用C25商品混凝土。 2、浇筑方法:将混凝土卸在铁盘上,再用铁锹灌入模内,不应直接将混凝土打入模内,防止涨模

7、。 3、浇筑混凝土基础时,先将振捣棒插入基础根部,使其振动再灌入混凝土,应分层浇筑、振捣,每层厚度不超过60cm,边下料边振捣。 4、浇筑混凝土时,应注意预埋件铁件及预埋穿线管位置不得移位,要有专人检查模板、钢筋是否变形、移位;螺栓、拉杆是否松动、脱落;漏浆等现象。 5、基础表面要抹平,应对混凝土基础加以覆盖并浇水养护。常温时每日至少浇水两次,养护时间不得少于7d。 6、填写混凝土施工记录,制作混凝土试块。二、质量标准1、保证项目1)水泥、砂、石、外加剂必须符号施工规范及有关标准的规定,有出厂合格证、试验报告。2)混凝土配合比、搅拌、养护,符合规范的规定。3)按标准对混凝土进行取样、制作、养护

8、和试验,评定混凝土强度并符合设计要求。2、基本项目:混凝土应振捣密实,不得有蜂窝、孔洞露筋、缝隙、夹渣等缺陷。项目(专业)技术负责人交底人接受交底人 本表由施工单位填写,交底单位与接受交底单位各存一份。路灯施工技术交底记录 表C2-1 编号:工程名称施工单位交底部位路灯电缆沟工序名称电缆沟交底日期2011-08-02交底内容:一、电缆沟开挖规格及质量要求 1、主控项目 (1)218国道两侧路灯电缆沟规格为900mm500mm500mm。 (2)标高的允许偏差(单位:mm)电缆沟允许偏差10。 (3)边坡:要垂直,电缆沟上下口大小要一样大。二、工艺流程电缆沟开挖的工艺流程为: 测量放线、验线 开

9、挖 修槽 验槽三、操作工艺本工程采用人工开挖: 1、开挖前要配合园林单位对绿化带里的小树苗进行移栽做到尽量不要损害树苗 2、根据轴线及电缆沟轮廓检验电缆沟尺寸,修整边坡和沟底。 3、修沟完毕后,应由设计、监理、勘察及质监站等单位人员验沟。对不符合要求的情况作出处理记录,处理后符合要求,参加各方签证隐蔽工程记录。四、注意事项 (1)开挖过程中,严格控制开挖尺寸。 (2)开挖电缆沟时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。 (3)在开挖过程和敞露期间应防止塌方,必要时应加以保护。 (4)在施工中对敷设在地上或地下绿化供水管道、其他管道、电缆的地段进行土方施工时,应

10、事先取得有关管理部门的书面同意,施工中应采取保护措施,以防损坏管线。五、电缆沟回填1、填土前,应将基土上或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。2、填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。 3、回填土下沉:因虚铺土超过规定厚度,或夯实不够,甚至漏夯,基底有机物或树根、落土等杂物没清理彻底等原因,造成回填土下沉。为此,应在施工中认真执行规范的有关规定,并要严格检查,发现问题及时纠正。4、填土方应按设计要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求等情况,(沉降量一般不超过填方高度的3%)。项目(专业)技术负责人交底人接受交底人

11、 本表由施工单位填写,交底单位与接受交底单位各存一份。路灯施工技术交底记录工程名称施工单位交底部位路灯电缆敷设工序名称电缆敷设交底日期2011-08-05交底内容 :一、施工准备1、材料要求(1)型号规格及电压等级符合设计要求,并有合格证。(2)每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期,电缆轴应完好无损。(3)电缆外观完好无损,无明显褶皱和弯曲现象。塑料电缆外皮及绝缘层无老化及裂纹。(4)电缆的其他附属材料:电缆标示牌、油漆、酒精、汽油、硬酸脂、白布带、电缆头附件等均应符合要求。(5)电缆出厂检验报告符合标准。2、主要机具:绝缘摇表、皮尺、钢锯、扳手、电气焊工具、电工工具。3、

12、作业条件(1)电缆安装前,土建工作应具备下列条件:1)电缆线路的安装工程应按施工图进行施工。2)预埋件符合设计要求,预埋件埋设牢固。3)电缆沟、竖井等处工作结束。4)电缆线路敷设前,土建应完成的工作必须完成。5)敷设前,应对电缆进行外观检查及绝缘电阻试验,试验结果符合施工规范要求。6)电缆的搬运及支架敷设: a、电缆短时间搬运,一般采用滚动电缆轴的方法。滚动时按电缆轴上箭头指示方向滚动,无箭头时可按电缆缠绕方向滚动,以免电缆松动。 b、电缆支架架设点应选好,以敷设方便为准,一般应在电缆起始点附近为宜。架设时应注意电缆的方向,电缆引出方向应在电缆轴的上方。二、施工工艺1)水平敷设:电缆沿电缆沟敷

13、设时,应将电缆单层敷设,双电缆排列整齐.不得交叉,拐弯处应以最大截面电缆允许弯曲半径为准。2)电缆埋深不小于700mm,杜绝用石块或其它硬质杂物回填。3)电缆穿管前检查管内是否有杂物,应将杂物和积水清理干净,管口应有保护措施。4)电缆敷设严禁有绞拧,护层断裂和表面严重划伤等缺陷。项目(专业)技术负责人交底人接受交底人 表C2-1 编号:本表由施工单位填写,交底单位与接受交底单位各存一份。路灯施工技术交底记录工程名称施工单位交底部位路灯电缆敷设工序名称电缆敷设交底日期2011-08-05交底内容 :三、质量标准1、主控项目(1)电缆敷设严禁有绞拧,护层断裂和表面严重划伤等缺陷。(2)电缆的耐压试验结果,泄露电流和绝缘电阻必须符合设计要求。2、一般项目(1)电缆最小弯曲半径应符合表中规定:序号电缆种类最小允许弯曲半径1无铅包钢铠护套的橡皮绝缘电力电缆10D2有钢铠护套的橡

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
