辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc

上传人:p** 文档编号:950751 上传时间:2024-05-20 格式:DOC 页数:12 大小:33.50KB
下载 相关 举报
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第1页
第1页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第2页
第2页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第3页
第3页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第4页
第4页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第5页
第5页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第6页
第6页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第7页
第7页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第8页
第8页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第9页
第9页 / 共12页
辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc》由会员分享,可在线阅读,更多相关《辽宁某小区高层框剪结构住宅工程土方开挖回填及基坑支护施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

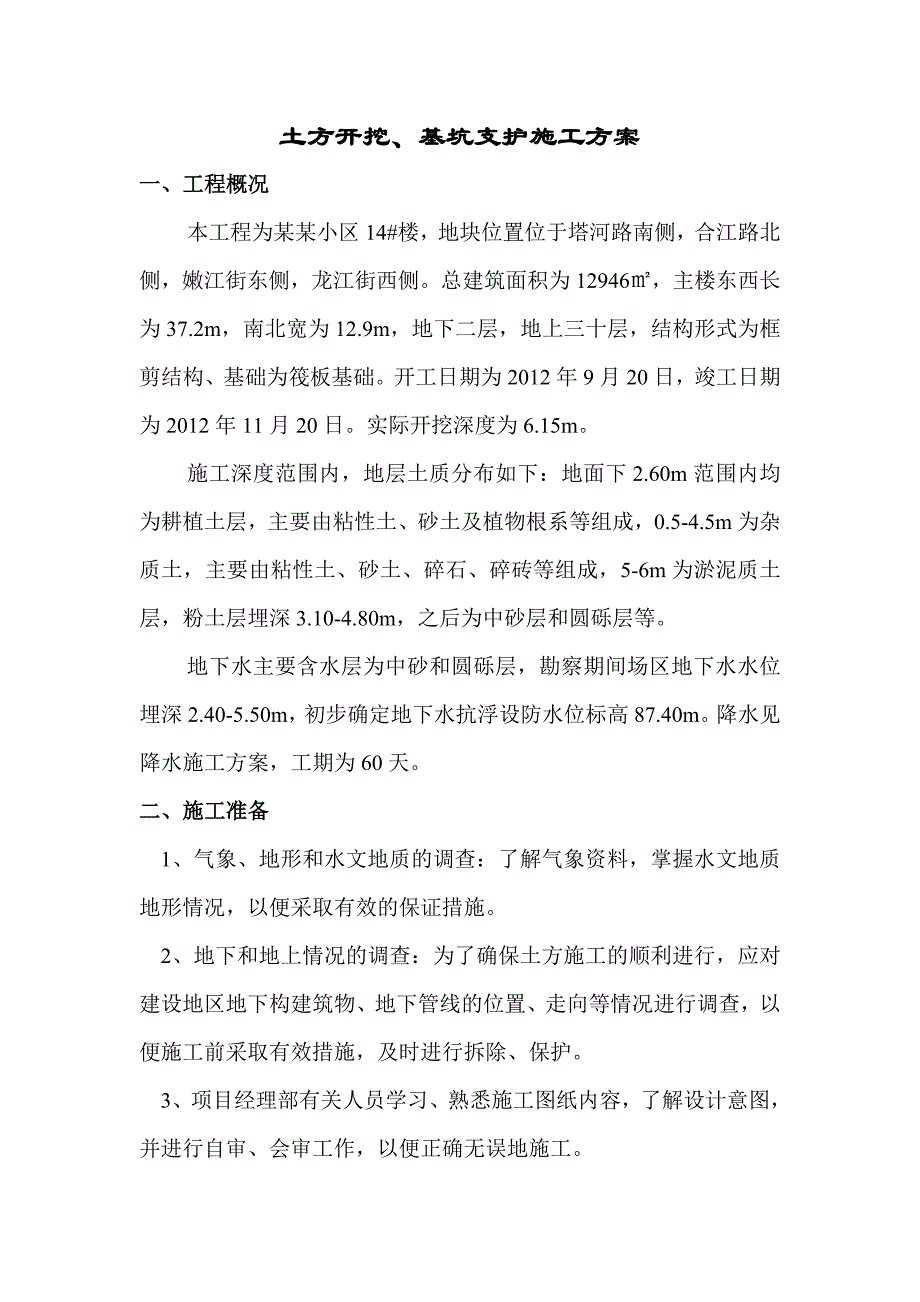

1、某某小区住宅工程土方开挖、回填、基坑支护施工方案编制:审核:某某建设工程有限公司土方开挖、基坑支护施工方案一、工程概况本工程为某某小区14#楼,地块位置位于塔河路南侧,合江路北侧,嫩江街东侧,龙江街西侧。总建筑面积为12946,主楼东西长为37.2m,南北宽为12.9m,地下二层,地上三十层,结构形式为框剪结构、基础为筏板基础。开工日期为2012年9月20日,竣工日期为2012年11月20日。实际开挖深度为6.15m。 施工深度范围内,地层土质分布如下:地面下2.60m范围内均为耕植土层,主要由粘性土、砂土及植物根系等组成,0.5-4.5m为杂质土,主要由粘性土、砂土、碎石、碎砖等组成,5-6

2、m为淤泥质土层,粉土层埋深3.10-4.80m,之后为中砂层和圆砾层等。地下水主要含水层为中砂和圆砾层,勘察期间场区地下水水位埋深2.40-5.50m,初步确定地下水抗浮设防水位标高87.40m。降水见降水施工方案,工期为60天。二、施工准备1、气象、地形和水文地质的调查:了解气象资料,掌握水文地质地形情况,以便采取有效的保证措施。2、地下和地上情况的调查:为了确保土方施工的顺利进行,应对建设地区地下构建筑物、地下管线的位置、走向等情况进行调查,以便施工前采取有效措施,及时进行拆除、保护。3、项目经理部有关人员学习、熟悉施工图纸内容,了解设计意图,并进行自审、会审工作,以便正确无误地施工。4、

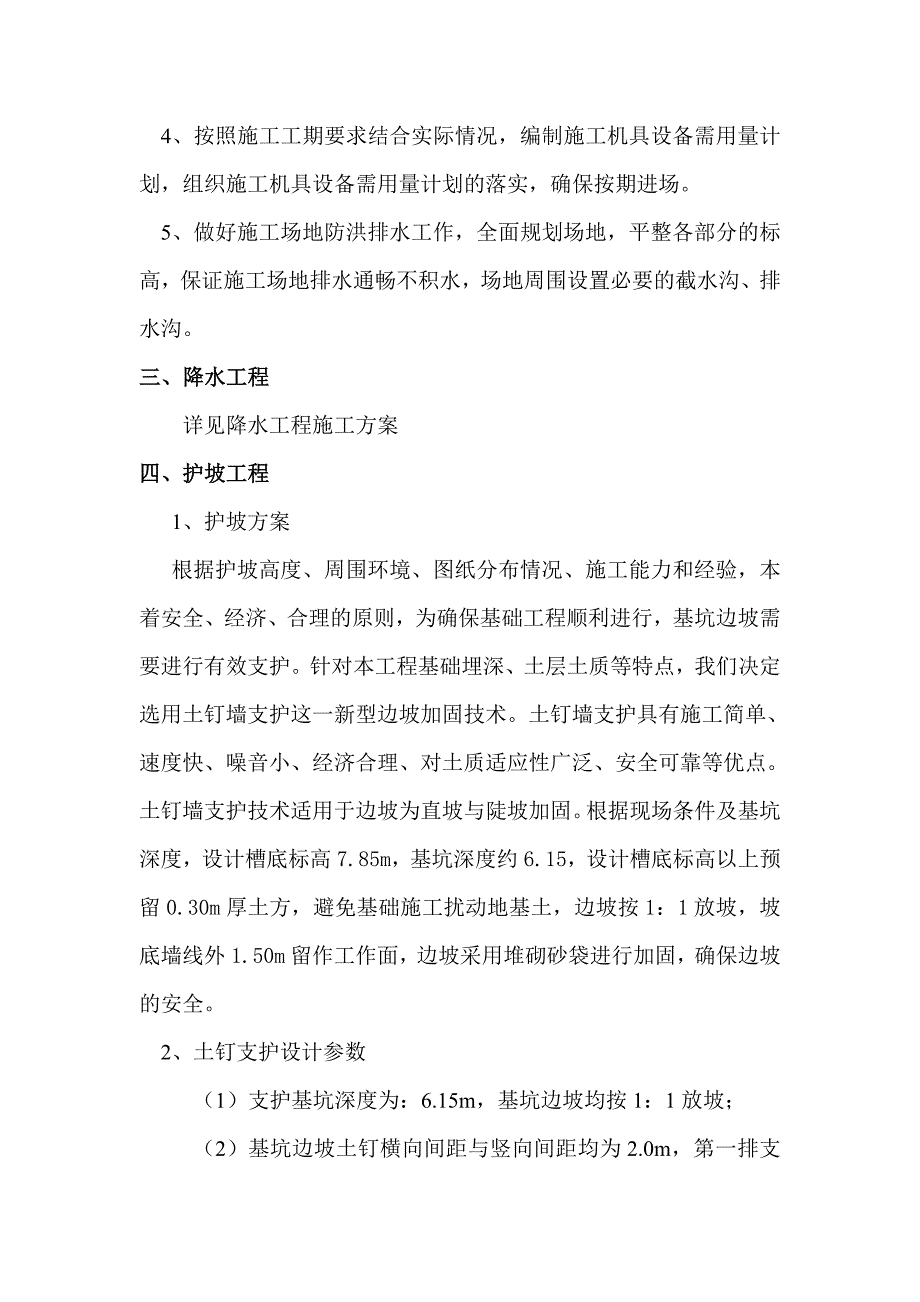

3、按照施工工期要求结合实际情况,编制施工机具设备需用量计划,组织施工机具设备需用量计划的落实,确保按期进场。5、做好施工场地防洪排水工作,全面规划场地,平整各部分的标高,保证施工场地排水通畅不积水,场地周围设置必要的截水沟、排水沟。三、降水工程详见降水工程施工方案四、护坡工程 1、护坡方案根据护坡高度、周围环境、图纸分布情况、施工能力和经验,本着安全、经济、合理的原则,为确保基础工程顺利进行,基坑边坡需要进行有效支护。针对本工程基础埋深、土层土质等特点,我们决定选用土钉墙支护这一新型边坡加固技术。土钉墙支护具有施工简单、速度快、噪音小、经济合理、对土质适应性广泛、安全可靠等优点。土钉墙支护技术适

4、用于边坡为直坡与陡坡加固。根据现场条件及基坑深度,设计槽底标高7.85m,基坑深度约6.15,设计槽底标高以上预留0.30m厚土方,避免基础施工扰动地基土,边坡按1:1放坡,坡底墙线外1.50m留作工作面,边坡采用堆砌砂袋进行加固,确保边坡的安全。2、土钉支护设计参数(1) 支护基坑深度为:6.15m,基坑边坡均按1:1放坡;(2) 基坑边坡土钉横向间距与竖向间距均为2.0m,第一排支护距坡顶2.0m;(3) 坡面铺设彩条布,延至坡顶平面1m宽压牢;3、支护对土方开挖的要求支护是一种先开挖后支护的手段,要求土方开挖与其同步进行施工。土方开挖首先要保证足够的边坡土体自稳条件,严禁超挖;其次要与支

5、护密切配合,根据本工程土质条件,对土方开挖做出如下施工要求:(1) 土方开挖要求分步进行,做到开挖一步支护一步,支护一步开挖一步;(2) 土方每步开挖深度与支护每步高度保持一致,即:第一步2.5m深,以下每步2.0m深,以便修坡后有2.0m高的护坡高度,但每步严禁超过2.5m深;(3)在基坑中央距边坡6.0以外范围内可以自由超挖,每步开挖先沿基坑周边挖出护坡工作面,保证土方开挖与护坡施工同步进行;土方开挖与护坡施工将根据现场情况交叉配合施工,避免等待,缩短工期。五、土方开挖1、施工机械:(1)、挖掘机:CAT400;(2)、机械台数:1台(3)、运输车:配置3台20m3自卸运输车。2、挖出土方

6、排放点挖出土方排放点暂定现场排放,运输距离约1km以内。3、劳动力配置(1)、施工管理人员配置按照项目经理部机构设置土方开挖专门机构,配置相应的技术负责人一位、施工负责人一位、施工员一位、安全员一位。(2)、操作人员配置根据施工机械配置相应的司机和指挥人员,并根据土方开挖情况配置相应的劳动力,配合基坑土方开挖修边修底。4、土方开挖施工方法(1)、开挖方式根据土方量计算,本基坑土方大开挖土方量约5980m3,以机械大开挖并结合人工修边的方式开挖土方,合根据土方开挖施工段的划分,支护周边土方开挖放坡系数为1:1。(2)、土方开挖坡道的留设为确保土方开挖运输正常进行,沿土方开挖方向设置车辆进出坡道。

7、坡道放坡比例为1: 5,坡面适当填以200mm厚的建筑垃圾以保证其牢固稳定,车辆进出坡道采用退挖传递挖土的施工方法。(3)、场外交通路线安排基坑土方开挖期间,坡道设置两个土方运输出土口。(4)、土方工程施工机械设备:该基坑土方开挖量大,为了合理安排工期,在组织施工时,必须合理选择施工机械,精心安排作用面,采用多机组,多层次,立体交叉作业,充分利用空间,以保证基坑开挖顺利完成。土石方施工阶段的机械主要包括挖土机及配套的运输车辆。(5)、主要挖土机械:根据现场的施工条件及施工进度计划,选用四台CAT320型反铲挖土机、两台ZL50型铲车配合,从开挖方向退挖。(6)、运土车辆由于运输车数量主要由车辆

8、的型号以及土方运距决定。拟定土方运输采用20m3自卸载重汽车,考虑到现场交通条件,估测车辆运输效率为150m3/台班,因此,共需配备10辆20m3自卸载重汽车进行土方的运输。5、施工技术要求(1)、开工前由项目经理部对施工班组做好各级技术准备和技术交底工作并做好记录,施工员、测量工要熟悉图纸,领会施工方案的作业要求,建立现场水准测量网。(2)、专职测量工要配合施工员进行质量控制,要及时复撒灰线,及时控制开挖标高。(3)、当土方开挖至设计标高+0.2m时,及时通知设计单位、建设单位和监理单位现场验槽,经检验符合设计要求的地基承载力特征值后修平至设计标高并随即浇注混凝土垫层。(4)、施工时应保证地

9、下水位低于基底标高0.5m以上,必要时应于场区内设置降水井。(5)、根据土方工程开挖深度和工程量的大小,选择机械和人工挖土或机械挖土方案。(6)、如开挖的深度比邻近建筑物基础深时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑物的稳定,如不满足要求,应采取边坡支撑加固措施。并在施工中进行沉降和位移观测。(7)、弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应按开挖深度、边坡坡度和土的类别确定(应考虑堆土附加侧压力)。(8)、土方开挖工程完成后要尽量减少暴露时间,及时进行下一道工序的施工。如不能立即进行下一道工序。要预留1530cm厚覆盖土层,待基础施工时再挖去。6.土方

10、开挖安全措施(1)、开工前要做好各级安全教育和安全交底工作,制定切实可行的安全和文明施工责任制,组织职工贯彻落实。(2)、本工程土方外运时,为了确保安全,在运土出入口处应设安全岗,配备专人指挥车辆。运土司机要遵守交通法规和本市区的有关规定。严格按指定路线行驶,按指定地点卸土。(3)、要遵守本市区的环卫、市容管理的有关规定,汽车运土必须加盖蓬布,以防止中途撒土,污染城区道路。为防止汽车轮胎带土污染市容,现场出口铺设30m碎石路面。车辆必须经冲洗干净才准许放行。(4)、为解决施工人员上、下基坑,应用50钢管搭设靠梯,梯宽700,靠梯二侧设置900高扶手拦杆。(5)、基坑边坡采用48钢管加工成的栏杆

11、来围护。边坡护栏在第一层土方开挖后就要安装。钢管护栏刷上红白相间的油漆,面挂密眼安全网。(6)、夜间施工应有足够照明,沿基坑南、东、西、北四周边设置四组2000W碘钨灯。(7)、施工前要有单项土方工程施工方案,对施工准备、开挖方法、放坡、排水、边坡支护应根据有关规范要求进行设计。(8)、人工挖土方时,操作人员之间要保持安全距离,一般大于2.5m;多台机械开挖,挖土机间距应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。(9)、挖土方前对于周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。(10)、开挖应严格按要求放坡,操作时应随时注意边坡的稳定情况,发现问题及时加强处理。(

12、11)、机械挖土,多台阶同时开挖土方时,应验算边坡的稳定。根据规定和验算确定挖土机离边坡的安全距离。六、土方回填l. 材料及主要机具:(1)、回填土、砂,可用作表层以下填料。它最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动碾时),含水率应符合规定。(2)、粘性土应检验其含水率,必须达到设计控制范围,方可使用。(3)、主要机具:铲车、挖掘机、振动碾等。(4)、装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。(5)、碾压机械有:平碾和振动碾等。(6)、一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。2 作业条件:(1)、施工前应根据工程

13、特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。(2)、填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好隐蔽检查和验收手续。(3)、施工前,应做好水平高程标志布置。基坑或沟边上每隔1m钉上水平桩橛或在邻近的固定建筑物上抄上标准高程点。(4)、确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。3. 施工工艺工艺流程:基坑底地坪上清理 检验土质 分层铺土 分层碾压密实 检验密实度 修整找平验收 (1)、填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物

14、都处理完毕,清除干净。(2)、检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。(3)、填土应分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。(4)、碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠。重叠0.5l.0m左右,上下层错缝距离不应小于1m。(5)、填方超出基底表面时,应保证边缘部位的压实质量。填土后,如设计不要求边坡修整,宜将填方边缘宽填0.5m;如设计要求边坡修平拍实

15、,宽填可为0.2m。(6)、在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或柴油打夯机分层夯打密实。(7)、回填土方每层压实后,达到要求后,再进行上一层的铺土。(8)、回填砂应按每500mm高度进行撼砂(9)、雨期施工:(10)、雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。重要或特殊的土方回填,应尽量在雨期前完成。(11)、雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。七、安全要求和措施 (1).土方开挖前,应征得业主和单位工程技术负责人的同意方可动土。(2).土方开挖时,应随时注意边坡土质及有无地下水、流砂层、渗水线等情况,软弱土质应立即停止施工,采用支护措施及台阶挖方降荷措施。(3).在靠近建筑物旁挖掘基槽,其深度超过原有基础深度时,应分段进行,每段不得超过2m。(4).挖掘土方时,发现不能辩认的物品,应立即停止施工,报有关部门,禁止擅自处理。(5).操作人员上、下坑槽时,不得攀登固壁支撑及边坡,应设通行斜道。(6).挖好的坑槽外边2m范围应立即进行围护,绑扎1.2m高防护栏杆并挂设安全网挡护,标明安全示意标志,夜间设有足够的红灯警示。(7).

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
