辽宁某高速铁路冬季施工方案.doc

上传人:p** 文档编号:950800 上传时间:2024-05-20 格式:DOC 页数:18 大小:481KB
下载 相关 举报
辽宁某高速铁路冬季施工方案.doc_第1页
第1页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第2页
第2页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第3页
第3页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第4页
第4页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第5页
第5页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第6页
第6页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第7页
第7页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第8页
第8页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第9页
第9页 / 共18页
辽宁某高速铁路冬季施工方案.doc_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《辽宁某高速铁路冬季施工方案.doc》由会员分享,可在线阅读,更多相关《辽宁某高速铁路冬季施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

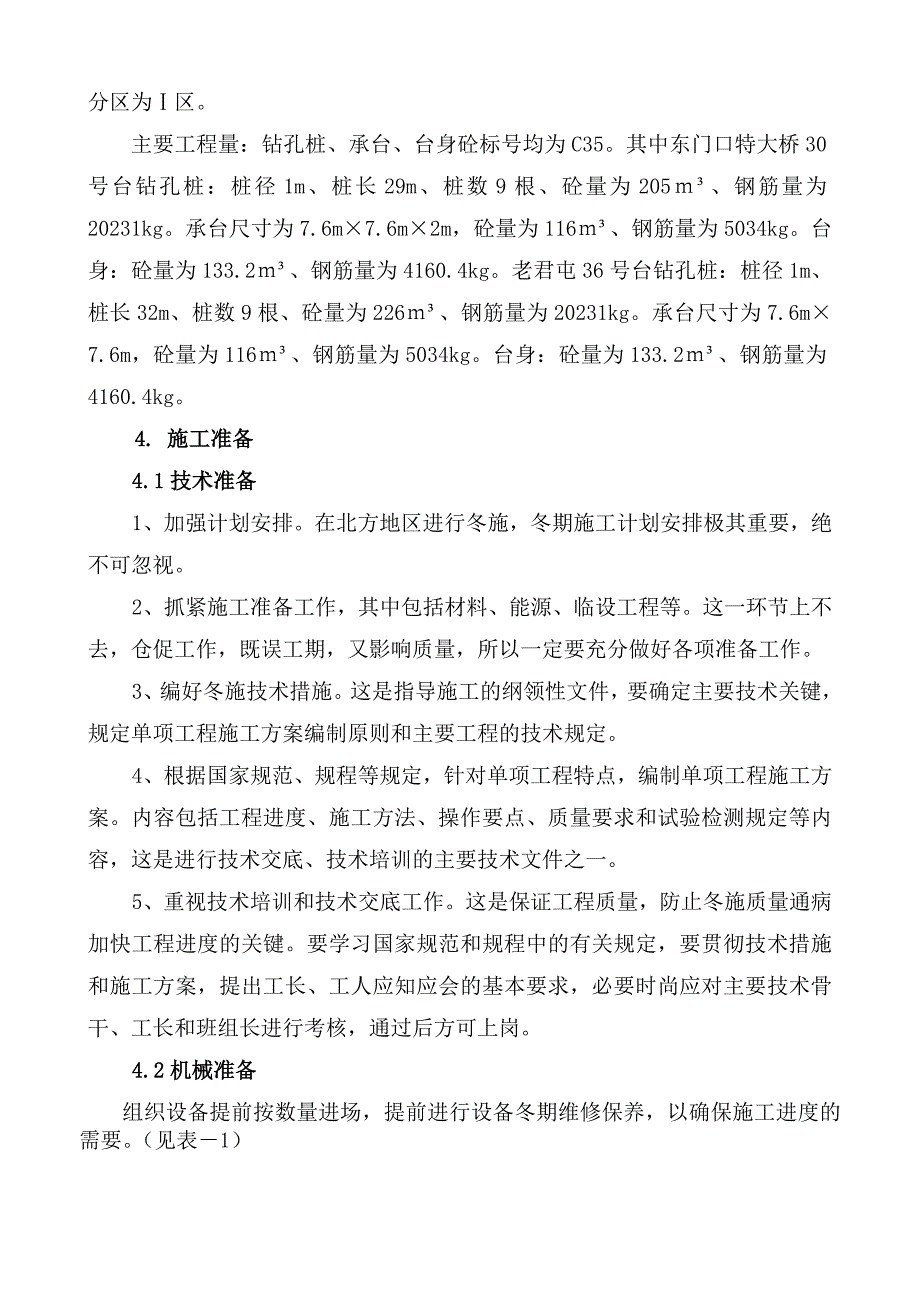

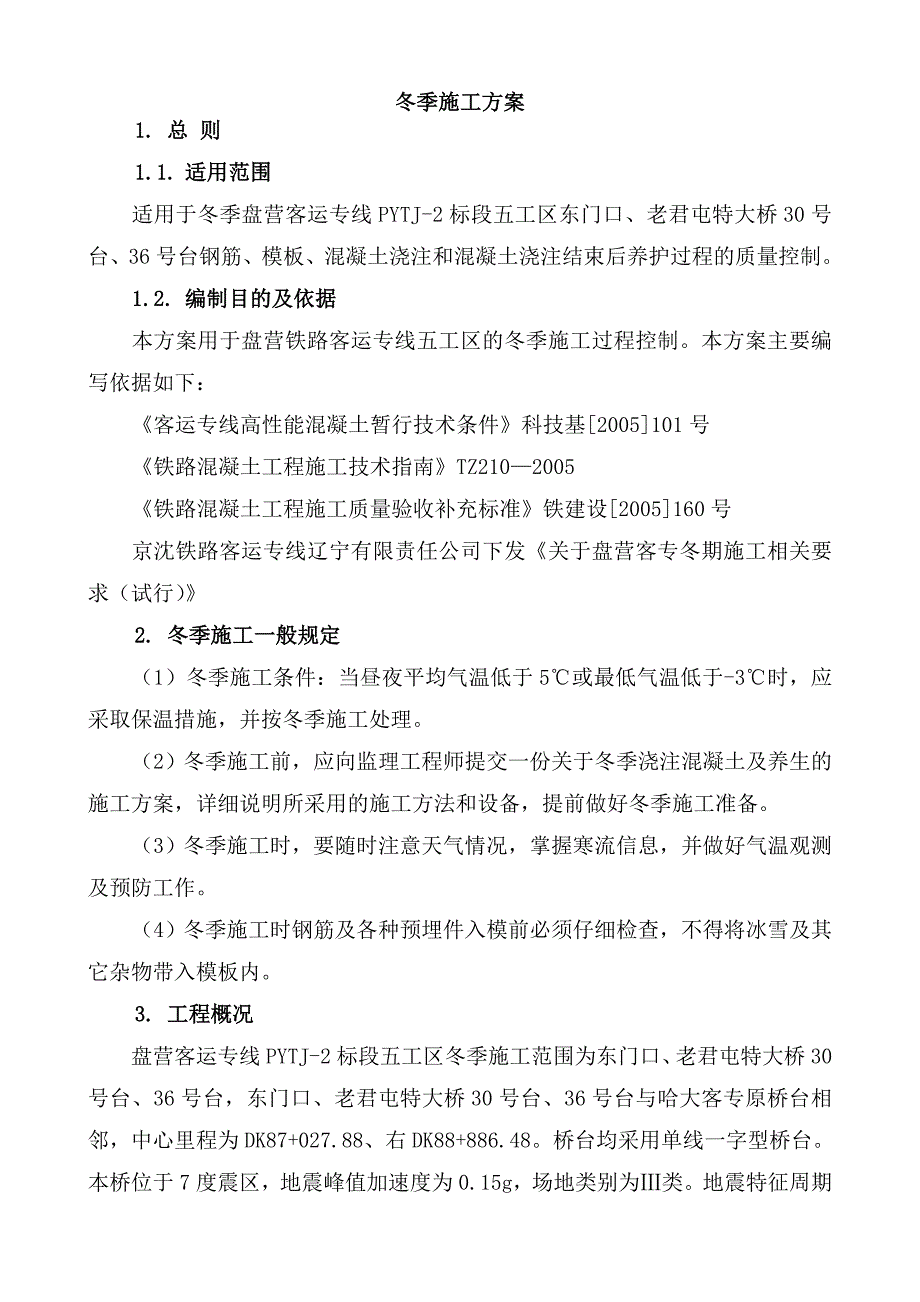

1、冬季施工方案1. 总 则1.1. 适用范围适用于冬季盘营客运专线PYTJ-2标段五工区东门口、老君屯特大桥30号台、36号台钢筋、模板、混凝土浇注和混凝土浇注结束后养护过程的质量控制。1.2. 编制目的及依据本方案用于盘营铁路客运专线五工区的冬季施工过程控制。本方案主要编写依据如下:客运专线高性能混凝土暂行技术条件科技基2005101号铁路混凝土工程施工技术指南TZ2102005铁路混凝土工程施工质量验收补充标准铁建设2005160号京沈铁路客运专线辽宁有限责任公司下发关于盘营客专冬期施工相关要求(试行)2. 冬季施工一般规定(1)冬季施工条件:当昼夜平均气温低于5或最低气温低于-3时,应采取

2、保温措施,并按冬季施工处理。(2)冬季施工前,应向监理工程师提交一份关于冬季浇注混凝土及养生的施工方案,详细说明所采用的施工方法和设备,提前做好冬季施工准备。(3)冬季施工时,要随时注意天气情况,掌握寒流信息,并做好气温观测及预防工作。(4)冬季施工时钢筋及各种预埋件入模前必须仔细检查,不得将冰雪及其它杂物带入模板内。3. 工程概况盘营客运专线PYTJ-2标段五工区冬季施工范围为东门口、老君屯特大桥30号台、36号台,东门口、老君屯特大桥30号台、36号台与哈大客专原桥台相邻,中心里程为DK87+027.88、右DK88+886.48。桥台均采用单线一字型桥台。本桥位于7度震区,地震峰值加速度

3、为0.15g,场地类别为类。地震特征周期分区为区。主要工程量:钻孔桩、承台、台身砼标号均为C35。其中东门口特大桥30号台钻孔桩:桩径1m、桩长29m、桩数9根、砼量为205、钢筋量为20231kg。承台尺寸为7.6m7.6m2m,砼量为116、钢筋量为5034kg。台身:砼量为133.2、钢筋量为4160.4kg。老君屯36号台钻孔桩:桩径1m、桩长32m、桩数9根、砼量为226、钢筋量为20231kg。承台尺寸为7.6m7.6m,砼量为116、钢筋量为5034kg。台身:砼量为133.2、钢筋量为4160.4kg。4. 施工准备4.1技术准备1、加强计划安排。在北方地区进行冬施,冬期施工计

4、划安排极其重要,绝不可忽视。2、抓紧施工准备工作,其中包括材料、能源、临设工程等。这一环节上不去,仓促工作,既误工期,又影响质量,所以一定要充分做好各项准备工作。3、编好冬施技术措施。这是指导施工的纲领性文件,要确定主要技术关键,规定单项工程施工方案编制原则和主要工程的技术规定。4、根据国家规范、规程等规定,针对单项工程特点,编制单项工程施工方案。内容包括工程进度、施工方法、操作要点、质量要求和试验检测规定等内容,这是进行技术交底、技术培训的主要技术文件之一。5、重视技术培训和技术交底工作。这是保证工程质量,防止冬施质量通病加快工程进度的关键。要学习国家规范和规程中的有关规定,要贯彻技术措施和

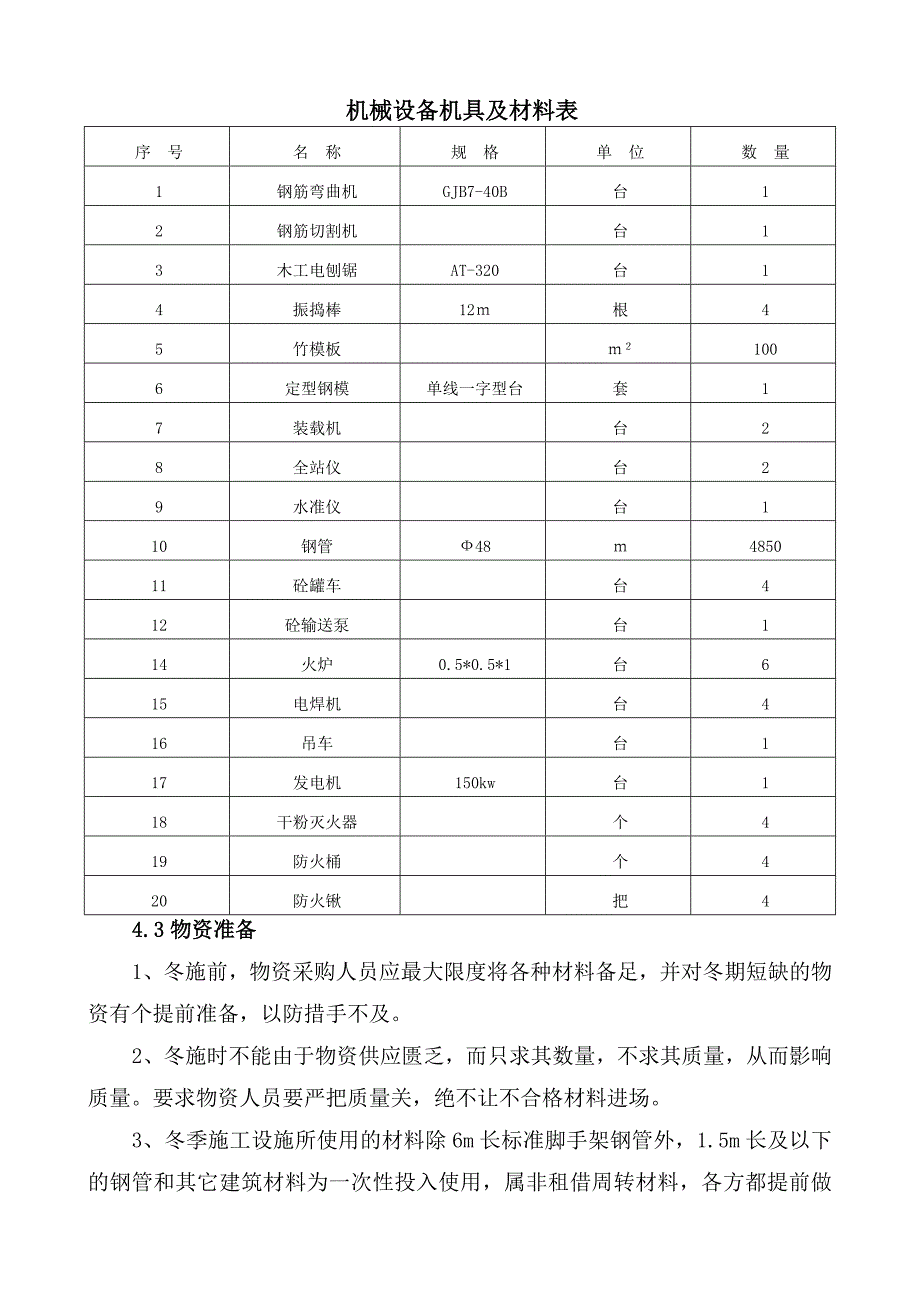

5、施工方案,提出工长、工人应知应会的基本要求,必要时尚应对主要技术骨干、工长和班组长进行考核,通过后方可上岗。4.2机械准备组织设备提前按数量进场,提前进行设备冬期维修保养,以确保施工进度的需要。(见表1)机械设备机具及材料表序号名称规格单位数量1钢筋弯曲机GJB7-40B台12钢筋切割机台13木工电刨锯AT-320台14振捣棒12根45竹模板1006定型钢模单线一字型台套17装载机台28全站仪台29水准仪台110钢管48485011砼罐车台412砼输送泵台114火炉0.5*0.5*1台615电焊机台416吊车台117发电机150kw台118干粉灭火器个419防火桶个420防火锹把44.3物资准

6、备1、冬施前,物资采购人员应最大限度将各种材料备足,并对冬期短缺的物资有个提前准备,以防措手不及。2、冬施时不能由于物资供应匮乏,而只求其数量,不求其质量,从而影响质量。要求物资人员要严把质量关,绝不让不合格材料进场。3、冬季施工设施所使用的材料除6m长标准脚手架钢管外,1.5m长及以下的钢管和其它建筑材料为一次性投入使用,属非租借周转材料,各方都提前做好准备。5. 冬季施工方案5.1 方案综述当环境的昼夜平均气温低于5或最低气温低于-3时,按冬季施工处理。使混凝土在冻结前能先经过一定时间的预养护,保证达到足以抵抗冻害的“临界强度”后才冻结,以避免低温对混凝土的强度和耐久性造成不利影响。所谓“

7、临界强度”,是指浇筑的混凝土在遭受冻结前所必须达到的最低初始强度值,当混凝土达到该强度值后才遭受冻结,在恢复正温养护后,混凝土的强度能继续增长,经养护仍可达到设计的混凝土强度。影响确定临界强度值的因素较多(如水灰比、冻融循环次数、水泥与外加剂品种和混凝土强度等级等)。在施工过程中要保证冬期浇筑的混凝土在受冻前混凝土的抗压强度不得低于设计的混凝土强度标准值的40%,且不小于25MPa。5.2 施工方案本工程为百年年限一类重要建筑,为了保证工程质量,在-5以下施工时,要采取严格的冬季施工措施来保证工程质量。本施工方案拟采取暖棚法施工。砼供应经十九局项目部协调,决定由已经验收合格的四号拌合站供应,我

8、工区派2名实验人员常驻四号拌合站,进行试验检测工作。30号台、36号台施工现场搭设暖棚施工,暖棚内各设台火炉,以保证砼浇筑及养护时的温度。由于本冬季施工范围内各分部工程所用的钢筋已在冬施前进行加工及连接,所以本方案对钢筋加工厂冬施措施不予考虑。主要施工方法如下:5.2.1混凝土运输1、混凝土运输途中温度损失计算混凝土拌和物从出机运输到浇筑地点,温度会逐渐降低,至成型完成时的温度按下式计算: 式中: 混凝土拌和物运输到浇筑地时的温度() 混凝土拌和物出机温度()(四号拌合站现场实测) 混凝土拌和物自运输到浇筑地时的时间(h)混凝土拌和物转运次数混凝土拌和物运输时的环境温度() 温度损失系数(h-

9、1)当用混凝土罐车运输时, = 0.252、混凝土入模后养护起始温度的计算混凝土入模温度与自然气温、保温材料等要求有关,另外还要考虑模板和钢筋吸热影响而导致的温度降低,之后开始养护起始温度 的计算,起始温度 可按下列公式计算: 式中:考虑模板和钢筋吸热影响,混凝土成型完成时的温度()、分别为混凝土、模板、钢筋的比热容(kJ/kg)每m3混凝土的重量(kg)、分别为每m3混凝土相接触的模板、钢筋重量(kg)、分别为模板、钢筋的温度,未预热时可采用当时的环境温度()式(5.3-4)是根据混凝土、模板和钢筋三者之间的热平衡原理建立的,也为混凝土蓄热养护过程中的温度计算提供较准确的混凝土养护起始温度。

10、5.2.2承台施工方案5.2.2.1基坑开挖基坑开挖轮廓线用白灰洒出,基坑底边比承台每边大1.2m,作为施工平台,机械开挖时,承台底留30cm人工清理整平。基坑开挖完毕的土方外运或码方堆放,堆放时离基坑边缘至少保持2m的距离。1、搭设保温棚基坑开挖完成后,即搭设保温棚,保温棚长宽高12124,暖棚的主体结构用48钢管及扣件组装。封闭层用2层塑料布一层棉毡覆盖。暖棚内设两台火炉,以确保砼施工及养生时的温度在5以上。保温棚在台身施工前拆除。(暖棚详见设计图)2、桩头凿除 桩头采用风镐凿除,桩头伸入承台15cm,即桩顶标高比承台底标高高15cm。靠近桩头处小心慢速凿除,保证桩头顶平整,标高满足设计及

11、验收标准要求。3、承台底处理 基底人工清理整平至承台底标高下10cm,施做10cm厚砂浆垫层,垫层比承台平面尺寸每边大5cm,有水承台基坑在砂浆垫层外侧10cm挖沟进行排水,并在基坑一角挖积水坑,用水泵抽出基坑外。 在基底垫层上放出承台边线,并画出钢筋绑扎的间距,用于控制钢筋绑扎和检查。4、承台砼灌筑 砼由砼罐车送至作业点,罐车罐体采用棉毡包裹。在运输过程中同时对混凝土搅拌,防止离析。 承台砼采用泵车浇筑。混凝土在浇筑过程中的入模温度控制在10。 浇筑前的清理工作:应清除模板和钢筋以及碎石垫层表面上的冰雪和污垢、杂物。混凝土进行分层浇筑,每层厚度不超过30cm。为避免形成接缝,浇筑上层时插入式

12、振捣器伸入到下层10cm,插入式振捣棒的移动间距不得大于振捣棒的作用直径。 冬期振捣混凝土要采用机械振捣,振捣要快速,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查;清除冰雪冻块、浇筑时所用防滑措施检查;振捣机械和工具的准备等。振捣棒与侧模保持510cm的距离,防止侧模受振动器影响而发生变形或碰撞模板、钢筋、预埋件等。振捣时采取快插慢拔的方式,插入和拔出必须保持振捣棒的垂直。振捣时间以混凝土表面泛浆为好。整个浇筑过程必须保持暖棚内的温度在5以上,以保证砼施工及养护时的温度,为确保砼质量打下良好的环境基础。环境温度较低,模板、钢筋温度低于5,应提前1-2小时对暖棚内模板钢筋加热,到5以上。

13、5.2.2.2承台砼养护砼养护采用暖棚法养护(暖棚另见设计)。砼浇筑完毕后还升温养护约7天,棚内温度保持在5以上,使砼强度超过受冻临界强度值。保温棚内设2台火炉,整个养护过程由专人负责,分别对养护棚内台体温度和环境温度进行监控测试。蒸养过程中,升温阶段每0.5h观测一次、恒温阶段每1h观测一次并填写记录表。及时绘制温度曲线图,当发现混凝土浇筑温度、内外温差或升降温速率出现异常时,立即报告,分析原因,采取措施。混凝土带模养护期间,应采取草垫子覆盖、浇水、喷淋洒水等措施进行保湿、潮湿养护,保证模板接缝处不致失水干燥。为了保证顺利拆模,可在混凝土浇筑2448h后略微松开模板,并继续浇水养护至拆模后再

14、继续保湿至规定龄期。混凝土拆模后,在混凝土表面处于潮湿状态时,迅速采用土工布、草帘等材料将暴露面混凝土覆盖或包裹。包覆期间,包覆物应完好无损,彼此搭接完整,内表面应具有凝结水珠。混凝土终凝后的持续保湿养护时间可参照下表的规定执行。不同混凝土潮湿养护的最低期限混凝土类型水胶比大气潮湿(50%RH75%),无风,无阳光直射大气干燥(RH50%),有风,或阳光直射日平均气温T()潮湿养护期限(d)日平均气温T()潮湿养护期限(d)胶凝材料中掺有矿物掺合料0.455T1010T2020T2114105T1010T2020T2821140.455T1010T2020T141075T1010T2020T211410胶凝材料中未掺矿物掺合料0.455T1010T2020T141075T1010T2020T2114100.455T1010T2020T10775T

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
