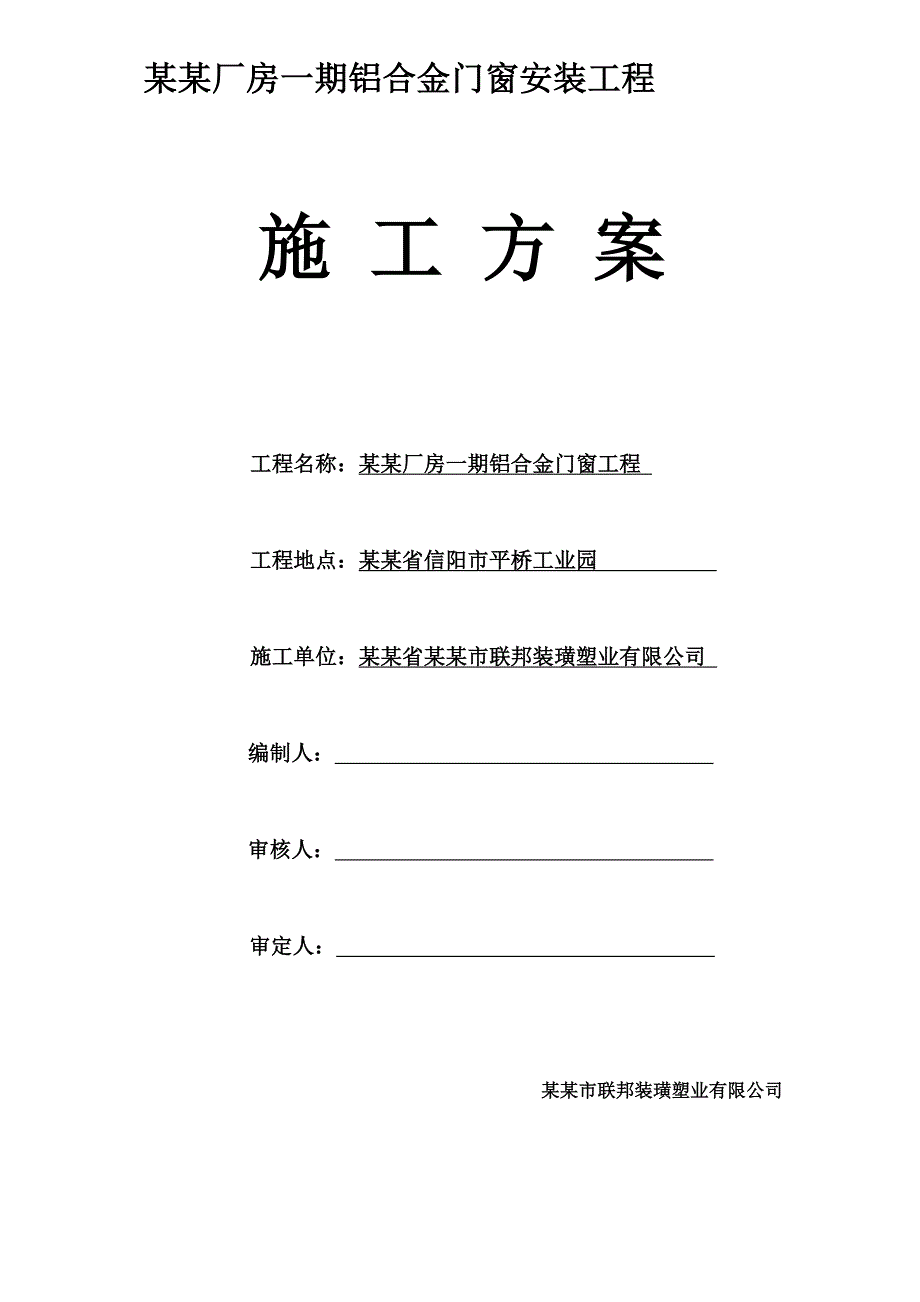

《铝合金门窗安装施工方案.doc》由会员分享,可在线阅读,更多相关《铝合金门窗安装施工方案.doc(20页珍藏版)》请在第壹文秘上搜索。
1、 某某厂房一期铝合金门窗安装工程 施 工 方 案 工程名称:某某厂房一期铝合金门窗工程 工程地点:某某省信阳市平桥工业园 施工单位:某某省某某市联邦装璜塑业有限公司 编制人: 审核人: 审定人: 某某市联邦装璜塑业有限公司 目 录一、 编制依据及编制说明: (一)、 编制依据: (二)、 编制说明: 二、 工程概况: (一)、工程名称及施工内容: (二)、工程地点: (三)、施工目标: (四)、项目主要材料: 三、质量要求: 四、施工人员组织安排: 1、项目经理及主要管理人员名单: 2、项目经理及主要管理人员资质复印件: 3、管理机构职责划分: 五、施工进度计划与施工程序: (一)、施工段划分
2、与施工程序: (二)、总工期及进度安排: (三)、工程工期保证措施: 六、工程施工方案设计及相关技术措施要求: (一)、门窗制作工艺流程图: (二)、门窗制作准备工作、外框制作尺寸确定: (三)、施工安装准备工作: 七、 安装施工操作规程: 八、质量检测标准: 九、门窗安装技术要求及安装操作规程: (一)、工作内容: (二)、门窗安装方法: (三)、安装拼接结点图: (四)、门窗安装工艺流程: (五)、门窗安装操作规程: 十、 铝合金门窗质量要求和检验方法: 十一、 门窗安装质量的允许偏差: 十二、 安全生产、文明施工及管理措施: (一)、安全管理目标: (二)、安全生产措施方案: (三)、文
3、明施工管理措施: 十三、 组织机构图: 十四、 工程质量保证措施、服务方式及有关承诺: 一、 编制依据及编制说明:(一)编制依据: 1-1.建筑工程施工质量统一验收标准 GB50300 - 2001; 1-2.普通铝合金门窗工程设计与施工规定 DBJ15-5-92 1-3.建筑外窗气密性能分级及检测方法 GB/T7107-2002 1-4.建筑安装工程施工及验收规范 1-5.建筑安装工程质量评定标准 1-6.建筑施工图集常用门窗05J401-1、 专用门窗05J401-2 1-7.本工程施工图及业主特殊使用功能上的要求(二) 编制说明: 根据建设单位“业主”要求、遵循本工程设计师的建筑外立面风
4、格为基础,公司凭多年积累的门窗设计施工经验,在认真研究“工程设计图纸”的基础上对该工程进行了系统的分析。设计满足规范设计要求,并采取具体措施予以保证。同时对现场施工方面也作出了新的部署,细分现场管理机构、安全文明施工、保质保量按期竣工。二、工程慨况: 某某厂房一期工程位于某某信阳平桥工业园新科路与新长征路交界处,该工程厂房为二层局部三层框架混泥土结构,宿舍为5层砖混结构。总建筑面积约5.5万平方米。 铝合金门窗总工程量约8500M,其中单玻门窗约4500M,节能型中空玻璃门窗约4000M。该由中建七局第四建筑公司总承建,其门窗工程由某某市联邦装璜塑业有限公司专业分包,由 监理公司监理。2-1、
5、工程名称及施工内容: 某某一期厂房铝合金门窗工程 ,施工内容制作安装,其范围包括单玻2000糸列推拉窗,双玻2000糸列推拉窗及部分无框地弹簧门、设计、制作、安装。2-2、工程地址: 某某省信阳市平桥工业园。2-3、施工目标: 本公司将严格遵照双方签订的铝合金门窗安装合同,密切配合土建总承包单位,确保一次性竣工验收合格、创建安全、文明的优质工程。2-4、项目主要材料: 门窗主要型材采用星光牌2000推拉系列铝型材,主要型材主壁厚1.2mm,型材表面处理采用纳米粉末喷涂处理,颜色:深灰色 。厂房玻璃采用白色5mm厚一级浮法白玻宿舍采用5+6A+5普通中空玻璃。 相关五金件(锁、滑轮、滑撑等)采用
6、甲方选定,详见封样样品。三、质量要求: 3-1、铝合金型材执行(基材)质量执行GB5237.1-2000国家标准 3-2、门窗制作质量执行GB/T84792003标准。 3-3、门窗安装质量执行建筑工程质量验收规范标准四、 施工人员组织安排: 1、项目经理及主要管理人员名单 职 务姓名联系电话 备 注1公司负责人陈吉宏 137058461032项目负责人陈昌林158376370073技术负责人戚吉江1139058431674材料负责人陈苗坤138574446915质检负责人林晶晶158397285856安全负责人罗维 138198675957制作负责人8安装负责人910 2、项目经理及主要管理
7、人员资质复印件:(另后附) 3、管理机构职责划分:(具体安装人员数量将视工程量、进度情况配置) (1)项目经理:主要负责现场施工。与甲方、土建协调,施工前期工作准备,协调指挥公司各部分、各班组的进度。负责本工程的安装质量、施工进度,审定安装施工方案。确保工程如期完工。 (2)设计调度:负责设计、生产、工程合同签订以后进行二次设计,以最佳方案提出材料定额。安排采购各项主付材料进场,安排成品、半成品加工,检查购入材料、半成品、成品的质量,安排成品、半成品按施工进度运输和进入施工现场。(3) 现场材料管理人员: 负责对现场材料的清点、保管、领用、发放。负责现场材料的合理堆放和安全措施的落入,提出各种
8、材料的补缺情况,对各施工班组消耗材料,易损材料的领用记录,并负责考核奖罚工作。(4)现场的安全负责人: 了解当地政府或具体工程的有关规章制度并贯彻执行。监督安全制度及安全操作规程的执行情况,对上岗人员进行安全教育,不合格不许上岗,对现场环境,安全状况及时掌握,落实必要的安全保护器具。 (5)现场质量检查员 根据本工程的技术文件,图纸行业标准,企业标准进行现场产品检验,对上岗人员进行质量标准的教育指导。对经常半成品,成品材料进行检查,不合格产品不准进场。在安装过程中,对检查不合格的安全,有权做出返工停工决定。 (后附:项目经理及主要管理人员资质复印件) 五、 施工进度计划与施工程序:(一) 施工段划分与施工程序: 1.施工段划分: 第一部分:施工前期准备,实测门窗洞口,确定制作尺寸。 第二部分:铝合金门窗外框安装。 第三部分:外框清理、打胶。 第四部分:玻璃、窗扇安装、五金件调试。 2.施工程序: (1)设临时库房,贮存成品、半成品及相关工器具,并由专人负责。 (2)按土建进度要求、把即将安装的窗框摆放在相应的楼层中。 (3)检查土建洞口是否满足安装条件
