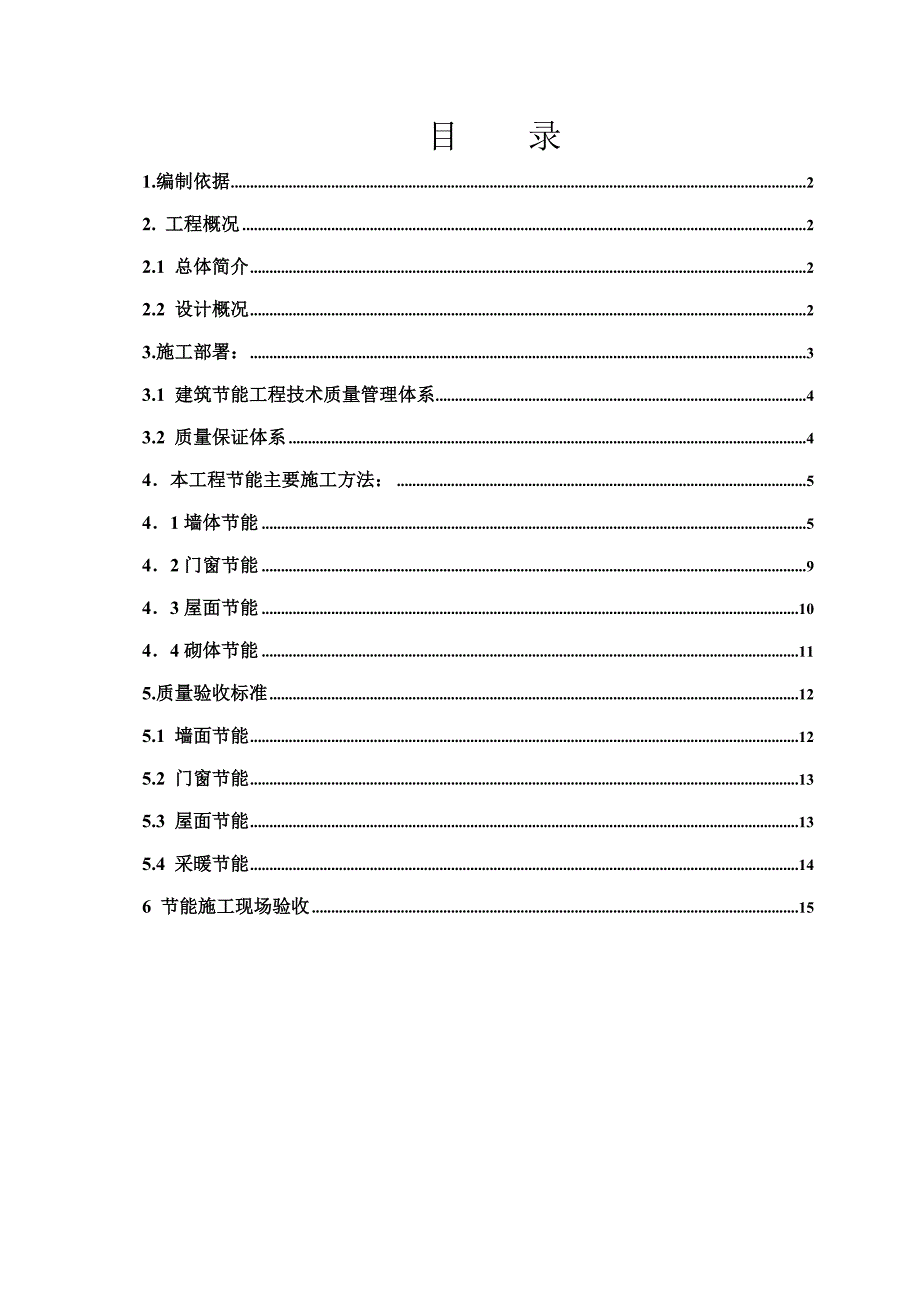

1、目录1.编制依据22. 工程概况22.1 总体简介22.2 设计概况23.施工部署:33.1 建筑节能工程技术质量管理体系43.2 质量保证体系44本工程节能主要施工方法:541墙体节能542门窗节能943屋面节能1044砌体节能115.质量验收标准125.1 墙面节能125.2 门窗节能135.3 屋面节能135.4 采暖节能146 节能施工现场验收151.编制依据1.1 建筑工程施工质量统一验收标准(GB50300-2001);1.2 外墙外保温工程技术规程(JGJ144-2004);1.3 建筑节能工程施工质量验收规范(GB50411-2007)2工程概况2.1总体简介工程本工程为某某市
2、某某房地产开发有限公司1#住宅楼工程,地下二十层,其中一二层为商业网点部分,三二十层为住宅楼分, 是一幢高层采暖建筑,冬季取暖热源由城市集中供热供给,结构形式为钢筋混凝土框剪结构,住宅楼电梯间、封闭阳台、地下室、消防通廊无均不采暖,二层临街处有接触室外空气的外挑楼板。建筑朝向为东西向,建筑气侯划分为IIB,属寒冷地区,采暖期室外平均温度为te=-0.6,耗热量指标qh=20.4(W/m2),商业网点部分节能执行公共建筑节能设计标准DBJ04-241-2006,住宅部分节能设计执行民用建筑节能设计标准(采暖居住建筑部分)某某地区实施细则(第二阶段)DBJ04-216-2006,节能标准50%。

3、2.2 设计概况序号项 目内 容1工程名称某某市某某房地产开发有限公司1#底商住宅楼工程2建设地点某某市黄华街南段3建设单位某某房地产开发有限公司4设计单位某某省第二建筑设计院5监理单位某某省建设监理有限公司6总承包单位某某某某建工集团有限公司2.2.1 屋顶:本工程屋顶为钢筋混凝土平屋面。保温层选用挤塑聚苯板,其干密度为32kg/m3,商业网点厚度为50mm,住宅部分厚度为30mm,主要热工指标选用DBJ04-241-2006附录B为非人上人屋面。2.2.2 本工程外墙主体材料为250厚加气混凝土砌墙,采用玻化微珠保温,厚度20mm。2.2.3 外窗均选用空气层厚度12mm厚中窗玻璃铝合金窗
4、。住宅部分物理性能见下表项目检测方法物理性能指标抗风压GB/T7016中高层、高层不底于2500pa(4级)气密性GB/T7017730层不大于1.5m3/(m/h)(4级)水密性GB/T7018未渗漏压力不应小于150pa(2级)隔声性GB/T8485计权隔声量RW不应小于30dB保温性GB/T8484根据DBJ04-216-2006采用空气层12mm的中空玻璃铝合金窗传热系数k=2.7(W/m2/K)因本楼为东西楼,东、西向外窗均采用热反射玻璃,以达到防热要求,反射色为蓝色,玻璃为无色户门安全性能、体温性能要求见下表项目检测方法性能指标安全级别防盗安全门通用技术条件GB17565全封闭式门
5、户,不低于A级保温性能建筑外门保温性能/分级及检测方法保温材料用模塑苯板(EPS)GB/T16729其干密度为30kg/m3,厚度20mmKO=1.693(W/m2/K)商业网点部分物理性能见下表项目检测方法物理性能指标抗风压GB/T7016中高层、高层不底于2500pa(4级)气密性GB/T7017730层不大于1.5m3/(m/h)(4级)水密性GB/T7018未渗漏压力不应小于150pa(2级)隔声性GB/T8485计权隔声量RW不应小于30dB透明幕墙的气密性不应底于建筑幕墙物理性能分级GB/T15225中规定的III级2.2.4 产品(材料)标准和施工技术标准本工程为节能建筑屋面保温
6、材料的质量、规格等应执行建筑屋面用绝热制品(材料)DBJ04-235-2005标准。外墙外保温系统用品(材料)应执行建筑外墙保温系统用产品(材料)DBJ04-234-2005。建筑节能门窗的制作、安装质量应执行居住建筑节能技术规程DBJ04-246-2006标准。所有围护结构节能技术要求应执行居住建筑节能技术规程DBJ04-239-2005标准。所有围护结构节能施工质量应执行建筑节能工程施工质量验收规范GB50411-2007标准。涂抹式外保温应执行涂抹式保温材料外墙外保温技术规程DBJ04-2005。3.施工部署:3.1 建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工
7、程的施工管理。我项目经理部成立了以项目经理为组长;项目生产副经理、项目总工为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组 长:王爱军(项目经理)负责组织协调工作副组长:赵军民(生产副经理)负责现场施工指挥、质量监督工作闫海生(项目总工)技术总部署、质量监督工作组 员:辛东培现场施工管理、方案编制及交底、协调张书军现场施工质量及细部施工做法管理3.2 质量保证体系以质量生存、求发展是我公司的质量方针。我项目经理部通过认真学习建筑节能工程相关规程、规范、标准,强化质量意识,建立了行之有效的规范化质量管理体系,能够使建筑节能工程的各项工作均处于良好的受控状态。在施工过程中
8、,我项目经理部将严格按照相关规程、规范、标准等执行。为完成好本工程的建筑节能工程,根据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量控制点:3.2.1 分包单位的选择:建筑节能工程的分包单位,应选择有类视工程施工经验的队伍,并对其在施工程(或已完工的工程)进行考察。3.2.2 建筑节能材料的检验(1) 建筑节能材料须有本市材料准用证、检验报告及出厂合格证。(2)材料使用前必须经复试合格后方能使用。对特殊材料须进行节能工程所要求的各项性能与指标进行检验。3.2.3 制定相应技术措施,作好工序过程控制。(1).施工前应做好图纸审查工作,将技术关口前移。施工前认真编好作业指导书,做好技
9、术交底。(2)施工过程中严格执行三检制和样板引路制度,做好预测预控及全方位的过程控制。(3)做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。(4)对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行控制。(5)做好各专业接口及预留预埋的专业检查。4本工程节能主要施工方法41 玻化微珠保温砂浆外墙外保温系统涂料饰面施工流程(见图1)墙体基层处理墙体基层涂界面砂浆弹控制线、套方、吊垂直砂浆护角|砂浆抹灰饼、冲筋、砂浆护角抹保温浆料(每遍厚度20mm)、间隔24h剪裁网格布配抗裂砂浆抹抗裂砂浆压入网格布(首层铺加强网格布)涂弹性底漆涂弹性涂料42施工4.2
10、.1 墙体基层处理 墙体基层按基层墙面条件要求进行处理,在施工前提前浇水阴透,施工时墙面处于阴干状态。4.2.2施工工艺说明4.2.2.1做标志、贴饼4.2.2.2保温浆料施工前应在墙面做好施工厚度标志,应按下列步骤进行贴饼:每层首先用2m杠尺检查墙面平整度,用2m托线板检查墙面垂直度。4.2.2.3在距楼层顶部约10cm,同时距大墙阴/阳角约10cm处,根据大墙角已挂好的钢丝垂直控制线厚度,用水泥砂浆块作为标准贴饼。4.2.2.4待标准贴饼固定后,在两水平贴饼间拉水平控制线,具本做法为将带小线的小园钉插入标准贴饼,拉直小线,使小线控制比标准贴饼略高1mm,在两贴饼之间按1.5m间隔水平粘贴若
11、干标准贴饼。4.2.2.5用线坠吊垂直线在距楼层底部约10cm,大墙阴/阳角10cm处粘贴标准贴饼。楼层较高时应两人共同完成之后按间隔15m左右沿垂直方向粘贴灰饼4.2.2.6每层贴饼施工作业完成后水平方向用2-5m小线拉线检查贴饼的一致性。垂直方向用2m托线板检查垂直度。4.2.3界面砂浆施工按上述配比用搅拌器搅拌均匀制成界面砂浆,用喷浆机将界面砂浆均匀地喷涂刷于混凝土墙面,注意界面砂浆层不宜施工过厚。4.2.4保温浆料施工4.2.4.1界面砂浆基本干燥后即可进行保温浆料的施工4.2.4.2在保温浆料和抗裂砂浆配制时,搅拌需设专人专职进行,以保证搅拌时间和加水量的准确。在施工现场搅拌质量可以
12、通过观察其可操作性、抗滑坠性、膏料状态以及其测量湿表现密度等方法判断。4.2.4.3保温浆料底层抹应分层作业施工完成,每次抹灰厚度宜控制在20mm左右,分层抹灰致设计保温层厚度,每层施工间隔为24小时。4.2.4.4保温浆料底层抹灰时顺序按照从上至下,从左至右抹灰,在压实的基础上可尽量加大施工抹灰厚度,抹至距保温标准贴饼差1cm左右为宜。保温浆料中层抹灰厚度要抹至与标准贴饼水平,涂抹整个墙面后,用大杠在墙面上来回搓抹,去高补低。最后再用铁抹子压一遍,使表面平整,厚度一致。保温浆料面层抹灰应在中间抹灰2-3小时之后进行,施工前应用杠尺检查墙面平整度,墙面偏差应控制在+4mm。保温面层抹灰时应以修
13、为主对于凹陷处用稀浆料抹平,对于凸起处可用抹子立起来将其刮平,最后用抹子分遍再赶抹墙面,先水平后垂直再用托线尺,2m杠尺检测后达到验收标准。保温浆料施工时要注意清理落地灰,落地灰在4小时内重新搅拌即可使用。4.2.5阴阳角找方应按下列步骤进行4.2.5.1用木方尺检查基层墙角的直角度,用线坠吊垂直检验墙角的垂直度。用水泥砂浆护角。4.2.5.2保温浆料的中层灰抹后应用木方尺压住墙角浆料层上下搓动,使墙角保温浆料基本达到垂直,然后阴阳角抹子压光。4.2.5.3保温浆料面层大角抹灰时要用方尺,抹子反复测量抹压修补操作确保垂直度3mm,直角度3mm。4.2.5.4门窗边框与墙体连接应预留出保温层的厚
14、度,并做好门窗表面的保护。4.2.5.5窗户辅框安装验收合格后方可进行窗口部位的保温抹灰施工,门窗口施工时应先抹门窗口侧口用水泥砂浆护角,窗台和窗上口再抹大面墙,施工前应按门窗口的尺寸载好单边八字靠尺,作口应贴尺施工以保证门窗口处方正与内、外尺寸的一致性。4.2.5.6保温浆料施工完成后应按检验批的要求做全面的质量检验,在自检合格的基础上,整理好施工质量记录报总包方和相关进行隐蔽检查验收。4.2.5抗裂层施工4.2.5.1待保温施工完37天且保温层厚度、平整度隐蔽验收合格以后,方可进行抗裂施工。4.2.6 网格布的铺设(1)将耐碱网格布剪去毛边裁好,长度不超过3m,在保温层上抹抗裂砂浆,厚度控制在4mm左右(网格搭接处可加厚度至5mm),立即用铁抹子将耐碱网格布压入抗裂砂浆内,网眼砂浆饱满度应为l00。(2)耐碱网格布搭接宽度不应小于65mm,耐碱网格布的边缘严禁干搭按,必须嵌在抗裂砂浆中。(3)网格布铺设方向应自上而下水平铺设,并沿外墙转角处依次铺设,遇门窗洞口,则应在洞口四角加贴一块长为30Omm,宽为200mm的45度斜向网格布。(4)施工时应边抹砂浆边埋设网格布,以保证砂浆在具有良好的工作性的时间范围内,及时将网格布压入砂浆中,并将从网格布中挤出的砂浆抹平。(5)铺设网格布时,网格布的弯曲面应朝向墙面并从中央向四周用抹子抹
