《昆明某小高层住宅区基础工程施工方案(框剪结构) .doc》由会员分享,可在线阅读,更多相关《昆明某小高层住宅区基础工程施工方案(框剪结构) .doc(17页珍藏版)》请在第壹文秘上搜索。

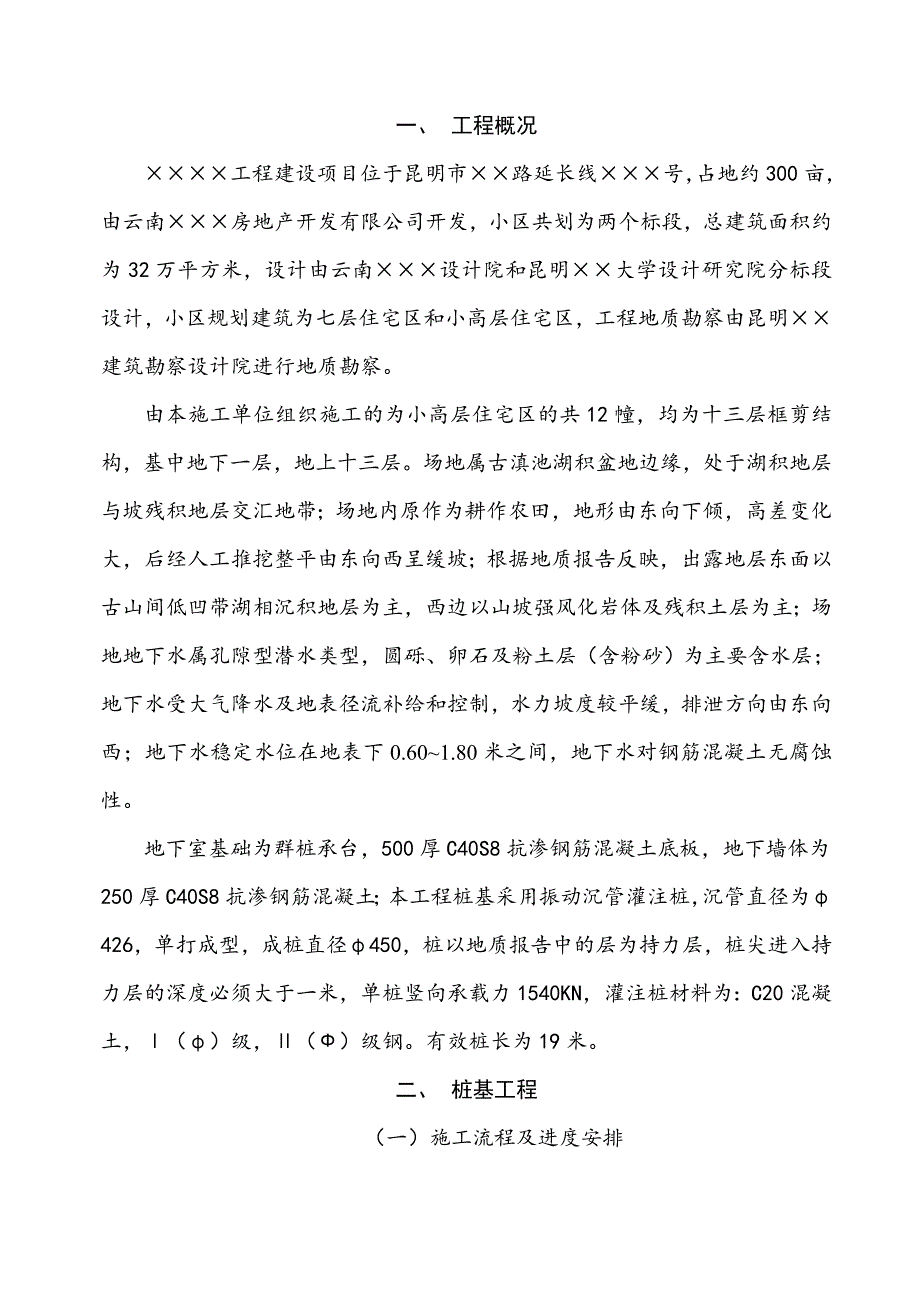

1、编制单位:昆明市建筑工程公司第工程处编制人员: 审 批:建设单位:云南房地产开发有限公司施工单位:昆明市建筑工程公司设计单位:云南设计院监理单位:云南建设监理有限公司质监单位:昆明质量监督站勘察单位:昆明市建筑勘察设计院编制单位:昆明市建筑工程公司第工程处编制人员: 审批意见:技术负责人:2002年7月16日一、 工程概况工程建设项目位于昆明市路延长线号,占地约300亩,由云南房地产开发有限公司开发,小区共划为两个标段,总建筑面积约为32万平方米,设计由云南设计院和昆明大学设计研究院分标段设计,小区规划建筑为七层住宅区和小高层住宅区,工程地质勘察由昆明建筑勘察设计院进行地质勘察。由本施工单位组
2、织施工的为小高层住宅区的共12幢,均为十三层框剪结构,基中地下一层,地上十三层。场地属古滇池湖积盆地边缘,处于湖积地层与坡残积地层交汇地带;场地内原作为耕作农田,地形由东向下倾,高差变化大,后经人工推挖整平由东向西呈缓坡;根据地质报告反映,出露地层东面以古山间低凹带湖相沉积地层为主,西边以山坡强风化岩体及残积土层为主;场地地下水属孔隙型潜水类型,圆砾、卵石及粉土层(含粉砂)为主要含水层;地下水受大气降水及地表径流补给和控制,水力坡度较平缓,排泄方向由东向西;地下水稳定水位在地表下0.601.80米之间,地下水对钢筋混凝土无腐蚀性。地下室基础为群桩承台,500厚C40S8抗渗钢筋混凝土底板,地下

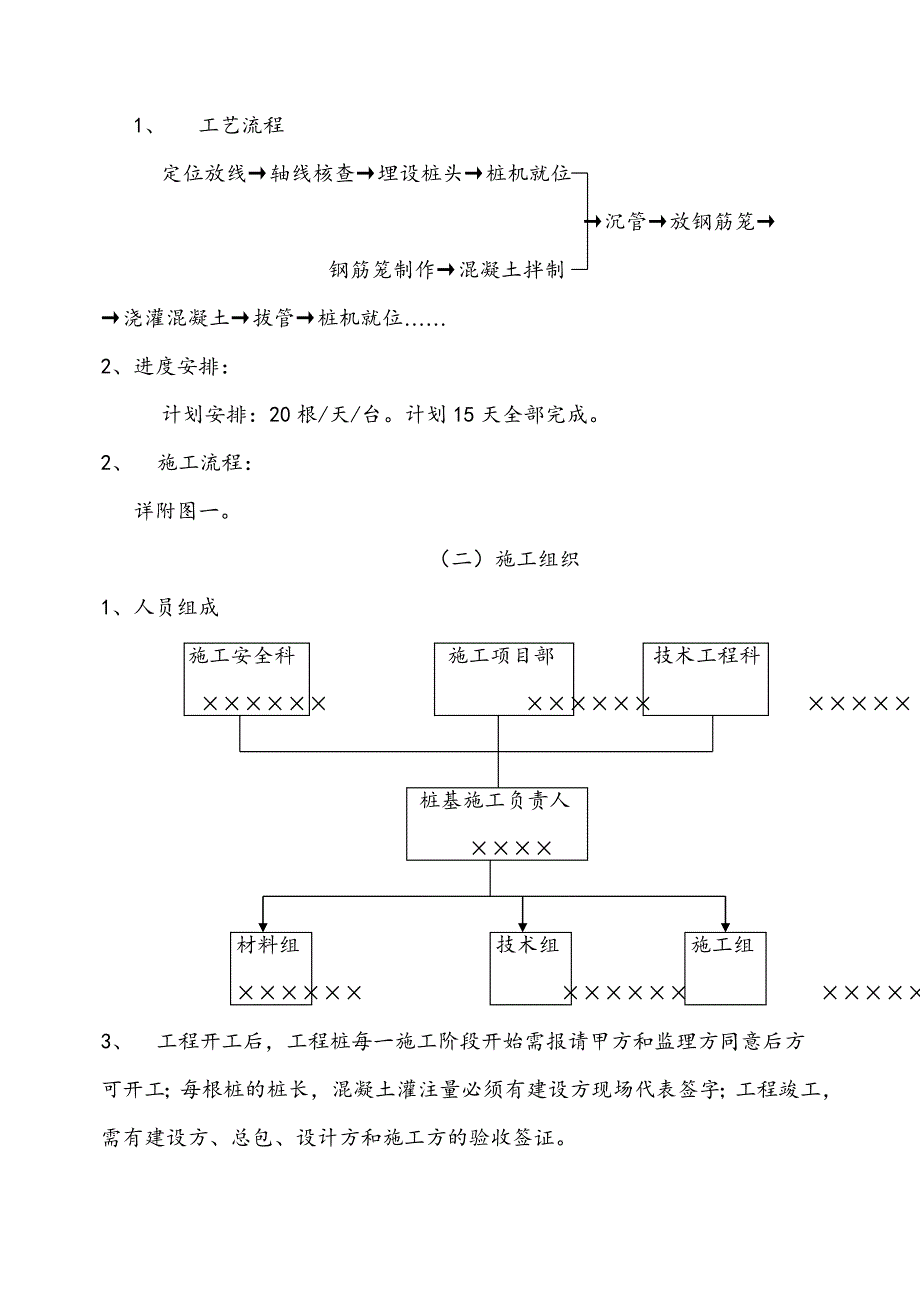

3、墙体为250厚C40S8抗渗钢筋混凝土;本工程桩基采用振动沉管灌注桩,沉管直径为426,单打成型,成桩直径450,桩以地质报告中的层为持力层,桩尖进入持力层的深度必须大于一米,单桩竖向承载力1540KN,灌注桩材料为:C20混凝土,()级,()级钢。有效桩长为19米。二、 桩基工程(一)施工流程及进度安排1、 工艺流程定位放线轴线核查埋设桩头桩机就位 沉管放钢筋笼钢筋笼制作混凝土拌制浇灌混凝土拔管桩机就位2、进度安排:计划安排:20根/天/台。计划15天全部完成。2、 施工流程: 详附图一。 (二)施工组织1、人员组成施工安全科 施工项目部 技术工程科 桩基施工负责人材料组 技术组 施工组 3
4、、 工程开工后,工程桩每一施工阶段开始需报请甲方和监理方同意后方可开工;每根桩的桩长,混凝土灌注量必须有建设方现场代表签字;工程竣工,需有建设方、总包、设计方和施工方的验收签证。(三)施工技术措施及质量控制1、 施工依据、 桩位设计图纸及有关变更通知书。、 现行施工规范:JGJ94-94。、 有关技术交底及会议纪要。2、 桩位质量控制:、 作业场地四角以外,各设一个测量控制点。、 复测桩位,必须使用经纬仪和钢尺。、 按设计图纸,将每根桩用木桩打入地面以下定位,复查偏差控制在允许范围内。、 放线时,桩位允许偏差20mm。3、 成孔质量要求:、 桩机沉管上设标尺,桩机就位后必须平直、稳固。、 每施
5、工一个桩前,均需复核桩位,无误后,方可进入下一道工序。、 桩尖必须对准桩位后方可开机作业。、 沉管时,桩头与沉管之间须结合紧密。、 振动沉管深度,以控制桩长为主,贯入度为辅,而最后两分钟贯入度不大于5cm(或施工时,现场建设、总包、施工三方确定)。确保桩尖进入地质报告中第层土。、 在进行基坑开挖前的边角桩施工时,先对场地标高进行测量,并对所施打的工程桩的设计标高进行测算后设置标尺,以控制桩的桩顶标高。、 边角桩在施打时采用“埋头桩”,即在土方开挖范围内不浇注混凝土,其标高控制按上述第项进行。4、 桩身拔管、 先振动510秒后开始拔管,应边振边拔,每拔高0.8m停振,如此反复直至全管拔出。、 管
6、内灌注混凝土高度需大于是1/3管长,方可开始拔管,应有专人负责混凝土灌注量,以防超灌或少灌。、 拔管速度要均匀,控制在0.8m/min。5、 成桩桩位允许偏差:边桩 1/6d(d为桩径)中桩 1/2d(d为桩径)垂直度 1%桩长6、 钢筋笼制作、 允许误差(mm)主筋间距10 箍筋间距 20钢筋笼长度100 钢筋笼直径10、 主筋的连接采用双面搭接焊,搭接5d。、 钢筋笼在运输和安装过程中,应采取措施,防止变形或扭曲。、 钢筋必须有出厂质保书,并按有关规定取样试验。7、 混凝土拌制、 水泥必须有出厂质保书,碎石、砂不合格一律不准进场。、 碎石直径35cm(不允许用风化石)。、 砂采用级山砂,且
7、含泥量不大于3%。、 混凝土采用C20, 落度为79cm。各种原材料按配合比过磅称量准确,方可进入搅拌机。、 混凝土必须充分搅拌以保证和易性良好。、 混凝土运输必须快速,应随时考虑运输道路的平整。、 同一配合比的混凝土,每班取样一组,按规定要求认真养护。(四)管理措施1、 公司下设技术管理组,负责质量标准、监督,质量安全意识的教育,发现问题及时研究解决,以及各方面的联系工作等。2、 开工前有关人员应对各种有关安全、质量方面的规程、规范及地质资料、施工图纸及会审纪要认真学习,准确、清晰做好施工记录,发现问题及时向技术管理组汇报,技术管理组要及时研究解决。3、 操作班组管理员以桩机机长为技术骨干为
8、核心,职责落实到人,并且与管理组及建设方、监理方密切联系、合作,负责各项指标达标;值班工程师应经常监督施工质量标准实施情况,严防质量失控。4、 工程施工中发生的其它问题,应及时与建设方、监理方、设计方联系解决。(五)施工安全要求1、 打桩场地必须平整、坚实,以利于桩机正常运行。2、 打桩机必须平稳、坚实。3、 进入施工现场必须戴安全帽,高空作业应穿防鞋系好安全带。4、 开工前应作好安全交底,牢记“安全第一”。5、 严禁酒后上岗。6、 工作人员必须思想集中,服从指挥信号。7、 电工一定要穿绝缘鞋,不许负荷接线。8、 现场电缆,应避免碾压,以防漏电伤人。9、 六级以上大风雨天,应停止施工。(六)其
9、他事项1、 上述内容若与会审纪要或变更相抵触的,以会审纪要和变更通知书为准。2、 本施工组织方案在实施过程中根据具体情况适时调整。三、 土方工程(一)雨季施工措施根据昆明地区的气候情况,每年的6-10月为雨季,雨季降雨量占全年总降雨量的80%,历史日最大降雨量为153.3mm,施工期内,结合本工程的特点,基础施工时间是在雨季,因此,在施工时,重点控制基槽开挖及混凝土浇灌工作。根据设计文件规定及要求,通过计算土方总量在2万立方米左右,即由我单位组织施工的两个单体幢号中,每一幢约有一万立方米的土方,根据本工程特点及设计要求,在进行本工程的桩基施工前,先对土方进行开挖,进行基槽开挖前,首要工作是与兄
10、弟施工单位相互配合,进行全场降水,并在基坑边临时清挖排水沟,集中排向一个积水坑,用潜水泵抽出基槽。具体设置的积水坑和潜水泵数量、基坑开挖平面,详附图二、附图三。在做好基槽排水工作的同时,也做好施工场地的排水工作;采取的措施是根据现场情况,在低洼处设积水坑,将各方向排入积水坑的污水用潜水泵抽去,污水的排放将根据业主方与有关单位协商后提供的排放点进行排放。(二)基坑支护方案根据工程地质条件,为满足施工要求,经多次论证,按经济,安全、合理等的原则以满足施工的综合效率为宗旨,对本工程基坑的支护对靠路边的进行局部喷锚加固坑壁,现场在能满足放坡要求的条件下,以1:1的比例进行放坡,具体施工方案详附图三、附
11、图四。(三)土方开挖及调配按业主方提供的工程图,对本工程的土方的开挖量及土方回填均进行了计算,相关内容如下:1、为保证桩基施工质量,在土方开挖前,对在坑内不能进行施打的桩先按设计要求的桩长加基坑开挖深度进行施打工程桩,成桩工艺详“二、桩基工程”,具体桩号为幢号内的边角桩,详附图一。2、开挖施工机械采用 型反铲挖掘机两台,通过计长时期后的富余土方用10辆5T自卸汽车运出场外,倾土地点由甲方指定。3、土方开挖线路从建筑物的纵向由车库最边的一条轴线向主楼的最外边的一条轴线进行开挖,具体开挖路线详附图五。4、开挖深度高于设计的桩顶标高0.8米,对基坑内的桩顶不在同一标高的桩,为施工方便和满足成桩质量,
12、统一在一个标高上。5、桩基施工完成后,桩端浮土(浆)层采用人工开挖。四、基础结构施工(一)施工设计原则基础工程是我们施工质量控制的重点,具体施工方法如下:桩基的检测合格后,依设计单位提供的建筑坐标图以及相应的变更图纸、设计详图测放出建筑物的轴中心线及基坑(槽)边线,所有轴线测放准确后采用“龙门桩”将建筑物四边轴线定位,所有准备工作完成后,请监理及业主单位对轴线进行核查,无误后即进行下一道工序。土方的开挖采用人工挖土,挖出的土方根据现场具体情况,土方平衡后将富余土方运出场外,主要以方便施工为主。对所施工的基坑(槽)深度的控制,用DS-3水平仪将设计标高引至施工现场,并设置基准点;当挖至设计标高时
13、,通知监理单位及其它单位对基坑(槽)验收,验收合格后即可进行下道工序的施工。破桩头工作与挖土方工作同步进行,在土方开挖完成后破桩工作应相应完成。破桩先采用风镐除去桩头上部,在与基底接近的10CM范围用人工清除,直至到设计标高。对于因桩基施工时的质量缺陷,将汇同相关单位进行处理,如桩头有缺陷、接桩、补桩等。上述工作完成后,并验收合格,即可进行垫层的浇灌。浇灌垫层时,一定做好基底标高的控制以及垫层厚度的控制工作,该控制工作采用短钢筋预先打入地基中,将相应的标高用水平仪引到钢筋上作为此工作的标高控制。垫层施工完毕有一定强度后,即可根据施工设计图纸所注尺寸在垫层上测放出各轴轴线,后续工序的钢筋绑扎工作
14、根据所测放出的轴线进行安装。在对基础钢筋绑扎工作的质量控制,针对钢筋的规格、数量、间距、位置等进行重点控制;同时对钢筋的接头位置、搭接长度、焊接质量、绑扎质量等进行主要控制。对于基础的模板工作将根据施工情况与基础的钢筋绑扎工作同步进行;模板工作的质量控制主要是几何尺寸以及其刚度、稳定性。为保证基坑内基础各构件的几何尺寸及模板的刚度和稳定,本工程基坑内的边模采用240240的粘土砖砖模。基础的钢筋及模板工作完成后,将承台、地梁的施工标高引至现场,上述两项工作在通过验收合格后,即可进行混凝土的浇筑工作。基础混凝土的浇灌工作,质量控制重点是对原材料的质量控制,包括对水泥、砂、石等;同时对已经批准的配合比的执行应做好交底和管理工作,派专人对此项工作负责。采取的具体措施是:计量工作专人负责;施工机械专人负责;混凝土浇筑工作专人负责;取样工作专人负责。混凝土浇筑工作完成后,当有一定强度时即可进行拆模,拆模后检查合格就进行回填土。对有砌体的基础将按照设计图纸,根据施工操作规程进行施工。对涉及到给排水管道要预留预埋的,将会同各专业具体处理,并行
