榆林某公寓楼筏板基础大体积混凝土施工方案.doc

上传人:p** 文档编号:951826 上传时间:2024-05-22 格式:DOC 页数:11 大小:63KB
下载 相关 举报

榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第1页
第1页 / 共11页

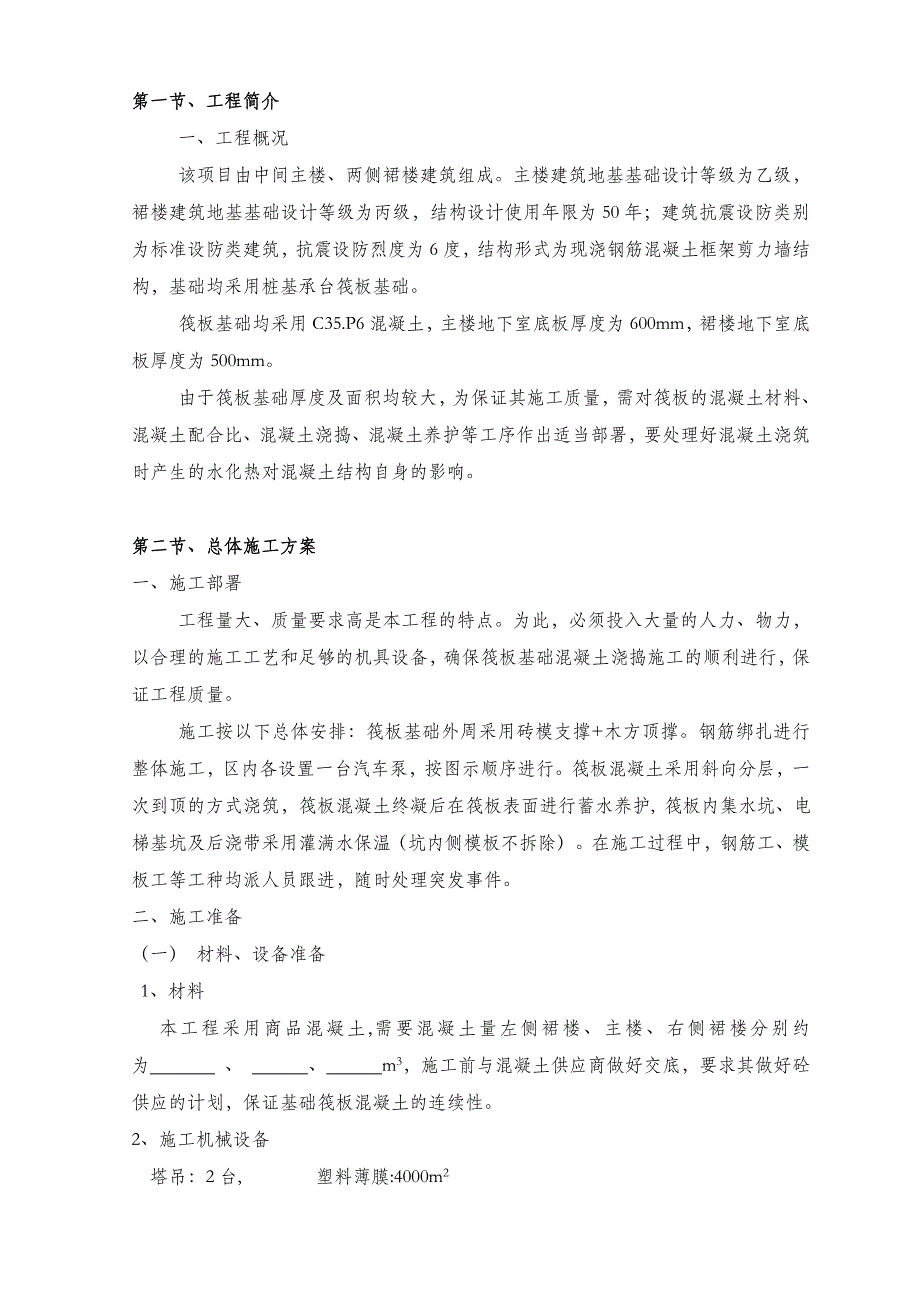

榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第2页
第2页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第3页
第3页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第4页
第4页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第5页
第5页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第6页
第6页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第7页
第7页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第8页
第8页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第9页
第9页 / 共11页
榆林某公寓楼筏板基础大体积混凝土施工方案.doc_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《榆林某公寓楼筏板基础大体积混凝土施工方案.doc》由会员分享,可在线阅读,更多相关《榆林某公寓楼筏板基础大体积混凝土施工方案.doc(11页珍藏版)》请在第壹文秘上搜索。

1、榆林榆树湾煤矿多功能公寓楼承台筏板大体积混凝土工程施工方案编制人: 审核人: 批准人: 施工单位:陕西建工集团总公司榆树湾煤矿多功能公寓楼项目经理部编制时间: 目 录第一节工程简介.1 一、工程概况.1第二节总体施工方案. 1 一、施工部署1 二、施工准备1第三节施工方法.3 一、混凝土材料的选用3 二、混凝土供应3 三、混凝土浇捣的注意事项3 四、大体积混凝土温控措施5 五、混凝土的泌水处理6 六、施工缝的处理方法6 七、混凝土的养护6第四节产品保护措施 .6第五节质量保证措施 .7第六节安全文明生产措施 .7. 蓄水深度计算.9第一节、工程简介一、工程概况该项目由中间主楼、两侧裙楼建筑组成

2、。主楼建筑地基基础设计等级为乙级,裙楼建筑地基基础设计等级为丙级,结构设计使用年限为50年;建筑抗震设防类别为标准设防类建筑,抗震设防烈度为6度,结构形式为现浇钢筋混凝土框架剪力墙结构,基础均采用桩基承台筏板基础。筏板基础均采用C35.P6混凝土,主楼地下室底板厚度为600mm,裙楼地下室底板厚度为500mm。由于筏板基础厚度及面积均较大,为保证其施工质量,需对筏板的混凝土材料、混凝土配合比、混凝土浇捣、混凝土养护等工序作出适当部署,要处理好混凝土浇筑时产生的水化热对混凝土结构自身的影响。第二节、总体施工方案一、施工部署工程量大、质量要求高是本工程的特点。为此,必须投入大量的人力、物力,以合理

3、的施工工艺和足够的机具设备,确保筏板基础混凝土浇捣施工的顺利进行,保证工程质量。施工按以下总体安排:筏板基础外周采用砖模支撑+木方顶撑。钢筋绑扎进行整体施工,区内各设置一台汽车泵,按图示顺序进行。筏板混凝土采用斜向分层,一次到顶的方式浇筑,筏板混凝土终凝后在筏板表面进行蓄水养护, 筏板内集水坑、电梯基坑及后浇带采用灌满水保温(坑内侧模板不拆除)。在施工过程中,钢筋工、模板工等工种均派人员跟进,随时处理突发事件。二、施工准备(一) 材料、设备准备1、材料本工程采用商品混凝土,需要混凝土量左侧裙楼、主楼、右侧裙楼分别约为 、 、 m3,施工前与混凝土供应商做好交底,要求其做好砼供应的计划,保证基础

4、筏板混凝土的连续性。2、施工机械设备 塔吊:2台, 塑料薄膜:4000m2 汽车泵:2台, 电子测温仪: 2个 振动棒:8支 温度计: 2个 抽水泵:2台(软泵管) 照明器具等其他设备一批项目部尚需与混凝土搅拌站做好沟通,要求搅拌站准备一台泵车作备用。当现场混凝土泵车出现故障,预计不能及时修复时,项目部应立即要求搅拌站派泵车到场浇筑混凝土。(二)、技术准备1、对施工人员进行了针对性的技术交底,明确筏板基础混凝土浇捣的顺序及技术重点。2、为保证浇捣的连续性,商砼站特派泵机修理工程师驻现场,遇到问题马上解决,以免影响混凝土的浇捣。3、检查各相关工种是否已完成:如钢筋绑扎、机械连接、通风、消防、水电

5、等的管线预埋等是否已按图完成。(三)、劳动力准备预计筏板混凝土需连续浇筑24小时以上,混凝土施工人员分两班制,施工人员计划如下表:筏板基础底板混凝土浇捣施工人员计划表工种 人 数备注施工管理人员 8控制标高、试块、调度 砼 工 16浇筑、压光 钢筋工 4看 筋 木 工 4看 模 机修工 2维修泵车 电 工 2现场临电 杂 工 3混凝土泵司机 4 合 计 39注:筏板基础施工期间,尚需安排1名施工员进行边坡监测第三节、施工方法一、混凝土材料的选用筏板基础砼体积大,应控制水泥水化热影响,防止砼产生裂缝。因此,要求搅拌站给予配合。砼配合比设计必须满足以下条件:1)水泥:因水泥在水化过程中产生大量的水

6、化热,水泥用量的多少直接影响砼内的温度变化,每立方米混凝土水泥用量,每增减10kg,其水化热将使混凝土的温度相应升降约1,因此必须控制好水泥用量,降低水化热。应优先选用较低水化热的水泥品种(如粉煤灰水泥),水泥用量控制在400kg/m3以下,水灰比应小于0.6。坍落度要求140180mm。2)粗骨料碎石:尽量选用粒径大,级配良好的粗骨料,严禁采用石屑作骨料。选用碎石粒径1030mm为主的混凝土,含泥量少于1。3)细骨料砂:细度模量2.63.0,含泥量少于3。4)适当延长混凝土终凝时间,混凝土终凝时间不得少于8小时。5)为推迟水化热的峰值期、减低水化热及延长凝结时间,适于泵送砼要求掺缓凝外加剂和

7、高效减水剂。为减少水泥量,可掺加适量的粉煤灰。6)掺入适量的ZT-AA化学微膨胀纤维,使混凝土得到补偿收缩,减少混凝土的温度应力。混凝土应事先会同搅拌站进行试配,在相关性能参数满足要求时方可。另在施工过程中应根据现场实际情况作必要的调整。二、混凝土供应本工程混凝土浇筑量较大,现采用汽车泵输送混凝土。而本工程的混凝土采用商品混凝土,配合比由混凝土搅拌站提供,并要求保证混凝土的质量及供应量。本工程的地下室筏板与外墙有防渗要求,故混凝土要按设计要求添加外加剂,并在浇捣时注意加强振捣工作,保证混凝土的密实度。每车砼进场后,先核对送货单现任务单上的强度等级、抗渗等级是否与设计要求相符,然后检测每车砼的坍

8、落度(1418cm之间),满足要求后方可使用,不合格的坚决作退货处理。三、混凝土浇捣的注意事项筏板及壁墙混凝土必须连续浇捣,不得留施工缝。为控制混凝土在初凝时间内连续浇捣,混凝土要加缓凝剂,初凝时间控制在3小时左右。因为筏板及壁墙有防水的要求,必须加强振捣工作,保证混凝土的密实度。施工中要注意以下事项:(1)砼浇捣前,先派人浇水,将砖台模浇水湿透。重复检查钢筋安装的正确性,并架设安装好砼泵管。(2)砼泵送前,泵机操作员要详细检查泵的电源、电路、油路、油管等机件设备是否安全、有效,并试运转合格。(3)砼搅拌运输车出料前,应高速转动筒轴1min后再反转出料。出料时如果发现砼拌和物有异常现象,应立即

9、停止出料。(4)落料高度不得大于3m。(5)应分层浇筑,严禁集中浇筑,浇捣顺序:先远后近,先低后高,严禁靠近支撑,防止泵管脉冲振倒支架。(6)预先加固砖模,确保砖模支撑的安全。(7)加强砼各环节管理,现场严禁加水,禁止将砂浆打入筏板内。残存的砼,不准放入新浇筑的砼中,做到坍落度波动范围少于2cm。(8)建议商混站可掺入缓凝剂,适当延长初凝时间。(9)商品砼浇筑前应每车测定坍落度,看是否符合规定要求。(10)砼浇筑完毕后或中途停止浇灌时,清洗的渣水不得冲向筏板、侧板模板上,防止造成筏板底部、侧面处夹砂、夹渣。四、大体积混凝土温控措施 大体积混凝土的浇捣,减少混凝土的内外温差是关键,拟采取以下技术

10、措施: 除在砼配合比设计考虑降低砼内水化热外还应做到以下方面:1、在混凝土浇捣后,做好混凝土保温保湿养护,缓缓降温,充分发挥徐变特性,减低温度应力。2、筏板基础底板采取长时间(不少于14天)的保湿养护、以延缓降温时间和速度。3、浇筑高度在分段的范围内,每段内采用“分段定点、一个坡度、薄层浇筑、循序推进、一次到顶”的斜向分层法施工。4、加强混凝土的振捣,提高混凝土密实度和抗拉强度,减小收缩变形,保证施工质量。5、浇筑后及时排除表面浮浆,加强早期养护,提高混凝土早期或相应龄期的抗拉强度和弹性模量。6、采用覆盖+蓄水保温养护,蓄水高度经计算确定。7、加强测温和温度监测与管理,实行信息化控制,随时控制

11、混凝土内的温度变化,确保内外温差控制在25以内,基面温差和基底面温差均控制在20以内,及时调整保温及养护措施,使混凝土的温度梯度不至过大,以有效控制有害裂缝的出现。测温采用电子测温,直读各测温点的实际温度。 (1)本工程底板较厚,左侧裙楼、主楼、右侧裙楼分别布置3、6、3个测温点,测温点布置在具有代表性的地方,利用电子测温仪进行测温,并派专人保护预埋测温导线,以防浇筑混凝土时损坏。布设上、中、下三层测温点为一组,大体积混凝土浇筑后,必须进行监测,检测混凝土表面温度与结构中心温度。以便采取相应措施,保证混凝土的施工质量。当混凝土内部与表面温度差超过250C 时,应及时采取加深混凝土的蓄水养护层,

12、以此来增加混凝土表面温度,减少内外温度差,避免因为温差过大产生裂缝等应急措施。测温点布置:常规测温方法需留设测温孔和本工程面积较大的工程实际情况,本工程取具有代表性的测温点采用电子测温仪测温。核心筒混凝土厚度最大,混凝土中心温度最高的地方也在电梯基坑处,所以只要保证核心筒处混凝土中心温度与表面温度差不超过250C即可保证混凝土质量,因此测温重点放在电梯基坑。筏板边缘测点距筏板边缘500mm,但大于200mm。 测温项目测温次数室外气温及环境温度每昼夜不少于4次(即8点14点20点2点),此外还需测最高、最低气温砼强度达到标准值30%之前每2h测一次砼强度达到标准值30%以后每4h测一次,4天后

13、8小时测一次 (2)配备专职人员测温,并对测温人员进行培训及交底,测量人员要按时测温,三班记录,不得遗漏或弄虚作假,测量记录要填写清楚,换班时要做好交接。测温工作应连续进行7天7夜,若温差超过25应及时采取加深蓄水层,以此来增加混凝土表面温度,减少内外温度差,避免因为温差过大产生裂缝等应急措施。 8、在结构完成后及时回填土,避免其侧面长期暴露。9、大体积泵送混凝土,其表面水泥浆较厚,在混凝土浇筑结束后要认真处理。混凝土振捣完毕12h左右,初步按标高用长刮尺刮平,在初凝前用木蟹打磨压实,以闭合收水裂纹。五、混凝土的泌水处理 大流动性混凝土在浇筑、振捣过程中,上涌的泌水和浮浆顺混凝土坡面下流到坑底。在混凝土垫层在施工时,预先在横向上做出2cm的坡度,使大部分泌水顺垫层坡度通过两侧模板底部预留孔排出坑外。 当混凝土大坡面的坡脚接近顶端模板时,改变混凝土浇筑方向,即从顶端往回浇筑,与原斜坡相交成一个集水坑,另外有意识地加强两侧模板处的混凝土浇筑强度,这样集水坑逐步在中间缩小成小水潭,用软轴泵及时排除。采用这种方法排除最后阶段的所有泌

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
