江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc

上传人:p** 文档编号:951891 上传时间:2024-05-22 格式:DOC 页数:25 大小:632KB
下载 相关 举报
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第1页
第1页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第2页
第2页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第3页
第3页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第4页
第4页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第5页
第5页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第6页
第6页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第7页
第7页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第8页
第8页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第9页
第9页 / 共25页
江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc》由会员分享,可在线阅读,更多相关《江苏某农村污水治理项目污水管网施工组织设计(投标文件).doc(25页珍藏版)》请在第壹文秘上搜索。

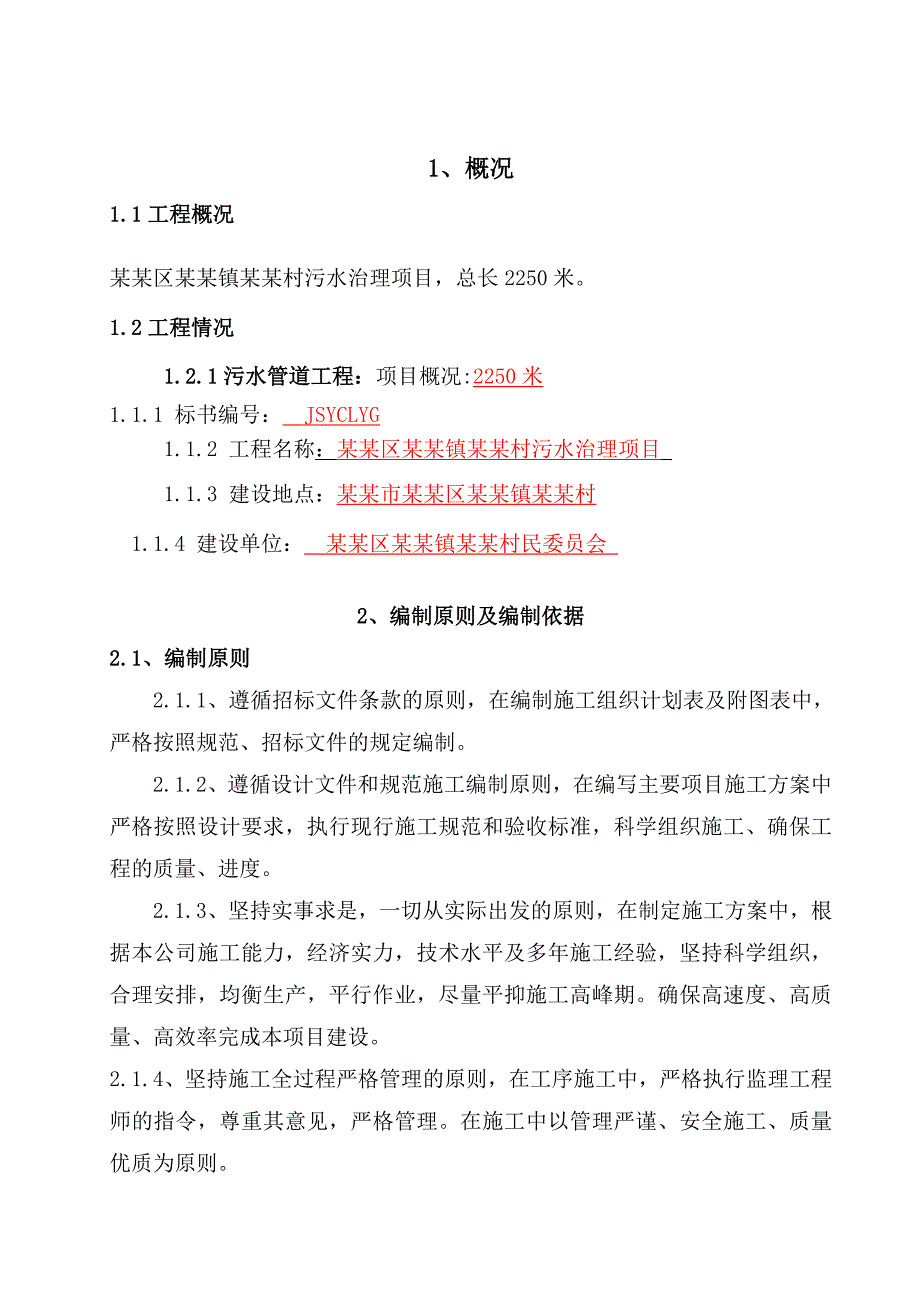

1、1、概况1.1工程概况某某区某某镇某某村污水治理项目,总长2250米。1.2工程情况1.2.1污水管道工程:项目概况:2250米1.1.1 标书编号: JSYCLYG1.1.2 工程名称:某某区某某镇某某村污水治理项目 1.1.3 建设地点:某某市某某区某某镇某某村1.1.4 建设单位: 某某区某某镇某某村民委员会 2、编制原则及编制依据2.1、编制原则2.1.1、遵循招标文件条款的原则,在编制施工组织计划表及附图表中,严格按照规范、招标文件的规定编制。2.1.2、遵循设计文件和规范施工编制原则,在编写主要项目施工方案中严格按照设计要求,执行现行施工规范和验收标准,科学组织施工、确保工程的质量

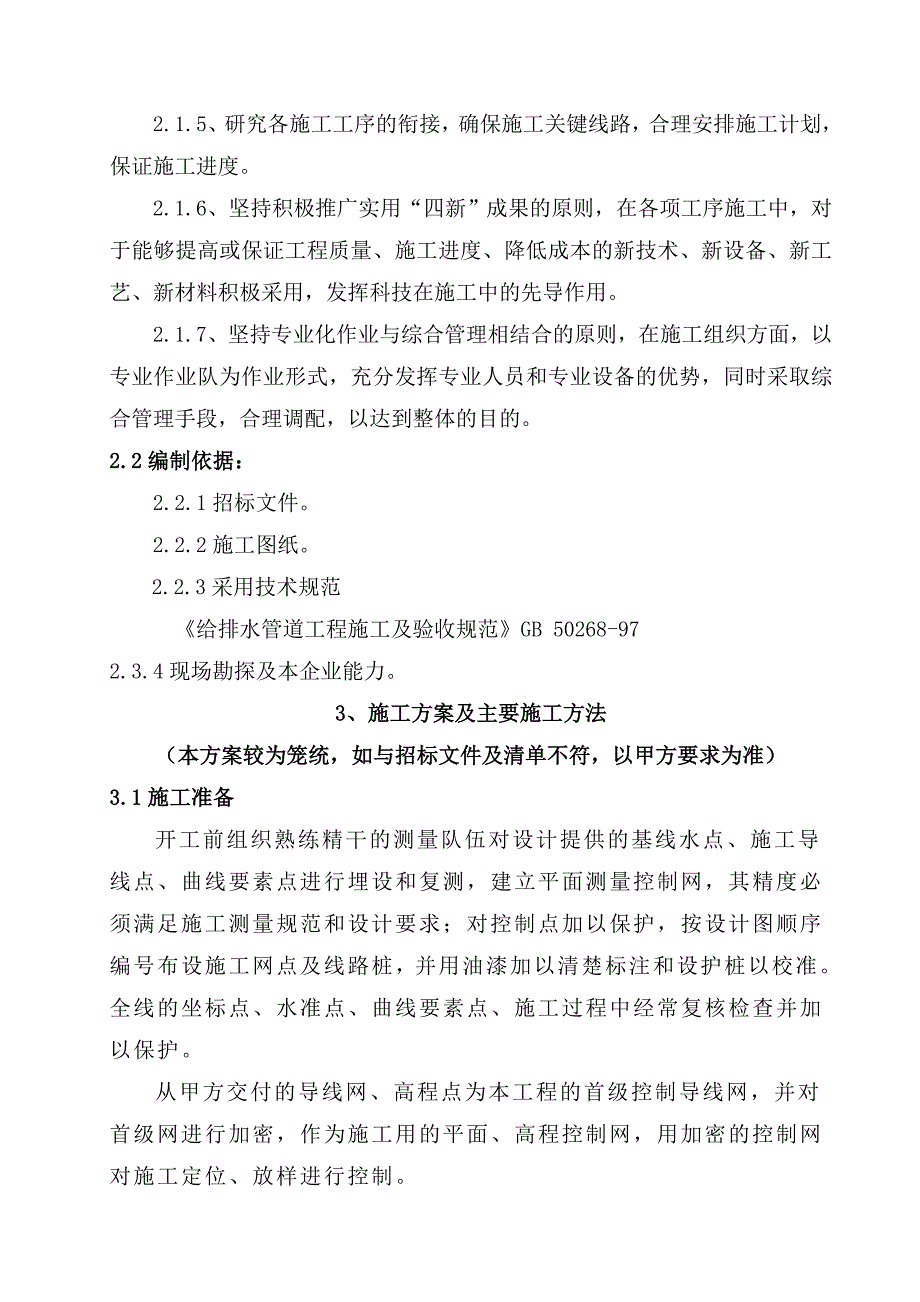

2、、进度。2.1.3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平及多年施工经验,坚持科学组织,合理安排,均衡生产,平行作业,尽量平抑施工高峰期。确保高速度、高质量、高效率完成本项目建设。2.1.4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重其意见,严格管理。在施工中以管理严谨、安全施工、质量优质为原则。2.1.5、研究各施工工序的衔接,确保施工关键线路,合理安排施工计划,保证施工进度。2.1.6、坚持积极推广实用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度、降低成本的新技术、新设备、新

3、工艺、新材料积极采用,发挥科技在施工中的先导作用。2.1.7、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为作业形式,充分发挥专业人员和专业设备的优势,同时采取综合管理手段,合理调配,以达到整体的目的。2.2编制依据:2.2.1招标文件。2.2.2施工图纸。2.2.3采用技术规范给排水管道工程施工及验收规范GB 50268-972.3.4现场勘探及本企业能力。3、施工方案及主要施工方法(本方案较为笼统,如与招标文件及清单不符,以甲方要求为准)3.1施工准备开工前组织熟练精干的测量队伍对设计提供的基线水点、施工导线点、曲线要素点进行埋设和复测,建立平面测量控制网,其精度必须

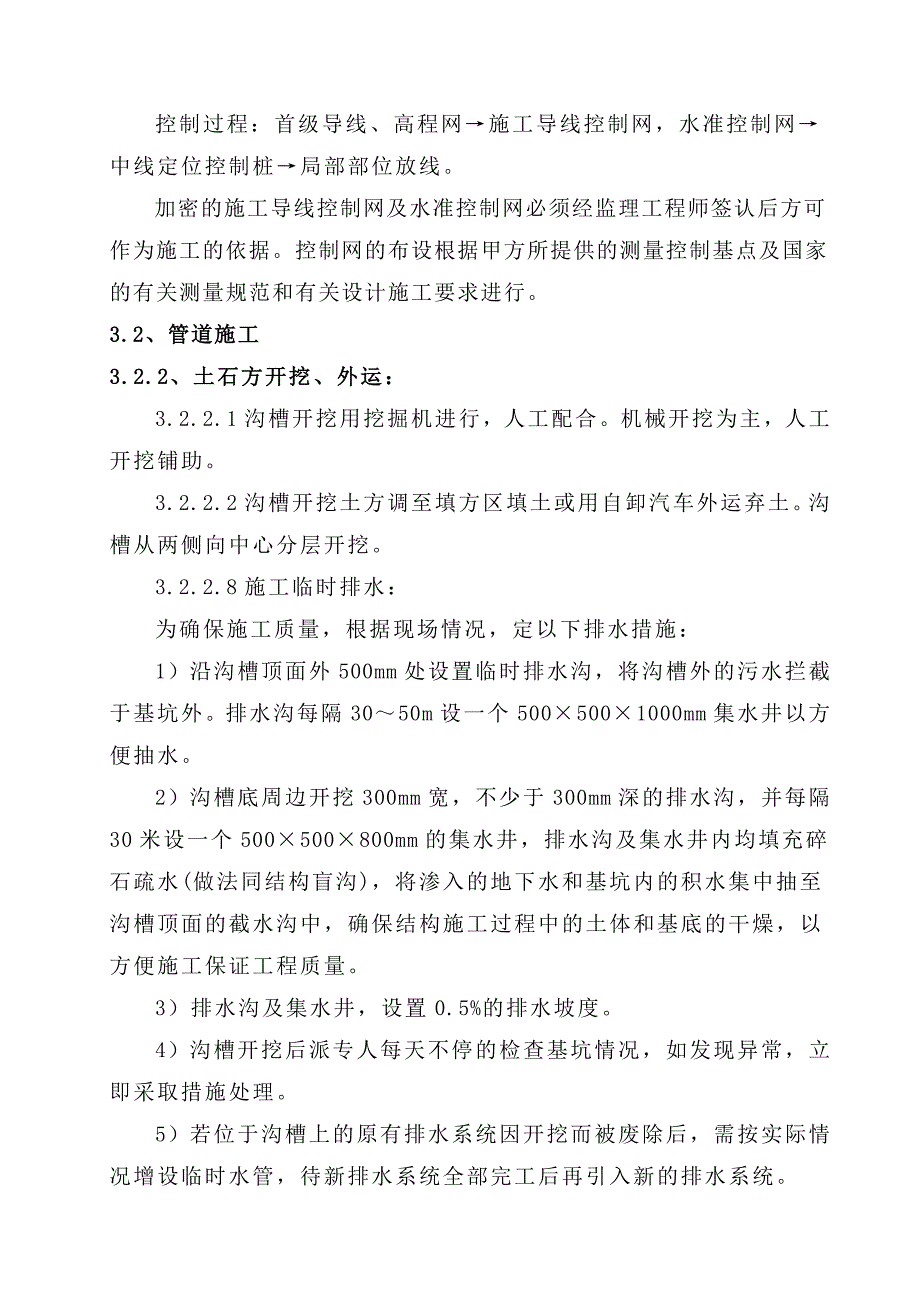

4、满足施工测量规范和设计要求;对控制点加以保护,按设计图顺序编号布设施工网点及线路桩,并用油漆加以清楚标注和设护桩以校准。全线的坐标点、水准点、曲线要素点、施工过程中经常复核检查并加以保护。从甲方交付的导线网、高程点为本工程的首级控制导线网,并对首级网进行加密,作为施工用的平面、高程控制网,用加密的控制网对施工定位、放样进行控制。控制过程:首级导线、高程网施工导线控制网,水准控制网中线定位控制桩局部部位放线。加密的施工导线控制网及水准控制网必须经监理工程师签认后方可作为施工的依据。控制网的布设根据甲方所提供的测量控制基点及国家的有关测量规范和有关设计施工要求进行。3.2、管道施工3.2.2、土石

5、方开挖、外运:3.2.2.1沟槽开挖用挖掘机进行,人工配合。机械开挖为主,人工开挖铺助。3.2.2.2沟槽开挖土方调至填方区填土或用自卸汽车外运弃土。沟槽从两侧向中心分层开挖。3.2.2.8施工临时排水:为确保施工质量,根据现场情况,定以下排水措施:1)沿沟槽顶面外500mm处设置临时排水沟,将沟槽外的污水拦截于基坑外。排水沟每隔3050m设一个5005001000mm集水井以方便抽水。2)沟槽底周边开挖300mm宽,不少于300mm深的排水沟,并每隔30米设一个500500800mm的集水井,排水沟及集水井内均填充碎石疏水(做法同结构盲沟),将渗入的地下水和基坑内的积水集中抽至沟槽顶面的截水

6、沟中,确保结构施工过程中的土体和基底的干燥,以方便施工保证工程质量。3)排水沟及集水井,设置0.5%的排水坡度。4)沟槽开挖后派专人每天不停的检查基坑情况,如发现异常,立即采取措施处理。5)若位于沟槽上的原有排水系统因开挖而被废除后,需按实际情况增设临时水管,待新排水系统全部完工后再引入新的排水系统。6)施工过程中产生的施工污水通过排水沟及排水管导入原有的市政排污管道。决不允许出现施工污水污染现有道路的现象。7)施工中应对地下出水情况、部位及处理措施作好记录,以便竣工后的运营和维护。3.2.2.9沟槽开挖用挖掘机进行,人工配合。沟槽开挖土方调至填方区填土或用自卸汽车外运弃土。在开挖前,沟槽的断

7、面、开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底。在挖土过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。为保证槽底土壤不被扰动或破坏,在用机械挖土时为防止超挖,挖至设计标高前2030cm时用人工开挖,检修平整。开挖要保证连续作业,衔接工序流畅,分段开挖,以减少塌方或破坏土基,减少意外事故。3.2.2.10沟槽挖深小于1.5m用疏立木板支撑,1.5m3.0m采用密立木板支撑系统,大于3.0m采用密钢板桩支撑系统,上部按1:1放坡。沟槽从两侧向中心分层开挖,用板桩支撑时应在每层开挖前把板桩打入该层槽底不低于80cm。3.2.2.11横撑长度

8、一般比未打紧前空间稍长2-6cm(视土质软硬及挡土板后至土壁的空间宽窄而定),以使打入后支撑紧密。若横撑长度较短,可在两端或一端加木块垫楔后打紧。并用钉把垫木与横撑钉牢。横撑顺沟槽方向的间距,一般为1.5m左右。木顶撑宜用10-15cm原木,亦可采用型钢及活动钢支撑替代。凡爆裂和弯曲过大的木材不得用作支撑使用。3.2.2.12横撑的层次及标高应考虑装管、砌筑作方便。如因装管或砌筑的需要将横撑转换,则必须按照先撑后拆的原则,逐步转换。3.2.2.13沟槽检查验收:基槽开挖完成后应进行检查验收,检查项目包括开挖断面、开挖标高、轴线位移等。3.2.3、基础施工:3.2.3.1测量中心轴线,标高,并放

9、出基础边线。在沟底设置水平小木桩。3.2.3.2基础按照测出的基础边线安装基侧模板,模板内外打撑钉牢,并在模板内侧弹线控制混凝土浇筑高度。模板安装时要注意板面平整,拼缝严密,模板与砼相接触的表面应涂扫脱模剂以利模板的拆除。基础浇筑时应严格按水平控制桩取面,振捣密实。浇筑时注意在管中线至两侧各20cm左右取平,其余可留粗糙面以便和管座混凝土接合。3.2.3.3质量标准基础强度满足设计要求,平基面须符合高程及纵坡设计要求,井位基础符合设计井底高程。3.2.3.4应注意的质量问题:基础面严格按设计纵坡取面找平。3.2.4、管道安装3.2.4.1下管前,要清理管坑内杂物,砼平基要清洗干净,然后在平基上

10、弹放管道中线,复核平基面标高。3.2.4.2下管时应将管道排好,然后对线校正,严格控制中线和标高,对中方法采用中心线法和边线法。垫稳管身。3.2.4.3管道稳定后应再复核一次流水位高程,符合设计标高后方可进行下一工序。3.2.4.4下管前,应按产品标准对管材逐节进行质量检验,不符合标准者,应做好记号,另作处理。凡规定须进行管道变形检测的断面,必须事先量出该断面管道的实际直径尺寸,并做好标记。3.2.4.5下管用起重机进行。起重机下管时,应用非金属绳索扣系住,严禁串心吊装。3.2.4.6质量标准1)保证项目管道安装时,表面必须顺直,管子接口平顺,符合设计流水位高程。2)基本项目管底不得倒流水,缝

11、宽应均匀,管道内不得有泥土、砖石、砂浆、木块等杂物。管材不得有裂缝、破损。3.2.5、接口施工时,应保证连接的位置准确,确保管道连接紧密。3.2.6、检查井等的砌筑3.2.6.1砌筑各种井前必须将基础面先洗涮干净,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。3.2.6.2砌筑检查圆井应挂线校核井内径及圆度,收口段高度应事先确定,可按规定每皮砖缩入2cm,即每圈缩入4cm计算,砌一皮砖必须检查一次,看有无偏差。圆井井身及其收口段,必须避免上下层砖对缝。3.2.6.3质量标准1)保证项目井底、井面的标高要准确,井身尺寸要符合设计要求。长方形井井壁必须互相垂直,井形方正,并且井身的长

12、轴线应与侧平石平行;如是圆井、应挂井中心线校核井内径及圆度,砖砌井壁必须灰缝饱满、平整,抹灰应平顺密实,不得有空鼓、裂缝等现象。砌筑砂浆强度应满足设计要求。2)基本项目检查井井内流槽应平顺,位置准确,不得有建筑垃圾等杂物。检查井井环、井盖必须完整无缺,安装平稳,位置准确。3.2.6.4应注意的质量问题井面、井底高程误差超标,测量监控工作不严格。井砌筑尺寸误差超标,井筒收口不均匀,砖层不符、进水口与路面高程不匹配,末严格按标准图集的要求施工。井环开裂,井盖安装不平稳,车辆通行时跳动。砂浆强度不足,未严格按配比调配砂浆。3.2.7、闭水试验3.2.7.1排水管道在覆土前要按市政验收标准进行闭水试验

13、。3.2.7.2闭水试验段宜选在两检查井之间,为节省试验工作,亦可选取数井一起进行闭水试验。3.2.7.3由于混凝土或砂浆本身有吸水作用,因此在灌满水后不应立即作渗水量记录,使混凝土或砂浆本身含水饱和后再开始作渗水量记录。3.2.7.4根据井内水平的下降值计算渗水量,渗水量不超过规定的允许值即为合格。3.2.8、回填3.2.8.1管道安装完毕并经检查验收合格后,进行回填工作,管道在覆土前应进行闭水试验,合格后方可覆填。3.2.8.2在回填中需拆除固壁支撑时应采取先下后上办法拆除。3.2.8.3管坑两侧填碎石至管顶上2cm,回填时两侧同时进行,以防管道位移,并用水冲实,管顶以上回填土分层夯实。3

14、.2.8.4回填时,槽内应无积水,不得回填淤泥、腐植土及有机物质。回填土中不得夹有大块砖石,大块土必须敲碎至10cm以下。3.2.8.5沟槽回填顺序,应按沟槽排水方向由高向低进行,虚铺层厚30cm。3.2.8.6换填砂或石粉,仍应按规定分层用平板振动器或手扶轻型压路机压实,每层虚铺厚度不许超过300mm。4、工程投入的主要物资和施工机械、设备情况、主要施工机械进场计划(见附表)4.1、工程投入的主要物资4.1.1管材:见图纸4.2、施工机械、设备情况及进场计划5、施工机械、设备情况及进场计划表(见附表)6、确保工程质量达到合格7、确保所用机械齐全。8、确保工程质量的技术组织措施8.1质量目标项

15、目部的质量目标为:各单位工程质量均符合国家验收标准8.2、质量方针重信誉、守合同、保质量,以流服务为业主服务满意产品。8.3、质量体系 项目部依照总公司按IS09001标准建立的质量保证体系(程序文件、管理标准、作业标准),有健全的并正常运行的以总工程师为首的三级技术质量责任制,质量管理机构和管理网络从上至下延伸到每一在建项目。为确保优质工程,须建立良好的质量保证体系。8.4、保证工程质量措施 8.4.1、强化质量意识,认真贯彻落实“质量第一”的方针,把创优工程贯穿到施工生产的全过程。在施工队伍选配、机构设置、施工方案、管理制度等方面都要紧紧围绕创优目标,以保证和提高工程质量为主线,全面组织优质生产。 8.4.2、强化以各队第一管理者为首的质量保证体系,配备强有力的人员,做到各级领导、业务部门、现场指挥、作业班的质量责任明确,考核奖罚及时,充分调动全体职工的创优积极性。 8.4.3、加强与建设单位、设计单位、监理单位的密切配合,主动听取建设单位、监理单位的意见,实现“四位一体”,联合创优的质量工作格局。 8.4.4、调选精干的管理人员及施工队伍,强化职工质量教育,对参加施工的全体人员进行技术考核和教育培训,对关键或者有特殊要求的指定工序的操作人员全部

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
