江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc

上传人:p** 文档编号:952162 上传时间:2024-05-22 格式:DOC 页数:24 大小:874.24KB
下载 相关 举报
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第1页
第1页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第2页
第2页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第3页
第3页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第4页
第4页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第5页
第5页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第6页
第6页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第7页
第7页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第8页
第8页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第9页
第9页 / 共24页
江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc》由会员分享,可在线阅读,更多相关《江苏某高层框剪结构医院大楼保温工程施工方案(真空保温板、附示意图).doc(24页珍藏版)》请在第壹文秘上搜索。

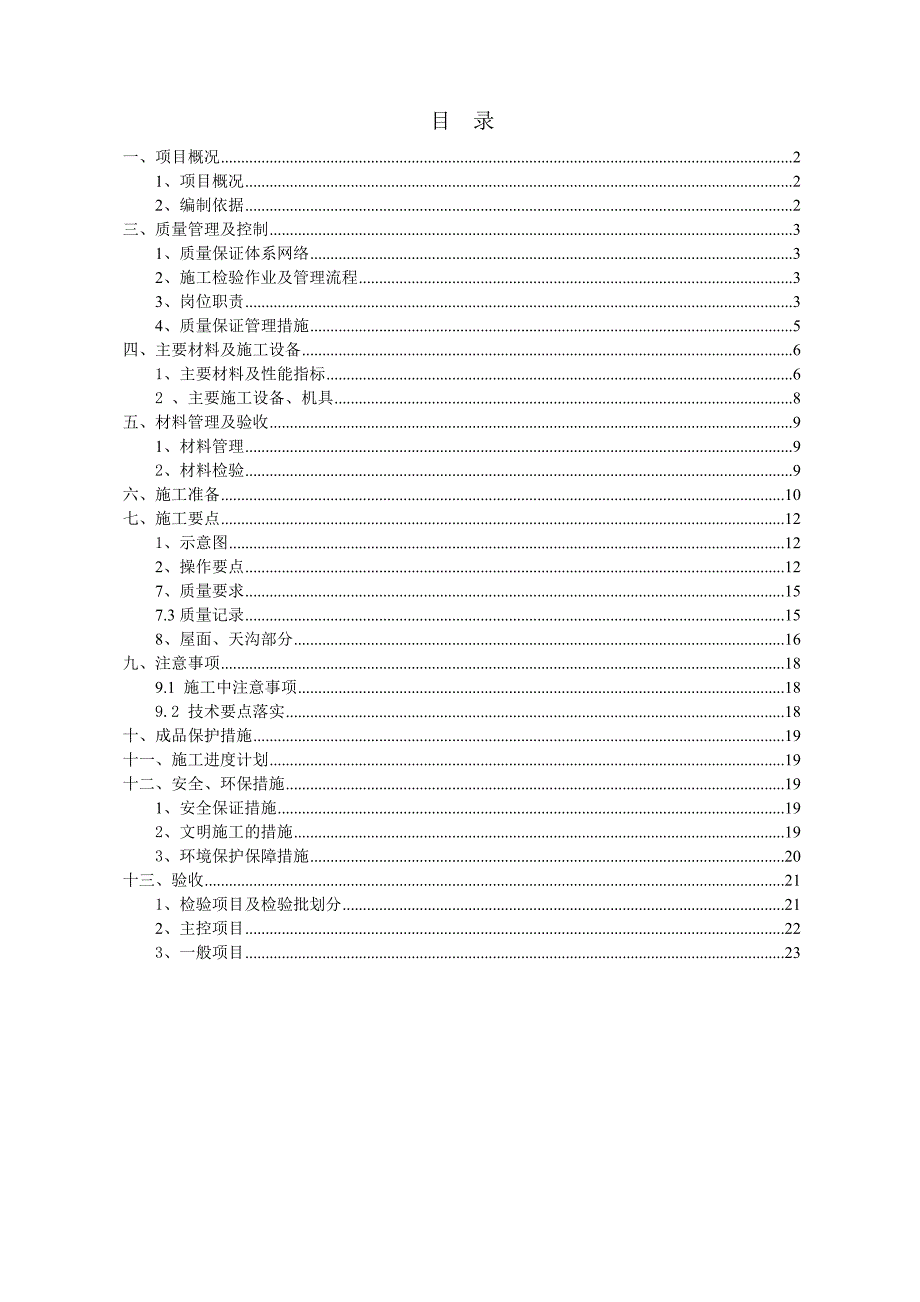

1、某某市计生妇幼保健服务中心/附属用房外墙、屋面、地下室顶棚真空保温板施工方案编制单位:某某市某某新型材料有限公司目 录一、项目概况21、项目概况22、编制依据2三、质量管理及控制31、质量保证体系网络32、施工检验作业及管理流程33、岗位职责34、质量保证管理措施5四、主要材料及施工设备61、主要材料及性能指标62 、主要施工设备、机具8五、材料管理及验收91、材料管理92、材料检验9六、施工准备10七、施工要点121、示意图122、操作要点127、质量要求157.3质量记录158、屋面、天沟部分16九、注意事项189.1 施工中注意事项189.2 技术要点落实18十、成品保护措施19十一、施

2、工进度计划19十二、安全、环保措施191、安全保证措施192、文明施工的措施193、环境保护保障措施20十三、验收211、检验项目及检验批划分212、主控项目223、一般项目23一、项目概况1、项目概况A、某某市计生妇幼保健服务中心(以下简称为大楼)框架剪力墙结构,地上15层,地下一层。设计要求在屋面、地下室顶棚和外挑楼板底部及外墙外立面冷桥部位均设置8mm厚保温板。其中屋面施工面积约1450m,外墙约1750m,地下室顶棚约1450m。B、附属用房(以下简称附房)仅外墙设置真空保温板。2、编制依据1.本工程通过审查的设计图纸及相应的设计变更单2外墙外保温工程技术规程JGJ14420043.公

3、共建设节能设计标准GB5018920054.民用建筑热工设计规范GB50176一935.建筑节能工程施工验收规范GB5041120076.建筑设计防火规范GB5001620067.居住建筑节能设计标准DBJ11-60220068建筑工程质量检测评定标准(GBJ30188)9公共建筑节能设计标准(GB501892005)10施工现场临时用电安全技术规范: 当上述规程、标准和导则等与当地主管部门的相应规范、规程以及规定不一致时,以当地的要求为准;当上述规程、标准和导则等规定的内容出现相互不一致或矛盾时以标准较高者为准。3、各部位做法:3.1、大楼外墙冷桥部位做法:钢筋混凝土墙体20厚1:3水泥砂浆

4、找平层粘结砂浆界面剂8厚真空保温板锚固钉及锚固套管玻化微珠砂浆勾缝耐碱玻纤网格布3.2、大楼地下室顶棚及外挑楼底部做法:钢筋混凝土墙体专用粘结剂8厚真空保温板锚固钉及锚固件套管10厚专用抗裂砂浆耐碱玻纤网格布20厚1:3水泥砂浆保护层3.3、大楼屋面做法:4厚SBS防水卷材8厚真空保温板3.4、附房外墙做法:找平层专用粘结剂界面剂8厚真空保温板锚固钉及锚固件套管专用抗裂砂浆耐碱玻纤网格布20厚1:3水泥砂浆保护层3.5、外门窗洞口周边侧墙:抹8mm厚玻化微珠保温砂浆。三、质量管理及控制1、质量保证体系网络 总经理(李强)项目经理(李景华)技术负责人金友杰夏丹民质量员王辉安全员程霖架子工侯叔年电

5、工黄家麟2、施工检验作业及管理流程分项工程完成班组自检班组互检专职质量负责检查甲方、监理共检下道工序分项工程评定3、岗位职责1.项目经理职责项目经理是本工程项目实施过程中的最高组织者和责任者,即对实施项目组织机构的设立,项目的经济效益,项目的生产要素配置,项目的目标管理,工程产品的质量和安全生产等负领导责任;并参加施工“三检”的终检签证。2.工程师职责1)负责该工程的技术和质量管理工作,组织质量保证计划的实施工作,对质量体系正常运转负责。2)负责指导全面贯彻施工组织设计,并根据工程的实际情况对施工组织设计进行必要的修改和完善。3)负责物资采购工作及进准确提出工程所需材料和设备清单。4)组织施工

6、人员仔细阅读施工图纸,并对技术问题进行指导。施工前对各施工队长(工长)进行分部,分项工程的技术(安全)交底。5)按期对施工技术管理和施工质量组织检查,对发现的技术将被管理和施工质量问题及时提出整改要求,并就有影响的技术问题提出处理意见。严格执行工程质量标准及验收规范,组织落实各项质量制度,对工程技术负责领导责任。 6)工程项目中期质量检查或竣工前验收,组织有关人员进行自检、预检,并及时对存在的质量问题提出整改意见。7)参加工程的竣工验收,组织分部工程的验收工作。负责全部工程质量保证资料和相关内业的审核整理和竣工移交工作。3.技术负责人职责1)自觉的接受业主的领导,全面执行工程合同,并在工程合同

7、规定的范围内同建设主管部门就项目实施过程中的有关问题进行具体商谈。2)负责协调同设计代表、监理工程师的关系配合其工作3)组织贯彻执行质量标准,施工规范及保证质量的各项制度和措施,并检查执行情况,对工程质量负直接领导责任。4)负责拟定适应本项目的技术措施,对技术工作全面负责,组织完成项目的各项技术工作。5)每月向公司上报项目经量部简报,内容包括施工计划、工程形象部位、质量情况、材料供应情况、机械设备情况、人员管理情况、设计变更等内容。6)全面贯彻执行国家标准和施工,验收规范及公司质量体系文件和质量管理各项规章制度,领导项目经理部及有关人员落实质量保证计划和措施,使工程质量处于受控之中,是该工程质

8、量的第一责任人。7)按照内容承包合同的要求,配合做好项目的中期质量检查、竣工验收。8)负责建立本工程的质量保证体系,并组织实施合适工作全过程的质量控制和管理。9)接受质量审核机构的第二方检查。对提出的问题采取有效措施进行纠正,使质量保证体系运转有效。10)负责拟定质量保证计划的初稿,对实现质量目标负主要责任。4.质检员职责1)贯彻执行质量计划,在质量保证体系的运行中认真做好本岗位工作,履行其质量职责,并做好记录。2)对不合格的分项工程质量和操作有权进行整改,严重的可暂停施工并监督其纠正措施的落实。3)对材料、半成品等,协助材料组按有关技术技术标准进行监督检查,4)认真执行程序文件,做好质量控制

9、记录和标识。做好质量资料的填写、整理、收集工作,参加质量分析会,参加对不合格质量问题的评审及处置的有关会议,参加工程竣工验收和分部工程的验收评定工作。5)施工员质量职责必须严格按照施工工序进行,履行施工“三检”的初检签证,对施工质量直接负责。5.安全员职责1)认真贯彻执行我国及当地政府有关安全生产的方针、政策、法令、法规,并在施工全过程进行监督检查。2)负责督促施工队长(工长)按分项工程及工种进行书面的安全技术交底,检查落实执行情况,并作好记录。3)在项目经理总的领导下进行施工现场的安全巡视检查工作,严禁违章作业和违章指挥,消除不安全隐患。必要时暂停施工,做好安全防护措施方可继续施工。4)督促

10、检查现场特种人员持证上岗的情况,对无证操作者进行教育,纠正违章作业。5)负责现场工人的培训教育工作,建立起“安全第一”的思想意识,防止发生安全事故,4、质量保证管理措施健全质量管理体系,项目部配置责任心强、经验丰富的质检人员。质量管理工作条例、分项工程质量检验评定细则等一整套制度规范管理,完善质量保证体系,保证工程质量的稳定和提高,修订工程质量保证措施范本和贯彻工程质量终身负责制的配套规定。建立有效的奖励机制,实行以质定价,以质优价。4.1、合同保证措施1.根据工程建设承包合同的有关规定,项目部及时与材料和设备供应单位签订采购合同,确保按质、按量、及时供应材料和设备。2.认真贯彻执行工程建设承

11、包合同的各项规定,项目部及时参与配合监理工程师处理合同执行过程中的问题,做好防止和处理索赔的工作。3.项目部同职能部门、施工队签订工程质量责任书(合同书),明确各阶段,各单位分部分工程的质量计划指标及责任人,认真履行,奖罚分明,确保整个项目工程质量目标的实现。 4.2、施工操作的质量保证施工操作者,必须具有相应的操作技能,特别是重点部分工程以及专业很强的工种工程,操作人员必须具有相应的工种岗位的实践经验。对一些主要技术工种和特殊工种,必须做作到持证上岗。施工操作中,要坚持自检、互检、交接检制度,对工程必须本着自我控制的指导思想。有预检要求的坚持预检制,要牢固树立“上道工序为下道工序服务”和“下

12、道工序就是用户”的思想,杜绝不合格工序出现。要按已明确的质量责任制检查操作者的落实情况,各工序实行操作者挂牌,质量责任清楚。施工操作者还必须做到“原材料把关制”,杜绝使用不合格的材料,同时还要做好施工工程的成品保护。在整个施工操作过程中,要贯穿工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法。做到施工操作程序化、标准化、规范化,确保施工质量。4.3、人员素质的质量保证在工程质量管理中,“人、机、料、法、环”这五要素,人是决定的要素。施工管理层的工程技术人员、专业管理人员、施工操作人员和各专业技工、高级技工等必须提高自身素质并同时保持相对稳定,保证其工作的连续性及原有操作技能水平。四、

13、主要材料及施工设备1、主要材料及性能指标1.1主要材料:真空保温板、JS-型粘结胶浆、玻化微珠保温砂浆、普通型耐碱玻纤网布、锚栓。1.2性能指标:.真空保温板外墙保温系统其性能指标应符合下表的规定。检测项目性能指标耐候性涂料饰面经80次高温(70)-淋水(15)和5次加热(50)-冷冻(-20)循环后不得出现开裂、空鼓或脱落;面砖饰面则增加至30次加热(50)-冷冻(-20)循环。抗裂面层及保温层的拉伸粘结强度不得小于0.10MPa,并且破坏部位应位于保温层表面。耐冻融性30次冻融循环后,抹面层无裂缝、空鼓、脱落现象抗风荷载性能系统的抗风压值Rd不小于12.0kPa抗冲击强度普通型:3J,且无

14、宽度大于0.1mm的裂缝加强型:10J,且无宽度大于0.1mm的裂缝水蒸气渗透阻符合设计要求,且0.85g/(h)热 阻符合设计要求 .真空保温板其性能指标应符合下表的规定。检测项目单位性能指标单位面积质量Kg/m210导热系数m.km.k)0.004燃烧性能-A级与水泥砂浆的拉伸粘结强度原强度MPa0.10耐水耐冻融.JS-型粘结胶浆性能指标 检测项目单位性能指标可操作时间h1.54.0拉伸粘结强度(与真空保温板)常温状态MPa0.10耐水0.10拉伸粘结强度(与水泥砂浆)常温状态MPa0.60耐水0.40.玻化微珠保温砂浆物理性能要求检测项目单位性能指标干密度Kg/m3240-300导热系数m.km.k)0.070抗压强度MPa0.20软化系数-0.70.耐碱玻纤网布物理性能要求检测项目单位性能指标网孔中心距mm4-6单位面积质量g/m2160断裂强力(经、纬向)N/50mm1500耐碱断裂强力保留率(经、纬向)%50断裂应变(经、纬向)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
