河南某住宅小区地下车库安装施工组织设计.doc

上传人:p** 文档编号:952420 上传时间:2024-05-22 格式:DOC 页数:41 大小:105.50KB
下载 相关 举报
河南某住宅小区地下车库安装施工组织设计.doc_第1页
第1页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第2页
第2页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第3页
第3页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第4页
第4页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第5页
第5页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第6页
第6页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第7页
第7页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第8页
第8页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第9页
第9页 / 共41页
河南某住宅小区地下车库安装施工组织设计.doc_第10页
第10页 / 共41页
亲,该文档总共41页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河南某住宅小区地下车库安装施工组织设计.doc》由会员分享,可在线阅读,更多相关《河南某住宅小区地下车库安装施工组织设计.doc(41页珍藏版)》请在第壹文秘上搜索。

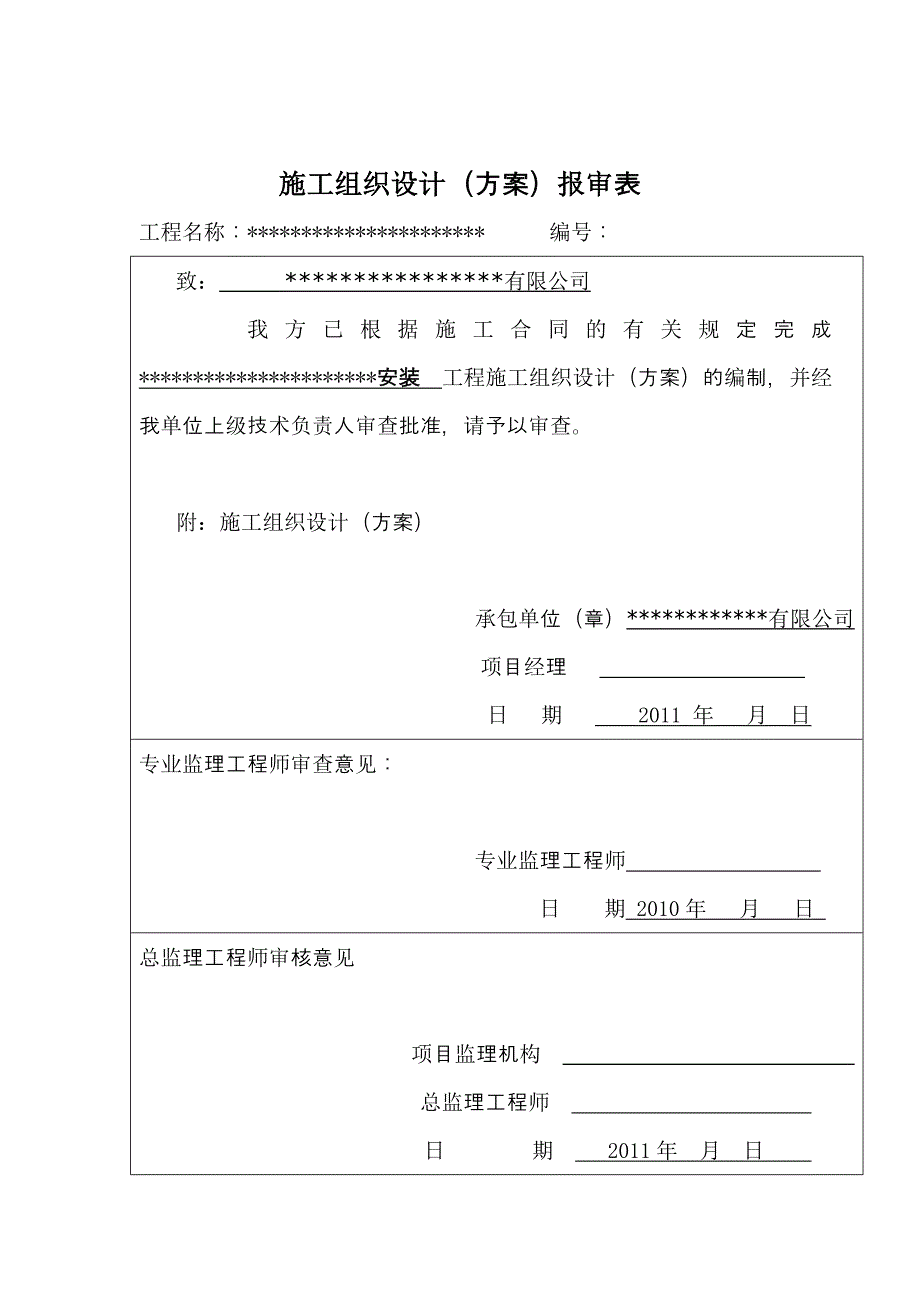

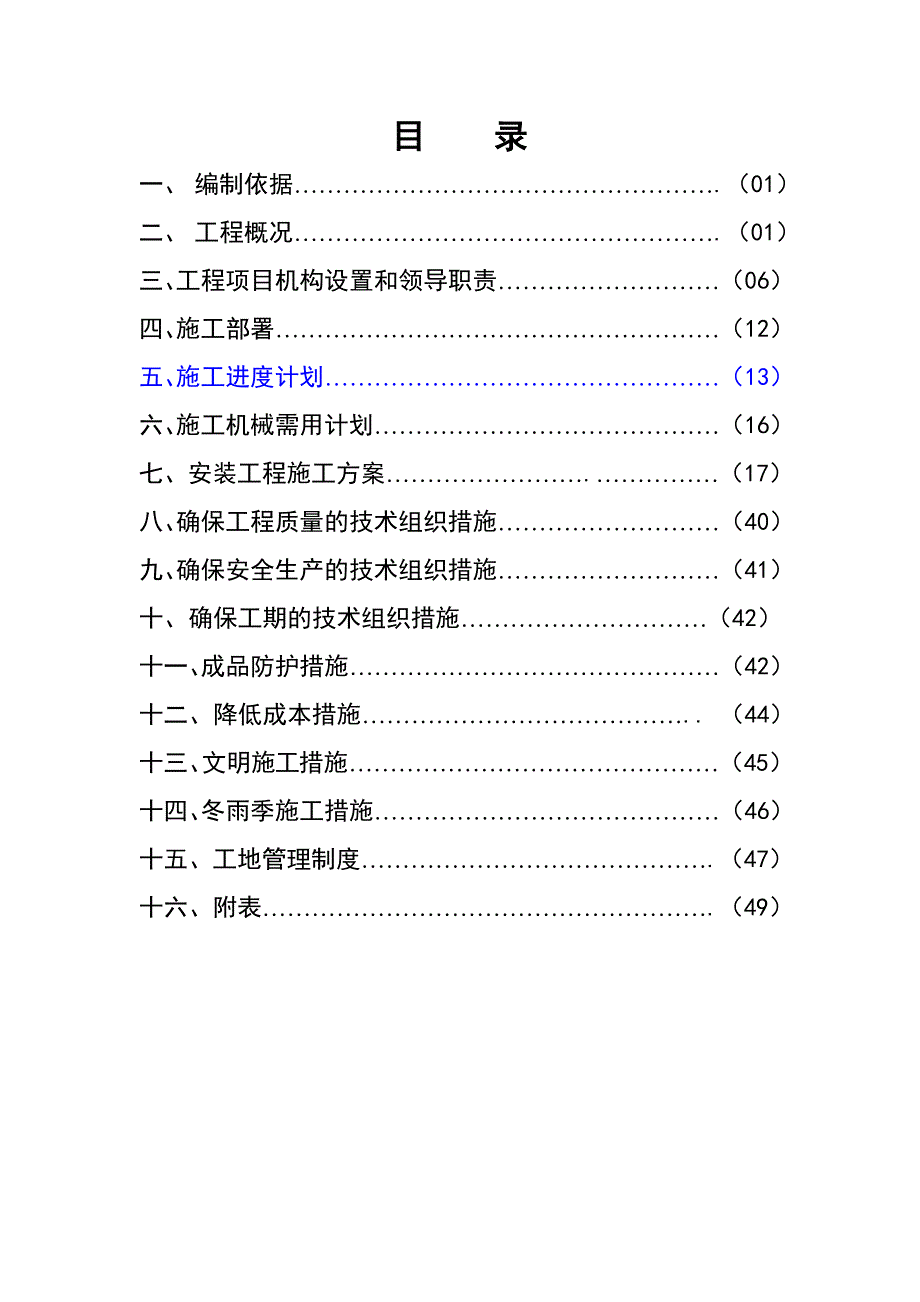

1、*安装工程项目施工组织设计*有限公司施工组织设计(方案)报审表工程名称:* 编号:致: *有限公司我方已根据施工合同的有关规定完成 *安装 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案) 承包单位(章)*有限公司 项目经理 日 期 2011 年 月 日 专业监理工程师审查意见: 专业监理工程师 日 期 2010年 月 日 总监理工程师审核意见 项目监理机构 总监理工程师 日 期 2011年 月 日 目录一、 编制依据.(01)二、 工程概况.(01)三、工程项目机构设置和领导职责(06)四、施工部署(12)五、施工进度计划(13)六、施工

2、机械需用计划(16)七、安装工程施工方案.(17)八、确保工程质量的技术组织措施(40)九、确保安全生产的技术组织措施(41)十、确保工期的技术组织措施(42)十一、成品防护措施(42)十二、降低成本措施. (44)十三、文明施工措施(45)十四、冬雨季施工措施(46)十五、工地管理制度.(47)十六、附表.(49)一、 编制依据本施工组织设计依据施工图纸、施工质量验收规范、操作工艺标准、招投标文件、法律、法规等而编制。二、 工程概况本工程为*工程,本工程为地下停车场。安装工程包括电气、给水和消防系统等。 (一)建筑电气安装工程包括照明配电系统、动力配电系统、接地系统。电力配电系统:低压配电系

3、统采用放射式与树干式相结合的方式,对于重要负荷采用放射式供电,对于照明及一般负荷采用放射式与树干式相结合的供电方式。消防用电、应急照明、污水泵等采用双电源供电并在末端互投。其它电力负荷与一般照明采用单电源供电。照明配电系统:其光源为荧光灯或其他节能型灯具;照明、插座由不同支路供电,照明回路为zr-BV-2*2.5mm2,插座回路为ZR-BV-3*4.0mm2,所有插座回路均设置漏电断路器保护。应急照明灯、出口指示灯、疏散指示灯采用交流两用型,内设可浮充蓄电池,持续供电时间大于30分钟。灯具安装高度低于2.4m时,需增加一根PE线。应急照明平时采用就地控制,火灾发生时正常电源切断应急灯自动投入应

4、急状态。防雷和接地系统:本工程电器设备的保护接地与消防控制室的接地共用同一接地极,接地电阻不大于1,实测不满足要求时,增设人工接地。消防中心接地用一根BV-1*25mm2 PC32与接地网连接。配电室、消防控制室设室内接地干线室内水平接地体采用25*4mm镀锌扁钢,距地0.3m,明敷,过门处埋地暗敷。本工程为总等电位连接,配电室总等电位箱由紫铜板制成,距地0.5m。总等电位连接线采用BV-1*25mm2 PC32,总等电位连接均采用各种型号的等电位卡子不允许在金属管道上焊接。有限电视、网络系统引入端装过电压保护装置。本工程采用(TN-C-S)系统,电源在进户处做重复接地。(二)、火灾自动报警系

5、统及消防联动控制系统包括消防控制室、火灾自动报警系统、消防联动控制系统、消防直通对讲电话系统。 消防控制室:消防控制室可接收感烟、感温等探测器的火灾报警信号及水流指示器、手动报警按钮、信号阀、压力报警阀、防火阀、消防栓按钮的动作信号;可显示消防水池、消防水箱水位,显示消防水泵的电源及运行状态;可联动控制所有与消防有关的设备。火灾自动报警系统:本工程采用一体化报警控制系统,消防自动报警系统按两总线设计。地下室过道设置感烟探测器。本工程设置手动报警按钮安装时距地1.4m。在消火栓内设消火栓报警按钮,接线盒在消火栓的开门侧,底距地1.8m。消防联动控制:火灾报警后,消防控制主机应根据火灾情况控制地下

6、室的正压送风阀,并启动相应加压送风机,防火阀70熔断关闭,阀、风机的动作信号要反馈至消防控制室。消防直通对讲电话系统:在消防控制室内设置直接报警的外线电话和直通对讲电话总机,在地下车库的动手报警按钮处设置消防直通对讲电话插孔,在配电室、电梯机房设置消防直通对讲电话分机,消防直通对讲电话分机距地1.4m。(三)、建筑消防系统及自动喷水灭火系统 消防系统:消防管道采用焊接钢管,使用焊接连接。消防管道安装完毕后,刷红丹两道,防锈漆两道,银粉漆两道。埋地消防管道做加强防腐处理。消防水带采用麻质衬胶水带,水带长度为25m,消防栓口径为65mm,水枪口径为19mm,栓口距地1100mm.自动喷水灭火系统:

7、本工程为中危险级。管道采用镀锌钢管,丝扣连接。喷淋配水管,用25mm厚的超细玻璃棉保温。喷头采用68玻璃球喷头,喷头高度依吊顶高度确定,吊架距喷头的距离大于0.3m,距末端喷头的间距小于0.75m,以不妨碍喷头喷水效果为原则设置。自动喷水系统为一个供水区,平时管网压力由消防水箱保证;火灾时,喷头动作,水流指示器动作向消防中心显示启动喷水泵,并向消防中心报警。(四)、通风排烟系统 通风及防排烟系统:地下车库设机械排烟系统,排烟量按/H.M/H.M3计算。排烟风机采用双速风机,平时低速排风,火灾时高速排烟;风管采用镀锌钢板,风机进出口用不燃柔性材料连接,吸风侧1000mm,压出侧150mm;消防排

8、烟风机严格按照设备说明安装。三、 工程项目机构设置和领导职责电气专业组公司处室专业工长送样员材料员施工员资 料 员质量安全员明伦。.现代城地下车库工程项目部 部 部部项目经理给排专业组 *工程施工管理人员名单序号姓名性别专 职1男项目经理2男技术员3男质量员4男安全员5男专业工长6男施工员7男取(送)样员8女资料员9女材料员项目经理岗位职责负责本工程质量、环境、职业健康安全、材料设备的管理,并对工程质量、环境、职业健康安全负直接领导责任。负责具体履行合同,参与合同变更内容的评审。负责实施工程项目施工组织设计、重要环境因素和重大危险源的管理方案,并做好记录,确保达到规定的工程质量、环境、职业健康

9、安全目标负责不合格品的处置工作。专业组长岗位职责对本专业质量、环境、职业健康安全和文明施工负直接责任。负责实施施工组织设计及施工方案,严格按照交底要求施工,确保达到合同规定的质量目标。负责进场原材料、半成品、工程设备的验证、标识、搬运、贮存、维护的管理。参与一般不合格品的评审,对材料计划的准确性负责。合理计算、核发工资。对工人的组织、分配、调动负直接责任。对所属员工的行为负责,并保证按公司各项规章制度办事。质量安全员岗位职责负责对本工程各道工序的质量检查、试验工作,参与一般不合格品的评审,并对不合格部位进行标识;制止违章施工。负责组织隐蔽工程验收和各道工序的自检,组织特殊部位的复核并做好记录。

10、对一般不合格部位进行标识。对不合格部位要求限期整改,并记录、上报、检查处理结果。负责检查特殊作业人员持证上岗情况,现场人员安全教育及记录。负责脚手架、吊装提升、移动等用电设备和施工用电的安全。 技术员岗位职责负责本队所有项目的技术工作,及时做好技术交底和技术复核。负责开列产品的安装标高、座标及材料、半成品的规格表,填写配比标牌并进行监督检查、记录。负责现场检试设备的控制、校准、和维修、保养工作。参与一般不合格品的评审。认真对各分项进行图文交底。特别是安装座标、标高、尺寸等要求做明确交底,按照贯标要求及时做好各项技术检查、复核记录。对会审内容、设计变更、技术核定、甲方签证等及时完善、传递。资料员

11、岗位职责负责工程从开工到竣工交付的各种工程技术资料的收集、整理、编目和保管。对技术资料的准确性、完整性负直接责任。负责工程质量、环境、职业健康安全体系文件和资料的控制、管理工作。认真做好日常图、文资料的收集、登记、编目工作,对工程竣工资料的编制质量和完整性、保密性负责。 定期做好工地各项工作的调研工作,并完善调研报告。保管员岗位职责统计、汇总月度上报主、辅材、零配件、周转材料、机具设备进场计划,对进、退场物资的时间、数量及时登帐、造册,收发手续其全。负责监督进场物资的验证、验收、搬运、贮存、标识和维护工作的实施,并完善记录。确保材料、设备、机具等物资,帐、物相符,符合总公司材设处、分公司材料科

12、的规定、要求。合理调配施工机具和小型工具,确保正常施工的需要。保证仓库物资的安全和随时收发工作。未经项目经理批准不得代岗、替岗、脱岗。核算员岗位职责做好项目经理的助手,负责本工程的全面核算工作。认真执行财务制度管理。对工程盈亏、资金回收负直接责任。随时掌握本项目的运营情况,了解合同和预决算条款,掌握资金的运行情况。严格把好费用的报销关,对本项目所有经济往来负直接责任。按规定及时报销各项费用,合理支出不拖、不卡掌握市场行情,有权对各种报销费用进行调查核实、比较,对有问题的支出有权拒绝支付。认真核发工资,严格控制工资含量,对经营情况保密。预算员岗位职责做好项目经理的助手,负责本工程的预、决算及生产

13、计划、工资含量的结算、管理工作,对工程预、决算、生产计划、工资含量负直接责任。随时掌握工地运行情况,及时上报各项报表。严格把好材料计划关,对本项目所有经济签证负直接责任,公证审查工资含量,认真审查各类签证。负责收集各类材料、设备的价格来源,对本项目的经营情况保密,及时完成领导临时交办的任务。按月准确上报施工产值,确保工程款结算及时。四、施工部署 1、指导思想:以质量为中心,发挥质量保证体系的作用,制订工程项目质量保证措施,选派素质高的项目经理及技术管理人员,按项目法组织施工,积极采用新技术、新工艺、新材料、新设备,精心组织、科学管理,做到“精心施工,质量第一”,确保工程按设计要求和施工质量验收规范,优质、高速、安全地完成施工任务。 2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
