河南储备局某综合楼基础施工方案.doc

上传人:p** 文档编号:952421 上传时间:2024-05-22 格式:DOC 页数:22 大小:245.72KB
下载 相关 举报
河南储备局某综合楼基础施工方案.doc_第1页
第1页 / 共22页
河南储备局某综合楼基础施工方案.doc_第2页
第2页 / 共22页
河南储备局某综合楼基础施工方案.doc_第3页
第3页 / 共22页
河南储备局某综合楼基础施工方案.doc_第4页
第4页 / 共22页
河南储备局某综合楼基础施工方案.doc_第5页
第5页 / 共22页
河南储备局某综合楼基础施工方案.doc_第6页
第6页 / 共22页
河南储备局某综合楼基础施工方案.doc_第7页
第7页 / 共22页
河南储备局某综合楼基础施工方案.doc_第8页
第8页 / 共22页
河南储备局某综合楼基础施工方案.doc_第9页
第9页 / 共22页
河南储备局某综合楼基础施工方案.doc_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《河南储备局某综合楼基础施工方案.doc》由会员分享,可在线阅读,更多相关《河南储备局某综合楼基础施工方案.doc(22页珍藏版)》请在第壹文秘上搜索。

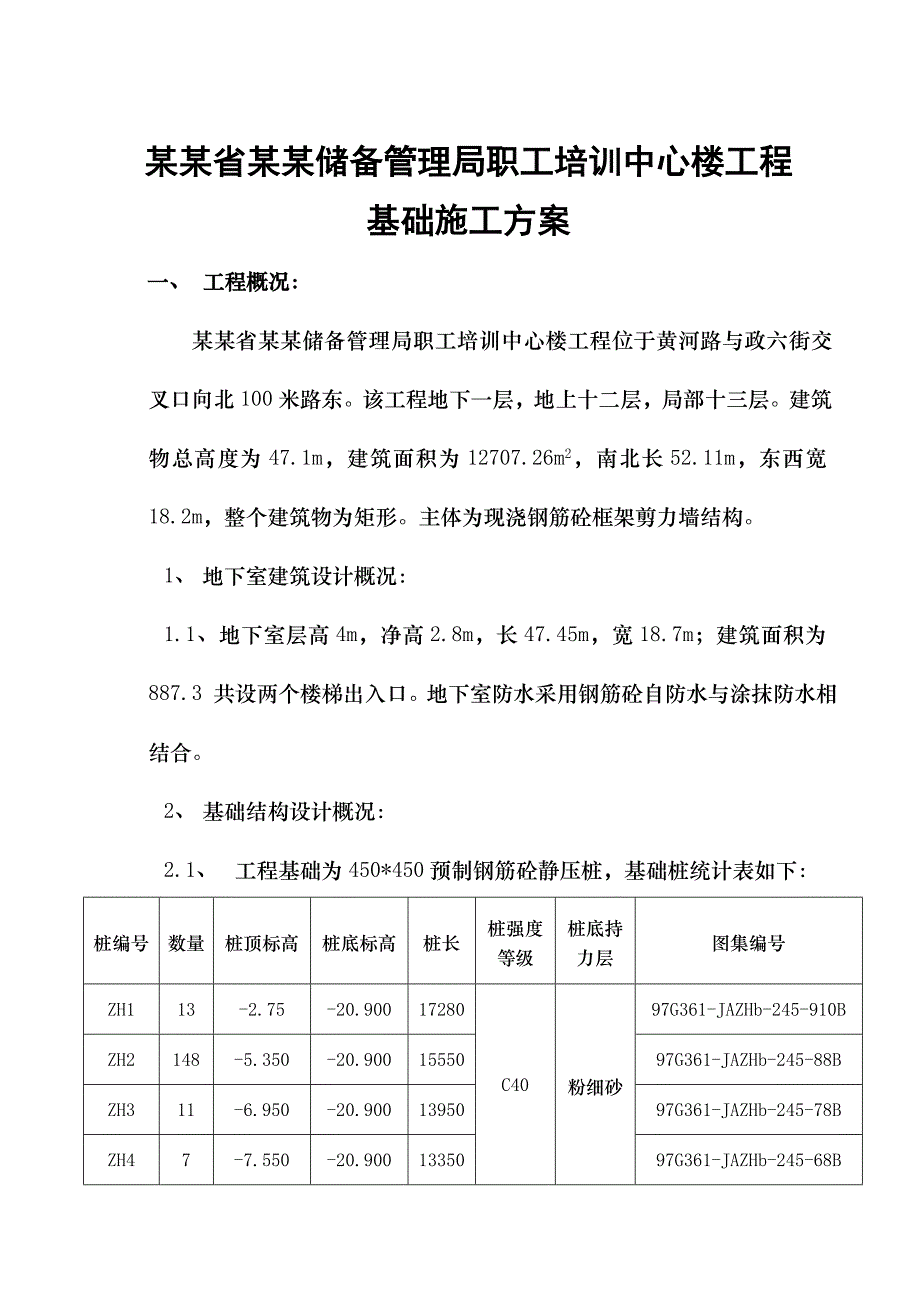

1、某某省某某储备管理局职工培训中心楼工程基础施工方案一、 工程概况:某某省某某储备管理局职工培训中心楼工程位于黄河路与政六街交叉口向北100米路东。该工程地下一层,地上十二层,局部十三层。建筑物总高度为47.1m,建筑面积为12707.26m2,南北长52.11m,东西宽18.2m,整个建筑物为矩形。主体为现浇钢筋砼框架剪力墙结构。1、 地下室建筑设计概况:1.1、地下室层高4m,净高2.8m,长47.45m,宽18.7m;建筑面积为887.3 共设两个楼梯出入口。地下室防水采用钢筋砼自防水与涂抹防水相结合。2、 基础结构设计概况:2.1、 工程基础为450*450预制钢筋砼静压桩,基础桩统计表

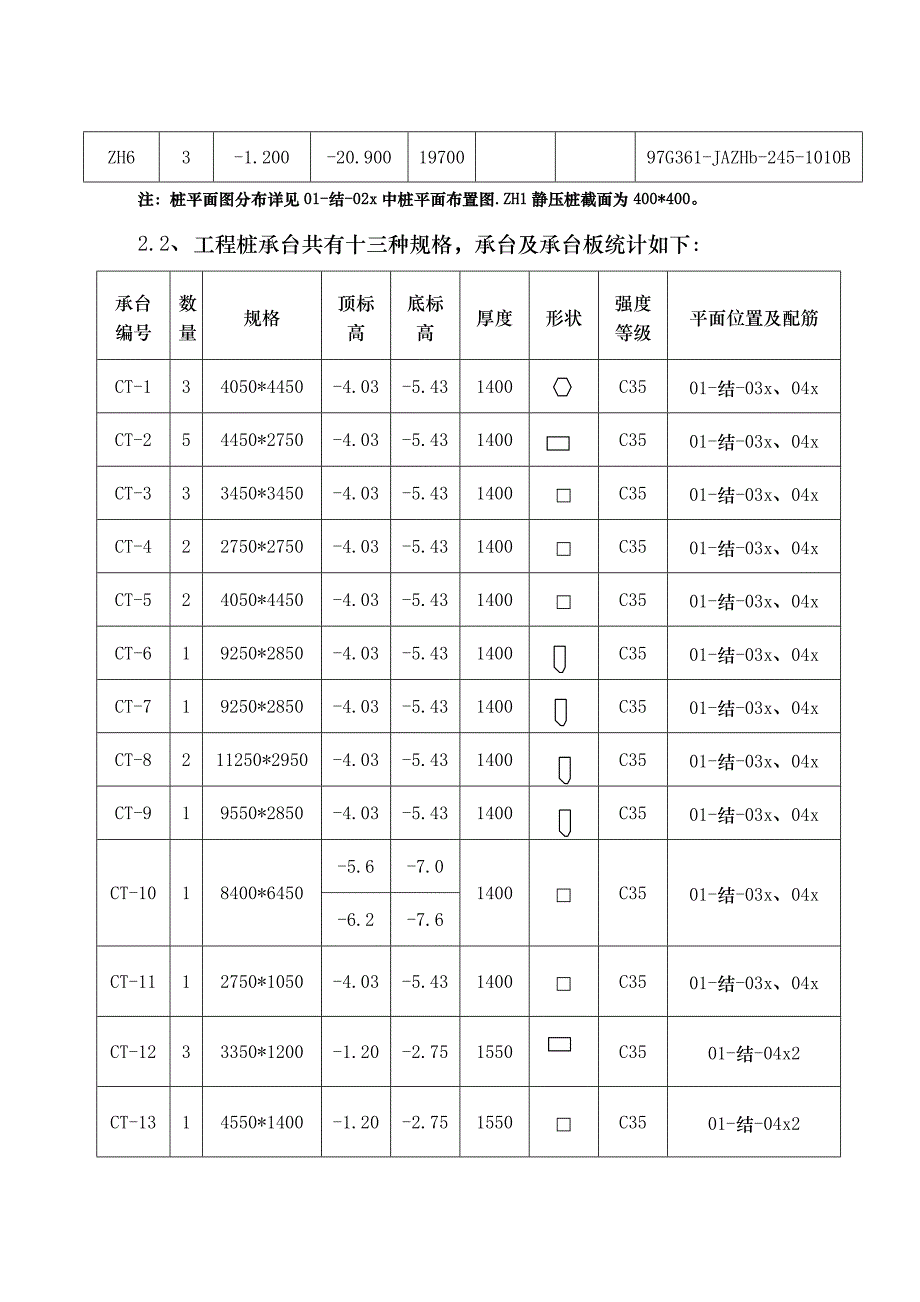

2、如下:桩编号数量桩顶标高桩底标高桩长桩强度等级桩底持力层图集编号ZH113-2.75-20.90017280C40粉细砂97G361-JAZHb-245-910BZH2148-5.350-20.9001555097G361-JAZHb-245-88BZH311-6.950-20.9001395097G361-JAZHb-245-78BZH47-7.550-20.9001335097G361-JAZHb-245-68BZH63-1.200-20.9001970097G361-JAZHb-245-1010B注:桩平面图分布详见01-结-02x中桩平面布置图.ZH1静压桩截面为400*400。2.2

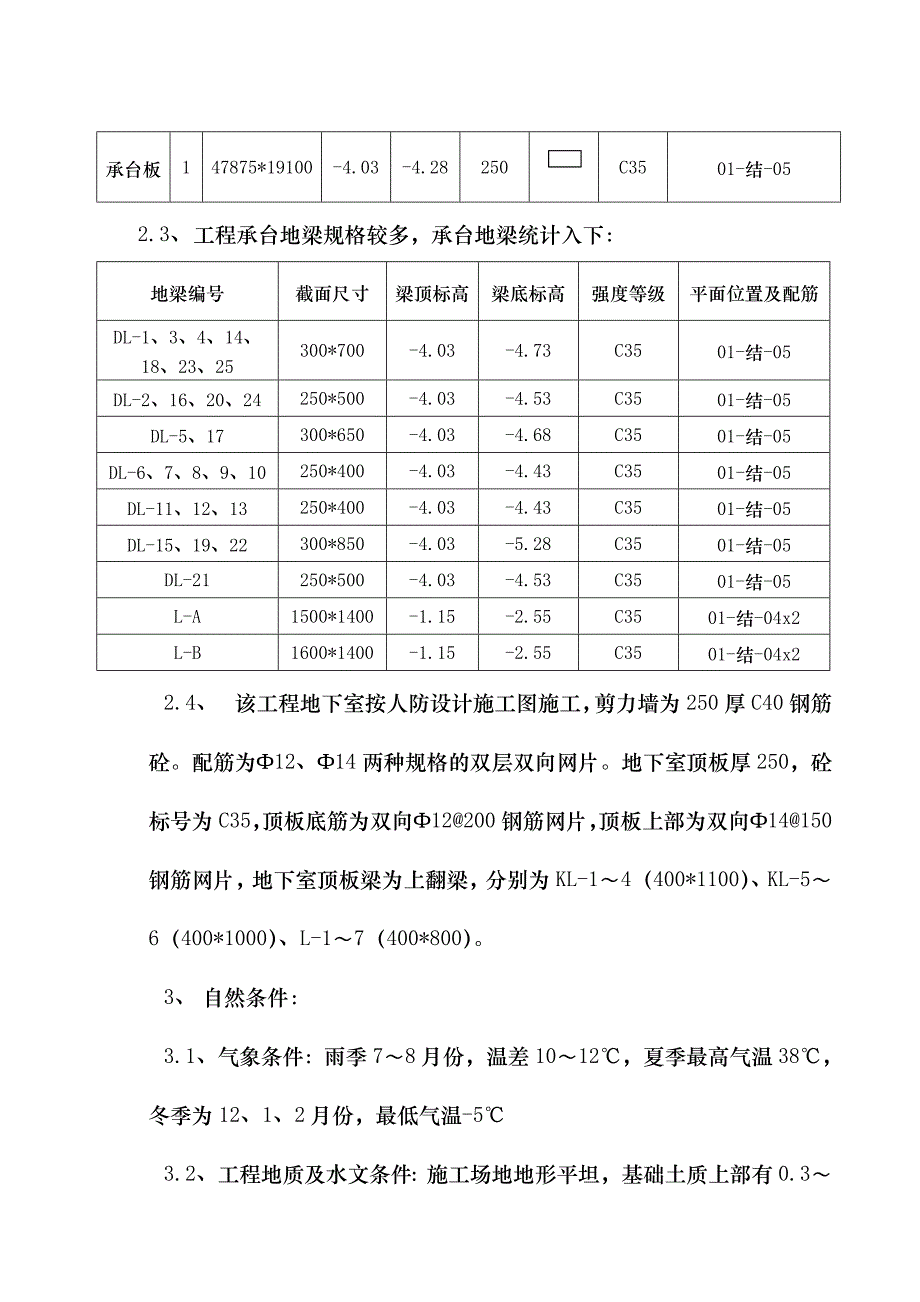

3、、 工程桩承台共有十三种规格,承台及承台板统计如下:承台编号数量规格顶标高底标高厚度形状强度等级平面位置及配筋CT-134050*4450-4.03-5.431400C3501-结-03x、04xCT-254450*2750-4.03-5.431400C3501-结-03x、04xCT-333450*3450-4.03-5.431400C3501-结-03x、04xCT-422750*2750-4.03-5.431400C3501-结-03x、04xCT-524050*4450-4.03-5.431400C3501-结-03x、04xCT-619250*2850-4.03-5.431400C3

4、501-结-03x、04xCT-719250*2850-4.03-5.431400C3501-结-03x、04xCT-8211250*2950-4.03-5.431400C3501-结-03x、04xCT-919550*2850-4.03-5.431400C3501-结-03x、04xCT-1018400*6450-5.6-7.01400C3501-结-03x、04x-6.2-7.6CT-1112750*1050-4.03-5.431400C3501-结-03x、04xCT-1233350*1200-1.20-2.751550C3501-结-04x2CT-1314550*1400-1.20-2

5、.751550C3501-结-04x2承台板147875*19100-4.03-4.28250C3501-结-052.3、 工程承台地梁规格较多,承台地梁统计入下:地梁编号截面尺寸梁顶标高梁底标高强度等级平面位置及配筋DL-1、3、4、14、18、23、25300*700-4.03-4.73C3501-结-05DL-2、16、20、24250*500-4.03-4.53C3501-结-05DL-5、17 300*650-4.03-4.68C3501-结-05DL-6、7、8、9、10250*400-4.03-4.43C3501-结-05DL-11、12、13250*400-4.03-4.43C

6、3501-结-05DL-15、19、22300*850-4.03-5.28C3501-结-05DL-21250*500-4.03-4.53C3501-结-05L-A1500*1400-1.15-2.55C3501-结-04x2L-B1600*1400-1.15-2.55C3501-结-04x22.4、 该工程地下室按人防设计施工图施工,剪力墙为250厚C40钢筋砼。配筋为12、14两种规格的双层双向网片。地下室顶板厚250,砼标号为C35,顶板底筋为双向12200钢筋网片,顶板上部为双向14150钢筋网片,地下室顶板梁为上翻梁,分别为KL-14(400*1100)、KL-56(400*1000

7、)、L-17(400*800)。3、 自然条件:3.1、气象条件:雨季78月份,温差1012,夏季最高气温38,冬季为12、1、2月份,最低气温-53.2、工程地质及水文条件:施工场地地形平坦,基础土质上部有0.30.5m厚的填土层,其次为4.96.4m厚沉积粉土,地下静止水位埋深约1.72.0m,属空隙潜水,潜水位年变化幅度0.8m。综上述情况,由于基坑设计标高在地下水位以下。基坑东面有三栋六层住宅楼(距建筑物12.3m),南面有八层办公楼(距建筑物8m左右),北面一栋三层砖楼(距建筑物20cm)。场地无法放坡,因此施工前先采用轻型井点降水、锚杆护坡基坑支护,具体降水和护坡方案另行编制。本基

8、础的施工特点是:地处市中心地带,交通与环保管制严格,施工场地狭小,工序多,工期紧,施工中必须采取措施减少振动和噪音,合理安排作业程序和工作面,夜间挖运土方,各分项工程互创施工条件,搞好工序衔接,确保基础工程两个半月完成施工任务。二、 施工准备工作:a) 全面调查施工现场和锚杆深度范围内的地上、地下障碍物,指定排障计划和处理方案。b) 根据建设单位提供的建筑红线、控制桩、水准点和施工图纸,进行测量放线工作,基坑开挖范围内所有的轴线桩、水准点都要引出机械施工活动区域之外,并用砼加以保护。c) 根据轴线桩,施工图纸,测放井位、桩位和基坑开挖线,并加以保护。d) 搞好施工用电和夜间施工照明工作,根据施

9、工组织设计计算施工用电负荷,选择电线、电闸、配电箱及漏电保护器。特别是井点降水用电及设备要考虑备用应急电源。e) 根据施工方案和施工图纸进行机械设备和施工材料准备。f) 办好施工有关手续以及降水排放、余土外运等手续。三、 施工平面布置图:仓库食堂门卫a) 由于施工场地狭窄,施工时仅有一个出入口,给施工进出带来很大不便。b) 施工所需红砖、钢筋、模板料必须按计划分期分批进场。c) 钢筋加工设在建筑物西南侧,施工现场不再设砼搅拌站,砼全部使用商品砼。四、 分项工程施工方案:施工程序:测量定位降水土方开挖基坑支护基槽放线砌砖模验槽取样浇砼垫层找平做防水层垫层放线绑扎钢筋浇承台及底板砼放线支剪力墙、柱

10、模板绑扎剪力墙及柱钢筋浇剪力墙及柱砼支地下室梁板模板绑扎地下室梁板钢筋浇地下室梁板砼a) 降水工程:1.1、 降水方案的选择:本工程降水目的是兼顾基坑开挖和护坡施工,水位标高要求降低至承台垫层底标高下1m:即电梯井处降至标高-8.700m,过道处降至-2.750m,其他地方降至-6.630m。根据岩土工程勘察报告和施工现场实际测量,该工程基土为第层新近沉积粉土,上部有0.30.5m厚的填土层,局部夹杂粉质粘土,厚4.96.4m。改工程土层渗透系数为K0.5m/d;自然地面标高为-1.700m;地下水位标高为-2.900m;基础大面积挖深为4m左右,可采用一级轻型井点降水,电梯井处另设置真空井局

11、部降水,对临近建筑物设深层搅拌桩及回灌井保护。1.2、 轻型井点降水系统设计计算及施工方案另行编制。b) 基坑支护:2.1、支护方案:根据岩土工程地质勘查报告,土质分布情况以及基础施工图纸设计要求、尺寸和周围已有建筑物分布位置情况。结合施工能力和经验,本着安全、经济、合理的原则,决定采用喷锚网支护、静压注浆托杆、深层搅拌桩止水帷幕相结合的联合支护加固止水方案。2.2、基坑支护止水施工另行详细编制基坑支护止水施工方案。3、土方开挖:3.1、土方开挖顺序:根据基础设计图纸,基础土质分布情况和施工场地情况,决定采用机械挖土;人工配合清理、修坡。机械采用反铲挖掘机,放坡按1:0.33考虑,为配合井点降

12、水及基坑支护,基坑开挖分二次进场、三次开挖。第一次进场,第一次挖土由自然地面挖至-2.7m,实际挖深1.4m左右,主要是为设置井点作准备。第二次进场,第二次开挖,由-2.7m开挖至基底垫层-4.3m,开挖深度为1.55m左右;第三次开挖由-4.25m开挖至各个桩承台垫层底标高-5.53m-7.7m处,开挖深度为1.28m3.45m,这次开挖特别注意基础地梁开挖采用人工开挖,在开挖过程中注意轴过道最后开挖,以防基坑开挖后暴露太久。3.2、土方开挖准备:机械开挖土方之前,需要做好一下准备工作。3.2.1、将开挖区域地下、地上障碍物清理完毕。3.2.2、建筑物的定位控制线、水平桩及开槽的灰线尺寸,必

13、须经过复验,合格方可使用。3.2.3、夜间施工,应设足够的照明设置,在危险地段应设置明显标志,并合理安排开挖顺序,防止错挖或超挖。3.2.4、第二次开挖必须在井点降水将地下水位降至要求深度后方可施工。3.2.5、机械开挖过程中,要配备人工清槽、修坡,将机械挖土的余土清至挖土机开挖半径内,使余土清理速度加快。3.2.6、基坑支护应在开挖完成后随即进行。3.3、土方开挖工艺:3.3.1、土方开挖采用端头挖土法,挖土机从轴基坑倒退行驶,逐渐向轴开挖自卸汽车配合在挖土机西侧运土。3.3.2、土方开挖从上到下分层依次开挖,开挖时要注意周边土质变化。最后一次土方开挖时,可在基础垫层底标高以上预留300mm

14、余土层,由人工开挖,以便掌握水平标高。3.3.3、修坡和清底,在距槽底设计标高50cm槽帮处,抄出水平线,定上小木橛,用人工将最后预留土方挖走,同时由两端轴线引桩拉通线,检查各个承台、地梁的槽边尺寸,基槽两边应加上240厚砖砌模尺寸,然后修正槽边,最后清除槽底土方。3.3.4、由于基槽开挖正逢雨季,应在基槽四周设300*300排水沟,并设两个集水井,用潜水泵进行抽水,同时桩承台基槽用塑料薄膜覆盖防雨。3.3.5、由于施工现场场地狭窄,基础开挖土方必须全部外运,基础回填时再购土回填。4、砌砖模:4.1、砖模砌筑厚度按240mm,砌筑砂浆采用M5.0水泥砂浆;砌筑顶标高为-4.03m,轴承台砖模顶标高为-1.15m,电梯井处砖模顶标高为-5.6m-6.2m。4.2、砌筑时,一定要按承台砖模位置线砌筑,严格控制砖砌体垂直度并随砌随校正,以免基础钢筋不能顺利放入及钢筋保护层不准。4.3、砌筑前,砖要提前浇水湿润,砌筑时应将清水面向内,禁止使用过夜砂浆。4.4、雨季施

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
