《河南某超高层框剪结构公寓楼地面工程施工方案.doc》由会员分享,可在线阅读,更多相关《河南某超高层框剪结构公寓楼地面工程施工方案.doc(18页珍藏版)》请在第壹文秘上搜索。

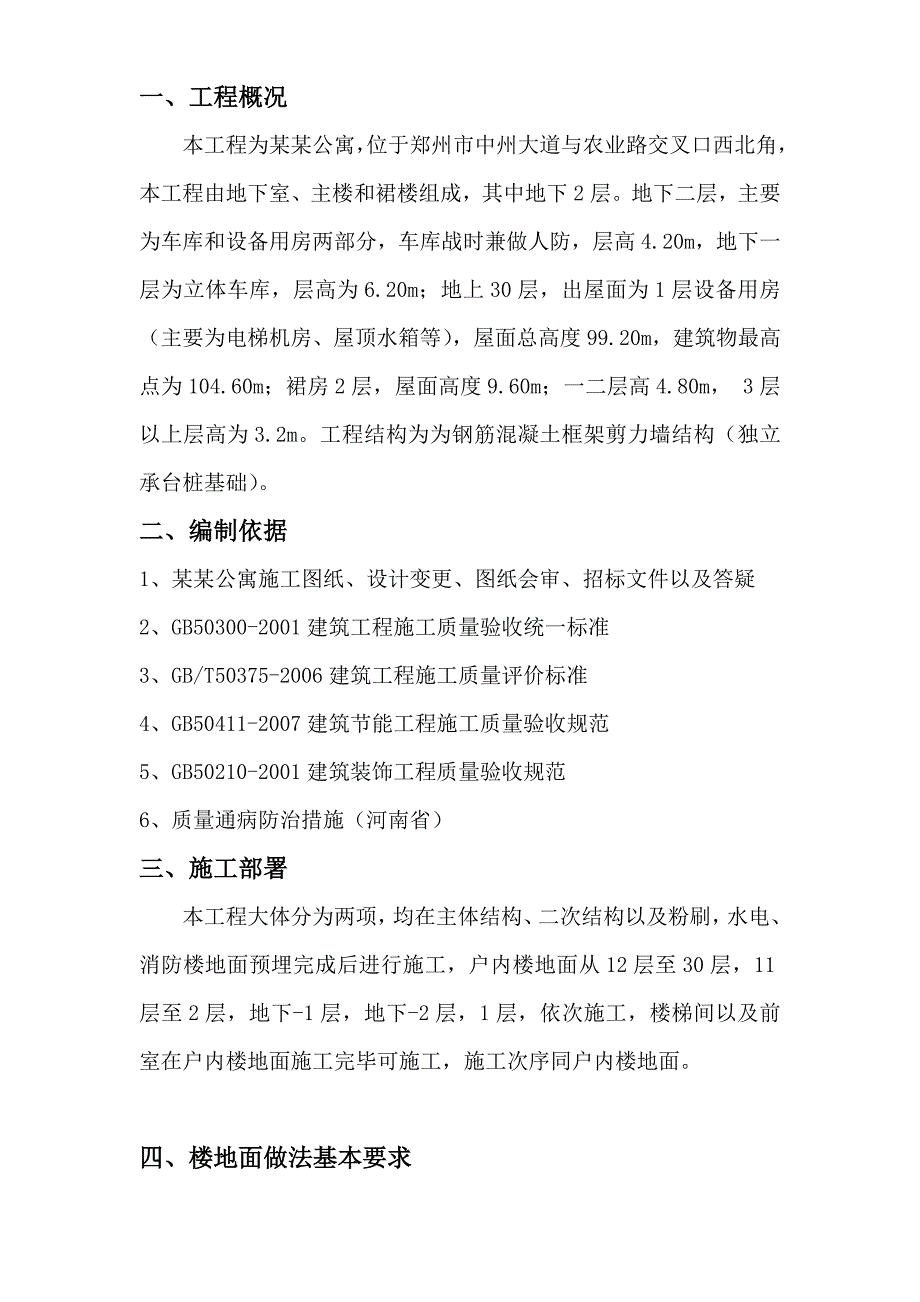

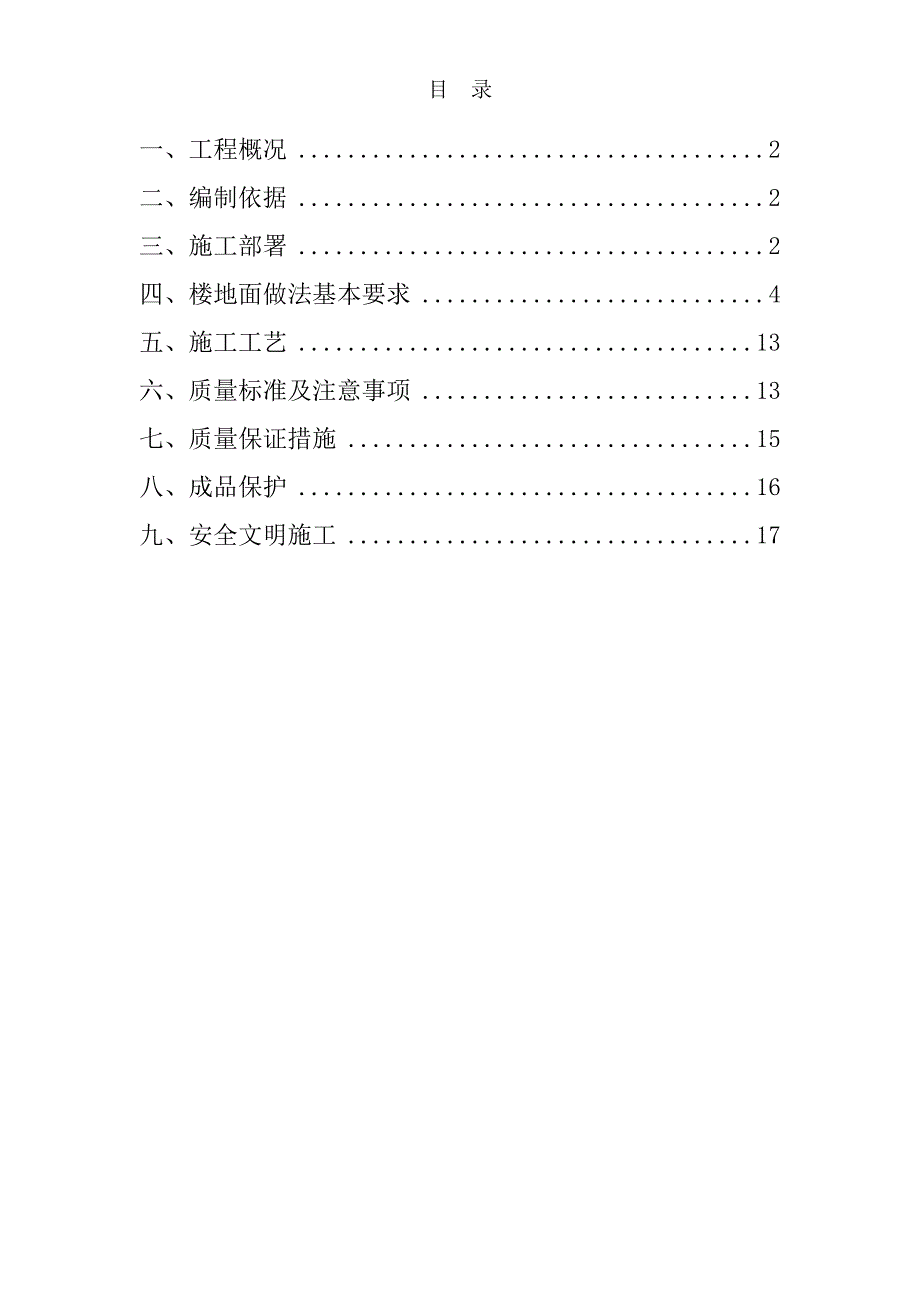

1、目 录一、工程概况2二、编制依据2三、施工部署2四、楼地面做法基本要求4五、施工工艺13六、质量标准及注意事项13七、质量保证措施15八、成品保护16九、安全文明施工17一、工程概况本工程为某某公寓,位于郑州市中州大道与农业路交叉口西北角,本工程由地下室、主楼和裙楼组成,其中地下2层。地下二层,主要为车库和设备用房两部分,车库战时兼做人防,层高4.20m,地下一层为立体车库,层高为6.20m;地上30层,出屋面为1层设备用房(主要为电梯机房、屋顶水箱等),屋面总高度99.20m,建筑物最高点为104.60m;裙房2层,屋面高度9.60m;一二层高4.80m, 3层以上层高为3.2m。工程结构为
2、为钢筋混凝土框架剪力墙结构(独立承台桩基础)。二、编制依据1、某某公寓施工图纸、设计变更、图纸会审、招标文件以及答疑2、GB50300-2001建筑工程施工质量验收统一标准3、GB/T50375-2006建筑工程施工质量评价标准4、GB50411-2007建筑节能工程施工质量验收规范5、GB50210-2001建筑装饰工程质量验收规范6、质量通病防治措施(河南省)三、施工部署本工程大体分为两项,均在主体结构、二次结构以及粉刷,水电、消防楼地面预埋完成后进行施工,户内楼地面从12层至30层,11层至2层,地下-1层,地下-2层,1层,依次施工,楼梯间以及前室在户内楼地面施工完毕可施工,施工次序同
3、户内楼地面。四、楼地面做法基本要求1.做法表类别房间名称使用部位做法标高楼地面户内地上1-30层.20mm厚水泥砂浆找平层.30mm厚C15细石混凝土.钢筋混凝土楼板完成面为楼层建筑标高卫生间、阳台(阳台待定) 地上1-30层.1.5厚聚氨酯防水涂料,面撒黄砂,四周沿墙上翻150高。.刷基层处理剂一遍.15厚1:2水泥砂浆找平.50厚Cl5细石混凝土找坡不小于0.5,最薄处不小于30厚.钢筋混凝土楼板完成面为低于同层建筑标高60mm楼梯间及前室.810厚地砖铺实拍平,水泥浆擦缝.20厚1:4干硬性水泥砂浆.素水泥浆结合层一遍.钢筋混凝土楼板完成面为低于楼层建筑标高20mm所有地面地下室-1层.
4、30厚C20细石混凝土随打随抹光.素水泥浆结合层一遍.钢筋混凝土楼板完成面为低于楼层建筑标高20mm所有地面地下室-2层.100mmC20细石混凝土.200mm轻骨料垫层(干密度不大于14KN/m3).钢筋砼楼板完成面为楼层建筑标高附:电梯前室、楼层公共走道及大堂属于精装修部分,楼地面仅为钢筋砼楼板。卫生间防水施工工艺具体见专项方案。五、施工工艺1、细石混凝土楼面施工工艺(30mmC15细石混凝土+20mm水泥砂浆找平,50mm C15细石混凝土+15mm水泥砂浆找平,素水泥浆结合层+30厚C20细石混凝土)注:所有水泥砂浆找平采用细石混凝土随捣随抹的施工方法,可提高施工质量,防止面层可能出现
5、空鼓、起壳等施工缺陷。1)主要机具a)混凝土运输工具:手推车、小翻斗车、铁锹。b)作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴2)主要材料a)细石混凝土C15,C20,现场搅拌。b)水泥砂浆找平层:水泥砂浆的配合比1:3,为水泥与砂的体积比,其稠度不应大于35mm。3)材料要求a)水泥:水泥宜采用普通硅酸盐水泥,标号不应小于32.5,并严禁混用不同品种、不同标号的水泥。b)砂:砂应采用中粗砂,含泥量不应大于5。c)石子:石子粒径不应大于15mm。4)作业条件a)室内墙面已弹好+1m(建筑标高)水平线。b)穿过楼板的立管已做完,管洞堵塞密实。埋在地面的电管已做完隐检手续。3)操
6、作工艺a)基层处理找标高、弹线洒水湿润抹灰饼和标筋铺细石砼铺水泥砂浆面层木抹子搓平铁抹子压第一遍第二遍压光第三遍压光养护。b)楼地面清理,先将楼面上的灰尘清扫干净,然后用凿毛机剔掉灰砂层,基层清理完成后须经监理甲方验收,保证基层密实,所有穿楼地面管线,均需在管线安装完毕后用1:3水泥砂浆打底,再用防水油膏嵌缝,最后用相同楼地面的材料做面层。c)在墙上弹出建筑标高1m水平线,用于控制地坪的浇筑标高,保证地坪的厚度符合设计要求。d)在地坪浇筑前应提前对楼面进行浇水润湿,但不得有明显的积水现象。e)根据四周墙上弹出的标高水平线,确定面层的厚度,然后拉水平线开始做灰饼(5cm*5cm),横竖间距为1.
7、52.0米,并按照图纸要求作好找坡处理,地面最薄处要符合图纸要求,灰饼上平面即为地面面层标高。如果房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的材料相同,然后浇筑30mm细石混凝土。f)面层的抹平工作应在细石混凝土初凝前完成,压光工作应在细石混凝土终凝前完成。g)因抹平工作过程中,确因水灰比控制不严,当细石混凝土面层出现泌水时,可加干拌的水泥和砂进行撒匀,其水泥与砂浆的体积比宜为1:2-1:2.5,并应进行抹平和压光工作。h)地面压光完工后24小时,养护时间不少于7天,抗压强度达5Mpa时才能上人行走,抗压强度达到设计要求后,方可正常使用。i)伸缩缝设置:室内整体面层与走廊
8、邻接的门扇处设置分格缝,大开间楼层在梁、墙支撑的位置设置分格缝,小开间房间可不设伸缩缝。地面的混凝土垫层应设置纵向和横向缩缝,采用混凝土达到一定强度后用切割机割缝。2、楼梯间及前室楼地面施工工艺(20厚1:4干硬性水泥砂浆+810厚地砖铺实拍平,水泥浆擦缝)1)施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。2)主要材料以及要求a)水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。b)砂:粗砂或中砂,含泥量不大于5%,过8mm孔径的筛子。c)面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小
9、三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套选,长、宽、厚不得超过lmm,平整度用直尺检查。3)作业条件墙上四周弹好+1m(建筑标高)水平控制线。 室内墙面润湿作业已经做完。穿楼地面的管洞已经堵严塞实。板块应预先用水浸湿,并码放好,铺时达到表面无明水。复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。4)操作工艺a)基层处理找标高、弹线铺找平层弹铺砖控制线铺砖勾缝、擦缝养护踢脚板安装b)基层处理、定标高:将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净。根据+1.00m(建筑标高)水平
10、控制线和设计图纸找出板面标高。c)弹控制线:先根据排砖图确定铺砌的缝隙宽度,根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。以避免在门口位置的分色砖出现大小头。注:排砖原则:开间方向要对称(垂直门口方向分中);破活尽量排在远离门口及隐蔽处。为了排整砖,可以用分色砖调整;与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;根据排砖原则画出排砖图。d)铺砖为了找好位置和标高,应从门口开始,纵向先铺23行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚
11、铺好的砖面上,每块砖应跟线,操作程序是:铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.40.5)涂刷面积不要过大,铺多少刷多少。结合层的厚度:一般采用水泥砂浆结合层,厚度为1025mm;铺设厚度以放上面砖时高出面层标高线34mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。干硬性程度以手捏成团,落地即散为宜。铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖
12、上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实。铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。拨缝、修整:铺完23行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。e)勾缝、擦缝面层铺贴应在24h后进行勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料。勾缝:用l:l水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。随勾随将剩余水泥砂浆清走、擦净。擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然
13、后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。f)养护铺完砖24h后,洒水养护,时间不应少于7d。g)镶贴踢脚板(34厚1:1水泥砂浆加水重20建筑胶镶贴+810厚面砖,水泥浆擦缝)踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净。3、地下-2层楼地面施工工艺(100mmC20
14、细石混凝土+200mm轻骨料垫层)1)主要机具:地泵、手推车、小翻斗车、铁锹、打夯机、刮杠、木抹子、铁抹子、水桶、小线、水靴。2)主要材料a)轻骨料垫层(素土夯实)b) C20细石混凝土,现场搅拌。3)材料要求土:采用粘性土,土内有机质含量不超过5%,土粒必须过筛,要求其颗粒不大于15mm。水泥:应采用32.5号以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥。砂:粗砂,含泥量不大于5%。石子:粗骨料用石子最大颗粒粒径不应大于面层厚度的2/3。细石混凝土面层采用的石子粒径不应大于15mm。4)作业条件a)室内墙面已弹好+1.00m(建筑标高)水平线。b)穿过楼板的立管已做完,管洞堵塞密实。埋在地
15、面的电管已做完隐检手续。5)操作工艺a)素土填充层施工工艺标准素土铺设素土夯实质量验收素土铺设:素土摊铺虚铺厚度为250300mm(夯实后约200mm厚),总厚度为200mm。质量验收:素土应逐层检查,用环刀取样检验素土的干密度,素土夯实后,压实系数不小于0.96。b)细石混凝土施工工艺:细石混凝土工艺流程:找标高、弹面层水平线基层清理洒水湿润做灰饼抹标筋浇筑细石混凝土抹面层压光养护设置伸缩缝。找标高、弹面层水平线:根据墙面上已有+1.00m建筑水平标高线,量测出地面面层的水平线(+0.1mm控制线),弹在墙面及柱子上。基层清理:填充层上杂物要清除干净。洒水湿润:在做面层之前一天对基层表面进行洒水湿润。抹灰饼:根据已弹出的面层水平标高线,横竖拉线,用与细石混凝土相同配合比的拌合料抹灰饼,横竖间距1.5m,
