湖南某风电场道路工程施工组织设计.doc

上传人:p** 文档编号:953040 上传时间:2024-05-23 格式:DOC 页数:45 大小:133KB
下载 相关 举报
湖南某风电场道路工程施工组织设计.doc_第1页
第1页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第2页
第2页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第3页
第3页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第4页
第4页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第5页
第5页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第6页
第6页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第7页
第7页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第8页
第8页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第9页
第9页 / 共45页
湖南某风电场道路工程施工组织设计.doc_第10页
第10页 / 共45页
亲,该文档总共45页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《湖南某风电场道路工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《湖南某风电场道路工程施工组织设计.doc(45页珍藏版)》请在第壹文秘上搜索。

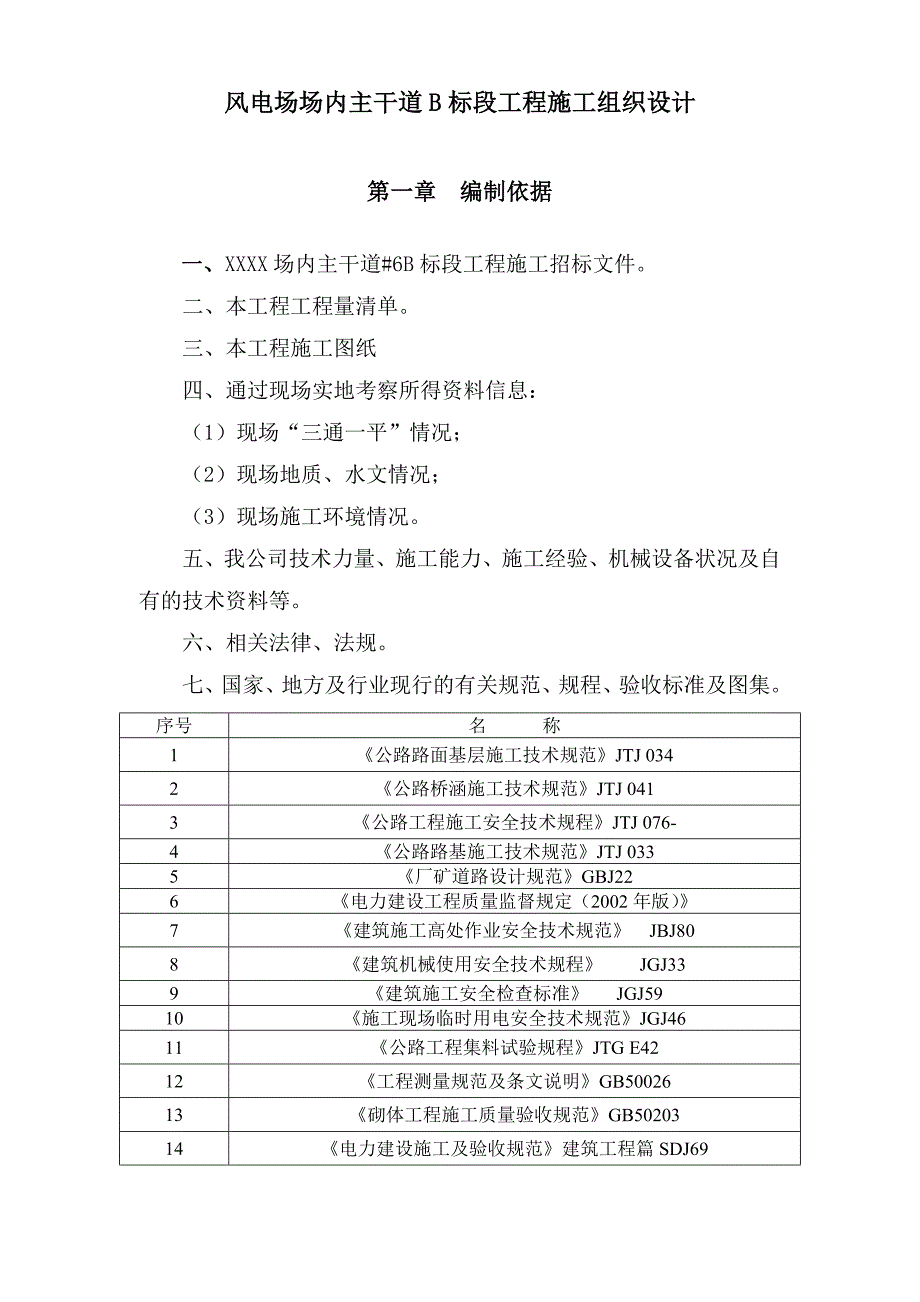

1、风电场场内主干道B标段工程施工组织设计 第一章 编制依据一、XXXX场内主干道#6B标段工程施工招标文件。二、本工程工程量清单。三、本工程施工图纸四、通过现场实地考察所得资料信息:(1)现场“三通一平”情况;(2)现场地质、水文情况;(3)现场施工环境情况。五、我公司技术力量、施工能力、施工经验、机械设备状况及自有的技术资料等。六、相关法律、法规。七、国家、地方及行业现行的有关规范、规程、验收标准及图集。序号名 称1公路路面基层施工技术规范JTJ 0342公路桥涵施工技术规范JTJ 0413公路工程施工安全技术规程JTJ 076-4公路路基施工技术规范JTJ 0335厂矿道路设计规范GBJ22

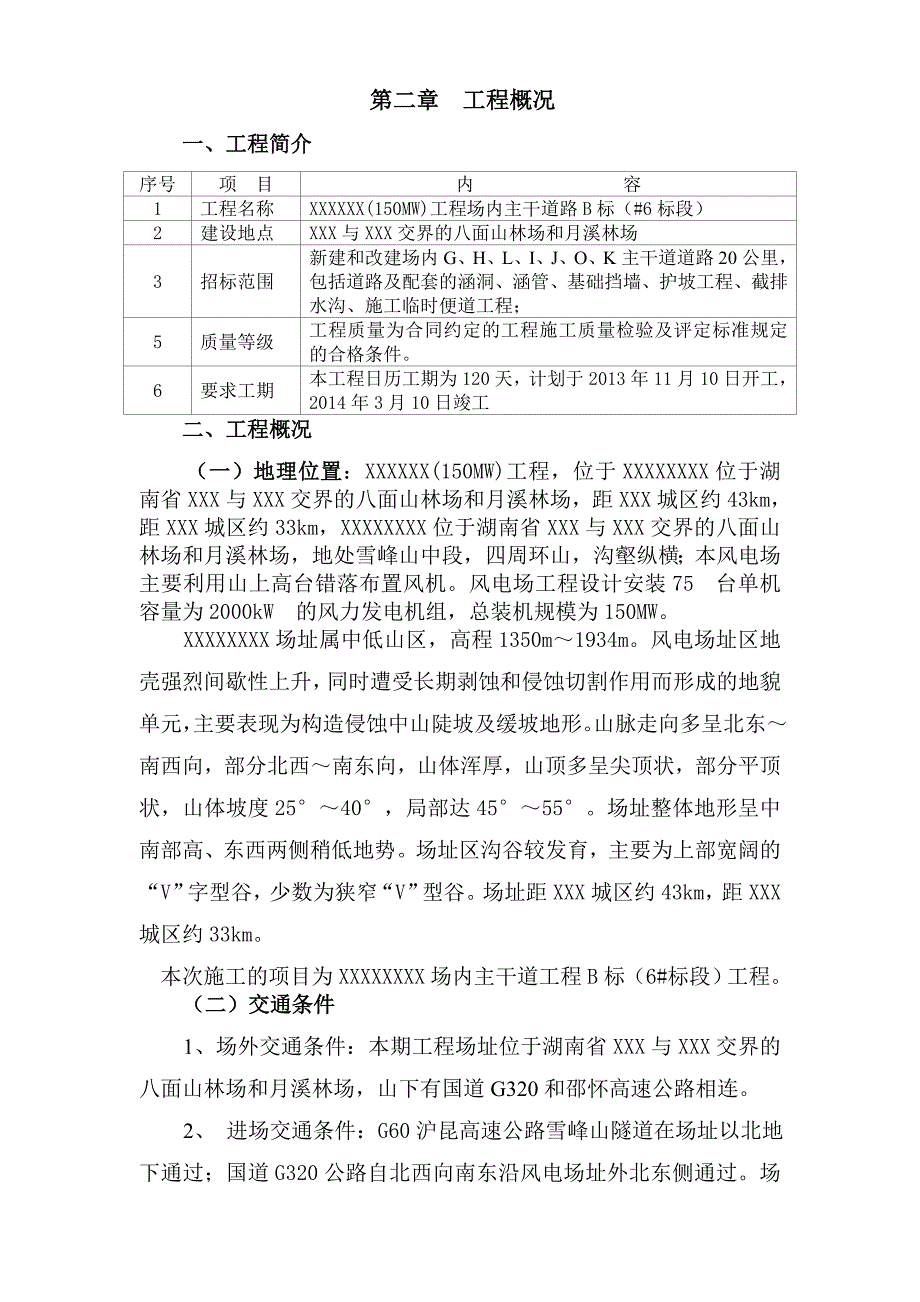

2、6电力建设工程质量监督规定(2002年版)7建筑施工高处作业安全技术规范 JBJ808建筑机械使用安全技术规程 JGJ339建筑施工安全检查标准 JGJ5910施工现场临时用电安全技术规范JGJ4611公路工程集料试验规程JTG E4212工程测量规范及条文说明GB5002613砌体工程施工质量验收规范GB5020314电力建设施工及验收规范建筑工程篇SDJ69第二章 工程概况一、工程简介序号项 目内 容1工程名称XXXXXX(150MW)工程场内主干道路B标(#6标段)2建设地点XXX与XXX交界的八面山林场和月溪林场3招标范围新建和改建场内G、H、L、I、J、O、K主干道道路20公里,包括

3、道路及配套的涵洞、涵管、基础挡墙、护坡工程、截排水沟、施工临时便道工程;5质量等级工程质量为合同约定的工程施工质量检验及评定标准规定的合格条件。6要求工期本工程日历工期为120天,计划于2013年11月10日开工,2014年3月10日竣工二、工程概况(一)地理位置:XXXXXX(150MW)工程,位于XXXXXXXX位于湖南省XXX与XXX交界的八面山林场和月溪林场,距XXX城区约43km,距XXX城区约33km,XXXXXXXX位于湖南省XXX与XXX交界的八面山林场和月溪林场,地处雪峰山中段,四周环山,沟壑纵横;本风电场主要利用山上高台错落布置风机。风电场工程设计安装75台单机容量为200

4、0kW的风力发电机组,总装机规模为150MW。XXXXXXXX场址属中低山区,高程1350m1934m。风电场址区地壳强烈间歇性上升,同时遭受长期剥蚀和侵蚀切割作用而形成的地貌单元,主要表现为构造侵蚀中山陡坡及缓坡地形。山脉走向多呈北东南西向,部分北西南东向,山体浑厚,山顶多呈尖顶状,部分平顶状,山体坡度2540,局部达4555。场址整体地形呈中南部高、东西两侧稍低地势。场址区沟谷较发育,主要为上部宽阔的“V”字型谷,少数为狭窄“V”型谷。场址距XXX城区约43km,距XXX城区约33km。本次施工的项目为XXXXXXXX场内主干道工程B标(6#标段)工程。(二)交通条件1、场外交通条件:本期

5、工程场址位于湖南省XXX与XXX交界的八面山林场和月溪林场,山下有国道G320和邵怀高速公路相连。2、 进场交通条件:G60沪昆高速公路雪峰山隧道在场址以北地下通过;国道G320公路自北西向南东沿风电场址外北东侧通过。场址内有罗翁至苏宝顶等部分林区简易道路,进场交通条件较好。各项设备、建筑材料、油料可通过汽车直接运抵场区。3、场内交通条件:由于现有公路只能到达新建公路的一点,大多风机位置处无道路可用,需要新建施工便道才能通行。(四)工程设计1、工程范围:本工程施工范围包括八面山林场和月溪林场新改建主干道路共计七条道路、和工程配套的涵洞、涵管、基础挡墙、护坡工程、截排水沟、施工临时便道、路面标志

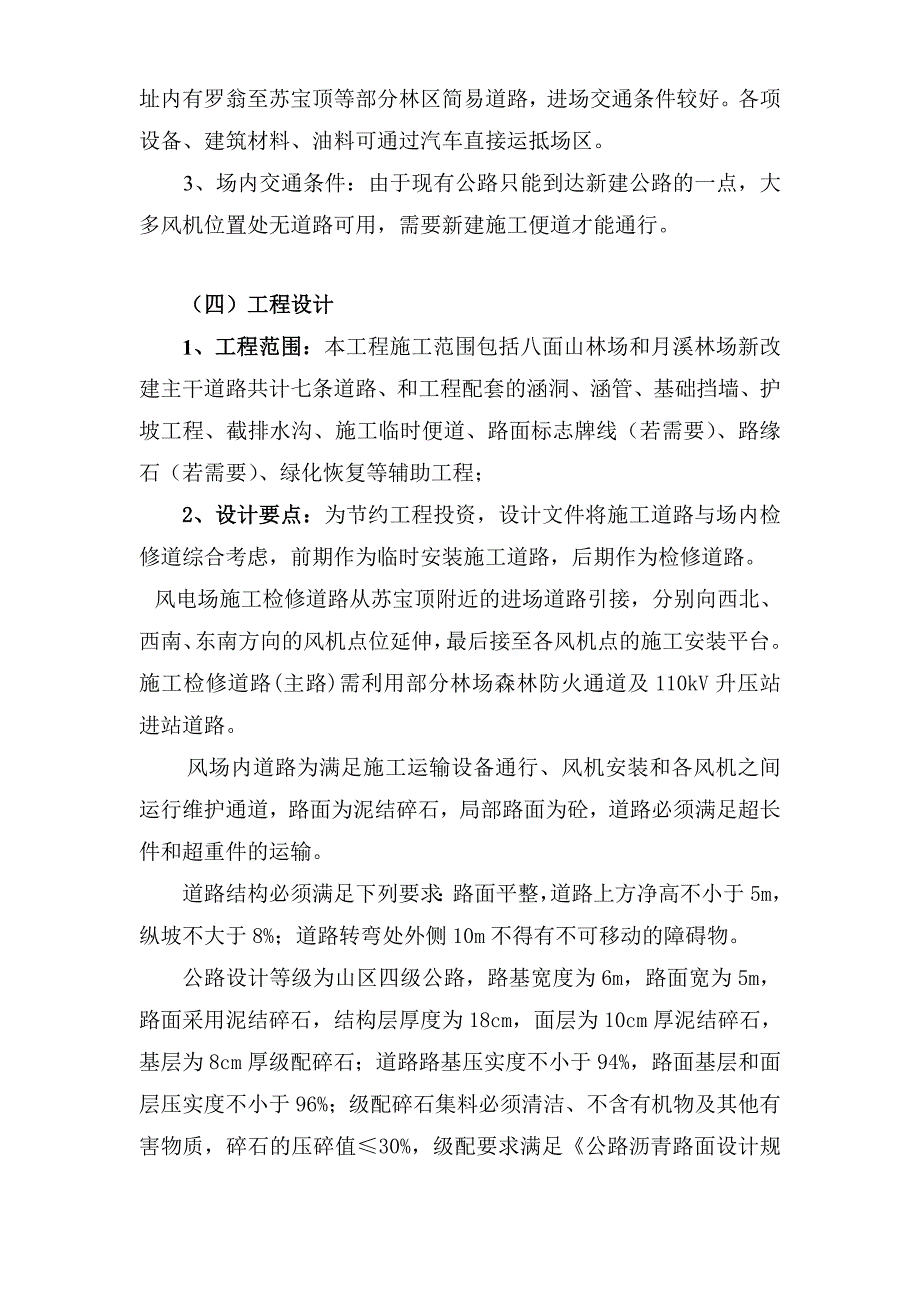

6、牌线(若需要)、路缘石(若需要)、绿化恢复等辅助工程;2、设计要点:为节约工程投资,设计文件将施工道路与场内检修道综合考虑,前期作为临时安装施工道路,后期作为检修道路。风电场施工检修道路从苏宝顶附近的进场道路引接,分别向西北、西南、东南方向的风机点位延伸,最后接至各风机点的施工安装平台。施工检修道路(主路)需利用部分林场森林防火通道及110kV升压站进站道路。 风场内道路为满足施工运输设备通行、风机安装和各风机之间运行维护通道,路面为泥结碎石,局部路面为砼,道路必须满足超长件和超重件的运输。道路结构必须满足下列要求:路面平整,道路上方净高不小于5m,纵坡不大于8%;道路转弯处外侧10m不得有不

7、可移动的障碍物。公路设计等级为山区四级公路,路基宽度为6m,路面宽为5m,路面采用泥结碎石,结构层厚度为18cm,面层为10cm厚泥结碎石,基层为8cm厚级配碎石;道路路基压实度不小于94%,路面基层和面层压实度不小于96%;级配碎石集料必须清洁、不含有机物及其他有害物质,碎石的压碎值30%,级配要求满足公路沥青路面设计规范(JTGD50-2006)中的相关规定。级配碎石混合料采用重型击实方法进行设计,确定最佳含水量级配碎石的压实度96%,CBR值80%。在路基工程施工期间,应保持施工场地处于良好的排水状态。临时排水设施应与永久性排水设施相结合。施工场地流水不得排入电站水库或污染自然水源,也不

8、应引起淤积、阻塞和冲刷。在整个施工期间,应做到各施工层表面不积水,始终保证路基排水畅通,如因排水不当而造成工程损坏时,应立即进行修补。3、主要工程数量主要工程数量表序号项目名称及规范单位数量备注1路基土方开挖m3.002路基石方爆破m3.003土石方回填m3.00410cm厚泥结碎石面层m298400.0058cm厚级配碎石m2.006浆砌片石挡土墙m31698.007DN1000钢筋砼圆管涵m405.008浆砌片石墙式护栏m31887.009浆砌片石排水沟m33664.0010砼路面(15cm厚)m29048.0011护坡m2.004、 工程特点及施工难点(1)本标段为场内主干道路,地质情况

9、复杂,深切高填地段多,施工难度大;(2)进场道路和风电场位于林区,防火和环境保护工作极为重要;(3)进场主干道路正在修建还未完成,施工干扰大,设备、材料进场困难。(4)工期紧,且为冬季施工,施工区平均海拔为1800m左右,阴雨天气多,气温低,施工安全防护工作量大,劳务保护任务重。第三章 施工部署一、工程目标1、质量目标:合格2、工期目标: 120天,做到按时进场、按计划施工、按期完工;3、安全目标:安全管理、设施、措施和费用到位,施工过程无安全责任事故。4、文明施工目标:规范化施工,文明施工、环境保护好。二、施工准备(一)技术准备1、技术、经济资料的调查收集工程前期设计、招标资料包括:工程特点

10、、工期要求、质量要求、技术的难点资料,为制定施工方案及现场布置做好准备。对工程的地形与环境条件、地下障碍物、工程水文、地质条件、气候条件、资源状况、交通运输条件、水电供应条件进行调查。接收业主提供的场地红线桩及标准水准点,进入现场后及时了解并掌握现场情况,紧密配合建设单位做好水准点和红线的移交。2、深化对图纸,规范、图集的学习(1)图纸会审:在工程开工前组织各专业工程技术人员熟悉、审阅图纸,将看图过程中发现图纸中存在的遗漏、相互矛盾、实际施工可能遇到的问题及存在疑问等整理汇总,在设计交底会上与设计单位协商解决,经其确认后下发至有关施工技术人员并整理存档。(2)规范、图集学习将工程所需的各种规范

11、、图集、标准、法规及新工艺等在开工前准备齐全,组织有关工程技术人员学习、掌握。3、施工组织设计、方案编制计划:在工程开工前,由项目经理牵头,技术负责人具体负责,组织相关人员根据施工图纸、现场实际情况、规范、图集、标准、法规等编制工程实施性施工组织设计及有施工方案,经公司总工进行审批,上报监理工程审批后认真贯彻执行,作为指导现场实际施工的依据。4、技术交底:根据本工程的特点和难点,施工前安排各专业工程技术人员对技术工人做详细的技术交底、工程内容交底、工艺流程交底,并对施工人员进行针对性培训,使所有人员在施工前做到心中有数。(二)生产准备1、人员准备:(1)施工队伍的选择根据业主安排,我公司将于2

12、013年11月5日前组织劳力进场,按照工程招投标要求,确定以张泰家为项目经理,以黄彦达同志为工程现场负责人,以李四海同志为工程技术负责人的现场管理班子;选用参加过类似工程施工、具有较强实力的劳务施工队伍,合理布置劳动力,并经过优化组合,加强人员管理,使人力资源得到充分、合理的运用,以充分保证工程工期及工程质量。(2)劳动力管理根据有关要求及行业规定严格执行施工人员管理制度,与所参施工队伍签订劳务合同,加强劳务管理、明确人员分工,做到有计划、有落实、有检查。所有工人在进场前必须严格进行“三级”教育,考核并颁发上岗证。组织上岗培训,包括规章制度、安全施工、基本操作技术等方面。落实施工计划和技术责任

13、制,施工前对施工人员按管理系统逐级进行交底,交底内容包括:各项安全技术措施,质量保证措施;质量标准和验收规范要求;以及设计变更和技术核定事项等,必要时进行现场示范。2、材料准备(1)建立材料管理体系,从材料计划、货源选择、材料送批、订货、运输、验收检验做到三级审核,保证材料规格、型号、性能等技术指标明确、数量准确。(2)施工前认真核实施工图纸、设计说明及设计变更洽商文件,根据施工进度计划编制材料需用量计划,提出构件、成品,半成品及材料的加工订货数量、规格、和所需要的时间,为制定材料采购计划、施工备料、确定仓库和料场面积以及组织运输提供依据。(3)根据材料计划,考察供货厂家,与甲方、监理共同评价

14、及选择合格的材料供料方,确保所选拔的生产厂家信誉好,能保证资源充足、供货及时、质量好、价格合理。要合理安排施工计划,制定详细的构件、材料运输计划,灵活调拨、保障各种材料能分期、分批到场,减少现场占用率,满足施工需要。各种材料标识明显,并且建立台账,完善进出库手续。3、机械准备(1)根据工程施工部署总体要求,我们将选用先进的施工机械设备投入本工程(详见附后),以节约人力,加快施工进度,满足施工需要。(2)制定机械设备进出场计划根据现场施工进度,制定机械设备用量及进场计划,详细说明机械设备的型号、用量、进出场时间,以保证机械顺利进场。(3)机械使用管理由丁镜元专职机械管理员负责管理协调,并配备合格

15、的机械维修人员及专门维修工具,保证设备场内维修;各种机械设备在使用期间及时作好保养,对于易发生故障的机械,要作好备用机械,并作好备用件的准备工作。(4)进场检验、验收施工机械设备应按施工机械设备计划要求时间组织进场安装,并完成必要的进厂检验和验收手续,符合相关标准后方可正式使用。4、现场准备开工前严格按现场平面布置图的要求,山上布设300平米活动板房,设立油料供应点、配备一台农用手拖专门送油,搭设停机棚、添置施工照明柴油发电机组,临时水电设施等。三、设备、人员动员周期和设备、人员进驻现场的方法1、按照工程进度计划,施工队伍于开工前2日内进场,进场以后,首先进行进场教育及技术培训。2、工程所需主要机械设备采用平板车运输,入场时间按照施工总体计划安排。3、
