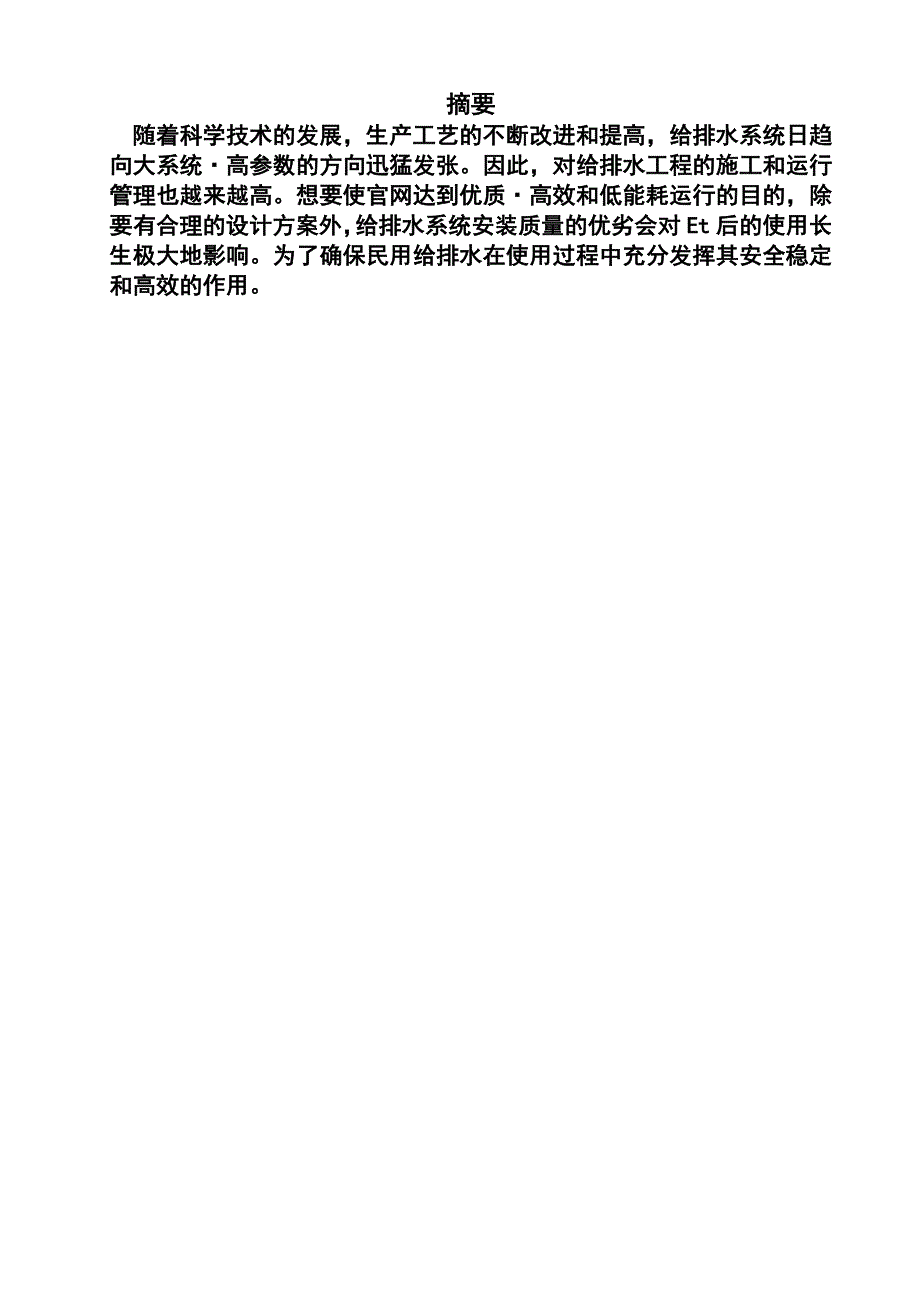

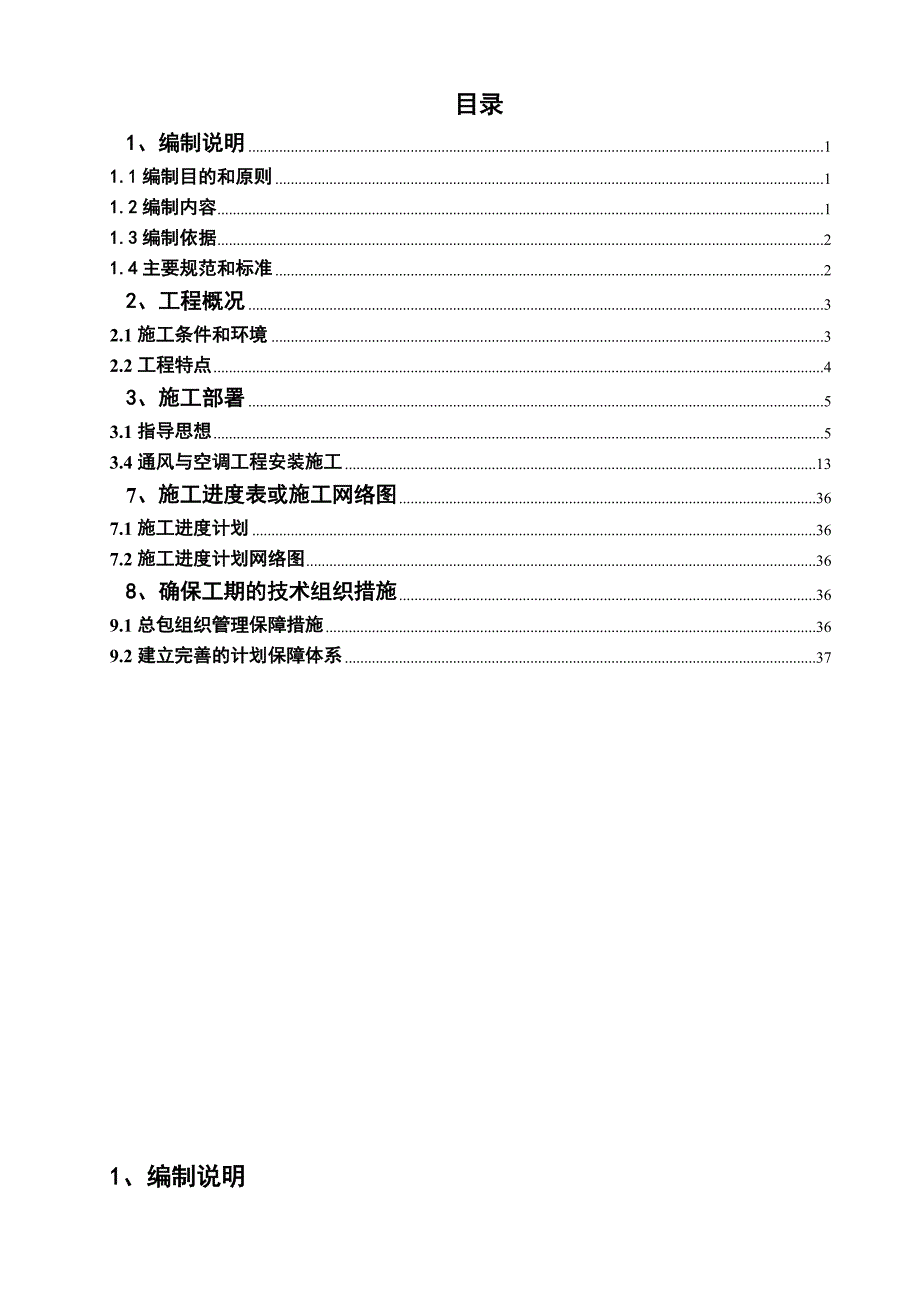

1、某某职业技术学院毕业设计(论文)题 目: 中华世纪城施工组织设计 摘要 随着科学技术的发展,生产工艺的不断改进和提高,给排水系统日趋向大系统高参数的方向迅猛发张。因此,对给排水工程的施工和运行管理也越来越高。想要使官网达到优质高效和低能耗运行的目的,除要有合理的设计方案外,给排水系统安装质量的优劣会对Et后的使用长生极大地影响。为了确保民用给排水在使用过程中充分发挥其安全稳定和高效的作用。目录1、编制说明11.1编制目的和原则11.2编制内容11.3编制依据21.4主要规范和标准22、工程概况32.1施工条件和环境32.2工程特点43、施工部署53.1指导思想53.4通风与空调工程安装施工13
2、7、施工进度表或施工网络图367.1施工进度计划367.2施工进度计划网络图368、确保工期的技术组织措施369.1总包组织管理保障措施369.2建立完善的计划保障体系371、编制说明1.1编制目的和原则本施工组织设计是为中华世纪城G区工程提供完整的纲领性技术文件,是对项目施工阶段做出的战略部署,是为组织工程施工提供科学方案和实施步骤,是对该工程土建、机电安装和装饰装修等工程施工及其组织管理进行全方位的设计,从而确保施工中各道工序受控,工程建设任务能够高速优质的完成。 施工组织设计编制时遵循以下原则:认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。遵循建筑施工工艺及其施工技术规程
3、,坚持合理的施工程序和施工方法。1.2编制内容本施工组织设计是根据设计图纸要求和现场实际条件进行编制的。编写从施工项目全过程中的人力、物力和空间等三个要素入手,着重对整个工程的总承包管理、施工的总体部署、重点部位的施工方案、各种资源的投入计划、现场平面布置、进度控制等作了安排,提出了质量、工期、安全和文明施工等的保证措施。施工方案上,对关键技术、重点项目的施工方法、质量和安全保证措施给予了详细深入的阐述,提出了可行、合理、经济并较为先进的技术方案。对一般性分部分项工程,亦针对本工程的具体情况,确定了施工顺序、施工方法、劳动组织措施等。为项目施工的节奏性、均衡性和连续性提供最优方案,从而在工期上
4、、质量上、安全生产、文明施工上全面达到预期的目标。本施工组织设计内容依次为:编制说明、工程概况、施工部署、确保工程质量的技术组织措施、确保安全生产的技术组织措施、确保文明施工的技术组织措施及环境保护措施、确保工期的技术组织措施、土建主要分部分项工程施工方案、安装主要分部分项工程施工方案、季节性施工方案、施工机械设备配备和材料投入计划、施工进度表和施工网络图、劳动力安排计划及劳务分包情况表、施工总平面图、新技术、新产品、新工艺、新材料应用、地下管线及其它地上地下设施的保护加固措施、成本控制措施、项目总承包管理等。1.3编制依据1、国家、陕西省和西安市关于建设工程的法律法规和规章制度;2、及配套现
5、行技术规范规程、中华人民共和国工程建设标准强制性条文;3中华世纪城G区工程施工图,图纸会审纪要、变更。1.4主要规范和标准1. 建筑工程施工质量验收统一标准GB 50300-20012. 地下室防水工程施工质量验收规范(GB 50208-2002)3. 地下室工程防水技术规范(GB 50108-2001)4. 建筑地面工程施工质量验收规范(GB 50209-2002)5. 建筑给水排水及采暖工程施工质量验收规范(GB 50242-2002)6. 建筑电气工程施工质量验收规范(GB 50303-2002)7. 工程测量规范(GB 50026-93)8. 建筑工程冬期施工规程(JGJ 104-97
6、)9. 混凝土质量控制标准(GB 50164-92)10. 民用建筑节能设计标准陕西省实施细则(陕DBJ24-8-97)11. 建设施工现场环境与卫生标准(JGJ 146-2004)12. 建筑施工安全检查标准(JGJ 59-99)13. 施工现场临时用电安全技术规范(JGJ 46-2005)14. 建筑安装工人安全技术操作规程15. 建筑施工高空作业安全技术规范JGJ80-902、工程概况2.1安装概况安装工程包括电气系统、弱电系统、消防报警系统、给排水系统、通风空调系统、采暖系统。2.2施工条件和环境1、工程场地条件现场土方开挖、护坡与桩基分两个区段进行作业,护坡土钉墙施工与土方开挖穿插施
7、工,土方开挖分两次进行,护坡施工也分两次进行。基坑四周场地狭小,现场按设计要求开挖放坡后,除G5、G7号南边部分位置外,其余离现场围墙边只有600宽。2、施工环境中华世纪城G区工程位于陕西省西安市团结南路与大寨路交汇处,出入交通较为便利。混凝土采用商品混凝土,且施工期间严格按照环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废气、废弃物、噪声、震动等对周围环境造成的污染和危害,故对周边环境影响较小。3、气象特征序号名 称内 容1海拔(M)427.152室外风速(M/S)冬季平均1.83夏季平均2.24极端温度()最低-20.65最高41.76最大冻土深度(mm)4507年平均温度(
8、)13.38日平均温度-5的起止日期11.21-3.1(102天)2.3工程特点1、本工程总工期600日历天,(具体开工日期以开工报告为准),根据当地气候条件在施工期须经过两个冬季两个雨季。采取措施详见第十章季节性施工方案。2、场地狭小,外临交通干线,文明施工、环保要求高:本工程位于陕西省西安市团结南路与大寨路交汇处,东面幼儿园相邻,西面与住宅区相邻,南面是团结路,因此搞好施工现场的安全防护、CI形象和克服高空噪音污染,避免扰民和民扰问题就显得尤为重要。我们采取的施工对策如下:技术保证:严格按本企业CI设置形象,合理设置施工平面布置。 在主体结构施工时,外架采用全封闭型钢挑架,每四层一挑。从技
9、术上保证施工层不外露,避免落物飞出楼层伤及行人,在主体施工的同时每间隔四层和结构的首层设置安全围护挑架,在主要通道设置安全防护棚,保证场内施工人员的安全。对木工车间、输送泵、外架作业层采用降噪围挡围护,对于噪音特别大的机具增加围挡层数,同时调整作业时间。制度保证:本工程在项目经理部设置办公室,派专人负责对外协调和居民来访接待,他们的工作是收集和了解周边社区机构、企业和居民对项目的要求和建议。便于项目经理部及时调整和完善总包管理措施。采取的具体施工对策详见:第六章(确保文明施工的技术组织措施及环境保护措施)。3、总承包管理和协调要求高根据工程实际情况,结合我单位的管理制度和办法编制“项目总承包管
10、理办法”和“分包管理技术规范”。重点推行目标管理、跟踪管理和平衡协调管理,积极处理好各方关系,协调施工现场各类资源的合理配备。搞好对工程质量、进度、安全及文明施工、技术的总包管理。确保工程各项目标的实现。4、专业深化设计要求高深化设计是保证工程质量、进度的关键所在,本着对业主和工程负责的宗旨,与分包商一起积极配合业主、设计单位、监理单位作好深化设计。成立以项目总工程师为领导的深化小组,覆盖土建、安装、装饰的深化设计,配备相关专业的工程技术人,负责本工程的深化设计。并根据施工进度计划和图纸实际,将深化设计保质、保量落实到实际工作当中。3、施工部署3.1指导思想本工程点多面广,结构标高变换频繁,质
11、量控制位置多,为确保工程质量,确保工期,狠抓安全文明施工。为此我公司组织选配高素质的项目经理及现场工程技术管理人员组成项目部。以质量为中心,贯彻国家质量标准,建立项目质量保证体系,编制项目质量计划,积极推广新技术、新工艺、新材料、新设备,精心组织,科学管理,优质、高速、安全、低耗地完成本工程的建设任务。3.2、排水管的安装:3.2.1工艺流程:安装准备干管安装立管安装支管安装卡件固定通水试验通球试验3.2.2管材、配件和附件应符合行业标准要求,并附有产品说明书和质量合格证书,发现管道质量有异常时应在使用前进行复检。3.2.3管材及管件的表面质量应符合下列规定:A管材及管件的内外表面应光洁、平整
12、,不应有裂缝、冷隔、错位、蜂窝及其他妨碍使用的缺陷。B承口、插口密封工作面除符合上述要求外,还不得有连续沟纹、麻面和凸起的棱线。C承口法兰盘轮廊应清晰,不得有裂缝、冷隔等缺陷。D管壁的披缝不应大于1.5mm。3.2.4在结构工程施工过程中,应配合土建做好管道穿越墙壁、楼板等结构的预留洞、预埋套管、预埋件等工作。孔洞尺寸应按设计规定做到标高和位置正确。3.2.5在安装前,对管材及管件的外观和接头配合的公差进行仔细检查,清除管材及管件的外污垢和杂物。3.2.5室内明装管道,在土建粉饰完毕前进行施工,安装过程中的管道开口部位应及时封堵。3.2.6立管采用管卡固定在墙体或立柱上,其重量由管卡承受;横管
13、用吊卡固定在楼板或梁上,其重量由吊卡或支架承受。管卡或吊卡的安装位置应准确,埋设应平整,与管道接触应紧密(在管道外表面垫塑料或橡胶衬垫)。管卡和吊卡应由管材、管件的生产厂家配套供应,并作防腐处理。3.2.7通球试验:通球试验可整个管段一次性进行,也可按区层或区段分批进行。在管段起始端设置一直径比排水立管小一级的圆球(网球)。球从管段终端排出,该管段为合格。3.3、钢复不锈钢管的安装:3.3.1钢管及管件的规格应符合标准要求。管件无偏扣、乱扣、丝扣不全或角度不准等现象。管材及管件均应有出厂合格证。3.3.2阀门的规格型号应符合设计要求。阀体铸造规矩,表面光洁、无裂纹,开关灵活,关闭严密,填料密封
14、完好无渗漏,手轮完整无损坏,有出厂合格证:3.3.4管道安装工艺流程:安装准备管道安装管道的防腐和保温管道冲洗预制加工3.4管道安装的操作工艺:3.4.1安装准备:核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理,孔洞是否按要求尺寸预留。3.4.2预制加工:按照图纸画出的管道分路、管径、变径、预留管口和阀门位置等施工草图,进行断管、套丝、上零件、调直、校对等加工制作。3.4.3安装吊卡或托架:吊卡安装时,应先把吊棍按坡向和顺序依次穿在型钢上,吊环按吊卡位置套在钢管上,再把钢管抬起穿上螺栓,拧上螺母将管固定。安装托架上的钢管时,先把钢管就位在托架上,把第一节管装好U型卡,然后安装第二节管,按此方法依次进行,并紧固好螺栓。3.4.4钢管的管道支架的最大间距:公称直径(毫米)1520253240507080100125150200250300支架最大间距(米)保温管1.5222.533444.556788.5不保温管2.533.544.55666.5789.511123.4.5钢管的法兰连接应对接平行、紧密,
