《中学300米田径运动场塑胶工程施工组织设计.doc》由会员分享,可在线阅读,更多相关《中学300米田径运动场塑胶工程施工组织设计.doc(42页珍藏版)》请在第壹文秘上搜索。

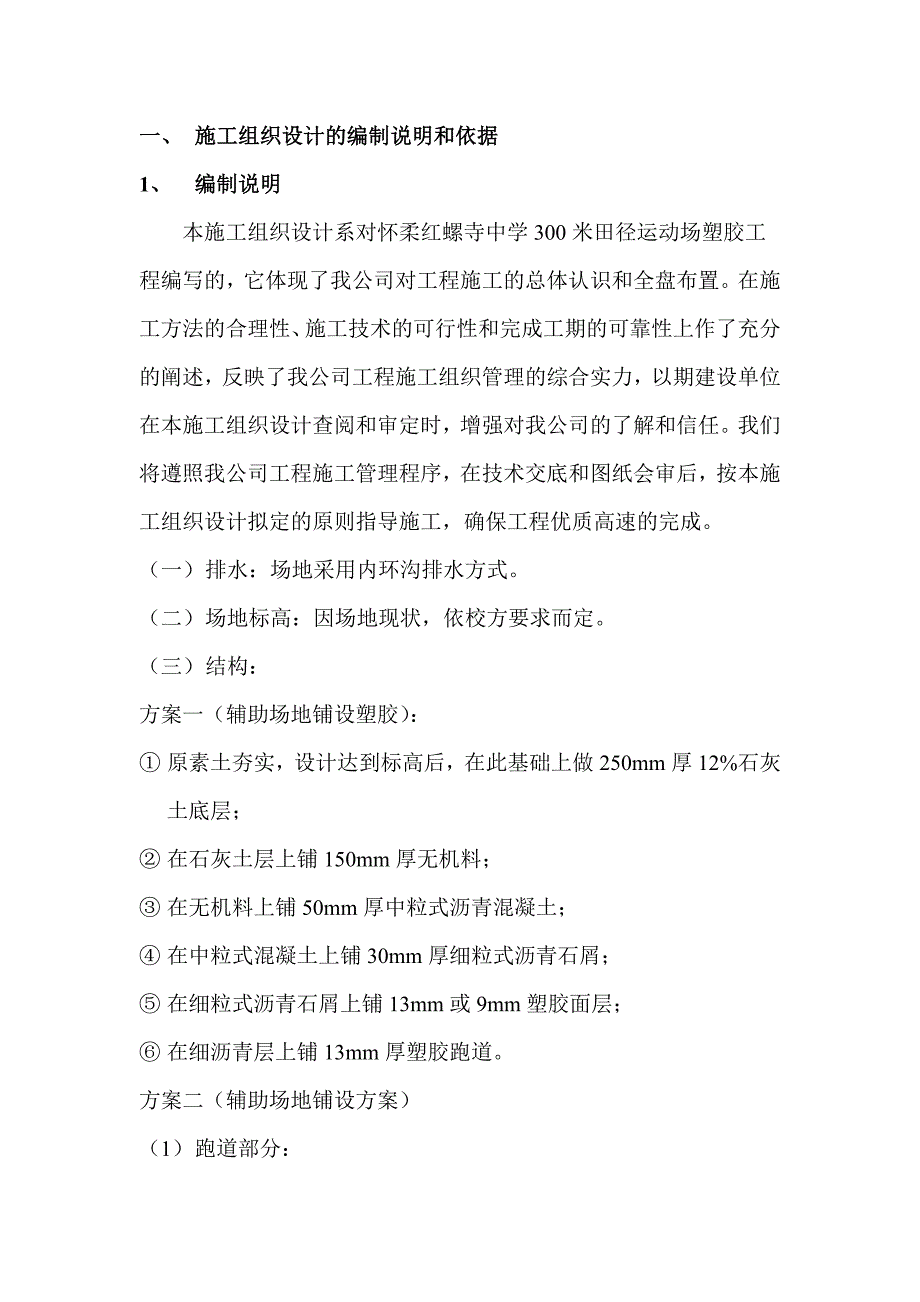

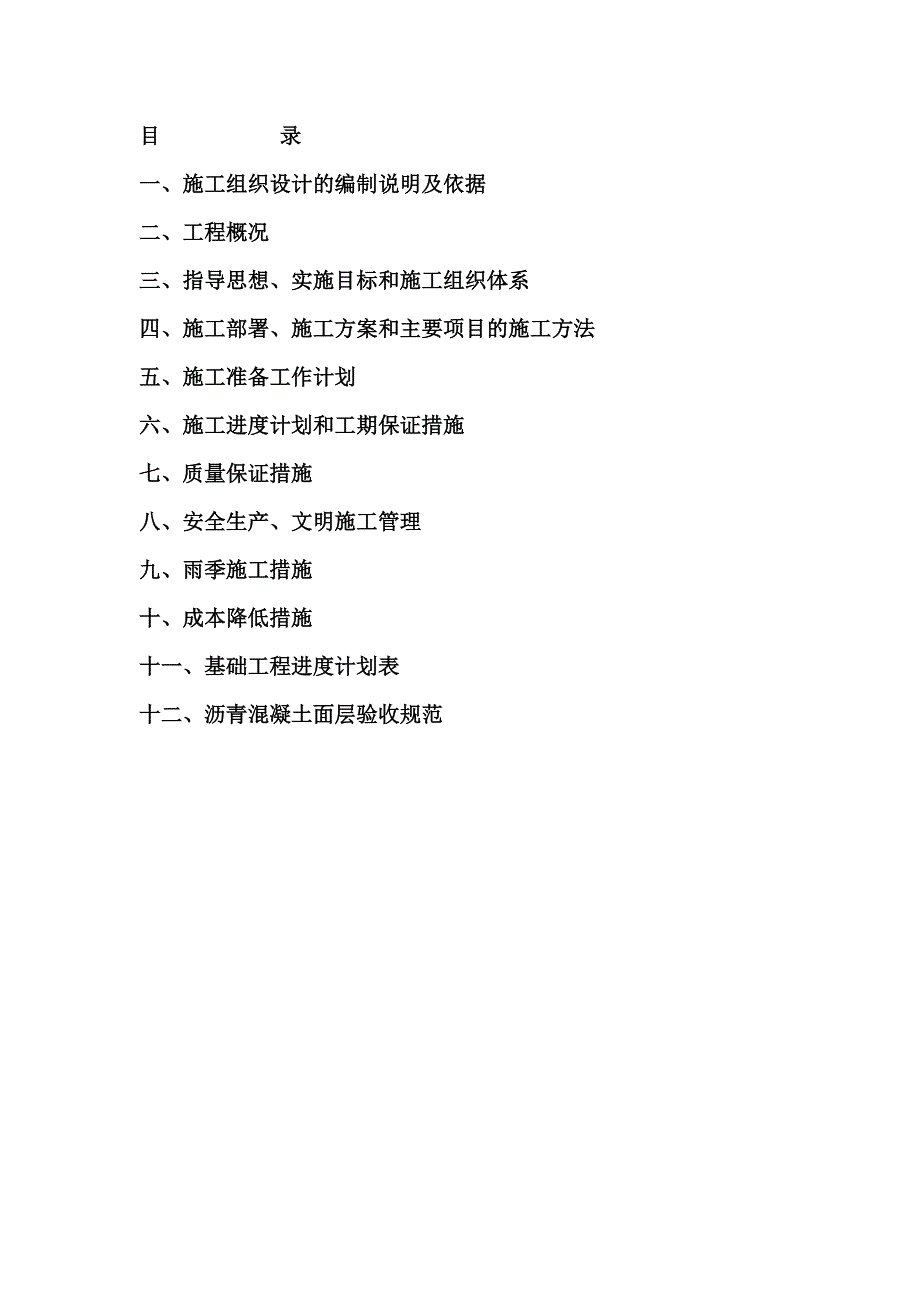

1、目 录一、施工组织设计的编制说明及依据二、工程概况三、指导思想、实施目标和施工组织体系四、施工部署、施工方案和主要项目的施工方法五、施工准备工作计划六、施工进度计划和工期保证措施七、质量保证措施八、安全生产、文明施工管理九、雨季施工措施十、成本降低措施十一、基础工程进度计划表十二、沥青混凝土面层验收规范一、 施工组织设计的编制说明和依据1、 编制说明本施工组织设计系对怀柔红螺寺中学300米田径运动场塑胶工程编写的,它体现了我公司对工程施工的总体认识和全盘布置。在施工方法的合理性、施工技术的可行性和完成工期的可靠性上作了充分的阐述,反映了我公司工程施工组织管理的综合实力,以期建设单位在本施工组织

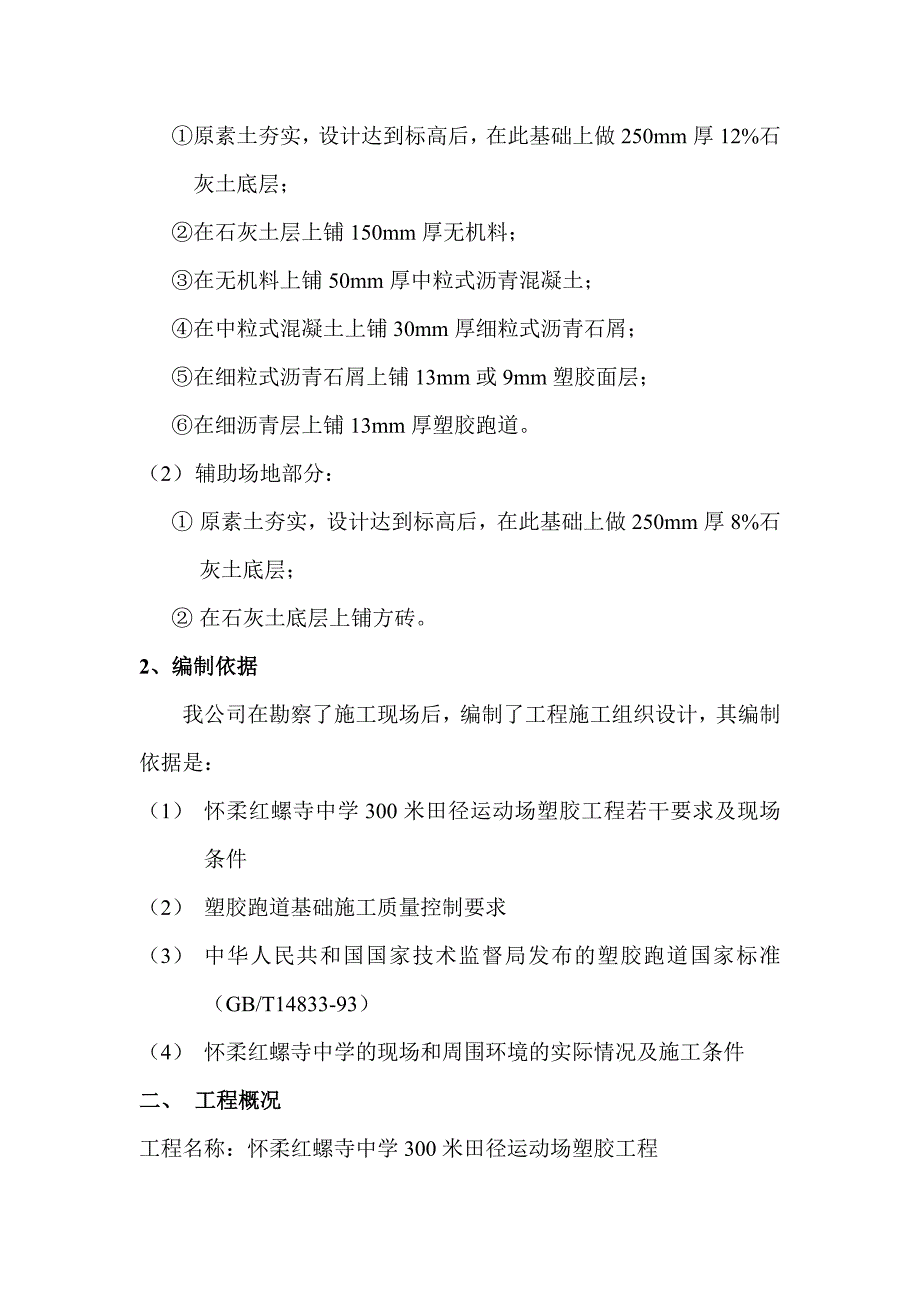

2、设计查阅和审定时,增强对我公司的了解和信任。我们将遵照我公司工程施工管理程序,在技术交底和图纸会审后,按本施工组织设计拟定的原则指导施工,确保工程优质高速的完成。(一) 排水:场地采用内环沟排水方式。(二) 场地标高:因场地现状,依校方要求而定。(三) 结构:方案一(辅助场地铺设塑胶): 原素土夯实,设计达到标高后,在此基础上做250mm厚12%石灰土底层; 在石灰土层上铺150mm厚无机料; 在无机料上铺50mm厚中粒式沥青混凝土; 在中粒式混凝土上铺30mm厚细粒式沥青石屑; 在细粒式沥青石屑上铺13mm或9mm塑胶面层; 在细沥青层上铺13mm厚塑胶跑道。方案二(辅助场地铺设方案)(1)
3、 跑道部分:原素土夯实,设计达到标高后,在此基础上做250mm厚12%石灰土底层;在石灰土层上铺150mm厚无机料;在无机料上铺50mm厚中粒式沥青混凝土;在中粒式混凝土上铺30mm厚细粒式沥青石屑;在细粒式沥青石屑上铺13mm或9mm塑胶面层;在细沥青层上铺13mm厚塑胶跑道。(2) 辅助场地部分: 原素土夯实,设计达到标高后,在此基础上做250mm厚8%石灰土底层; 在石灰土底层上铺方砖。2、编制依据我公司在勘察了施工现场后,编制了工程施工组织设计,其编制依据是:(1) 怀柔红螺寺中学300米田径运动场塑胶工程若干要求及现场条件(2) 塑胶跑道基础施工质量控制要求(3) 中华人民共和国国家
4、技术监督局发布的塑胶跑道国家标准(GB/T14833-93)(4) 怀柔红螺寺中学的现场和周围环境的实际情况及施工条件二、 工程概况工程名称:怀柔红螺寺中学300米田径运动场塑胶工程建设单位:怀柔红螺寺中学面积:9789.02平方米基础工期:25天三、 指导思想、实施目标和施工组织体系1、指导思想鉴于本工程的重要性和影响力,我们的施工组织指导思想是以质量工期和服务为中心,建立施工管理体系、质保体系和安全生产文明施工保证体系。选配高素质的项目经理、技术负责人、施工管理人员和工程技术人员,组成严谨、高效的项目经理部,优化配置生产资源,实行施工过程中的动态管理,遵循“安全第一、质量之上”的企业宗旨,
5、严格按照设计图纸和施工验收规范,优质、高速组织施工,我们的质量方针:是:“一流管理,一流工程,一流服务,一流信誉”。2、实施目标工期目标:此工程有效工作日为25天,如发生气候、灾情、事故等施工中不可抗拒的因素,则工期相应后延。在此期间,我们将精心安排布置,合理组织人、材、机等措施,按期完成该项工程。质量目标工程竣工一次验收合格,达到优良等级标准。安全目标精心布置施工现场,严格遵守各项安全生产规章制度,确保无重大责任事故发生,一般事故发生率不超过3。成本目标强化科学管理,积极采用新工艺、新技术、新材料、做好人力、物力、财力的合理调度和平衡,抓效益、降消耗,提高经济效益和校园效益。3、施工组织体系
6、我们将全面贯彻质量管理和质量保证标准,根据质量手册和程序文件,建立完善的施工组织管理体系和质量保证体系。针对工程特点,对施工全过程中与质量有关的全部职工活动进行管理和控制,使全体人员按各自的责任承担相应的职责,对特殊关键部位和过程设置控制点,实行旁站监控制度,为落实各项指标我们将组建“怀柔红螺寺中学300米田径运动场塑胶工程经理部”,下设技术、质量、安全、成本、材料、劳动力设备调配等管理部门。组织强有力的施工指挥系统,充分发挥统一指挥协调和调度作用。见施工管理体系方框图施工管理体系框架图 项 目 经 理施 工 负 责 项 目 经 理技术测量试验预算材料设备总 工 程 师文明生产安全施工财务办公
7、室作 业 区四、 施工部署、施工方案和主要项目的施工方法(一) 施工部署施工作业划分分两个方案方案一:全场铺设塑胶面层方案二:除辅助场地方砖区全部为塑胶面层第一部分:跑道及半圆(塑胶铺设区)第二部分:辅助场地(方砖铺设区)(二)施工方案为使施工中各项工作有条不紊的进行,对运动场的施工采取交叉作业、平行施工的方式,其顺序及各阶段的工作内容作如下安排:第一阶段(准备工作)有效工作日:3天1、 接通水、电、组织人员进场,架设搅拌设备。2、 现场勘测:对原有的地形、地貌作全面勘查、测量,以确定施工办法及采取的措施,并对地下构筑物状况查明准确。3、 原材料购置:积极联系工程中所需原材料,对商家提供的原材
8、料进行检验或请其提供合格证明、质检报告,并选定合格商家签定协议。4、 办理各种手续:及时与设计单位、建设单位、监理部门取得联系,办理好开工、工序验收、设计变更、施工问题处理等手续,以取得工作中的支持、帮助和指导。第二阶段:有效工作日:5天1、 挖运土方及检压:将运动场内超高土方挖出,并运出施工现场,每挖出一段面(100米或2000平方米左右),用推土机配合人工检整找平,随后按先轻后重的方式,用8T15T压路机进行碾压。2、 混凝土盖板准备:定制钢模板、钢筋进场制作、搅拌、振动设备到现场,并检验合格。第三阶段:有效工作日:5天1、 外进砂,同时进行整平、压实。2、 跑道级配碎石基础,清除原有跑道
9、区杂物,经测量后开挖 超高土方,铺装级配碎石。第四阶段:有效工作日:8天1、 球场检压,足球场检压后,进行测量检验,不符合要求的, 再整平检压,直到达到标准为止。2、 塑胶区沥青摊铺,沥青混凝土必须达到规定指标,摊铺时, 底层、面层平整度均应按规定要求。3、 混凝土盖板安装:混凝土盖板安装完毕后,对其高程、平 整度、直顺度进行检测,发现问题,及时调整。4、 球场修整、养护:利用已安好的给水系统,定时养护、修补。 5、 建砂坑:按规范要求,砂坑修建完毕。第五阶段有效工作日:2天1、 继续球场修整养护2、 塑胶区沥青摊铺完毕,如达不到规范要求,则破除返工。3、 混凝土盖板封口:混凝土盖底调整无误后
10、,封口养护。 第六阶段 有效工作日:2天1、 清场:拆除施工设施及施工生活设施,清理干净。2、 工程报验:经自检后,整理好竣工资料,呈报建设、设计、监理单位准备交验。(三)主要项目的施工方法A、灰土基层施工工序:检整压实原地面 测量放线 拌合 摊铺 检整碾压检验 局部处理 检测养护 交付验收 1、检整压实原地面 清除原场上草皮、腐植土、建筑垃圾等杂物,并进行压实。 2、测量放线 按图纸测量确定平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。3、拌合 按配比采用机械集中拌合,拌合剂量应准确,拌合时间每鼓不得少于规定时间,以保证拌合均匀。4、摊铺 摊铺前应确定摊铺系数,
11、采用方格网控制厚度,熟料用机动车运到现场,分两层摊铺,摊铺面层表面应无杂质或石料等。5、检整碾压每层摊铺完后,先用履带式推土机进行碾压,以稳定虚铺层,刮平后用压路机进行碾压。碾压采用先轻后重、先外后里的方式进行,第一次碾压完毕后,及时挂线检整,达到要求后再进行重型碾压,不得少于三遍。6、检验采用环刀法进行检测密实度,按规范要求的点数严格检查。 7、局部处理对检查不合格的段面,挖开换料,重新回填压实、整平。 8、检测养护按方格网控制高程,再次挂线检整,确保其平整度、高程、坡比等,达到设计标准。养护采用草袋(麻袋)施水养护,养护期不得少于七天,养护时不得施水。 9、交付验收验收前,做好工序、实验、
12、检测等资料,清理好运动场后,请有关单位进行验收。B、无机料基础施工顺序:清理整平土 测量放线定位 进无机料整平 洒水碾压 挂线检整 滤水检查1、清理整平土基:清除原运动场上草皮、腐植土、建筑垃圾等杂物,并进行压实。 2、按图纸测量确定运动场平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。 3、进无机料整平无机料必须符合运动场要求,滤水性好,粒径不得超过标准,无机料进场挂线摊铺整平。 4、洒水碾压碾压时按先中间后两边的方式进行,首先用履带式推土机将无机料压实、稳定,再洒水后用压路机反复碾压,不少于三遍。碾压后,挂线整平。 5、挂线检整测量核定高程和位置,按设计要求分网
13、格挂线整平,确保其误差不得大于设计要求。C、沥青混凝土面层施工工序:清扫整理基层 测量放线定位 检验原材料 摊铺碾压调平 测定检整 加压 交付验收1、清扫整理基层清除基层的杂物,并进行压实。 2、测量放线定位按图纸测量确定摊铺的平面位置及高程,并划分为方格网控制,做好控制桩,完后进行复测,确保定位准确。 3、检验原材料原材料(沥青混凝土)购置前,严格按照设计规定的各项指标对样品进行检验并出具检验报告,交建设单位、监理认可后方可与厂家签订进料协议。摊铺过程中,随机抽检,如发现质量指标不符,立即停工,整改后在施工。 4、摊铺摊铺前应确定摊铺系数,采用方格网控制其厚度,沥青混凝土用机动车运到现场,温
14、度不低于120140,采用摊(拖)铺机人工配合,摊铺面层表面无杂质。5、碾压调平碾压前,沥青混凝土温度必须控制在110140,每层摊铺完后,及时进行碾压。碾压采用先轻后重、先外后里的方式进行。边角用热夯夯实,热铬烫平。6、测定检整 第一次碾压完毕后,及时检整,用3米直尺检查其平整度,用水准仪测定高程跟踪检测,如发现不合格的段面,标明位置,及时调整。7、加压 按方格网控制高程,再次检整,确保其平整度,高程、坡比等,达到设计标准后再进行重型碾压,不得少于三遍。 8、交付验收 验收前,做好工序、试验、检测等资料,清理好沥青混凝土面层后,请有关单位进行验收。五、施工准备工作计划1、三通一平准备水、电与校方联系后安装计数表,接通到施工现场。作好施工前准备。运料和出土在校园内如有抛洒,及时派人清扫,以保持校园环境整洁。 2、材料准备中标后正式开工前,及时向建设单位提供详细的材料量及进场计划,安排材料分批量进场,以便监理工程师有充分的时间进行材料的检验和自给。详见检验程序图材料检验程序图进 料 总 量 计 划批 量 计 划供 货业主监理监督供应商检验合格报告我方取样检验
