《住宅工程施工现场临电方案.doc》由会员分享,可在线阅读,更多相关《住宅工程施工现场临电方案.doc(18页珍藏版)》请在第壹文秘上搜索。

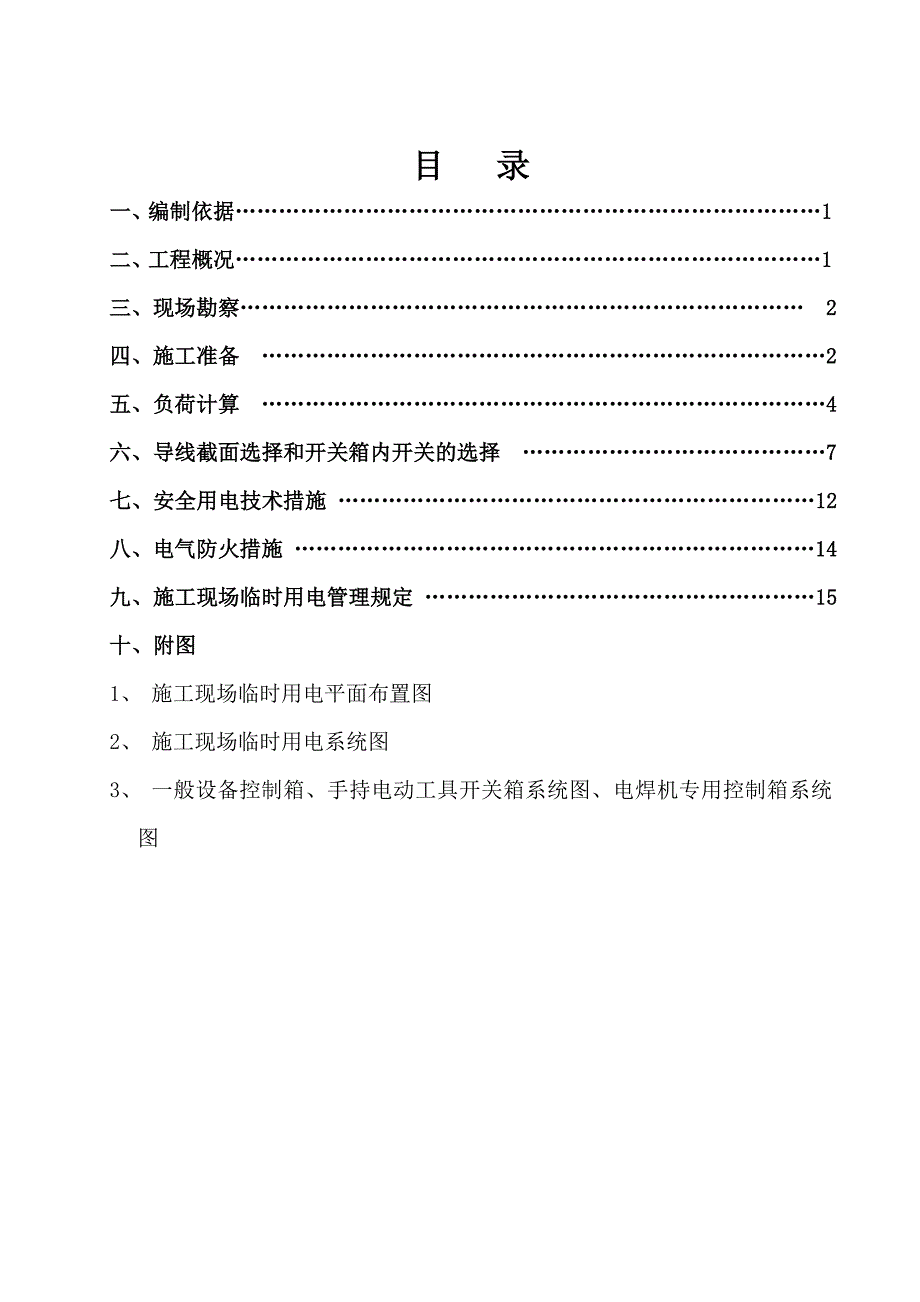

1、目 录一、编制依据1二、工程概况1三、现场勘察 2四、施工准备 2五、负荷计算 4六、导线截面选择和开关箱内开关的选择 7七、安全用电技术措施 12八、电气防火措施 14九、施工现场临时用电管理规定 15十、附图1、 施工现场临时用电平面布置图2、 施工现场临时用电系统图3、 一般设备控制箱、手持电动工具开关箱系统图、电焊机专用控制箱系统图一、 编制依据1、 万泉寺住宅小区A区5#、6#住宅楼施工组织设计2、 现场平面布置图3、 万泉寺住宅小区A区5#、6#住宅楼施工图纸4、 万泉寺住宅小区A区5#、6#住宅楼施工现场临时用电安全技术规范JGJ46-20055、 建设工程施工现场供用电安全规范

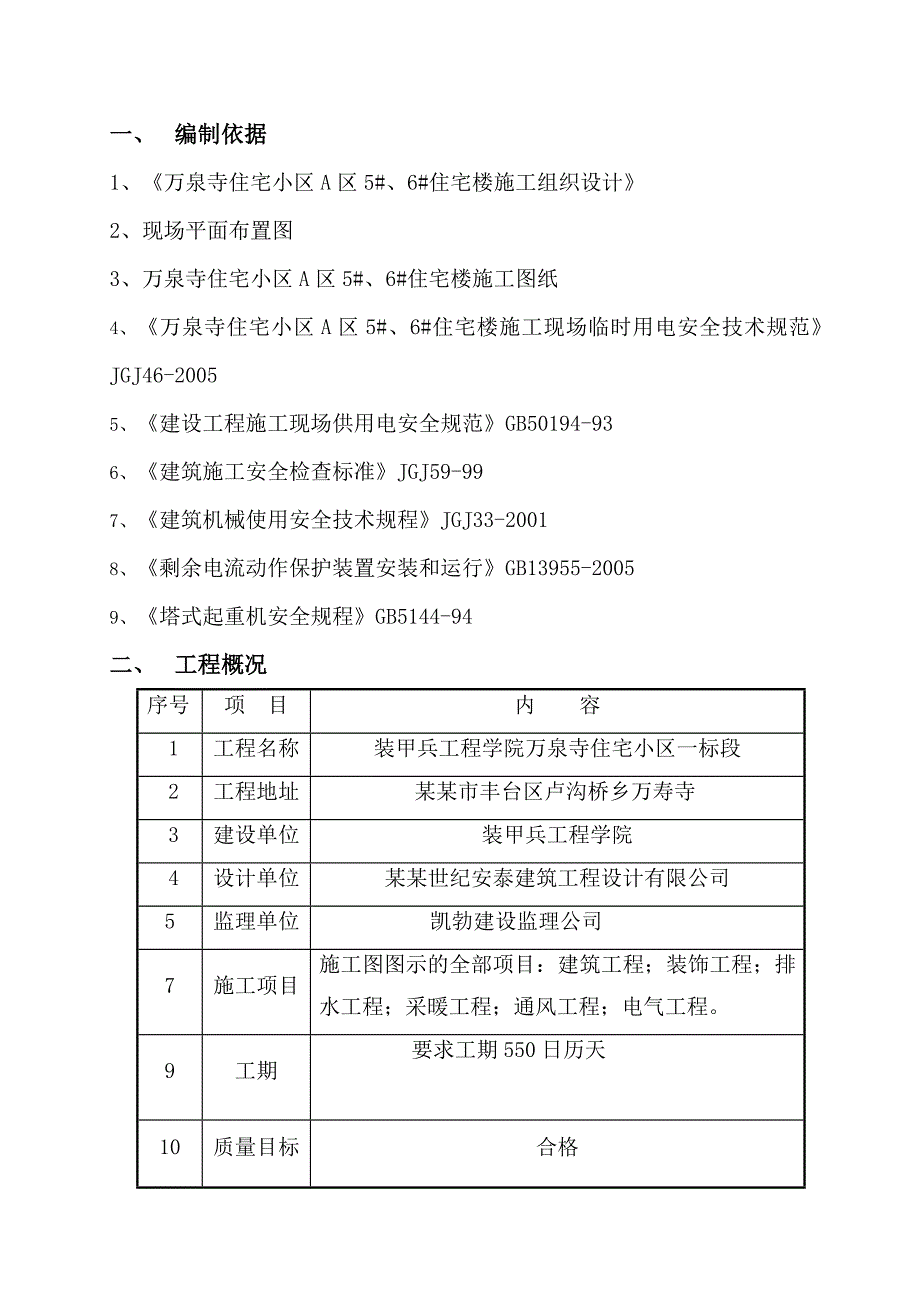

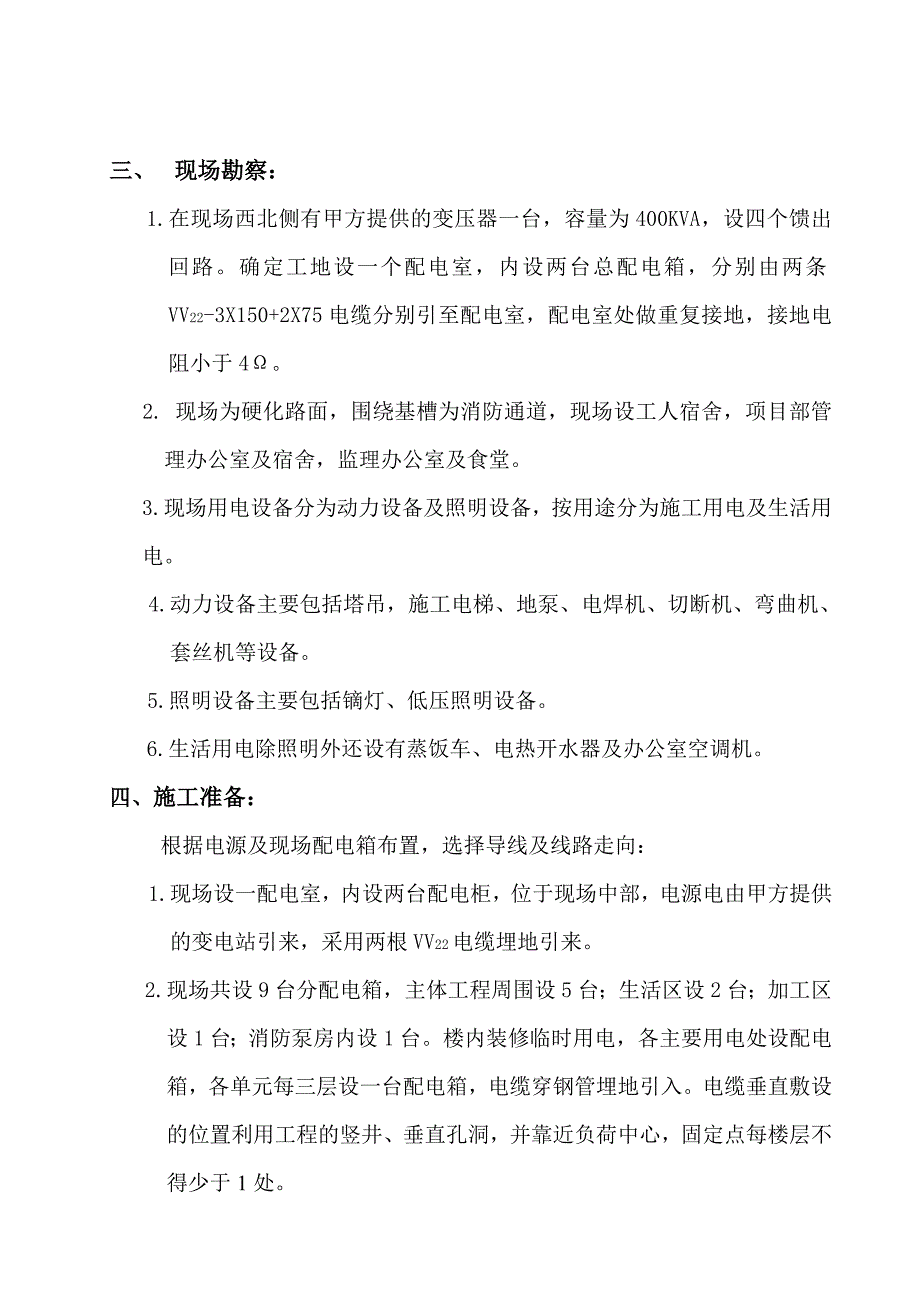

2、GB50194-936、 建筑施工安全检查标准JGJ59-997、 建筑机械使用安全技术规程JGJ33-20018、 剩余电流动作保护装置安装和运行GB13955-20059、 塔式起重机安全规程GB5144-94二、 工程概况序号项 目内 容1工程名称装甲兵工程学院万泉寺住宅小区一标段2工程地址某某市丰台区卢沟桥乡万寿寺3建设单位装甲兵工程学院4设计单位某某世纪安泰建筑工程设计有限公司5监理单位凯勃建设监理公司7施工项目施工图图示的全部项目:建筑工程;装饰工程;排水工程;采暖工程;通风工程;电气工程。9工期要求工期550日历天10质量目标合格三、 现场勘察:1.在现场西北侧有甲方提供的变压器
3、一台,容量为400KVA,设四个馈出回路。确定工地设一个配电室,内设两台总配电箱,分别由两条VV22-3X150+2X75电缆分别引至配电室,配电室处做重复接地,接地电阻小于4。2. 现场为硬化路面,围绕基槽为消防通道,现场设工人宿舍,项目部管理办公室及宿舍,监理办公室及食堂。3.现场用电设备分为动力设备及照明设备,按用途分为施工用电及生活用电。4.动力设备主要包括塔吊,施工电梯、地泵、电焊机、切断机、弯曲机、套丝机等设备。5.照明设备主要包括镝灯、低压照明设备。6.生活用电除照明外还设有蒸饭车、电热开水器及办公室空调机。四、施工准备: 根据电源及现场配电箱布置,选择导线及线路走向:1.现场设
4、一配电室,内设两台配电柜,位于现场中部,电源电由甲方提供的变电站引来,采用两根VV22电缆埋地引来。2.现场共设9台分配电箱,主体工程周围设5台;生活区设2台;加工区设1台;消防泵房内设1台。楼内装修临时用电,各主要用电处设配电箱,各单元每三层设一台配电箱,电缆穿钢管埋地引入。电缆垂直敷设的位置利用工程的竖井、垂直孔洞,并靠近负荷中心,固定点每楼层不得少于1处。3.现场配电室馈出9路电源; 路由ZXA-1配电柜总闸上口引出,供给FXB1-1消防泵房分配电箱电源; 路由2XA-1配电柜引出,供给6#楼主体工程北侧FXB1-2塔吊分配电箱; 路由2XA-1配电柜引出,供给6#楼主体工程北侧FXB1
5、-3楼上用电分配电箱; 路由2XA-1配电柜引出,供给6#楼主体工程北侧FXB1-4楼上用电分配电箱; 路由2XA-1配电柜引出,供给FXB1-5办公区分配电箱; 路由2XA-2配电柜引出,供给5#楼主体工程北侧FXB2-1塔吊分配电箱; 路由2XA-2配电柜引出,供给5#楼主体工程北侧FXB2-2楼上用电分配电箱; 路由2XA-2配电柜引出,供给FXB2-3加工区分配电配电箱 ; 路由2XA-2配电柜引出,供给FXB2-4职工食堂分配电配电箱。以上九台分配电配电箱的电缆全部为埋地敷设,埋深0.7米,铺砂盖砖,穿越道路处穿钢管保护。五.负荷计算1、 施工现场用电设备一览表施工现场用电设备一览表
6、序号设备名称型号数量(台)每台功率(kw)合计功率(kw)备注1塔吊FO/23B279.5159Pe1=1592交流电焊机BX-300822KVA 176KVAPe2=176KVA3钢筋切断机GD40236Pe3=27.5 4钢筋调直切断机GT4/1419.59.55钢筋弯曲机GW401336滚压直螺纹机GYL403397木工锯床MJ503155Pe4=31.58木工刨床MB5001559无齿锯4100NB30.51.5空气压缩机1m31202010打夯机3561.59Pe5=911砼振捣器50121.113.2Pe6=13.212水泵Q6-25-2027.515Pe7=1513液压弯管机13
7、3Pe8=15.514台钻11.51.515砂轮切割机WB22.24.4JG-40012.22.216电动套丝机22.24.417蒸饭车24KW22448Pe9=8418电热开水器18KW2183619照明40Pe10=402、负荷计算1)、塔吊 Pe1=159查电工手册:KX1 =0.6 COS1=0.7 te1=1.02 Pj1= KX1Pe1COS1=0.61590.7=66.78KWQj1= Pjs1 te1=66.781.02=68.12KVAr2)、电焊设备 Pe2=176KVA查电工手册:KX2 =0.5 Jc2 =0.65 COS2=0.45 te2=1.98 Pe2=3JcP
8、cos2=31760.650.45=110.56kwPj2= KX2Pe2 =0.5110.56=55.28KW Qj2= Pjs2 te2=55.281.98=109.45KVAr3)、钢筋加工设备 Pe3=27.5查电工手册:KX3 =0.6 te3=1.02 Pj3= KX3Pe3=0.627.5=16.5KWQj3= Pjs3 te3=19.251.02=16.83KVAr4)、木工机械设备 Pe4=31.5查电工手册:KX 4=0.5 te4=0.88 Pj4= KX4Pe4=0.531.5=15.75KWQj4= Pjs4 te4=15.750.88=13.86KVAr5)、打夯机
9、 Pe5=9查电工手册:KX5 =0.6 COS5=0.8 te5=0.75 Pj5= KX5Pe5COS5=0.690.8=4.32KWQj5= Pjs5 te5=4.320.75=3.24KVAr6)、砼振捣器 Pe6=13.2查电工手册:KX6 =0.6 COS6=0.7 te6=1.02 Pj6= KX6Pe6COS6=0.613.20.7=5.54KW Qj6= Pjs6 te6=5.541.02=5.65 KVAr7)、水泵 Pe7=15查电工手册:KX7 =0.6 te7=1.02 Pj7= KX7Pe7=0.615=9KW Qj7= Pjs7 te7=91.02=9.18 KV
10、Ar8)、水电加工设备 Pe8=15.5查电工手册:KX 8=0.5 te8=0.88 Pj8= KX8Pe8=0.515.5=7.75KWQj8= Pjs8 te8=7.750.88=6.82KVAr9)、食堂用电设备 Pe9=84查电工手册:KX9=0.5 COS9=0.7 te9=1.02 Pj9= KX9Pe9COS9=0.5840.7=29.4KWQj9= Pjs9 te9=29.41.02=29.99KVAr10)、总的负荷计算,干线系数取KX=0.9总的有功功率:Pj=KX(Pj1+ Pj2 + Pj3+ Pj4+ Pj5+ Pj6+ Pj7+ Pj8+ Pj9+照明) =0.9
11、(66.78+55.28+16.5+15.75+4.32+5.54+9+7.79+29.4+40) =225.29KW总的无功功率:Qj= KX (Qj1+ Qj2+ Qj3+ Qj4+ Qj5+ Qj6+ Qj7+ Qj8+ Qj9+照明)=0.9(68.12+109.45+16.83+13.86+3.24+5.65+9.18+6.82+29.99+40)=272.83KVAr视在功率:Sj=Pj2+Qj2=225.292+272.832=353.82KVA故甲方提供的400KVA变压器可以满足施工现场的用电需要。 六、电缆截面选择:1、 配电柜电源电缆的选择:1)、ZXA-1配电柜电源电缆
12、选择ZXA-1配电柜所带负荷设备名称型号数量(台)每台功率(kw)合计功率(kw)总计功率(kw)塔吊FO/23B179.579.5243.3交流电焊机BX-300322KVA66KVA振捣器5081.18.8水泵27.515照明30主线路电流:Pe=243.3 KX =0.5 COS=0.75 U=0.38Ij= KXPe/(3 U cos)=0.5243.3/(3 0.380.75)= 246.26 A 查电工手册, ZXA-1配电柜电源电缆选择VV22-3150+275电缆。2)、ZXA-2配电柜电源电缆选择ZXA-2配电柜所带负荷设备名称型号数量(台)每台功率(kw)合计功率(kw)总计功率(kw)塔吊FO/23B179.579.5300.7台钻11.51.5钢筋切断机GD40236钢筋调直切断机GT4/1419.59.5钢筋弯曲机GW40133滚压直螺纹机GYL40339交流电焊机BX-300322KVA66KVA木工锯床MJ503155木工刨床MB500155无齿锯4100NB
