资源描述

《住宅楼地下室施工方案#江苏.doc》由会员分享,可在线阅读,更多相关《住宅楼地下室施工方案#江苏.doc(27页珍藏版)》请在第壹文秘上搜索。

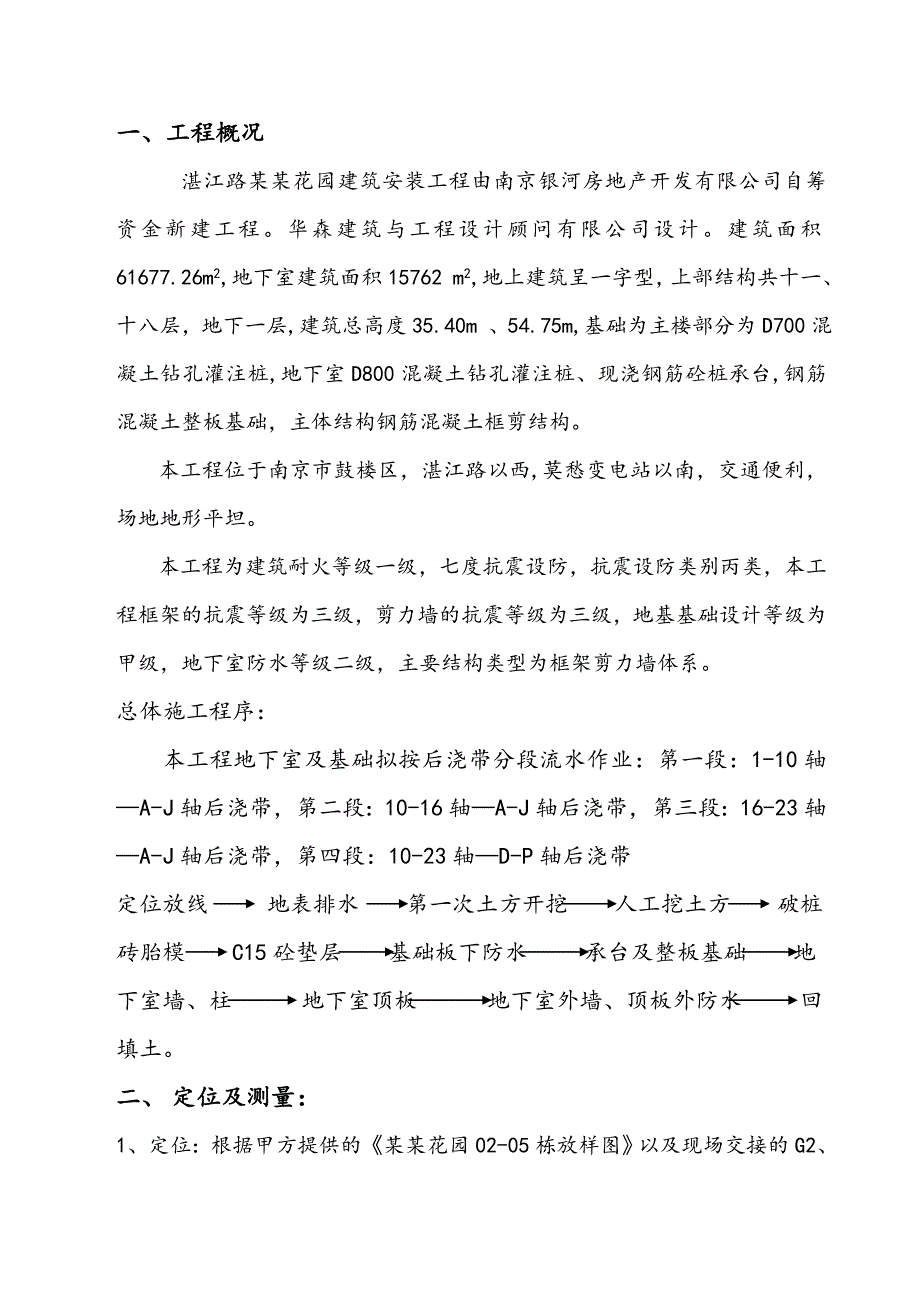

1、某某花园0205栋工程0.00以下工程施工方案编制人:审核人: 审批人:某某花园工程项目部一、工程概况湛江路某某花园建筑安装工程由南京银河房地产开发有限公司自筹资金新建工程。华森建筑与工程设计顾问有限公司设计。建筑面积61677.26m2,地下室建筑面积15762 m2,地上建筑呈一字型,上部结构共十一、十八层,地下一层,建筑总高度35.40m 、54.75m,基础为主楼部分为D700混凝土钻孔灌注桩,地下室D800混凝土钻孔灌注桩、现浇钢筋砼桩承台,钢筋混凝土整板基础,主体结构钢筋混凝土框剪结构。本工程位于南京市鼓楼区,湛江路以西,莫愁变电站以南,交通便利,场地地形平坦。本工程为建筑耐火等级

2、一级,七度抗震设防,抗震设防类别丙类,本工程框架的抗震等级为三级,剪力墙的抗震等级为三级,地基基础设计等级为甲级,地下室防水等级二级,主要结构类型为框架剪力墙体系。总体施工程序:本工程地下室及基础拟按后浇带分段流水作业:第一段:1-10轴A-J轴后浇带,第二段:10-16轴A-J轴后浇带,第三段:16-23轴A-J轴后浇带,第四段:10-23轴D-P轴后浇带定位放线 地表排水 第一次土方开挖 人工挖土方 破桩 砖胎模 C15砼垫层 基础板下防水 承台及整板基础 地下室墙、柱 地下室顶板 地下室外墙、顶板外防水 回填土。二、 定位及测量:1、定位:根据甲方提供的某某花园02-05栋放样图以及现场

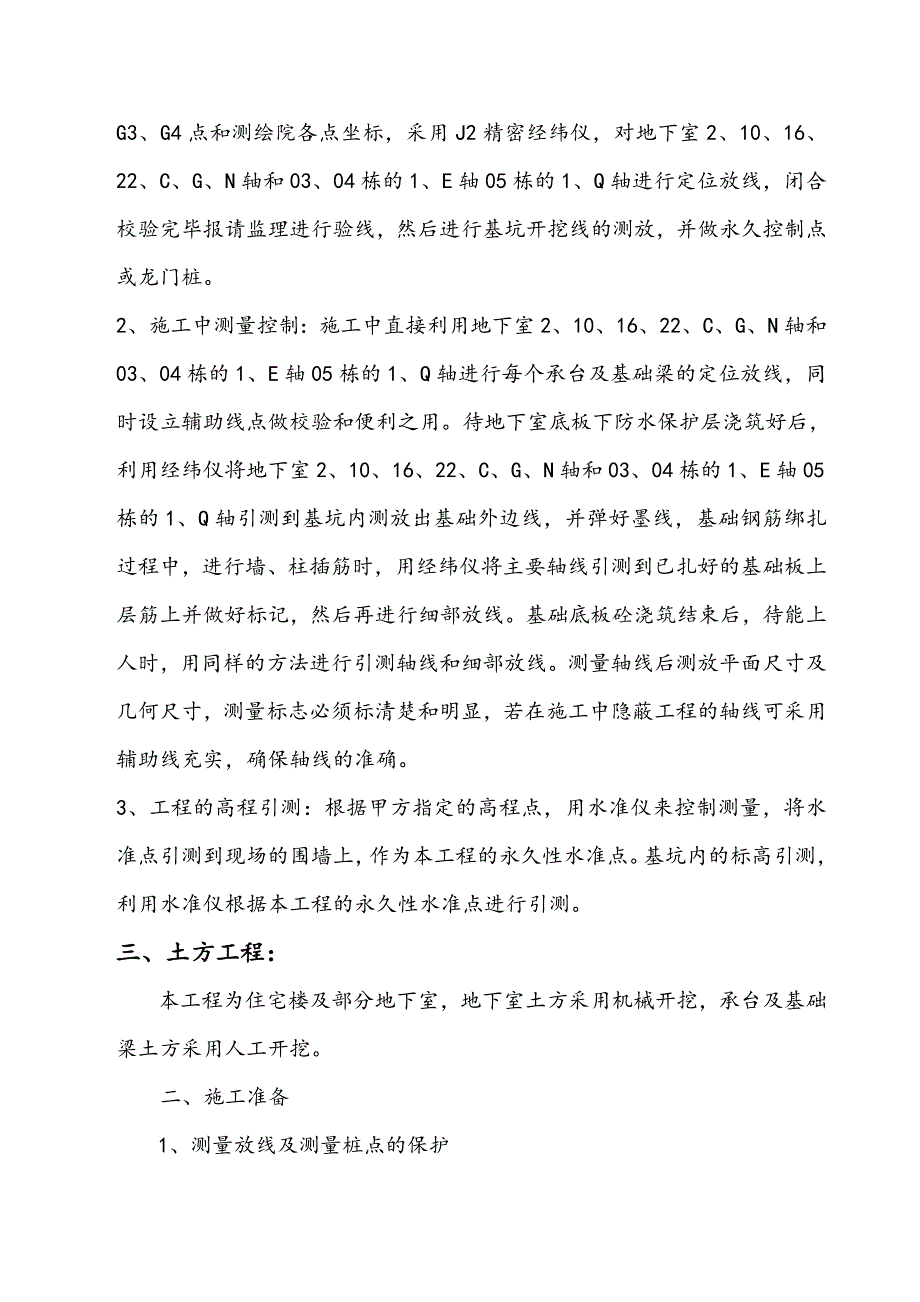

3、交接的G2、G3、G4点和测绘院各点坐标,采用J2精密经纬仪,对地下室2、10、16、22、C、G、N轴和03、04栋的1、E轴05栋的1、Q轴进行定位放线,闭合校验完毕报请监理进行验线,然后进行基坑开挖线的测放,并做永久控制点或龙门桩。2、施工中测量控制:施工中直接利用地下室2、10、16、22、C、G、N轴和03、04栋的1、E轴05栋的1、Q轴进行每个承台及基础梁的定位放线,同时设立辅助线点做校验和便利之用。待地下室底板下防水保护层浇筑好后,利用经纬仪将地下室2、10、16、22、C、G、N轴和03、04栋的1、E轴05栋的1、Q轴引测到基坑内测放出基础外边线,并弹好墨线,基础钢筋绑扎过

4、程中,进行墙、柱插筋时,用经纬仪将主要轴线引测到已扎好的基础板上层筋上并做好标记,然后再进行细部放线。基础底板砼浇筑结束后,待能上人时,用同样的方法进行引测轴线和细部放线。测量轴线后测放平面尺寸及几何尺寸,测量标志必须标清楚和明显,若在施工中隐蔽工程的轴线可采用辅助线充实,确保轴线的准确。3、工程的高程引测:根据甲方指定的高程点,用水准仪来控制测量,将水准点引测到现场的围墙上,作为本工程的永久性水准点。基坑内的标高引测,利用水准仪根据本工程的永久性水准点进行引测。三、土方工程:本工程为住宅楼及部分地下室,地下室土方采用机械开挖,承台及基础梁土方采用人工开挖。二、施工准备1、测量放线及测量桩点的

5、保护(1)审查设计图纸,核对平面尺寸和坑底标高,本工程0.00相当于绝对标高8.35米(03、04、05栋)、8.95米(02栋)。在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,并加以保护。(2)在基坑基槽开挖之前,场内所有的建筑物定位桩及标高控制点全部经测量核准。(3)对场边道路及场内的临时设施做好定位标记,以备观测。(4)在基坑开挖前,要根据施工图纸、基坑基槽开挖核准的轴线桩测放开挖白灰线。2、夜间施工照明的准备基坑开挖期间,夜间照明用电:(1)所有用电均可以从现场配备的配电箱内接引通过手提小电箱架空至土方开挖区域。(2)整个施工现场的夜间照明通过用钢管架子架高

6、安置的2个5000W大太阳灯照明。(3)施工范围内的夜间照明采用活动灯架,每个灯架安装1000W小碘钨灯,每两个基坑配置一个灯架。(4)现场上,均视情况放置一定数量的照明灯及散光灯和警戒灯。3、基坑开挖方法人工开挖的主要施工工具为镐、锹及撬棍等。(1)施工分层(有桩部位):有桩部位,土方宜分层开挖,土方开挖分层的主要依据是:a基坑开挖深度。b现有合理挖土深度。c土质、水位情况以及综合考虑其它要求和做法等。(2)开挖线的测放根据基础图纸设计要求,在基础承台周围及基础梁两侧均至少留足砖胎膜及粉刷层的厚度。(3)挖土施工放坡及标高控制根据基础图纸设计要求放坡,若基坑较深则适当考虑将放坡比例放大,以保

7、证坑底施工人员的安全。(4)在人工清土时,每隔10m打一根水平标高控制木桩,桩顶超出标高20cm,以便人工清土时参考,对挖土机不能挖到的土方(如桩间土)及时清除运至挖机作业半径内运走。人工清土不得在雨天进行,以免对基土的扰动。(5)人工挖承台地梁时,每层挖土深度为200-300,为避免超挖,及时跟进控制标高。(6)按图纸设计要求测出桩的标高,及时破除清运,破桩宜从上至下分段破除。(7)劳动力安排:根据机械挖土进度安排挖土及清土人数,挖土人数控制在15-20人。4、基坑排水:(1)基坑开挖前,应在基坑四周上口外侧1m以外设置水泥围堰,基坑外排水与下水接通,防止雨水从地面流入基坑内。(2)为防止基

8、坑积水,基坑内沿四周设置400300排水明沟,在基坑边设集水坑,及时将积水抽出基坑。5、土方开挖质量保证措施(1)开工前要做好各级技术准备和技术底工作。施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,办理验桩、验线手续。施工要配备专职测量人员进行质量控制。(2)认真执行项目部制定的技术、质量管理制度。施工中要积累技术资料,如施工日记、设计变更洽商、验桩、验线记录等。(3)认真执行开挖样板制,即凡重新开挖边坡坑底时,有操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖,以确保开挖质量。6、安全(1)、建立以项目经理为主的安全保证体制,以现场

9、安全员为专职管理的安全管理网络,施工安全生产值日制。组织好安全教育和安全例会。(2)、执行各项有关安全生产的规章制度。遵守各项安全操作规程和安全措施规定。做好各级安全技术交底和日常安全检查,对进入施工现场人员进行安全教育。(3)、基础施工时,应加强对边坡检查。(4)、挖机在基坑内作业时,要有专人在现场指挥,运土车要有专人进行调度,既保证安全,也保证进度。(5)晚上出土时一定要安排至少两人指挥车辆在场内和门口的进出,以保证车辆在场内的正常运转和马路上的安全行驶。(6)、对已开挖基坑的周边一定要及时做好安全防护栏。(7)、夜间施工必须有足够照明设施。所有配电箱均实行一机一闸,并设置触电保护器。7、

10、注意事项:(1)挖土过程中应有测量工及时将标高引测至基坑壁上,并随时检测,避免超挖。(2)基坑开挖完毕后,应及时进行钎探和验槽,并尽快浇筑垫层,以防扰动。(3)严禁在基坑边大量堆载或载重车辆穿行,并设专人对基坑壁进行观测,发现问题及时处理。(4)基础施工时,派专人负责巡视,一旦出现危险预兆应及时报告并立即通知撤离。(5)基槽上口处设钢管护栏,并用红白漆做出突出标记,外挂密目安全网,夜间设警示灯。(6)减少扰民、降低环境污染、加强噪音控制在白天及夜间施工时,施工人员在现场禁止大声喧哗。每次夜间使用噪音机具应事先申请夜间施工许可证,并通知业主,作好协调工作。四、基础及地下室主体工程砖胎模和碎石及C

11、15素混凝土垫层:鉴于本工程工期紧,且基坑和围护桩不宜长时间暴露,故地下室及基础施工必须形成流水作业。当土方开挖出一定的工作面后,即可进行基坑基础梁土方开挖、破桩、验桩、验槽等工作。然后测放出此范围内的各个承台、基础梁的位置和形状,用砖按图纸要求进行砌筑、粉刷。砖胎模:高度在1m以内采用120墙;高度在2.5m内采用240墙;高度大于2.5m的采用370墙。材料采用标准砖M5水泥砂浆砌筑。另砖胎模的外围与土之间需采用原土回填。然后进行150厚的C15砼垫层施工,施工前按间距2m梅花式设置标高桩,以控制标高和平整度,然后进行垫层砼浇筑并按规定留取试块,垫层施工采用2m长的刮尺将砼表面刮平,用平板

12、振动器将其振密实,面层用木抹、钢板抹实、压光、平整,使砼表面平整度达到要求。在砼终凝前,严禁在其表面进行人员走动或放置任何物件。按规定进行养护。钢筋工程1、准备工作(1)、钢筋翻样:1)、结构所有的钢筋配料都需翻样、翻样时先进行二次排列。翻样的构件钢筋满足设计意图和施工规范的要求,并便于施工操作。2)、根据翻样长度通知定尺进货,正确下料,合理安排接头位置,搭接和锚固长度。(严格遵照国家规范和03G101的图集)3)、在绘制翻样施工图的基础上,编写钢筋材料表,并监督抄牌指导施工。4)、为保证翻样正确,除应根据施工图变更通知、技术核定单和图纸会审记录外还应根据调整后的承台形状和大小,作出相应的调整

13、,派2名翻样人员作相同的翻样图和下料表双方核对后交主管翻样人员进行审核,签字生效后不得随意更改。(2)、组织进场根据钢筋翻样所给出的钢筋进货计划,组织钢材进场,进货时必须注意严格遵守。进货计划单上的定尺要求、品种数量和进场时间。钢材到达现场后,要严格检查来货与进货单、钢材质保书是否相符,并抽查钢筋的粒径是否与钢筋上的标注相吻合,钢筋下货时,将用钢管搭成货架,进行分品种、分规格的堆放整齐。(3)、原材料复试原材料进场后,在下料前,应请监理进行见证取样送到指定的具有资质等级的试验室进行原材料试验,待试验合格后方可进行下料制作。(4)、下料制作:1)、原材料经过复试合格后即可进行下料制作,在下料制作

14、时要严格按照钢筋下料表进行操作,并注意来料的长度进行统筹考虑,注意材料的节约,避免材料的浪废,下好的半成品应分规格、品种进行堆放,并进行挂牌标识,便于后道工序的施工。2)、钢筋加工制作采用机械成型,钢筋焊接采用闪光对焊,并按规定由监理见证取样检查、复试。3)、焊接接头操作者需持证上岗,且有考试合格的焊工上岗作业,施焊前按规定做焊接试验,合格后方能投入正式施工。4)、钢筋制作规格、尺寸、形状、锚固长度,必须符合设计要求和施工规范要求,并认真进行质量检查验收。2、 基础钢筋工程基础承台钢筋绑扎前须先将桩头锚入承台的钢筋调垂直(以后底层筋绑扎结束后再调至与水平呈60角),对在余桩处理和钢筋调直过程中

15、因疲劳而脆断的钢筋,以及锚固长度不够的钢筋采用同截面钢筋焊接接长,满足要求,采用双面电弧焊,搭焊长度6d。基础钢筋绑扎按先深后浅的原则进行绑扎基础板筋时,先绑扎承台钢筋再绑扎底网的纵横向钢筋和上网纵横向钢筋,最后进行柱、墙、楼梯插筋。板筋的短方向上筋应置于长方向上。待底层筋绑扎好后用181200焊成支撑上层筋的骨架。然后再在撑筋上绑扎上层网的纵横向钢筋,板筋施工完毕,接着按施工组所给的墙柱的位置,用墙体的水平筋和桩箍筋在基础的上层筋上焊牢,然后进行墙、柱的插筋,注意要将墙、桩的插筋与基础板的上、下层筋(或承台钢筋)焊牢防止在进行砼浇筑时墙、柱筋发生位移现象,注:所有的墙、柱竖筋均伸至基础(承台)板底,保护层垫块每平方米5块。 基础底板的钢筋连接采用闪光碰焊(直径小于20)和剥肋滚轧锥螺纹(直径大于20)连接方式,柱子的钢筋在直径大于18时,采用电渣压力焊的方式进行连接。基础浇筑分为四个流水段,钢筋工程按照流水方式进行施工。(1)底板钢筋绑扎:1)底板钢筋绑扎工艺流程:对钢筋原材料检查其出厂质量证明单、型号、规格、级别是否与图纸及材料是否相符。进行外观检查和物理试验 按照钢筋放样图下料

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
