《住宅楼地下室模板施工方案3.doc》由会员分享,可在线阅读,更多相关《住宅楼地下室模板施工方案3.doc(40页珍藏版)》请在第壹文秘上搜索。

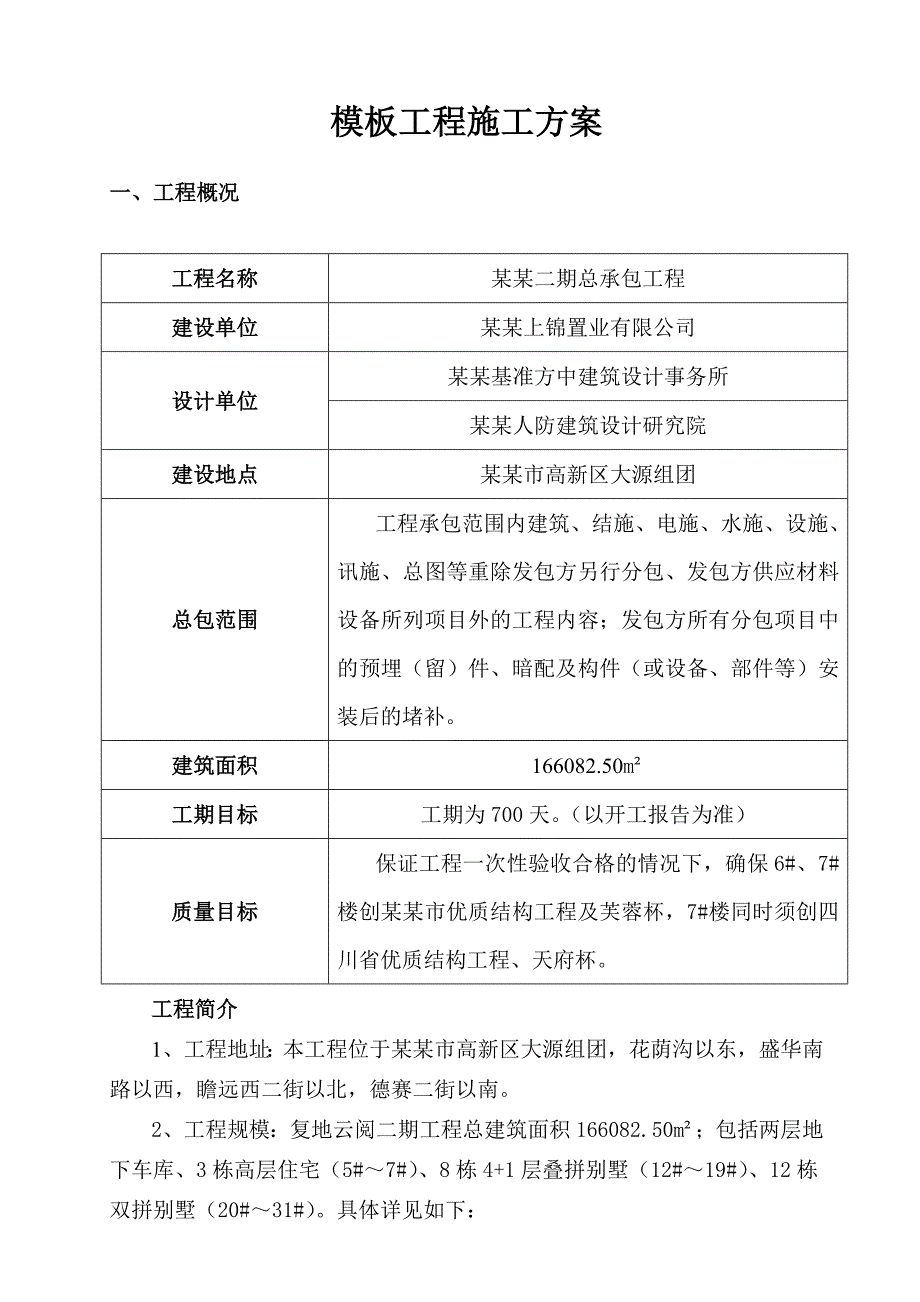

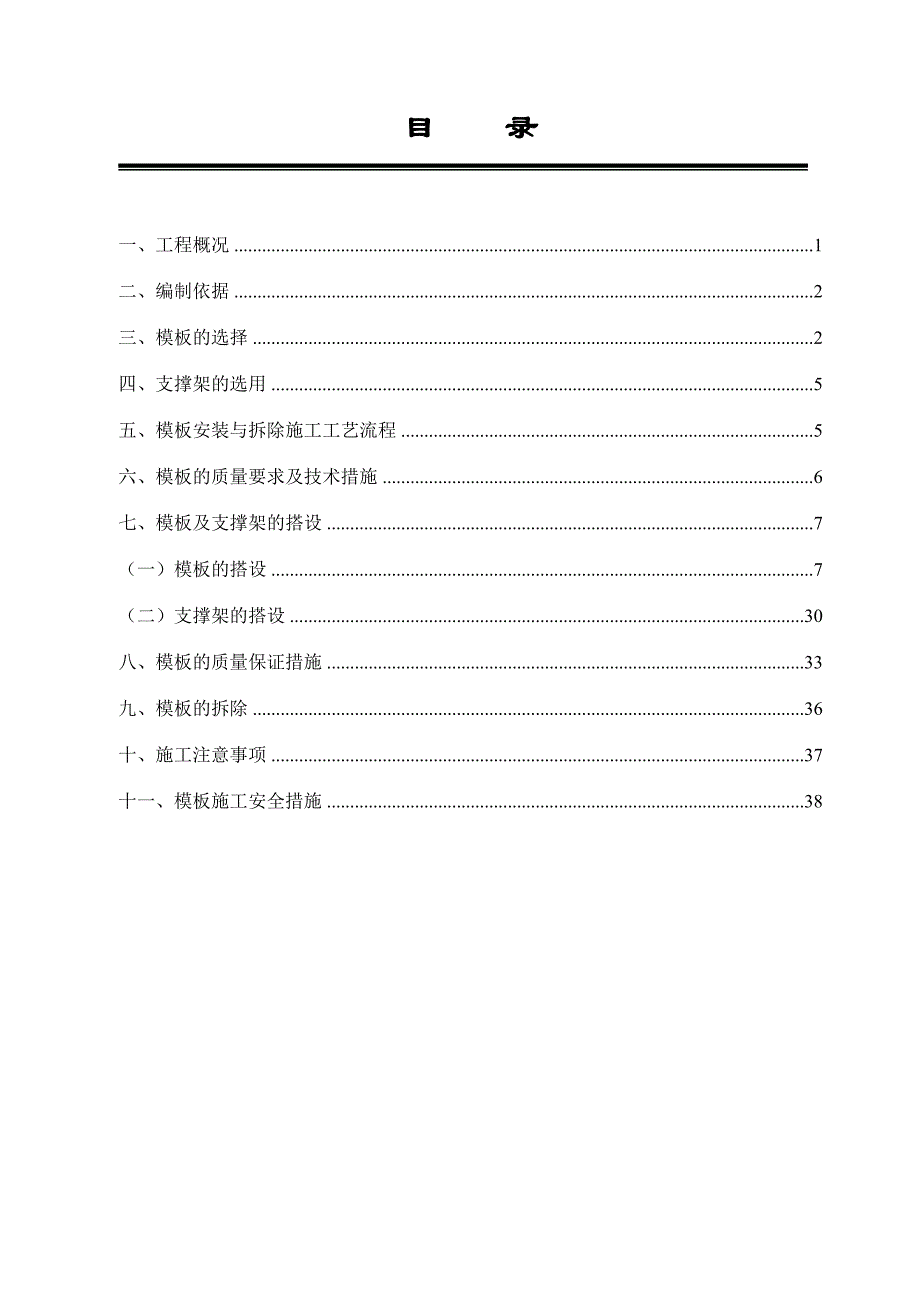

1、某某二期工程地下室模板工程施工方案目 录一、工程概况1二、编制依据2三、模板的选择2四、支撑架的选用5五、模板安装与拆除施工工艺流程5六、模板的质量要求及技术措施6七、模板及支撑架的搭设7(一)模板的搭设7(二)支撑架的搭设30八、模板的质量保证措施33九、模板的拆除36十、施工注意事项37十一、模板施工安全措施38 模板工程施工方案一、工程概况工程名称某某二期总承包工程建设单位某某上锦置业有限公司设计单位某某基准方中建筑设计事务所某某人防建筑设计研究院建设地点某某市高新区大源组团总包范围工程承包范围内建筑、结施、电施、水施、设施、讯施、总图等重除发包方另行分包、发包方供应材料设备所列项目外的
2、工程内容;发包方所有分包项目中的预埋(留)件、暗配及构件(或设备、部件等)安装后的堵补。建筑面积166082.50m工期目标工期为700天。(以开工报告为准)质量目标保证工程一次性验收合格的情况下,确保6#、7#楼创某某市优质结构工程及芙蓉杯,7#楼同时须创四川省优质结构工程、天府杯。工程简介1、工程地址:本工程位于某某市高新区大源组团,花荫沟以东,盛华南路以西,瞻远西二街以北,德赛二街以南。2、工程规模:复地云阅二期工程总建筑面积166082.50 m;包括两层地下车库、3栋高层住宅(5#7#)、8栋4+1层叠拼别墅(12#19#)、12栋双拼别墅(20#31#)。具体详见如下:楼号地上层数
3、地下层数结构形式建筑面积备注5#7#31框剪结构83764.8012#19#4+1框架结构20071.9020#31#3框架结构9364.80地下车库-2框剪结构52881.00小计.50本方案是为确保模板体系施工质量、安全而编制的。二、编制依据1、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001 )和混凝土结构工程施工质量验收规范(GB50204-2002);2、施工现场临时用电安全技术规范(JGJ46-2005);3、建筑施工安全检查标准JGJ59-99;4、工程测量规范GB50026-2007;5、我公司的技术、人员、机械设备情况及管理制度;6、某某市建筑设计研究院设计、某某
4、人防建筑设计研究院的施工图会审纪要及设计更改。三、模板的选择1、地下室筏板地下室筏板四周及外围挡土墙下条基基础外侧和独立柱基周边外侧采用240厚砖墙做侧模板,其面上用1:2水泥砂浆抹平,阴阳角抹成圆弧形或钝角。2、地下室墙体外挡土墙、剪力墙,矩形梁柱,集水坑、电梯井板模地下室墙体外墙、剪力墙、矩形梁柱采用18mm厚酚醛覆膜胶合板;板模采用12mm酚醛复合胶合板下垫50100背枋、间距200mm250 mm。3、地下室剪力墙、挡土墙、柱模墙、柱模采用组合酚醛覆膜胶合板散拼散拆。柱、墙固定采用50100的木方或48钢管间距150250竖向布置,中部采用钢管抱箍加固,间距0.450.6m,因柱、墙浇
5、筑速度较快,墙、柱模承受较大侧压力而易变形,为此,柱、墙应沿长度和高度双向设置对拉螺杆固定,对拉螺杆直径12,间距450mm600 mm。如图:4、地下室框架、板模梁模采用组合酚醛覆膜胶合板散拼散拆。梁底模及侧模采用18mm厚胶合板,缝平接。梁底模下垫50100,背枋间距200300mm。板模采用12mm厚酚醛覆膜胶合板,缝平接,接缝处用不干胶带封缝。下垫50100背枋间距300mm。5、楼梯楼梯踏步采用50mm木模板为侧模板,按步距高度及斜角度制成锯齿形定型模板,步挡采用50厚木板。12厚覆膜胶合板为底模板。6、沉降后浇带、加强带、伸缩后浇带处后浇带及不同强度等级砼交接处的侧模采用小眼钢丝网
6、拦截。7、止水钢板栏设8、伸缩后浇带栏设9、剪力墙特殊情况施工缝留设四、支撑架的选用模板支撑架采用钢管脚手架)、柱模支撑采用48X3.5mm钢管与梁、板支撑架连成整体。2)、梁、板模板安装前,应用483.5钢管搭设支撑架,架顶必须严格找平,后铺模板和木楞等。脚手架必须设置纵、横向扫地杆,扫地杆应采用直角扣件固定在距地面上皮200mm处的立杆上。3)、模板支撑架的尺寸:平行于梁断面方向立柱间距为:梁高700mm以内,立柱间距1000mm;梁高700mm,立杆间距600800mm,现浇板模板支撑立柱间距1200m。4)、支撑架纵横立杆必须拉线、调直,保证在同一直线上。五、模板安装与拆除施工工艺流程
7、设计模板图 模板拼装 刷脱模剂 弹模板位置控制线(距模板200 mm) 模内杂物清理 墙体复线 找平或铺海绵条 钢筋、管线、盒、洞预埋隐检完毕 支外侧模板 安装穿墙螺栓 支内侧模板 调整斜支撑 调整加固模板 预检模板并签字 砼浇筑 养护 检验砼强度 拆模申请 审批申请 拆模 修整清理模板 刷脱模剂 码放模板 进入下一循环。六、模板的质量要求及技术措施1、模板的制作模板的制作设专人负责放样及设计加工,模板的制作按墙、柱尺寸制作,并考虑墙、柱施工中易出现的下部“穿裙子”,上部“缩颈”的通病现象。柱、梁支模实现外拉内撑合理受力效果,应特别注意模板接缝宽度控制,平整度、刚度、稳定性等控制。模板工程是结
8、构施工的龙头工序。施工时有以下几方面具体要求:)、模板板面平整度允许偏差为3mm。)、模板高度允许偏差为、mm;宽度、mm。)、对角线长允许偏差5mm。)、模板翘曲允许偏差为1/1000对角线长度。)、孔眼位置中心偏差2mm。)、内外角应保证垂直平整,无弯曲。模板制作完成后,经专人检查验收合格,方准现场使用。2、质量要求()模板及支架必须具有足够的强度、刚度和稳定性。()模板的接缝不大于2.0 mm。严格按省市优质结构工程要求,高于国家质量验收标准,验收模板的实测允许偏差如表所示。模板安装允许偏差(mm)项次项 目允许偏差值(mm)检查方法1轴线位移基础5尺量柱、梁、墙32标高3水准仪或拉线尺
9、量3截面尺寸基础5尺量柱、梁、墙24相邻两板表面高低差2直尺、尺量5垂直度32m托线板6表面平整度22M靠尺、楔型塞尺3、技术措施()由于该工程工期紧,施工进度快,模板数量按施工部署要求进行配备,满足流水作业。()模板工程验收重点控制刚度、垂直度、平整度,特别注意外围模板、楼梯间等处模板轴线位置准确性。七、模板及支撑架的搭设(一)模板的搭设A、集水坑支模注:底模下必须间隔400钻孔泄气,保证浇筑时砼饱满度。同时减少砼对模板产生的浮力。B、柱模板的计算1、柱模板基本参数柱模板的截面宽度 B600mm,B方向用12对拉螺栓沿纵向450高度方向600间距布置(当B10001200mm时,增加一道对拉
10、螺栓),柱模板的截面高度 H600mm时,H方向用12对拉螺栓沿纵向450高度方向600间距布置,柱模板的计算高度 L = 5300m,柱箍间距计算跨度 d = 600mm。柱模板竖楞截面宽度50mm,高度100mm,间距150mm。柱箍采用钢管,截面4835mm,每道柱箍4根钢管,间距600mm。柱箍是柱模板的横向支撑构件,其受力状态为受弯杆件,应按受弯杆件进行计算。2、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载;挠度验算只考虑新浇混凝土侧压力。新浇混凝土侧压力计算公式为下式中的较小值:其中 混凝土的重力密度,取24.000kN/m3; t 新浇混凝土的初凝时
11、间,为0时(表示无资料)取200/(T+15),取6.000h; T 混凝土的入模温度,取20.000; V 混凝土的浇筑速度,取2.500m/h; H 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.5m; 1 外加剂影响修正系数,取1.000; 2 混凝土坍落度影响修正系数,取1.150。根据公式计算的新浇混凝土侧压力标准值 F1=57.600kN/m2实际计算中采用新浇混凝土侧压力标准值 F1=57.600kN/m2倒混凝土时产生的荷载标准值 F2= 3.000kN/m2。3、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下 面板计算简图1).
12、面板强度计算支座最大弯矩计算公式跨中最大弯矩计算公式其中 q 强度设计荷载(kN/m);q = (1.257.60+1.43.00)0.60 = 43.99kN/m;d 竖楞的距离,d = 150mm;经过计算得到最大弯矩 M = 0.1043.9920.150.15=0.099kN.M;面板截面抵抗矩 W = 600.018.018.0/6=32400.0mm3;经过计算得到 = M/W = 0.099106/32400.0 = 3.055N/mm2面板的计算强度小于15.0N/mm2,满足要求!2).抗剪计算最大剪力的计算公式如下: Q = 0.6qd截面抗剪强度必须满足: T = 3Q/
13、2bh T其中最大剪力 Q=0.60.15043.992=3.959kN;截面抗剪强度计算值 T=33959/(260018)=0.550N/mm2;截面抗剪强度设计值 T=1.40N/mm2面板的抗剪强度计算满足要求!3).面板挠度计算最大挠度计算公式其中 q 混凝土侧压力的标准值,q = 57.6000.600=34.560kN/m; E 面板的弹性模量,取6000.0N/mm2; I 面板截面惯性矩 I = 600.018.018.018.0/12=291600.0mm4;经过计算得到 v =0.677(57.6000.60)150.04/(1006000.0.0) = 0.068mm;
14、v 面板最大允许挠度,v = 150.000/250 = 0.60mm;面板的最大挠度满足要求!4、竖楞方木的计算竖楞方木直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下竖楞方木计算简图1).竖楞方木强度计算支座最大弯矩计算公式跨中最大弯矩计算公式其中 q 强度设计荷载(kN/m); q = (1.257.60+1.43.00)0.15 = 11.00kN/m;d为柱箍的距离,d = 600mm;经过计算得到最大弯矩 M = 0.1010.9980.600.60=0.396kN.M;竖楞方木截面抵抗矩 W = 50.0100.0100.0/6=83333.3mm3;经过计算得到 = M/W = 0.396106/83333.3 = 4.751N/mm2竖楞方木的计算强度小于13.0N/mm2,满足要求!2).竖楞方木抗剪计算最大剪力的计
