《住宅楼型钢悬挑卸料平台施工方案#广东.doc》由会员分享,可在线阅读,更多相关《住宅楼型钢悬挑卸料平台施工方案#广东.doc(18页珍藏版)》请在第壹文秘上搜索。

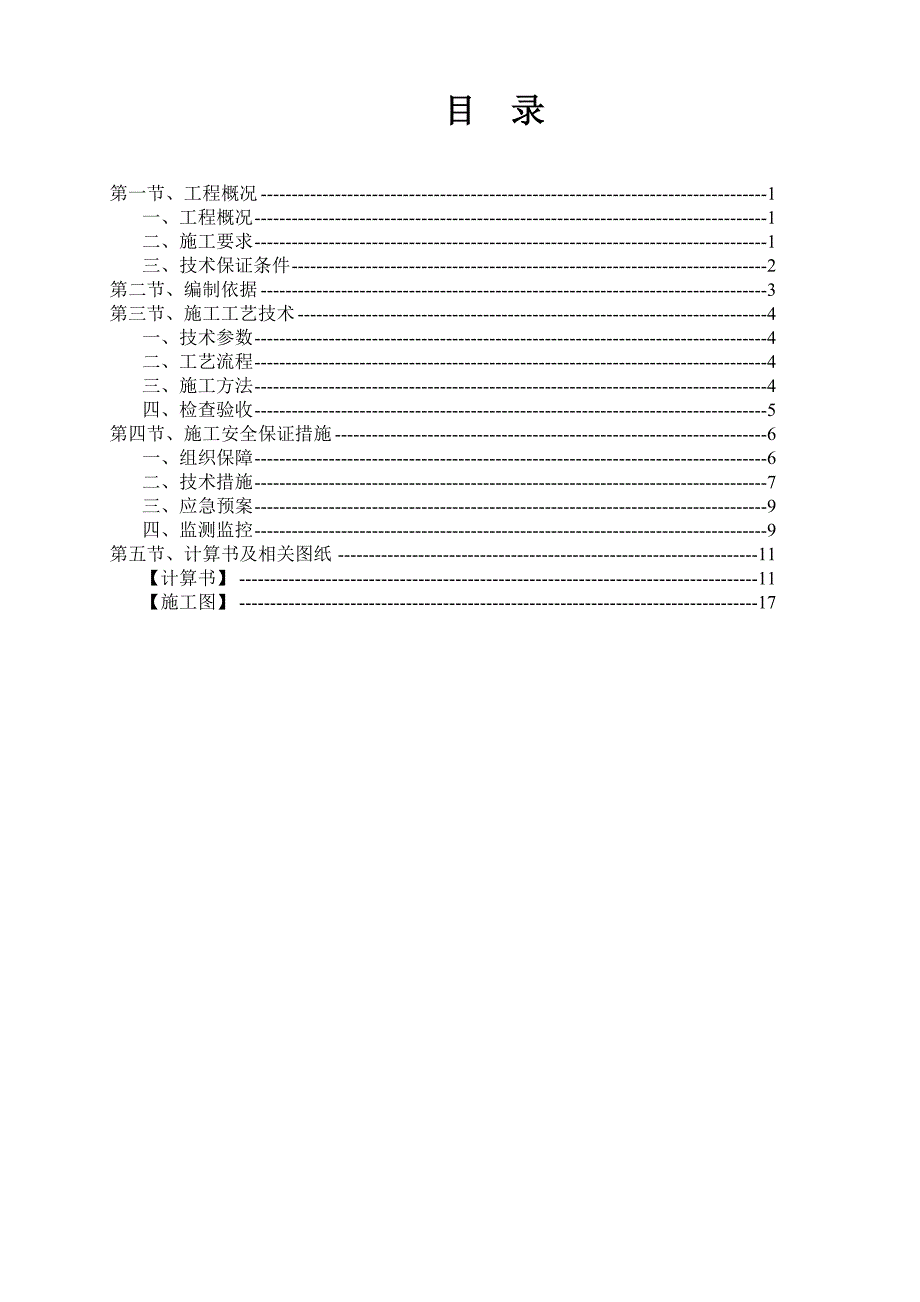

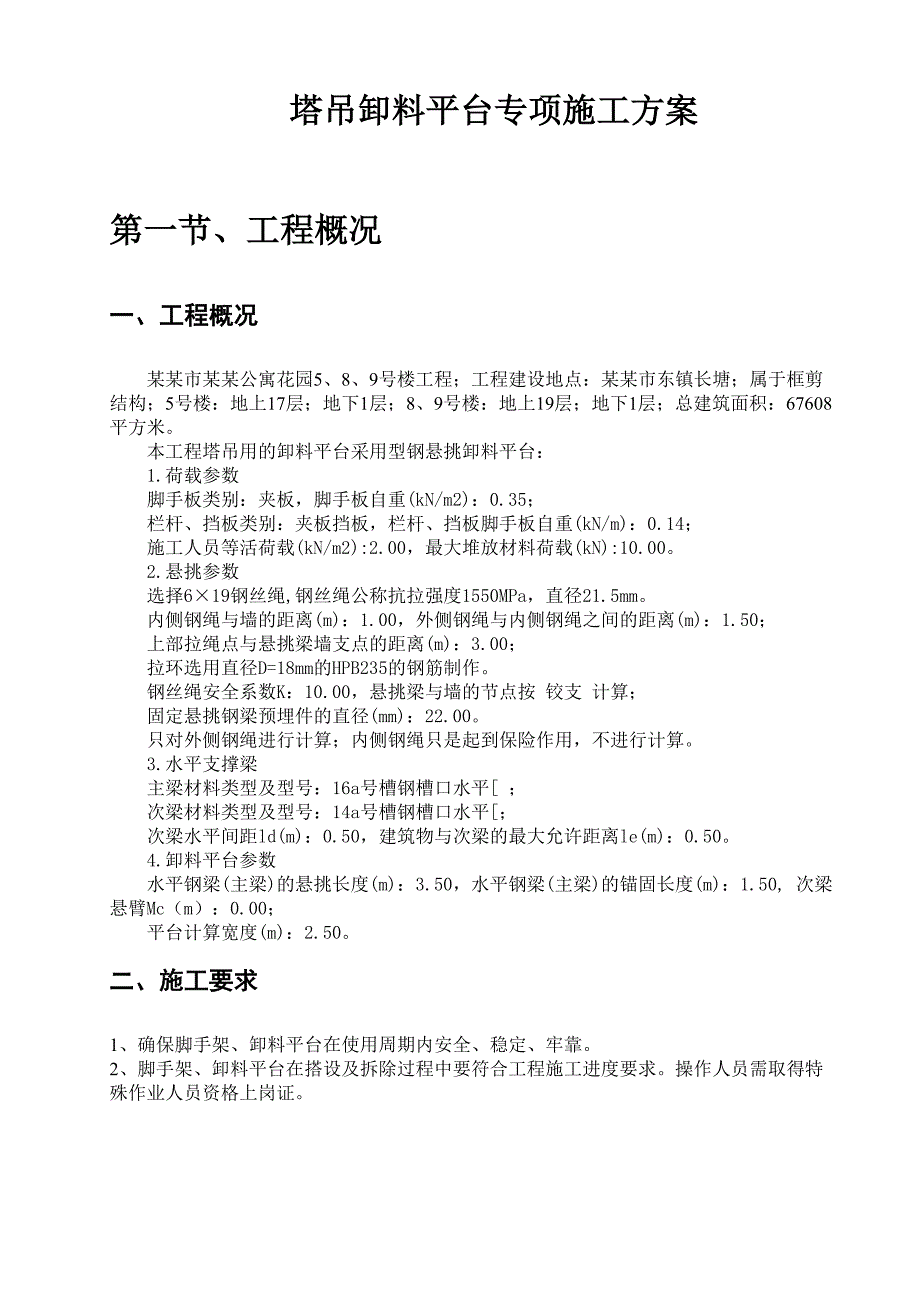

1、目 录第一节、工程概况1一、工程概况1二、施工要求1三、技术保证条件2第二节、编制依据3第三节、施工工艺技术4一、技术参数4二、工艺流程4三、施工方法4四、检查验收5第四节、施工安全保证措施6一、组织保障6二、技术措施7三、应急预案9四、监测监控9第五节、计算书及相关图纸11【计算书】11【施工图】17塔吊卸料平台专项施工方案第一节、工程概况一、工程概况 某某市某某公寓花园5、8、9号楼工程;工程建设地点:某某市东镇长塘;属于框剪结构;5号楼:地上17层;地下1层;8、9号楼:地上19层;地下1层;总建筑面积:67608平方米。本工程塔吊用的卸料平台采用型钢悬挑卸料平台:1.荷载参数脚手板类别
2、:夹板,脚手板自重(kN/m2):0.35;栏杆、挡板类别:夹板挡板,栏杆、挡板脚手板自重(kN/m):0.14;施工人员等活荷载(kN/m2):2.00,最大堆放材料荷载(kN):10.00。2.悬挑参数选择619钢丝绳,钢丝绳公称抗拉强度1550MPa,直径21.5mm。内侧钢绳与墙的距离(m):1.00,外侧钢绳与内侧钢绳之间的距离(m):1.50;上部拉绳点与悬挑梁墙支点的距离(m):3.00;拉环选用直径D=18mm的HPB235的钢筋制作。钢丝绳安全系数K:10.00,悬挑梁与墙的节点按 铰支 计算;固定悬挑钢梁预埋件的直径(mm):22.00。只对外侧钢绳进行计算;内侧钢绳只是起

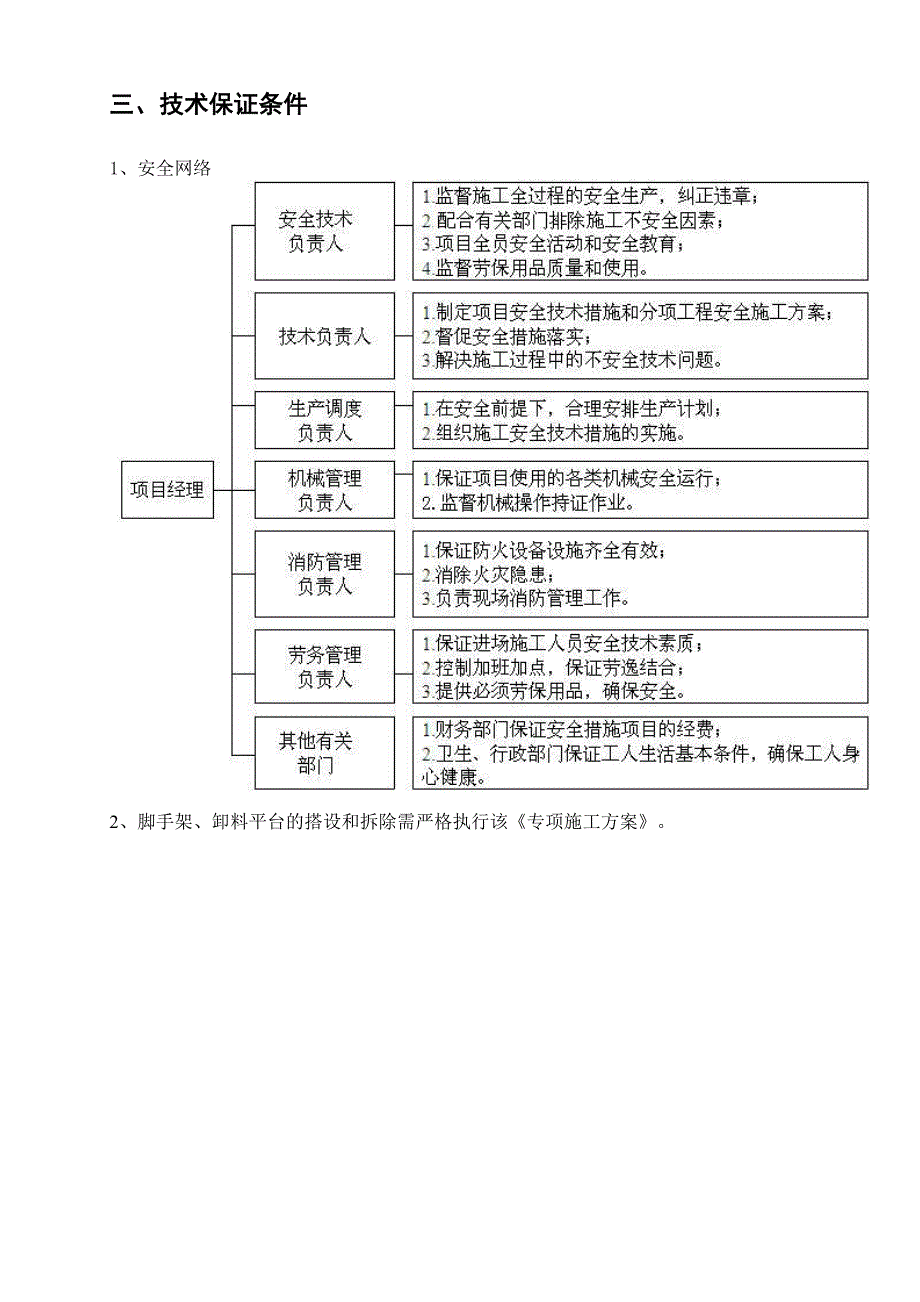

3、到保险作用,不进行计算。3.水平支撑梁主梁材料类型及型号:16a号槽钢槽口水平 ;次梁材料类型及型号:14a号槽钢槽口水平;次梁水平间距ld(m):0.50,建筑物与次梁的最大允许距离le(m):0.50。4.卸料平台参数水平钢梁(主梁)的悬挑长度(m):3.50,水平钢梁(主梁)的锚固长度(m):1.50, 次梁悬臂Mc(m):0.00;平台计算宽度(m):2.50。二、施工要求1、确保脚手架、卸料平台在使用周期内安全、稳定、牢靠。2、脚手架、卸料平台在搭设及拆除过程中要符合工程施工进度要求。操作人员需取得特殊作业人员资格上岗证。三、技术保证条件1、安全网络2、脚手架、卸料平台的搭设和拆除需
4、严格执行该专项施工方案。第二节、编制依据建筑结构荷载规范GB50009-2001混凝土结构设计规范GB50010-2002钢结构设计规范GB50017-2003建筑施工安全检查标准JGJ59-99建筑施工高处作业安全技术规范JGJ80-91建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001相关施工设计图纸等。第三节、施工工艺技术一、技术参数【型钢悬挑卸料平台】内侧钢绳与墙的距离(m)1外侧钢绳与内侧钢绳之间的距离(m)1.5上部拉绳点与悬挑梁墙支点的距离(m)3钢丝绳安全系数K10悬挑梁与墙的接点类型铰支水平钢梁(主梁)的悬挑长度(m)3.5水平钢梁(主梁)的锚固长度(m)1.5主梁水
5、平间距(m)2.5次梁水平间距(m)0.5次梁悬挑长度(m)0大堆放材料荷载(kN)10施工人员等活荷载(kN/m2)2二、工艺流程1、型钢悬挑卸料平台卸料平台加工支座完毕经过验收合格后方可吊装。吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。三、施工方法型钢悬挑卸料平台1、悬挑式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。2、悬挑式卸料
6、平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。4、应设置四个经过验算的吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作。5、悬挑式卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于三个,建筑物锐角利口围系钢丝绳处应加衬软垫物,悬挑式卸料平台外口应略高于内口。6、台面应满铺脚手板。7、悬挑式卸料平台左右两侧必须装固定的防护栏杆。8、悬挑式卸料平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,
7、方可松卸起重吊钩,上下操作。9、悬挑式卸料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。10、卸料平台上应显著地标明容许荷载值。操作平台上人员和物料的总重量严禁超过设计的容许荷载,应配备专人加以监督。四、检查验收型钢悬挑卸料平台1、脚手架必须由持有效上岗证的专业技术人员搭设。2、进行分段验收和检查,发现有不符合要求的应迅速改正,并追究责任。3、外脚手架分段验收严格按照建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2001第八节及建筑施工安全检查标准JGJ 59-99中“外脚手架检查评分表”中所列项目和施工方案要求的内容进行检查。填写验收记录单,并由搭设
8、人员、安全员、施工员、项目经理签字后,方能交付使用。4、架体内必须做到每层封闭(即进行隔离),且不能大于4步。第四节、施工安全保证措施一、组织保障1、安全保证体系2、环境保护体系二、技术措施脚手架搭设技术措施型钢悬挑卸料平台1、搭设时用起重机械吊装到相应位置后,将平台与建筑物连接牢固不得滑动,将钢丝绳与平台连接平稳后方可撤出起重机械。2、平台每天使用前必须对平台的钢丝绳,吊环辅设的脚手板等进行全面的检查,发现问题必须及时处理。3、平台上装料不得超过荷载并限载(限载值见计算书),不得超长超过平台50cm,超高堆放材料不得超过防护栏杆。4、平台上的防护栏杆不得任意拆除。5、起吊时必须设专人指挥,扶
9、平稳不能碰撞平台,其他人员不得在平台上逗留。6、放物料时必须按规格品种堆放整齐,长短分开,不得混吊,并且不得在平台上组装和清理模板。7、不得从上一层向下一层平台上乱抛物料。8、夜间施工平台上必须保持足够的照明。脚手架拆除技术措施1、拆架前:(1) 应全面检查脚手架的扣件连接、连墙件、支撑体系等是否符合构造要求;(2) 应根据检查结果补充完善施工组织设计中的拆除顺序和措施,经主管部门批准后方可实施;(3) 应由单位工程负责人进行拆除安全技术交底;(4) 应清除脚手架上杂物及地面障碍物。2、拆架时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。当脚手架采取分段、分
10、立面拆除时,对不拆除的脚手架两端,应先按建筑施工扣件式钢管脚手架安全技术规范第6.4.32条第4款、第6.6.3条第1、2款的规定设置连墙件和横向斜撑加固。3、拆架的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。4、拆架程序应遵守“由上而下,先搭后拆”的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等,并按“一步一清”原则依次进行。严禁上下同时进行拆架作业。5、拆立杆时,要先抱住立杆再拆开最后两个扣件,拆除大横杆、斜撑、剪刀撑时,应先拆除中间扣件,然后托住中间,再解端头扣件。6、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应
11、大于2步,如高差大于2步,应增设连墙件加固;当脚手架拆至下部最后一根长立杆的高度(约6.5m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙件。7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时严禁碰撞脚手架附近电源线,以防触电事故。9、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。10、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,“当天拆当天清”,拆下的扣件和铁丝要集中回收处理。11、高层建筑脚手架拆除,应配备良好的通讯装置。12、输送至地面的杆件,应及时按类堆放,整理保养。13
12、、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。14、如遇强风、大雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。三、应急预案1、目的提高整个项目组对事故的整体应急能力,确保意外发生的时候能有序的应急指挥,为有效、及时的抢救伤员,防止事故的扩大,减少经济损失,保护生态环境和资源,把事故降低到最小程度,制定本预案。2、应急领导小组及其职责应急领导小组由组长、副组长、成员等构成。(1) 领导各单位应急小组的培训和演习工作,提高应变能力。(2) 当发生突发事故时,负责救
13、险的人员、器材、车辆、通信和组织指挥协调。(3) 负责准备所需要的应急物资和应急设备。(4) 及时到达现场进行指挥,控制事故的扩大,并迅速向上级报告。3、应急反应预案(1) 事故报告程序事故发生后,作业人员、班组长、现场负责人、项目部安全主管领导应逐级上报,并联络报警,组织抢救。(2) 事故报告事故发生后应逐级上报:一般为现场事故知情人员、作业队、班组安全员、施工单位专职安全员。发生重大事故时,应立即向上级领导汇报,并在24小时内向上级主管部门作出书面报告。(3) 现场事故应急处理施工过程中可能发生的事故主要有:机具伤人、火灾事故、雷击触电事故、高温中暑、中毒窒息、高空坠落、落物伤人等事故。(
14、A) 火灾事故应急处理:及时报警,组织扑救,集中力量控制火势。消灭飞火疏散物资减少损失控制火势蔓延。注意人身安全,积极抢救被困人员,配合消防人员扑灭大火。(B) 触电事故处理:立即切断电源或者用干燥的木棒、竹竿等绝缘工具把电线挑开。伤员被救后,观察其呼吸、心跳情况,必要时,可采取人工呼吸、心脏挤压术,并且注意其他损伤的处理。局部电击时,应对伤员进行早期清创处理,创面宜暴露,不宜包扎,发生内部组织坏死时,必须注射破伤风抗菌素。(C) 高温中暑的应急处理:将中暑人员移至阴凉的地方,解开衣服让其平卧,头部不要垫高。用凉水或50%酒精擦其全身,直至皮肤发红,血管扩张以促进散热,降温过程中要密切观察。及
15、时补充水分和无机盐,及时处理呼吸、循环衰竭,医疗条件不完善时,及时送医院治疗。(D) 其他人身伤害事故处理:当发生如高空坠落、被高空坠物击中、中毒窒息和机具伤人等人身伤害时,应立即向项目部报告、排除其他隐患,防止救援人员受到伤害,积极对伤员进行抢救。4、应急通信联络医院救护中心:120 匪警:110 火警:119通信联系方式应在施工现场和营地的显要位置张贴,以便紧急情况下使用。四、监测监控1、安全管理(1) 搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则GB 5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗;(2) 搭设人员必须戴安全帽、系安全带,穿防滑鞋;(3) 脚手架的构配件质量与搭设质量,应按安全技术规范规定进行检查验收,合格后方准许使用;(4) 作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、揽风绳、泵送混凝土和砂
