住宅楼室内装修施工方案#广东.doc

上传人:p** 文档编号:954498 上传时间:2024-05-28 格式:DOC 页数:36 大小:107.02KB
下载 相关 举报
住宅楼室内装修施工方案#广东.doc_第1页
第1页 / 共36页
住宅楼室内装修施工方案#广东.doc_第2页
第2页 / 共36页
住宅楼室内装修施工方案#广东.doc_第3页
第3页 / 共36页
住宅楼室内装修施工方案#广东.doc_第4页
第4页 / 共36页
住宅楼室内装修施工方案#广东.doc_第5页
第5页 / 共36页
住宅楼室内装修施工方案#广东.doc_第6页
第6页 / 共36页
住宅楼室内装修施工方案#广东.doc_第7页
第7页 / 共36页
住宅楼室内装修施工方案#广东.doc_第8页
第8页 / 共36页
住宅楼室内装修施工方案#广东.doc_第9页
第9页 / 共36页
住宅楼室内装修施工方案#广东.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼室内装修施工方案#广东.doc》由会员分享,可在线阅读,更多相关《住宅楼室内装修施工方案#广东.doc(36页珍藏版)》请在第壹文秘上搜索。

1、室内装修施工方案一、编制依据1、某某景园工程施工图2、建筑装饰装修工程质量验收规范GB50210-20013、砌筑砂浆配合比设计规程JGJ98-20004、蒸压加气混凝土用砌筑砂浆与抹面砂浆JC89020015、建筑地面工程施工质量验收规范GB50209-2002二、工程概况某某家园位于某某市某某区某某聚福路中段,占地面积14687.5平方米,总建筑面积:86191.53平方米,建筑总高度95.6米。地下一层,面积12186.48平方米,平时为车库、设备用房等,战时为二等人员掩蔽所。裙房两层,局部三层,其中首层层高6米,二层层高5.6米,三层层高5.6米(商场部分为4.5米)。裙房以上为三栋高

2、层住宅,从西向东依次为A栋27层,B栋26层,C栋25层,住宅总建筑面积46080平方米。屋面以上为电梯机房,水箱间,风机房等。本工程0.000相当于绝对标高+26.000米。主体结构形式为框架(支)剪力墙结构。三、设计说明本工程砌筑墙体材料为蒸压加气砼砌块,砌筑墙体脚部为粘土砖,顶砌为灰砂砖。墙体抹灰施工中,对于垂直度和平整度10mm的砼墙面采用刮腻子的方式,垂直度和平整度10mm的砼墙面和砌筑墙体采用抹灰方式。其中地下室除砌筑墙体进行抹灰外,砼墙面不作任何抹灰等装修处理。天棚只进行刮腻子施工。各房间装修墙面面层为:砂浆面层、乳胶漆面层、釉面砖面层等;各房间装修顶棚面层为:涂料面层、乳胶漆面

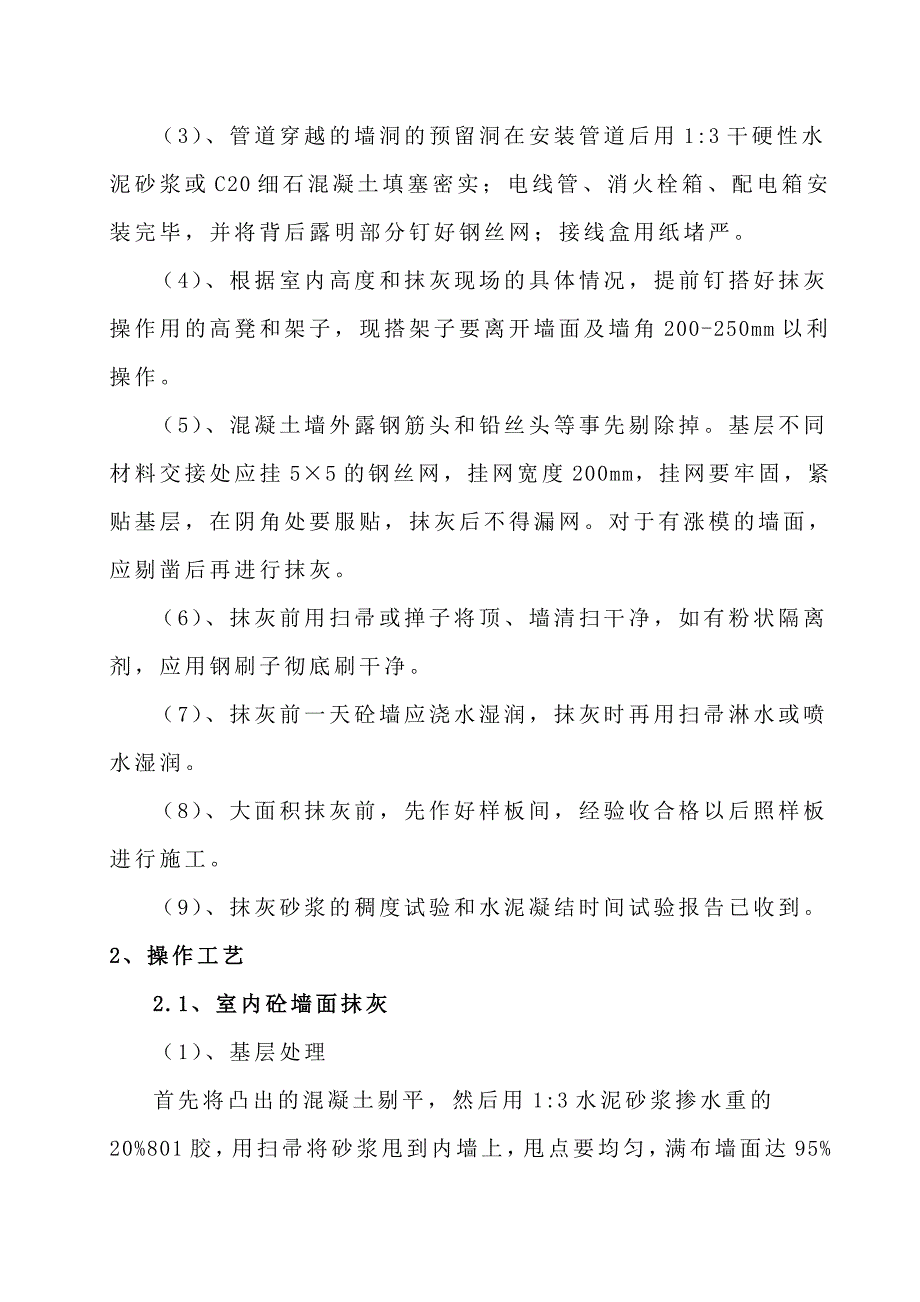

3、层等;楼地面面层为:水泥砂浆面层、钢筋细石砼面层、素砼面层、地砖面层等。各房间的装修分类表见建筑设计总说明。四、墙面抹灰工程1、施工准备1.1、材料准备水泥:325号矿渣硅酸盐或普通硅酸盐水泥,凝结时间和安定性合格。砂子:中砂。粘接剂:801胶(环保型)粉煤灰:用于增加和易性,掺量不多于水泥含量的30%。外加剂:引气型的外加剂,提高砂浆的和易性。1.2、作业条件(1)、必须经过有关部门进行结构工程验收,合格后方可进行抹灰工程。(2)、抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1:3干硬水泥砂浆分层嵌塞密实。通道处、门框钉板条保护。铝合金门窗框边缝用1:3干硬性聚合物砂浆

4、塞堵密实,铝合金门窗框保护膜完好。(3)、管道穿越的墙洞的预留洞在安装管道后用1:3干硬性水泥砂浆或C20细石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。(4)、根据室内高度和抹灰现场的具体情况,提前钉搭好抹灰操作用的高凳和架子,现搭架子要离开墙面及墙角200-250mm以利操作。 (5)、混凝土墙外露钢筋头和铅丝头等事先剔除掉。基层不同材料交接处应挂55的钢丝网,挂网宽度200mm,挂网要牢固,紧贴基层,在阴角处要服贴,抹灰后不得漏网。对于有涨模的墙面,应剔凿后再进行抹灰。(6)、抹灰前用扫帚或掸子将顶、墙清扫干净,如有粉状隔离剂,应用钢刷子

5、彻底刷干净。(7)、抹灰前一天砼墙应浇水湿润,抹灰时再用扫帚淋水或喷水湿润。(8)、大面积抹灰前,先作好样板间,经验收合格以后照样板进行施工。(9)、抹灰砂浆的稠度试验和水泥凝结时间试验报告已收到。2、操作工艺2.1、室内砼墙面抹灰(1)、基层处理首先将凸出的混凝土剔平,然后用1:3水泥砂浆掺水重的20%801胶,用扫帚将砂浆甩到内墙上,甩点要均匀,满布墙面达95%以上,甩浆要拉出毛尖,增加墙面毛糙,终凝后浇水养护,直至水泥砂浆疙瘩有较高的强度,用手掰不动为止。(2)、吊直、套方、找规矩贴灰饼根据基层表面平整垂直情况,经检查后确定抹灰层厚度。在房间内弹出十字中心线,然后在踞墙100处弹控制线,

6、再按地上弹出的控制线往墙上引出墙面抹灰厚度控制灰饼,再用线锤、方尺、拉通线等方法贴灰饼,先在1.8m高处做上灰饼,踢脚板上口做下灰饼。中间部位灰饼间距1.2-1.5m,线盒、门框附近亦设置灰饼。灰饼采用1:3水泥砂浆做成50mm见方。(3)、墙面冲筋(设置标筋)根据灰饼用与抹灰层相同的砂浆冲筋(标筋),每个房间阴角设置两根对称的标筋,距阴角200mm,在阳角处采用1:2的水泥砂浆进行包角,包角成小于900的锐角,包角高度与标筋高度一致,其余冲筋的根数应根据房间的宽度来决定,筋宽约为5cm左右。(4)、抹底灰在抹灰前一天用水把墙面浇透,然后在混凝土湿润的情况下冲筋,冲筋完后2小时可抹底灰,底灰采

7、用1:3水泥砂浆,先薄薄抹一层,不得漏抹,要用力使砂浆挤入毛糙面细小缝隙内,接着分层装档压实至与标筋平,再用大杠刮平找直,木抹子搓平搓毛。各层抹灰时用靠尺进行阴阳角找顺直,靠尺要靠到底部,然后检查阴阳角是否方正,管后与阴角交接处、墙顶板交接处是否光滑平整。落地灰要随收随用,砂浆放置时间在气温30度以上不超过2h,在30度以下不超过3h。(5)、抹水泥砂浆罩面灰底层砂浆抹好后第二天,既可进行抹灰罩面工作,如果底灰过干时应先将墙面湿润。罩面灰按设计要求,厚度为5-8mm。抹时先薄薄地刮一道与底层灰抓牢,紧跟抹第二遍,用大杠刮平找直,阴角处用水泥砂浆找补平整最后用铁抹子压实搓平即可,杜绝用水泥干粉收

8、光,终凝后洒水养护。遇有空调洞底板处要抹灰面向外找坡2%。(6)、抹踢脚线弹出踢脚板线,刷掺水重20%的801胶水泥素水泥浆一道,紧跟抹水泥砂浆底层,表面用木抹子搓毛,面层用1:3水泥砂浆压光,凸出抹灰墙面57mm,踢脚线出墙厚度及高度一致,上口平直、光滑。(7)、所有房间阳角均要用靠尺找方正、找顺直。接线盒要从盒内口套方正,进入盒内砂浆要及时清理干净。2.2、室内加气砼墙面抹灰(1)、基层处理先用扫帚将墙面废余砂浆、灰尘、污垢、油渍等清除干净,对墙上的配电箱、暗埋管槽,线盒周边以及与砼墙面交接处挂200宽的55钢丝网,甩毛前浇水将墙面湿润,用加胶细砂浆,甩在加气混凝土墙面上来造毛,造毛面积应

9、达到95%以上,第二天浇水养护,直至砂浆疙瘩凝固在墙上用手掰不掉为止。(2)、贴饼冲筋用靠尺板、线锤、方尺、拉通线等方法进行吊垂直、套方找规矩贴灰饼,先贴上灰饼再贴下灰饼,其数量及位置应根据实际层高来决定灰饼与冲筋的多少,然后用托线板找正垂直。下灰饼同时亦是做踢脚板的依据。灰饼用同底灰标号砂浆做成5cm见方,厚度符合规定,再依据贴饼进行冲筋工作,冲筋也应用同底灰相同标号的砂浆。(3)、抹底灰冲完筋约4h左右就可以抹底灰,注意不要过早或过迟。第一遍砂浆,厚度约5mm,不得漏抹,要用力压,使砂浆挤入毛面细小缝隙内,接着抹第二遍,厚度约8-10mm,分层装档,压实抹平,然后按冲筋长度用大杠刮平,用木

10、抹子搓平,局部低凹处再用砂浆增补搓平。然后全面检查底子灰是否平整,阴阳角是否方正,管后和阴角交接处,墙与顶板交接处是否光滑平整,并用托线板检查墙面垂直平整情况,地面踢脚板与水泥墙裙及管道背后应及时清除干净。终凝后应养护。(4)、修抹墙面上预留孔洞、电气箱、槽当底灰找平后,应立即派专人先把预留孔洞、电气箱、槽、盒子口周边50mm的底灰砂浆清挖干净,用砂浆把洞、箱、槽、盒子口抹成方正、光滑、平整(比底灰或标筋高出一个罩面灰的厚度)。(5)、抹罩面灰当底子灰凝结后,即可进行抹罩面灰(如底子灰过干应浇水湿润),面灰可用同混凝土墙的抹灰砂浆分层抹压一层,厚度约5mm,先薄薄刮一遍,随后抹平,然后用钢抹子

11、赶光压实。面灰完成后要注意养护以减少风裂。(6)、抹踢脚线刷掺水重20%的801胶水泥素浆-道,紧跟抹水泥砂浆打底约5mm厚,接着抹第二遍6mm厚中层灰,表面用木抹子搓毛;待中层灰五、六成干时,水泥砂浆罩面压光,凸出抹灰墙面57mm,踢脚线出墙厚度及高度一致,上口平直、光滑。3、质量标准3.1、室内混凝土墙抹灰所用的材料品种、质量必须符合设计要求和现行材料标准的规定。3.2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无裂缝等缺陷。3.3、表面高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直方正,清晰美观。3.4、门窗框与墙体之间缝隙填塞密实,表面平整。3.5、孔洞

12、、槽、盒周围抹灰表面整齐光滑;管道后面的抹灰表面应平整。3.6、允许偏差与检验方法项 目允许偏(mm)检验方法中级1立面垂直4用2m托线板检查2表面平整度4用2m靠尺和楔尺检查3阴阳角方正4用直角检测尺检查4分格条(缝)直线度4拉5m线,不足5m拉通线用钢直尺检查3墙裙上口直线度4用2m托线板检查4、施工注意事项4.1、抹灰前必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实,门口应钉设木板保护,铝合金门框下口做护框。4.2、推小车或搬运东西时要注意不要碰坏口角和墙面。抹灰用的刮尺和铁锹把不要靠放在墙上,严禁蹬踩窗台板,防止损坏其棱角。4.3、拆除脚手架时要轻拆轻放,拆后材料要码放整齐,不要撞

13、坏门窗,墙面等。4.4、要保护好墙上的预埋件、窗帘钩、电线槽盒、水暖设备和预留孔洞等,不要随意填塞。4.5、抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够强度。4.6、要保护好地面、地漏,禁止在地面上拌灰。4.7、门窗框塞缝,设专人负责塞堵密实。门窗框两边塞灰要严,墙体预埋木砖不可松动或间距过大。4.8、提前将墙面浇水湿润,以免影响粘结力。4.9、应分层赶平,每遍厚度宜为7mm。4.10、抹灰面打笆应在管线安装前进行,以保证安装管线入墙深度;切缝时考虑槽的空间,保证灰浆挤满缝隙。抹灰完成后进行管道修改时,应在管线周围加设钢丝网。4.112、抹完罩面灰后,压光工作应待灰浆收

14、水后进行,避免产生起泡现象。4.12、抹楼梯下表面灰时应先做梁板接缝处,找平找直后进行大面抹灰。4.13、操作时不要随意留、甩施工缝,施工缝应尽量留在分格条、阴角处和门窗框边部。4.14、抹完灰后要反尺把踢脚板和窗台板上口赶平、压光,使出墙厚度一致、上口无毛刺和口角方正。4.15、按规矩安放过墙套管,管后抹灰按规程分层找平、压光、吊直、找方。4.16、抹灰砂浆拌合完后超过规定时间,应重新拌合后使用。五、刮腻子工程1、施工准备32.5号以上普通硅酸盐水泥。801胶或107胶(环保型)双飞粉或砂2、操作工艺2.1、作业条件腻子的调配:施工所用的腻子应具有良好的可塑性和易赶涂性。干燥后应粘结牢固,不

15、起皮、龟裂和粉化。在施工过程中,应根据具体施工条件和气温配制腻子,配合比为水泥:双飞粉:801建筑胶=1:2:1(重量比)可适量加入水。一般天气干燥可增加用水量,天气潮湿或气温较低时可适当减少用水量。调配腻子时,按比例用搅拌机搅拌均匀,搅拌好的腻子应在1-2H内用完。2.2、工艺流程清扫面层-基体凿平、修补-作灰饼、冲筋-满刮腻子第一遍、干燥后-做阴阳角-清补-满刮腻子第二遍-干燥后-做阴阳角-清补-批腻子第一遍-清补-批腻子第二遍-赶腻子成活-工完场清2.3、基层的处理首先清理基层的浮灰、木屑、泥土等杂物。对混凝土墙面凸出部分进行凿平处理,此种方法采用扁铲或錾子,使其表面平整。2.4、天棚腻子施工先在顶棚墙面的四周与交接处弹出水平线,作为水平标准,再按保证顶板四周500mm宽范围平整度凿去顶板凸出部分后,第一遍满刮腻子。作法是先用铁抹子将水泥腻子均匀满批在天棚上,然后用1M铝合金直靠尺赶平,赶腻子的顺序一般是由前往后退,厚薄应掌握适度,赶平后,如平整度不够,应再补刮。待干燥后,进行清补,用铁抹子将蜂窝等凹陷及高低不平处补平。然后进行第二遍满刮腻子(作法同第一遍满刮腻子

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
