住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc

上传人:p** 文档编号:954856 上传时间:2024-05-29 格式:DOC 页数:58 大小:215.42KB
下载 相关 举报
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第1页
第1页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第2页
第2页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第3页
第3页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第4页
第4页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第5页
第5页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第6页
第6页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第7页
第7页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第8页
第8页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第9页
第9页 / 共58页
住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc_第10页
第10页 / 共58页
亲,该文档总共58页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc》由会员分享,可在线阅读,更多相关《住宅楼转换层高大模板施工方案#贵州省#框剪结构.doc(58页珍藏版)》请在第壹文秘上搜索。

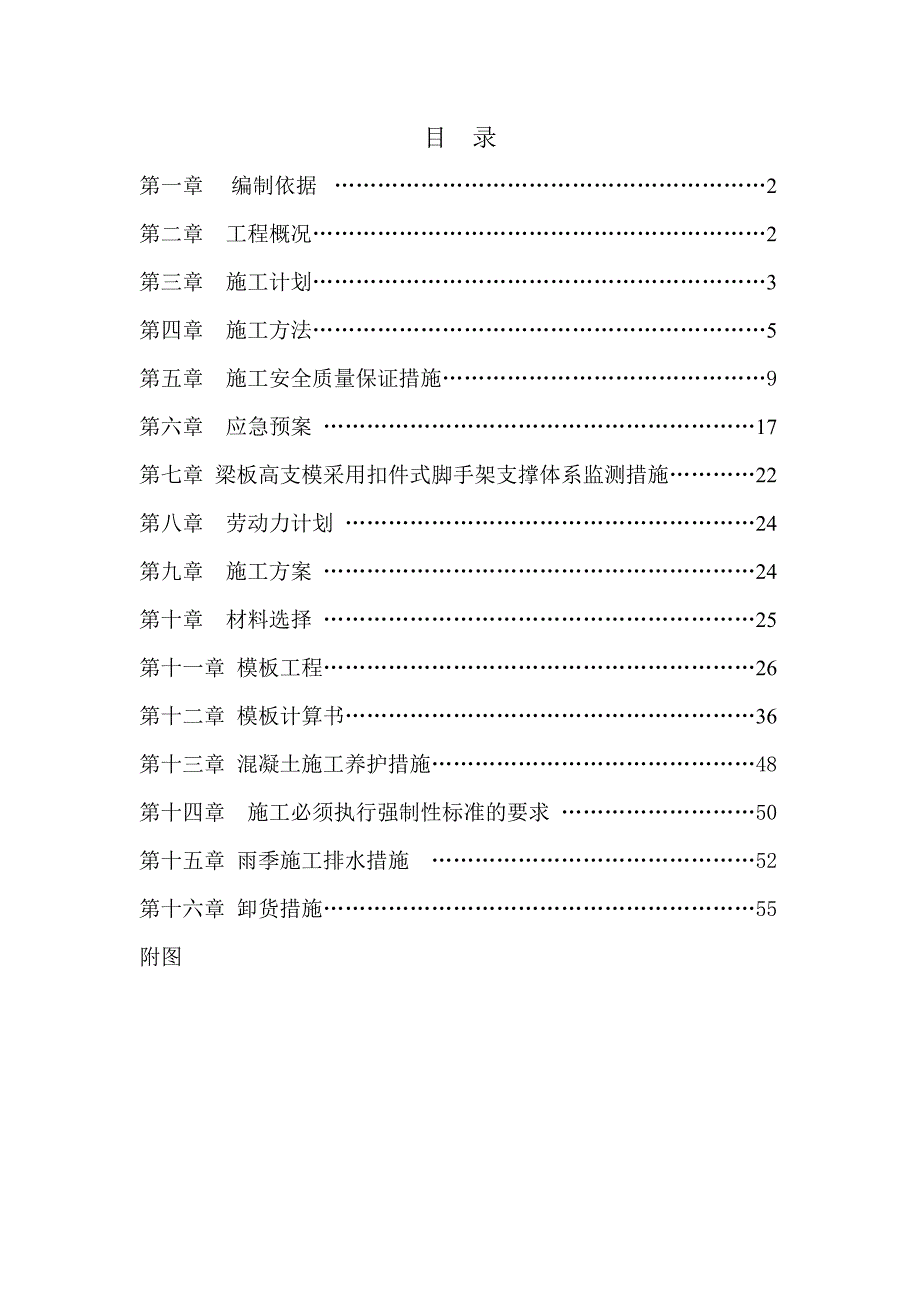

1、目 录第一章 编制依据 2第二章 工程概况2第三章 施工计划3第四章 施工方法5第五章 施工安全质量保证措施9第六章 应急预案 17第七章 梁板高支模采用扣件式脚手架支撑体系监测措施22第八章 劳动力计划 24第九章 施工方案 24第十章 材料选择 25第十一章 模板工程26第十二章 模板计算书36第十三章 混凝土施工养护措施48第十四章 施工必须执行强制性标准的要求 50第十五章 雨季施工排水措施 52第十六章 卸货措施55附图第一章 编制依据本方案根据六盘水市规划设计研究院设计,并经有资质的审图机构审查合格的某某县廉租房1、2#楼施工图、建筑施工扣件式钢管脚手架安全技术规范(JGJ1302

2、001)、钢结构设计规范(GB50017-2003)、钢管脚手架扣件(GB15831)、碳素结构钢(GB912-2008)、建筑施工高处作业安全技术规范(JGJ 801991)、建筑施工安全检查标准(JGJ5999)、建筑工程施工质量验收统一标准(GB50300-2001)、混凝土泵送技术规程JGJ 552000、建筑地基基础工程施工质量验收规范(GB50202-2002)、混凝土结构工程施工质量验收规范(50204-2002)、木结构工程施工验收规范(GB50200-2002)、木结构设计规范(GB50005-2003)、建筑地基基础设计规范(GB50007-2002)、建设工程强制性标准(

3、建筑工程部分)、建质200987号文、建质2009254号文、施工组织设计进行编制。 第二章 工程概况一、建筑概况 某某县廉租房400套工程1、2号楼建筑面积为30814.36m2,位于某某县白果镇七里村,由某某县房产事业局投资建设,六盘水市规划设计研究院设计,贵州三力监理公司监理,我公司负责施工。本工程地上18层,地下1层,其中0.00以上一至十八楼为住宅,建筑物高度:从0.000起计至屋面高54.5m,电梯机房顶高58.2m,建筑物平面形状呈长方型,建筑物纵向长55.76m,横向长19.70m,转换层层高为4.2m。二、高支模结构层概况 超高大支模范围为底层楼面梁板模板和支撑体系: 1)、

4、柱截面450450mm、450659mm、4501000mm、500500mm、 550550mm、600600mm。取6006004000mm作本次计算。2)、剪力墙厚300,高度4000mm。3)、梁截面300400mm、300500 mm、400400 mm、400/600 mm、400900 mm、4001100 mm、5001200 mm、6001200mm(单跨4.65m)、4501400mm(单跨4.56m)。4)、梁混凝土强度等级为C40。楼层标高为4.2m,板混凝土强度等级为C35,板最大厚度为180mm。第三章 施工计划一、材料与设备计划需用量根据项目的实际情况和工程特点,

5、决定本工程的模板体系的支撑系统采用扣件式钢管脚手架,1支撑系统的材料选用:钢管:1)材质:采用A3钢,每批钢管进场时,若对质量不明或有怀疑时,应将进场钢管抽样进行机械性能试验,承重杆件的钢材,还应满足抗拉强度,伸长率、屈服点和硫、磷含量的要求。2)规格:采用外径48mm,壁厚3.0mm的焊接钢管,用于立杆、大横杆、斜杆和剪刀撑的钢管长度应为46m,其重量在25kg以内,适合工人操作,用于小横杆的钢管长度以2.12.3m为宜,以便适应脚手架的宽度变化。3)钢管外观质量检查要求项次检查项目验收要求新管1产品质量合格证必须具备2钢管材质证明3表面质量表面应平直光滑、不应有裂纹、分层、压痕、划道和硬弯

6、4外径、壁厚误差0.50mm、误差0.35mm5端面应平整,端面切斜的偏差1.70mm旧管6钢管锈蚀程度应每年检查管壁上锈蚀的深度0.5mm7其它项目同新管4)钢管应无裂纹,两端面应平整,严禁打孔。扣件:机械性能不低于KTH33008的规定,扣件的附件(T型螺栓、螺母、垫圈)所采用的材料符合GB/T61882008中A3钢的规定,螺纹均要符合GB/T31997的规定,垫圈则要符合GB/T3103.3-2000的规定,扣件不应有裂纹、气孔,也不应有疏松、砂眼或其影响使用性能的铸造缺陷,扣件与钢管的贴面要接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm;扣件的活动部位应使其转动灵活,旋转扣件

7、的两旋转面间隙要小于1mm。扣件质量应按下表检查。项次检查项目验收要求新扣件1产品质量合格证必须具备2生产许可证、专业检测单位测试报告3表面质量及性能应符合技术要求规定4螺栓不得滑丝旧扣件5同新扣件3、4项2.模板的选择本工程梁、楼板模板均选用18mm厚胶合板。3.混凝土选择本工程地下室部分所使用的混凝土全部采用商品混凝土,采用混凝土输送泵输送至施工现场。二、 材料与设备计划表序号材料规格型号数量序号材料规格型号数量1钢管483.5120 T8平电刨MB-F513C1台2扣件直角1.3万套9圆盘锯4001台3扣件对接0.3万套10钢筋弯曲机640mm1台4木方20001005090 m311钢

8、筋切断机40mm1台5胶合板1830915183700 m212钢筋调直机4121台6竹跳板3000200501000 块13冲击电钻162把7经纬仪J21台14力矩扳手5把三、施工进度计划(后附)第四章 施工方法一、施工工艺流程架体基础施工测量放线搭设梁板满堂架铺梁底模安装梁钢筋梁钢筋检查验收安装梁侧模安装板模板安装板筋(穿插安装预埋)梁板模板加固钢筋隐蔽验收混凝土浇筑混凝土养护。(在安装梁侧模之前对梁钢筋进行隐藏报验,监理验收合格后才能安装梁侧模)二、施工方法1测量定位放线地下室地板架体基础施工浇筑完后,技术负责人根据现场已经建立的场地控制点,对各引测点进行复核。施工员和班组长根据控制线与

9、各轴线的相对位置关系施放各轴线或控制线,质检员和施工技术员复核,合格后报监理复核。管理人员和班组长施放墙柱上设置的轴线进行引测,施工员和技术员进行复核。2模板工程模板支撑材料的选用梁、板模板:18mm厚胶合板木方:200010050钢管:483.0钢管扣件:十字扣件、对接扣件可调托座、对拉螺杆:121)模板支撑系统设计本方案模板支撑体系支撑在地下室负一层,根据梁的截面,梁取最大截面为6001200mm。立杆沿梁跨度方向间距La(m):0.50;梁底增加承重立杆根数:3;梁两侧立杆间距(m):梁两侧每边加250mm;立杆步距h(m):1.20;板底承重立杆横向间距或排距Lb(m):1.0;立杆上

10、端伸出至模板支撑点长度a(m):0.10;梁底支撑小楞垂直梁截面方向;立杆承重连接方式:双扣件,满堂模板支撑系统剪刀撑的设置。满堂模板支架四边与中间每隔四排支架立杆设置一道纵向剪刀撑,由底至顶连续设置,与地面夹角在4560之间,并与地面抵紧。高于4米的模板支架,其两端与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑,实际操作以每跨板为界设置水平剪刀撑。(摘自建筑施工扣件式钢管脚手架这安全技术规范(JGJ130-年版)。2)铺梁底模时,应按规范要求起拱。3)混凝土浇筑前,在支模架立杆保险扣下口处用白色油漆标注,混凝土浇筑时派专人进行观察,发现滑扣,偏移等情况立即汇报项目部进行加固处理。

11、4)木工应配合钢筋工施工,在梁钢筋未绑扎完毕并验收前,不得安装梁侧模板;梁钢筋验收后,进行梁侧模及板底模安装。5)模板及其支撑系统必须满足如下要求:(1)由于钢管的壁厚较小,用作于支撑梁的钢管不能直接支撑在非梁部位的地面上,脚手架的根部必须用衬托加垫木方作为支撑,且厚度不得小于5cm,(2)大梁每跨内的立杆纵横方向必须加竖向剪刀撑,剪刀撑的根部必须与地面抵紧。(3)在周圈外侧和中间有结构柱的部位,采用钢管抱箍的形式与建筑结构设置固结点,竖向间距同立杆步距。(摘自JGJ146-2008 P55)(4)保证结构、构件各部分形状尺寸和相互间位置的正确;(5)必须具有足够的强度、刚度和稳定性;模板接缝

12、不得漏浆,对局部缝隙较大的应采用胶带纸封贴;(6)梁、板及柱支撑体系应连接成为一个整体;(7)浇筑砼前应清理干净模板内的杂物和垃圾,并浇水湿润模板。3钢筋工程钢筋施工,先铺设梁板底模,再绑扎大梁和次梁钢筋,梁钢筋经监理隐蔽验收后支设梁侧模及板模、再绑扎楼板钢筋,钢筋验收后浇筑梁板砼。具体详施工组织设计4混凝土浇筑1)、由于钢筋较密,混凝土采用细石混凝土,最大粒径不得超过3cm。2)、梁混凝土应分层浇筑,分层厚度不超过500。严禁一次性将梁混凝土浇筑到位,且间隔时间不得超过2小时。3)、混凝土浇筑顺序:浇筑时现场安放一台混凝土输送泵,开始沿长边方向浇筑。注意泵送混凝土时局部混凝土不能堆积,以免造

13、成局部荷载过大而导致失稳。4)、要充分考虑现场的交通状况,避免商砼断料的情况发生。5模板检查验收要求。第五章 施工安全质量保证措施一、质量控制1转换大梁的施工质量直接关系到塔楼的使用安全与寿命,必须引起高度重视,不可掉以轻心。因而做到方案切实可行,各种措施有效落实,确保转换大梁的施工质量。模板支架搭设必须按设计和核算的要求进行,所选用的钢管无锈蚀严重的现象,木方无腐蚀现象。模板安装必须有足够的强度,刚度和稳定性,拼缝应严密,几何尺寸准确,加固支撑和对拉螺栓牢固,梁底三排用双螺帽,浇筑砼时由专人加强对模板的观察,如有异常及时采取相应措施予以处置,严禁出现模板变形和下沉等现象。钢筋绑扎严格按设计图纸和变更通知要求施工,进场的原材料和直螺纹连接符合要求,并按规定抽样检验,严禁不合格的材料用于本工程上,由于转换大梁钢筋自重较大,梁底砼垫块应有足够的强度,不能用砼垫块,按间距500mm设置塑料垫块。砼配合比应满足设计和泵送要求,砼的缓凝时间应在4小时以上,砼的搅拌,输送设备必须保障,输送设备除配备二台外,尚应备用一台,以防出现设备故障时应急。砼的浇筑安排专人跟班作业,以确保砼的浇筑、振捣及养护符合要求。二、组织保障1建立健全安全管理体系,安排专职安全员负责抓安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
