住宅楼钢筋工程施工方案#广东.doc

上传人:p** 文档编号:954893 上传时间:2024-05-29 格式:DOC 页数:28 大小:428.28KB
下载 相关 举报
住宅楼钢筋工程施工方案#广东.doc_第1页
第1页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第2页
第2页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第3页
第3页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第4页
第4页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第5页
第5页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第6页
第6页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第7页
第7页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第8页
第8页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第9页
第9页 / 共28页
住宅楼钢筋工程施工方案#广东.doc_第10页
第10页 / 共28页
亲,该文档总共28页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅楼钢筋工程施工方案#广东.doc》由会员分享,可在线阅读,更多相关《住宅楼钢筋工程施工方案#广东.doc(28页珍藏版)》请在第壹文秘上搜索。

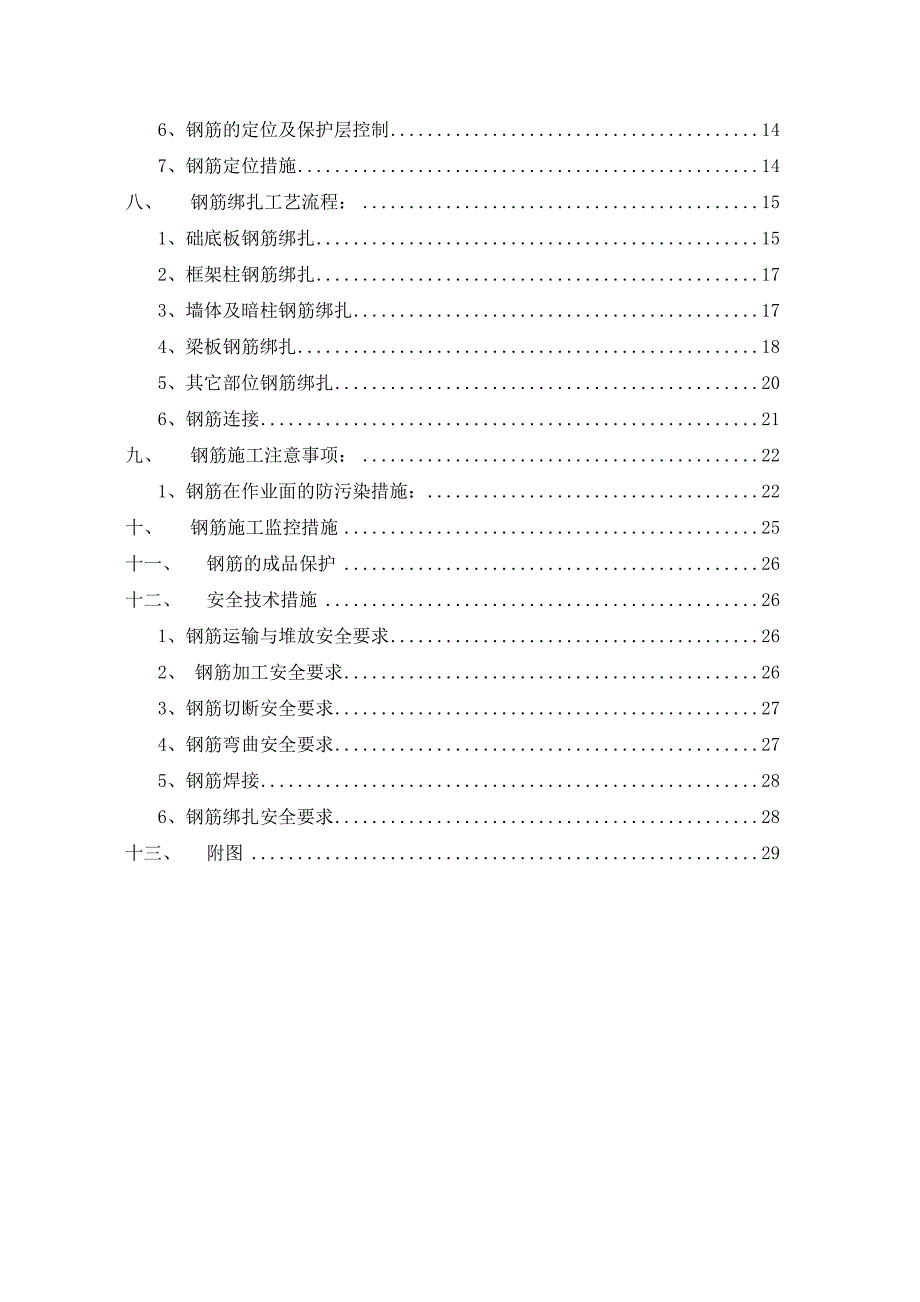

1、目 录一、编制依据3二、工程概况31、总体简介32、建筑设计概况:33、结构设计概况:44、混凝土概况4三、工程特点5四、施工准备61、劳动力准备62、 技术准备63、机具准备7五、钢筋加工厂的管理71、钢筋加工及供应管理流程图72、钢筋原材及半成品管理83、加工及供应计划管理10六、钢筋加工111、钢筋翻样112、钢筋加工工艺113、钢筋除锈114、钢筋切断115、钢筋弯曲116、钢筋加工质量要求:117、钢筋加工质量措施11七、钢筋绑扎121、钢筋绑扎前准备122、钢筋绑扎接头规定123、受拉钢筋绑扎接头的搭接长度规定124、钢筋绑扎规定135、绑扎接头位置136、钢筋的定位及保护层控制1

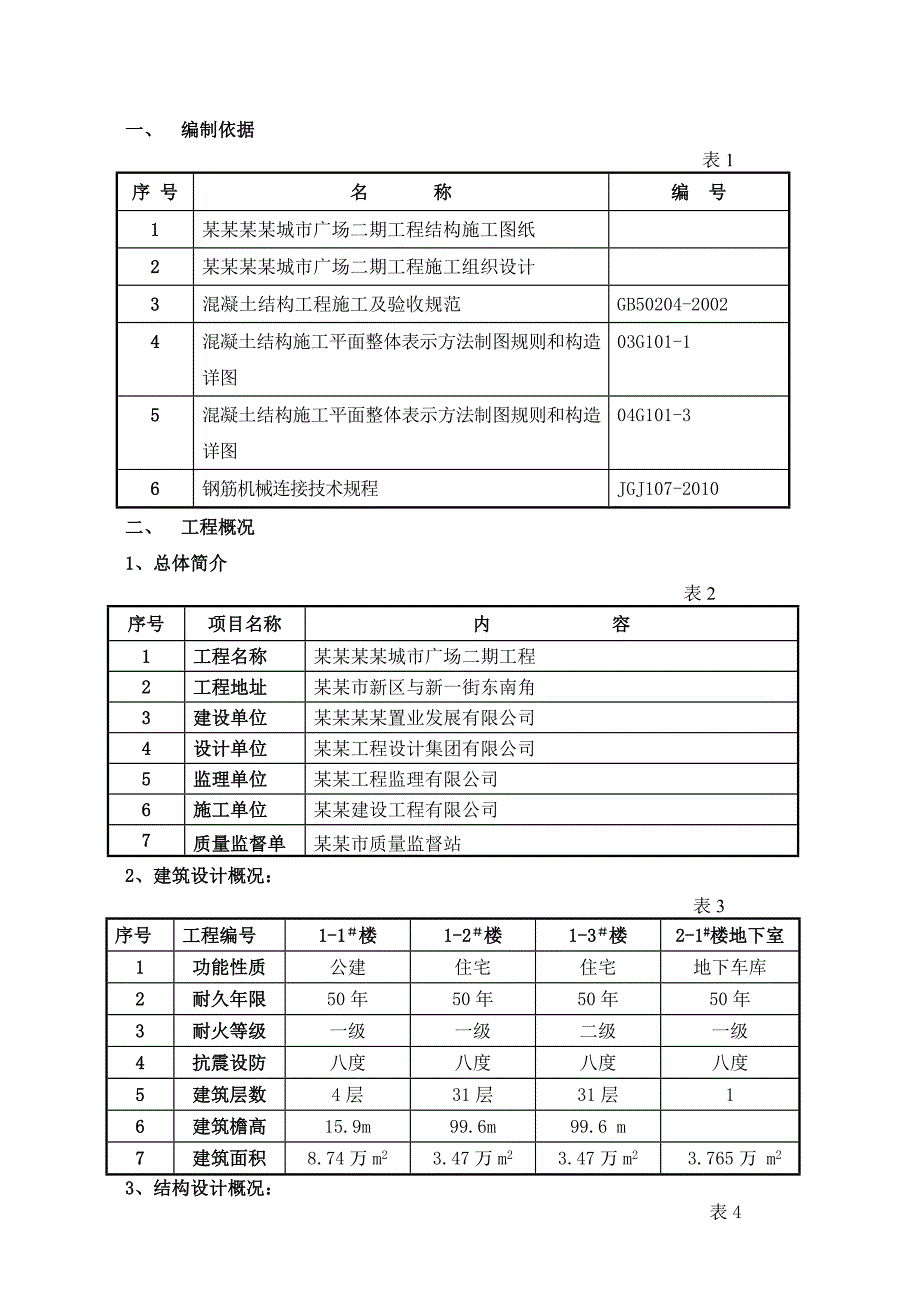

2、47、钢筋定位措施14八、钢筋绑扎工艺流程:151、础底板钢筋绑扎152、框架柱钢筋绑扎173、墙体及暗柱钢筋绑扎174、梁板钢筋绑扎185、其它部位钢筋绑扎206、钢筋连接21九、钢筋施工注意事项:221、钢筋在作业面的防污染措施:22十、钢筋施工监控措施25十一、钢筋的成品保护26十二、安全技术措施261、钢筋运输与堆放安全要求262、 钢筋加工安全要求263、钢筋切断安全要求274、钢筋弯曲安全要求275、钢筋焊接286、钢筋绑扎安全要求28十三、附图29 一、 编制依据 表1 序 号名 称编 号1某某某某城市广场二期工程结构施工图纸2某某某某城市广场二期工程施工组织设计3混凝土结构工程

3、施工及验收规范GB50204-20024混凝土结构施工平面整体表示方法制图规则和构造详图03G101-15混凝土结构施工平面整体表示方法制图规则和构造详图04G101-36钢筋机械连接技术规程JGJ107-2010二、 工程概况1、总体简介 表2 序号项目名称内 容1工程名称某某某某城市广场二期工程2工程地址某某市新区与新一街东南角 3建设单位某某某某置业发展有限公司4设计单位某某工程设计集团有限公司5监理单位某某工程监理有限公司6施工单位某某建设工程有限公司7质量监督单位某某市质量监督站2、建筑设计概况: 表3 序号工程编号1-1楼1-2楼1-3楼2-1#楼地下室1功能性质公建住宅住宅地下车

4、库2耐久年限50年50年50年50年3耐火等级一级一级二级一级4抗震设防八度八度八度八度5建筑层数4层31层31层16建筑檐高15.9m99.6m99.6 m7建筑面积8.74万m23.47万m23.47万m23.765万 m23、结构设计概况:表4序号部 位主 要 概 况1基础形式深板式筏型基础、1-2#、1-3#楼为桩基础2主体结构框架、核心筒结构3钢筋保护层厚度(mm)地上板、墙15mm柱30mm梁25mm地下墙、板15mm梁25mm柱30mm底板迎水面为50mm,背水面为35mm4钢筋连接方式大于等于18的直螺纹连接小于18的绑扎搭接5主要材料钢筋HPB235,HRB335,HRB40

5、0混凝土强度等级(地下)结构构件强度等级基础梁、底板C35P8地下室外墙C35 P8柱C40、C35、C30墙柱C50、C45、C40地下室梁、板C35P6、C35后浇带C40 P8楼梯梁、楼梯板、门窗过梁C20构造柱、圈梁、压顶梁C20混凝土强度等级(地上)1-1#楼柱C40、C35墙C35梁板、楼梯C35、C301-2#、1-3#楼墙柱C50、C45、C40梁板、楼梯C40、C35、C304、混凝土概况4、1、地下结构概况表5 序号楼层构件名称垫层筏板墙板梁柱11-1#楼C15C35 P8C35C35C35C404.2汽车坡道和出入口表6序号楼层构件名称垫层筏板混凝土墙板梁柱1汽车坡道和出

6、入口C15C35C35C35C35C354.3地上结构概况4.3.1、地上1-1#楼 表7 序号楼层构件名称独立框架柱梁、板、楼梯11层C40C3522-4层C40C35、C304.3.2、地上1-2#、1-3#楼 表8序号楼层构件名称墙柱梁、板、楼梯11-10层C50C40211-24层C45C35325-顶层C40C305、钢筋工程概况5.1、主要部位的主筋设计表9序号部位钢筋规格钢筋型号备注1基础梁三级28、25、22、16、12、10、82基础底板三级18、16、14、103框架柱三级32、28、25、22、12、10、84框架梁三级28、25、22、16、12、10、85剪力墙三级2

7、5、22、16、14、12、10、86板三级16、14、12、10、8、67楼梯三级14、12、10、8、65.2、钢筋连接形式钢筋连接形式选择表10序号接头形式使用部位1滚压直螺纹梁、板水平主筋及墙、柱竖向主筋(d18)2绑扎其它规格主筋三、 工程特点1、本工程所用钢筋数量约为1.4万吨,钢筋作为主要材料,根据工程进度及时组织钢筋进场。施工现场狭小特别时基础施工阶段,加工场区设置四个。2、钢筋规格、型号较多,分布部位分散,结构较多的采用了三级钢,钢筋加工精度高。3、钢筋规格、型号较多,分布部位分散,且钢筋分项对结构施工质量影响较大,在施工中每个施工队设置钢筋翻样技术员、钢筋分项工程质检员,保

8、证钢筋分项施工质量。4、钢筋直径大于等于18mm采用直螺纹机械连接,直螺纹套筒数量较大,我公司选择三家长期合作单位供应直螺纹套筒,保证套筒的供应。5、基础底板厚度为0.4m,局部为0.3米、0.5米、0.6m,绑扎底板钢筋及基础梁时,钢筋穿插顺序需认真安排。6、框架柱截面较大,钢筋密集,施工中钢筋定位、保护层厚度控制比较困难。7、剪力墙钢筋,严格控制排距、间距,特别在地下钢筋的放置、搭接等的控制。8、1-2#、1-3#楼局部450mm、500mm剪力墙为三排钢筋,排与排之间的钢筋间距控制比较困难。四、 施工准备1、劳动力准备1.1、钢筋工人员配置表:表11序号部位钢筋工人数高峰人数备注1基础部

9、分东区200230西区2603002主体结构1-1#楼3804501-2#、1-3#楼60803后台加工班基础150180地上结构180220酒店式公寓35602、 技术准备2.1、由项目部技术人员与外施队翻样人员组成钢筋翻样小组,坚持“同翻互检、确认无错、再出料表”的技术管理制度。2.2、技术及翻样人员要做到熟悉图纸、规范,并及时进行交流与沟通,确保翻样及时、准确,并可指导施工。2.3、根据具体情况,确定控制的重点和难点,并制定相应的措施,如对基础底板的集水坑进行实测实量进行加工;梁柱节点、主次梁交接区、剪力墙的门窗洞口等钢筋过密的部位,要提前放样;对抗震结构的要求如加强区、箍筋加密区、搭接

10、与锚固长度、接头位置、箍筋弯钩平直长度、边跨柱头、屋面框架梁端支座等要予以特别重视。2.4、钢筋加工配料表应按流水段、工程部位等层层编制,钢筋级别、直径、下料长度、弯曲成型尺寸、根数、接头类型等分别列项,每种钢筋应编号,加工、供应及现场施工要与编号相对应。钢筋加工料表示例如下表。钢筋加工料表 工程名称:图纸号分类类型部位构件编号构件数编号规格间距下料长度根数钢筋图样每米重量重量备注合计总工: 材料: 编制: 日期:2.5、钢筋料表完成后,要及时分发给栋号技术负责人、材料科、质量科、施工队及后台班,以促进专业交圈及管理制度的落实。加工厂技术员根据料表,指导加工班进行钢筋的加工,并对料表中的疑问进

11、行反馈、协商解决及对料表的变更及时作出调整2.6、栋号技术负责人提前对钢筋工进行书面和口头技术交底,保证钢筋加工及现场施工质量。2.7、机械连接厂家设专人常驻现场,对加工、施工工人进行培训,确保操作人员持证上岗。3、机具准备钢筋加工机械表12序号机械名称机械型号机械数量机械进场时间1砂轮切割机1211.3.182切断机GJ5Y-32611.3.203弯曲机GJ7-401211.3.164调直机411.3.225直螺纹设备1611.3.186直流电焊机AX-320411.3.187交流电焊机BX-500411.3.208运输车自制211.4.10五、 钢筋加工厂的管理1、钢筋加工及供应管理流程图钢筋加工厂与施工现场间建立完善的组织管理、进厂出厂与质量保证体系,并建立畅通的通讯渠道(传真机),保证料表、加工半成品等的及时传输,钢筋加工及供应管理流程图见附图:钢筋原材料钢筋加工钢筋安装施工钢筋验收合格证、检验报告复试、有见证试验钢筋连接钢筋代换(洽商)钢筋放样钢筋规格,型号,数量钢筋规格、间距、偏差钢筋保护层钢筋合格证、复试报告验收记录、隐检报告钢筋工程施工流程图 外观检查钢筋加工尺寸偏差控制接头面积率连接位置位置偏差检查钢筋连接

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
