《保温节能施工专项方案.doc》由会员分享,可在线阅读,更多相关《保温节能施工专项方案.doc(28页珍藏版)》请在第壹文秘上搜索。

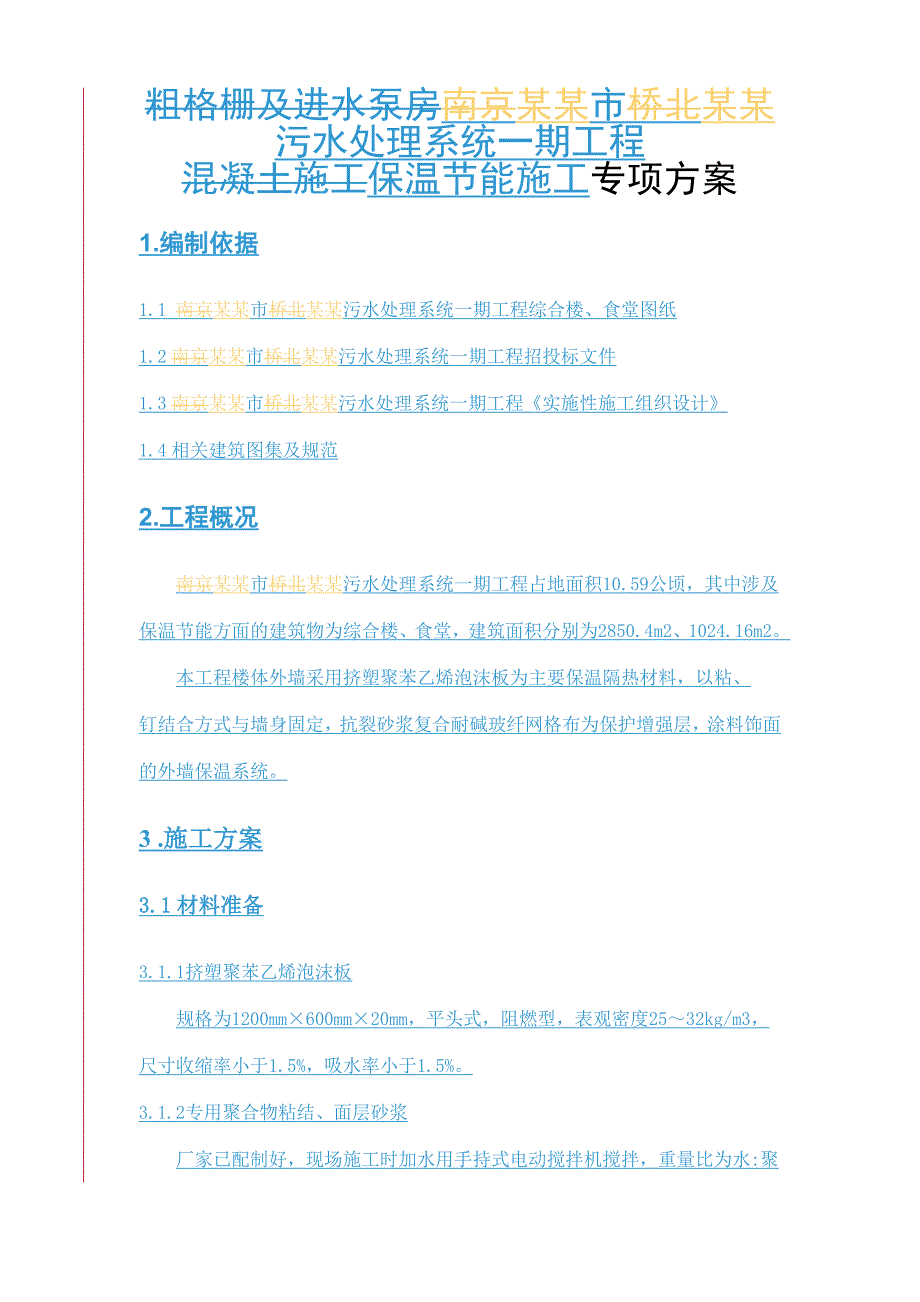

1、目 录1.编制依据12.工程概况13 .施工方案13.1材料准备13.2施工要求及条件23.3施工工具23.4工艺流程34. 细部及特殊部位做法174.1 预留孔洞位置(破损处)处理174.2 建筑物首层保温做法184.3 女儿墙做法185. 安全措施196文明施工及成品保护197成本降低措施208环境保护措施20粗格栅及进水泵房南京某某市桥北某某污水处理系统一期工程混凝土施工保温节能施工专项方案1.编制依据1.1 南京某某市桥北某某污水处理系统一期工程综合楼、食堂图纸1.2南京某某市桥北某某污水处理系统一期工程招投标文件1.3南京某某市桥北某某污水处理系统一期工程实施性施工组织设计1.4相关
2、建筑图集及规范2.工程概况南京某某市桥北某某污水处理系统一期工程占地面积10.59公顷,其中涉及保温节能方面的建筑物为综合楼、食堂,建筑面积分别为2850.4m2、1024.16m2。本工程楼体外墙采用挤塑聚苯乙烯泡沫板为主要保温隔热材料,以粘、钉结合方式与墙身固定,抗裂砂浆复合耐碱玻纤网格布为保护增强层,涂料饰面的外墙保温系统。3 .施工方案3.1材料准备3.1.1挤塑聚苯乙烯泡沫板规格为1200mm600mm20mm,平头式,阻燃型,表观密度2532kg/m3,尺寸收缩率小于1.5%,吸水率小于1.5%。3.1.2专用聚合物粘结、面层砂浆厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌,
3、重量比为水:聚合物砂浆等于1:5,可操作时间不小于2h。3.1.3 固定件采用自攻螺栓配合工程塑料膨胀钉固定挤塑聚苯乙烯泡沫板,要求单个固定件的抗拉承载力标准值不小于0.6kN。3.1.4 耐碱玻纤网格布用于增强保护层抗裂及整体性;孔径4mm4mm,宽度1000mm,每卷长度mm。3.1.5 聚乙烯泡沫塑料棒用于填塞膨胀缝,作为密封膏的隔离背衬材料,其直径按照缝宽的1.4 倍选用。3.2施工要求及条件3.1.1 经业主、监理、总包单位联合验收的综合楼、食堂外墙体(可分段进行)垂直、平整度满足规范要求,门窗框安装到位,飘窗、阳台栏板、挑檐等突出墙面部位尺寸合格,办理交接单后即可进行施工。3.1.
4、2 雨天施工时,须采取有效防雨措施,防止雨水冲刷刚施工完但粘结砂浆或面层聚合物砂浆尚未初凝的墙面。3.1.3 施工现场环境温度及找平层表面温度在施工中及施工后24h 内均不得低于5,风力不大于5 级。3.3施工工具电热丝切割器或壁纸刀(裁挤塑板及网格布用)、电锤(拧胀钉螺钉及打膨胀锚固件孔用)、根部带切割刀片的冲击钻钻头(为放固定件打眼用,切割刀片的大小、切入深度与膨胀钉头一致)、手持式电动搅拌器(搅拌砂浆用)、木锉或粗砂纸(打磨用)、其他抹灰专用工具。3.4工艺流程配专用聚合物粘结砂浆刷专用界面剂基层处理钻孔安装固定件粘贴挤塑板预粘板边翻包网格布拌制面层聚合物砂浆中间验收挤塑板打磨、找平、清
5、洁粘贴网格布抹底层聚合物砂浆刷一遍专用界面剂分格缝内填塞内衬、封密封胶抹面层聚合物抗裂砂浆验收3.5.1 基层清理1 、清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等。2、剔除剪力墙接槎处劈裂的混凝土块、夹杂物、空鼓等,并重新进行修补;窗台挑檐按照2%用水泥砂浆找坡,外墙各种洞口填塞密实。3、要求粘贴挤塑板表面平整度偏差不超过4mm,超差时对突出墙面处进行打磨,对凹进部位进行找补(需找补厚度超过6mm 时用12.5 水泥砂浆抹灰,需找补厚度小于6mm 时由保温施工单位用聚合物粘结砂浆实施找补);以确保整个墙面的平整度在4mm 内,阴阳角方正、上下通顺。3.5.2 配制砂浆1、 施
6、工使用的砂浆分为专用粘结砂浆及面层聚合物抗裂砂浆。2、 施工时用手持式电动搅拌机搅拌,拌制的粘结砂浆重量比为水:砂浆=1:5,边加水边搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中,并有一定黏度。3、 砂浆调制完毕后,须静置5min,使用前再次进行搅拌,拌制好的砂浆应在1h 内用完。3.5.3 刷专用界面剂一道为增强挤塑板与粘结砂浆的结合力,在粘贴挤塑板前,在挤塑板粘贴面薄薄涂刷一道专用界面剂;待界面剂晾干后方可涂抹聚合物粘结砂浆进行墙面粘贴施工。3.5.4 预粘板端翻包网格布在飘窗板、挑檐、阳台、伸缩缝等位置预先粘贴板边翻包网格布,将不小于220mm 宽的网格布中的80mm 宽用
7、专用粘结砂浆牢固粘贴在基面上(粘结砂浆厚度不得超过2mm),后期粘贴挤塑板时再将剩余网格布翻包过来。3.5.5 粘贴挤塑板1、施工前,根据建筑物整个外墙立面的设计尺寸编制挤塑板的排板图,以达到节约材料、施工施工速度的目的。挤塑板以长向水平铺贴,保证连续结合,上下两排板须竖向错缝1/2 板长,局部最小错缝不得小于200mm。2、挤塑板的粘贴应从细部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。施工时要求在建筑物外墙所有阴阳角部位沿全高挂通线控制其顺直度(注:保温施工时控制阴阳角的顺直度而非垂直度),并要求事先用墨斗弹好底边水平线及100mm 控制线,以确保水平铺贴,在区段内的铺贴由下向
8、上进行。3、粘贴挤塑板时,板缝应挤紧,相邻板应齐平,施工时控制板间缝隙不得大于2mm,板间高差不得大于1.5mm。当板间缝隙大于2mm 时,须用挤塑板条将缝塞满,板条不得用砂浆或胶结剂粘结;板间平整度高差大于1.5mm 的部位应在施工面层前用木锉、粗砂纸或砂轮打磨平整。4、按照事先排好的尺寸(见图5-1)切割挤塑板(用电热丝切割器),从拐角处垂直错缝连接,要求拐角处沿建筑物全高顺直、完整。5、用抹子在每块挤塑板周边涂50mm 宽专用聚合物粘结砂浆,要求从边缘向中间逐渐加厚,最厚处达10mm;注意在挤塑板的下侧留设50mm 宽的槽口,以利于贴板时将封闭在板与墙体间的空气溢出。然后再在挤塑板上抹8
9、 个厚10mm100 的圆形聚合物粘结砂浆灰饼,如图5-2 所示。6、用条点法涂好聚合物砂浆的挤塑板必须立即粘贴在墙面上,速度要快,以防止粘结砂浆表面结皮而失去粘结作用。当采用图5-2 所示条点发涂抹聚合物粘结砂浆时,粘贴时不允许采用使板左右、上下错动的方式调整预粘贴板与已贴板间的平整度,而应采用橡胶锤敲击调整;目的是防止由于挤塑板左右错动而导致聚合物粘结砂浆溢进板与板间的缝隙内。7、 挤塑板按照上述要求贴墙后,用2m 靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧,不得有缝,板缝间不得有粘结砂浆,否则该部位则形成冷桥。每贴完一块,要及时清除板四周挤出的聚合物砂浆;若因挤塑板切割不直形成
10、缝隙,要用木锉锉直后再张贴。8、挤塑板与基层粘结砂浆在铺贴压实后,砂浆的覆盖面积约占板面的30%50%。具体要求:20 层及以下粘结面积率不小于30%, 20 层以上为不小于50%,以保证挤塑板与墙体粘结牢固。9、 网格布翻包:从拐角处开始粘贴大块挤塑板后,遇到阳台、窗洞口、挑檐等部位需进行耐碱玻纤网格布翻包;即在基层墙体上用聚合物粘结砂浆预贴网格布,翻包部分在基层上粘结宽度不小于80mm,且翻包网格布本身不得出现搭接(目的是避免面层大面施工时在此部位出现三层网格布搭接导致面层施工后露网)。见图5-3。10、 在门窗洞口部位的挤塑板,不允许用碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平整、
11、尺寸方正,其他接缝距洞口四边应大于200mm。见图5-4。11、 为防止外窗漏水,本工程要求窗洞口四周侧壁挤塑板与钢副框间留通槽,在外窗主框安装完成并验收后由外窗施工单位在槽内打发泡剂、塞聚乙烯泡沫塑料棒及打耐侯密封胶。为防止保温面层施工时槽内挤入面层聚合物砂浆,要求在槽内放置与槽相同宽度的挤塑板条,槽内打胶时再行取出;同时应注意挤塑板表面与钢副框边线平行及槽宽均匀一致。12、在窗洞口位置的板块之间搭接留缝要考虑防水问题,在窗台部位要求水平粘贴板压立面板,意即避免迎水面出现竖缝;但在窗户上口,要求立面板压住横板(详见图5-3)。13、在遇到脚手架连墙件等突出墙面且以后拆除的部位,按照整幅板预留
12、,最后随拆除随进行收尾施工。3.5.6 安装固定件1、挤塑板粘结牢固后,应在824h 内安装固定件,按照方案要求的位置用冲击钻钻孔,要求钻孔深度进入基层墙体内50mm(有抹灰层时,不包括抹灰层厚度)。2、固定件个数按照图5-5 要求放置(横向位置居中、竖向位置均分),任何面积大于0.1m2 的单块板必须加固定件,且每块板添加数量不小于4 个。图5-5 各层固定件布置图3、 操作时,自攻螺栓需拧紧,使用根部带切割刀片的冲击钻,切割刀片的大小、切入深度与钉帽相一致,将工程塑料膨胀钉的钉帽比挤塑板边表面略拧紧一些;如此才可保证挤塑板表面平整,利于面层施工;同时方可确保膨胀钉尾部膨胀部分因受力回拧膨胀
13、使之与基体充分挤紧。4、 固定件加密:阳角、孔洞边缘及窗四周在水平、垂直方向2m 范围内需加密,间距不大于300mm,距基层边缘为60mm,如图5-6 所示。图5-6 墙体边角、洞口处固定件示意图3.5.7 打底挤塑板接缝处表面不平时,需用衬有木方的粗砂纸打底。打磨动作要求为:呈圆周方向轻柔旋转,不允许沿着与挤塑板接缝平行方向打磨,打磨后用刷子清除挤塑板表面的泡沫碎屑。3.5.8滴水槽1、在所有外窗洞口侧壁的上口用墨斗弹出滴水槽位置,并依据钢副框进行校核。2、按照弹好的墨线在挤塑板上安好定位靠尺,使用开槽机将挤塑板切成凹槽,成品滴水槽尺寸为10mm10mm,考虑到面层砂浆厚度为57mm,为保证
14、凹槽内塞入成品滴水槽后,成品滴水槽与面层砂浆高度一致,故切凹槽尺寸为8mm13mm,差值尺寸是为粘结砂浆预留空间,成品滴水槽塑料条是在抹面层砂浆时粘贴(详见图5-9)。3.5.9 设置伸缩缝1、本工程中要求分格条依据业主要求进行重新设计,分格条设置位置据每层的大墙面设置,宽度10mm,飘窗及阳台处不设。具体位置为分格缝的上口与该层飘窗窗台底面保温层的底面标高相同(详见57做法示意图)。2、施工时,预先用墨斗弹出伸缩缝位置线,并用水准仪或用注满水的塑料管进行校核伸缩缝的水平度。3.5.10 涂刷专用界面剂1、挤塑板张贴及胀钉施工完毕经总包、监理验收合格后,在膨胀钉帽及周圈50mm 范围内用毛刷均
15、匀的涂刷一边专用界面剂。待界面剂晾干后,用面层聚合物砂浆对钉帽部位进行找平。要求塑料胀钉钉帽位置用聚合物砂浆找平后的表面与大面挤塑板平整。(注:这样做的目的是为了避免顶帽位置由于面层聚合物粘结砂浆过厚,将来在成活后的面层出现流坠、干缩痕迹。)2、待塑料胀钉钉帽位置聚合物砂浆干燥后,用辊子在挤塑板板面均匀的涂一遍专用界面剂。3.5.11 抹第一遍面层聚合物抗裂砂浆1、 在确定挤塑板表面界面剂晾干后进行第一遍面层聚合物砂浆施工。用抹子将聚合物砂浆均匀的抹在挤塑板上,厚度控制在12mm 之间,不得漏抹。2、第一遍面层聚合物砂浆在滴水槽凹槽处抹至滴水槽槽口边即可,槽内暂不抹聚合物砂浆。3、伸缩缝内挤塑板端部及窗口挤塑板通槽侧壁位置要抹聚合物砂浆,以粘贴翻包网格布。3.5
