公司新建工程耐磨地面施工方安.doc

上传人:p** 文档编号:955306 上传时间:2024-05-29 格式:DOC 页数:5 大小:38KB
下载 相关 举报

公司新建工程耐磨地面施工方安.doc_第1页
第1页 / 共5页

公司新建工程耐磨地面施工方安.doc_第2页
第2页 / 共5页

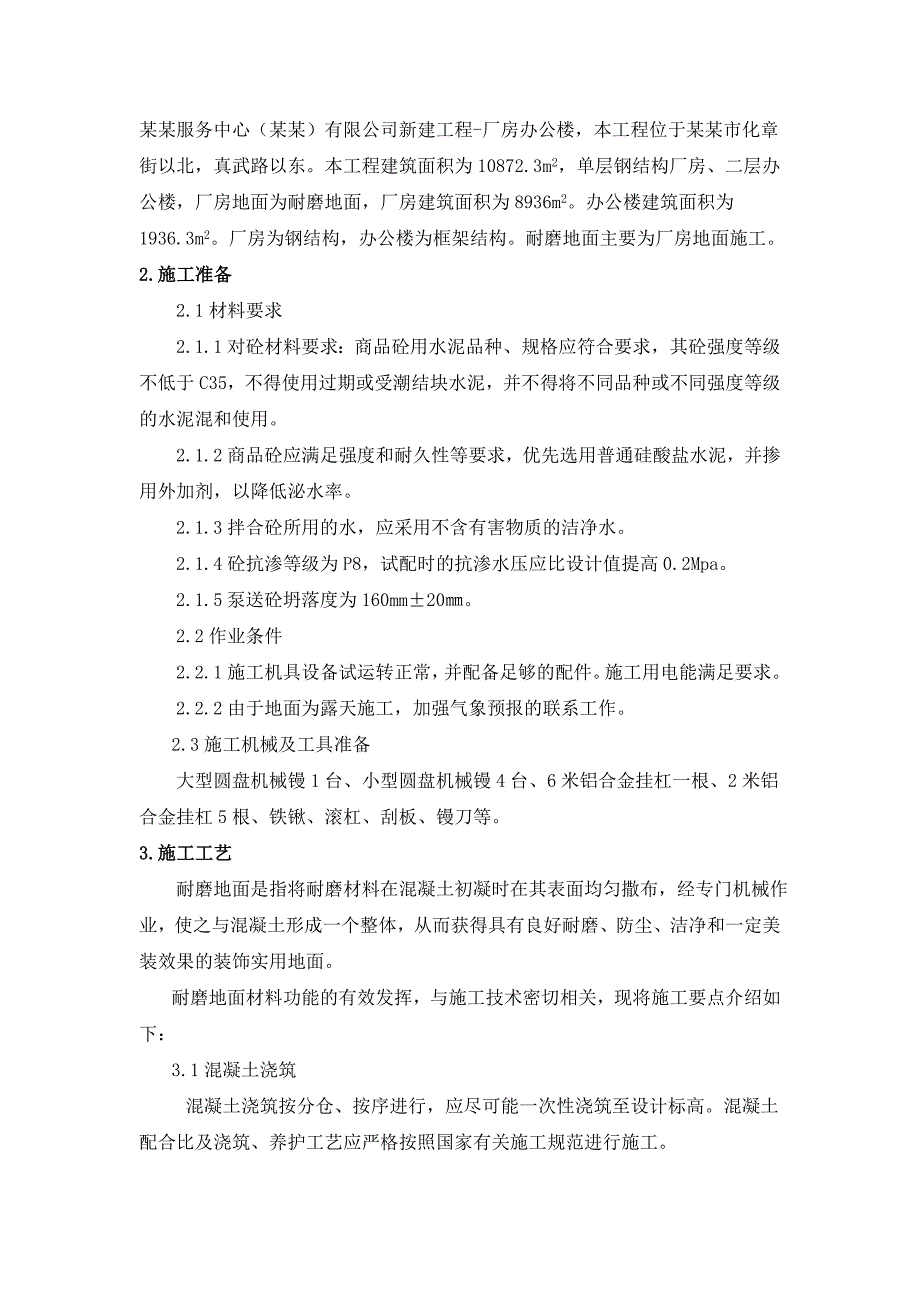

公司新建工程耐磨地面施工方安.doc_第3页
第3页 / 共5页
公司新建工程耐磨地面施工方安.doc_第4页
第4页 / 共5页
公司新建工程耐磨地面施工方安.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《公司新建工程耐磨地面施工方安.doc》由会员分享,可在线阅读,更多相关《公司新建工程耐磨地面施工方安.doc(5页珍藏版)》请在第壹文秘上搜索。

1、 某某服务中心(某某)有限公司新建工程 工程名称某某服务中心(某某)有限公司新建工程-厂房办公楼结构形式钢结构、框架建筑面积 10872.3层数单层钢结构厂房、二层办公楼 建设单位某某服务中心(某某)有限公司 施工单位某某集团有限公司第七分公司编制人 某某项目经理某某报审时间 审核意见项目经理 年 月 日审批意见分公司总工程师 年 月 日 公公司质量经理 年 月 日分公司生产经理 年 月 日 耐磨地面 专项施工方案某某服务中心新建工程砼耐磨地面施工方案文件编号:发放编号:审批:审核:编制:某某集团有限公司第七分公司某某服务中心新建工程项目部某某年八月1、工程概况某某服务中心(某某)有限公司新建

2、工程-厂房办公楼,本工程位于某某市化章街以北,真武路以东。本工程建筑面积为10872.3m2,单层钢结构厂房、二层办公楼,厂房地面为耐磨地面,厂房建筑面积为8936m2。办公楼建筑面积为1936.3m2。厂房为钢结构,办公楼为框架结构。耐磨地面主要为厂房地面施工。2.施工准备2.1材料要求2.1.1对砼材料要求:商品砼用水泥品种、规格应符合要求,其砼强度等级不低于C35,不得使用过期或受潮结块水泥,并不得将不同品种或不同强度等级的水泥混和使用。2.1.2商品砼应满足强度和耐久性等要求,优先选用普通硅酸盐水泥,并掺用外加剂,以降低泌水率。2.1.3拌合砼所用的水,应采用不含有害物质的洁净水。2.

3、1.4砼抗渗等级为P8,试配时的抗渗水压应比设计值提高0.2Mpa。2.1.5泵送砼坍落度为160mm20。2.2作业条件2.2.1施工机具设备试运转正常,并配备足够的配件。施工用电能满足要求。2.2.2由于地面为露天施工,加强气象预报的联系工作。2.3施工机械及工具准备 大型圆盘机械镘1台、小型圆盘机械镘4台、6米铝合金挂杠一根、2米铝合金挂杠5根、铁锹、滚杠、刮板、镘刀等。3.施工工艺 耐磨地面是指将耐磨材料在混凝土初凝时在其表面均匀撒布,经专门机械作业,使之与混凝土形成一个整体,从而获得具有良好耐磨、防尘、洁净和一定美装效果的装饰实用地面。耐磨地面材料功能的有效发挥,与施工技术密切相关,

4、现将施工要点介绍如下:3.1混凝土浇筑 混凝土浇筑按分仓、按序进行,应尽可能一次性浇筑至设计标高。混凝土配合比及浇筑、养护工艺应严格按照国家有关施工规范进行施工。 施工满足以下条件-混凝土强度不低于C35;水灰比不大于0.5;商品混凝土运到现场的坍落度控制在16-18cm; 最大碎石直径不超过30mm。 振捣-使用插入式振捣棒和平板式振捣器进行振捣作业。混凝土振捣后用水平仪检测地面找平支架的水平情况,对偏差部位调整。 地台水平-使用较重钢制长辊多次反复滚压地台,做出地台水平。在无法使用钢辊作业的部位,应使用刮板做出地台水平。地台的水平标高应用水平仪检测确认。去除泌水-地台水平完成后,应使用橡皮

5、管或铝合金刮尺去除多余泌水。3.2耐磨硬化剂施工 耐磨材料施工是在混凝土地台做出水平且去除泌水后开始至表面加工完成为止。 耐磨材料施工的前、中期作业阶段应穿着软底无跟鞋进入,后期作业应穿着防水纸质或皮鞋或平底拖鞋进入。 施工规程与要点如下:去除浮浆-使用加装圆盘的机械镘(靠墙边缘、设备基础边沿、管道周围使用木镘)均匀地将混凝土表面的浮浆层破坏掉,然后用刮尺刮平。多余的浮浆刮下地台后要及时运走,不得留在基层上和模板下面盖住模板,否则会给拆模带来困难。 撒布材料-浮浆去除后将规定用量的耐磨材料分二次(2/3,1/3)均匀撒布在初凝阶段的混凝土表面。第一次撒布后,待耐磨材料吸收一定水分,进行至少两次

6、加装圆盘的机械镘作业;而后待耐磨材料硬化至一定阶段,进行第二次材料撒布作业。撒布材料时,可将圆铁盘放在混凝土地台上,再将耐磨材料倒在圆盘内,使用镘刀撒布。材料撒布一定要均匀,撒完后用刮尺刮一遍。 圆盘作业-每次撒布材料后,待耐磨材料吸收一定水分,再进行圆盘作业。每次圆盘打磨后,都要用刮尺进行刮平。第二次材料撒布后,至少还要进行四次加装圆盘的机械镘作业。机械镘作业应纵、横方向交错进行。 机械镘作业-在以后的作业中,根据地台表面的硬化情况,进行至少三次不加装圆盘的机械镘作业。机械镘的运转速度和铁板角度的变化应视地台的硬度情况进行调整,作业应纵、横交错进行。机械镘作业时,工人应随手携带手工镘刀,发现

7、机械镘无法收光到位的地方和少量小洞,及时刮浆弥补。每一遍机械镘作业的间隔时间要控制好,夏季甚至无间隔。收光完毕的地面,机械镘要立马抬走,不可留在刚完工的地面上,否则会留下铁板印,无法去除。 清理接缝-每一块地坪施工完毕后,要将相邻的老地坪边上的水泥浆、耐磨材料、包装袋等各种垃圾清理干净,让接缝露出一条直线来。3.3地台养护 耐磨材料地台完成后5-6小时,采用在其表面覆盖塑料布和拉绒地毯上浇水的方法进行养护,以防止地台表面水分的快速蒸发,保障耐磨材料强度的稳定增长,并起防止轻微污染的作用,养护期为57天。夏天要保证薄膜内始终湿润。 卸模作业可在耐磨材料地台完成后第二天进行。卸模作业时应注意不损伤

8、地台边缘。本工程地面不留收缩缝。3.4质量要求 主要控制对象为地面的平整度,甲方要求用2米的靠尺允许平整度为2mm。4、注意事项1.混凝土地台水平一定要予以保障,因为耐磨地坪的常规厚度为2.53mm,无法以此来控制水平度。地面找平采用地面找平支架来支撑和控制平整度,在砼浇筑时禁止工人踩踏找平支架。2.混凝土浇捣应按序由同一方向进行。间隔时间应小于2小时,以避免在表面形成接痕。3.密切注意气象预报,由于属于漏天施工,天气情况不好时,工作面则严禁施工。4.砼须及时、准确通知当天混凝土浇捣时间、施工面积。夏季施工应在下午3点之 后浇捣混凝土。5.施工人员及机械:根据每天的浇捣量配备人员及机械,有变化时须及时提前通知,调整人员及机械。6.施工完毕后必须注意地坪保护,在养护期间地坪表面严禁负重和交叉施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
