水利项目度汛方案三级技术交底.docx

上传人:p** 文档编号:960095 上传时间:2024-06-05 格式:DOCX 页数:6 大小:29.93KB
下载 相关 举报
水利项目度汛方案三级技术交底.docx_第1页
第1页 / 共6页
水利项目度汛方案三级技术交底.docx_第2页
第2页 / 共6页
水利项目度汛方案三级技术交底.docx_第3页
第3页 / 共6页
水利项目度汛方案三级技术交底.docx_第4页
第4页 / 共6页
水利项目度汛方案三级技术交底.docx_第5页
第5页 / 共6页
水利项目度汛方案三级技术交底.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《水利项目度汛方案三级技术交底.docx》由会员分享,可在线阅读,更多相关《水利项目度汛方案三级技术交底.docx(6页珍藏版)》请在第壹文秘上搜索。

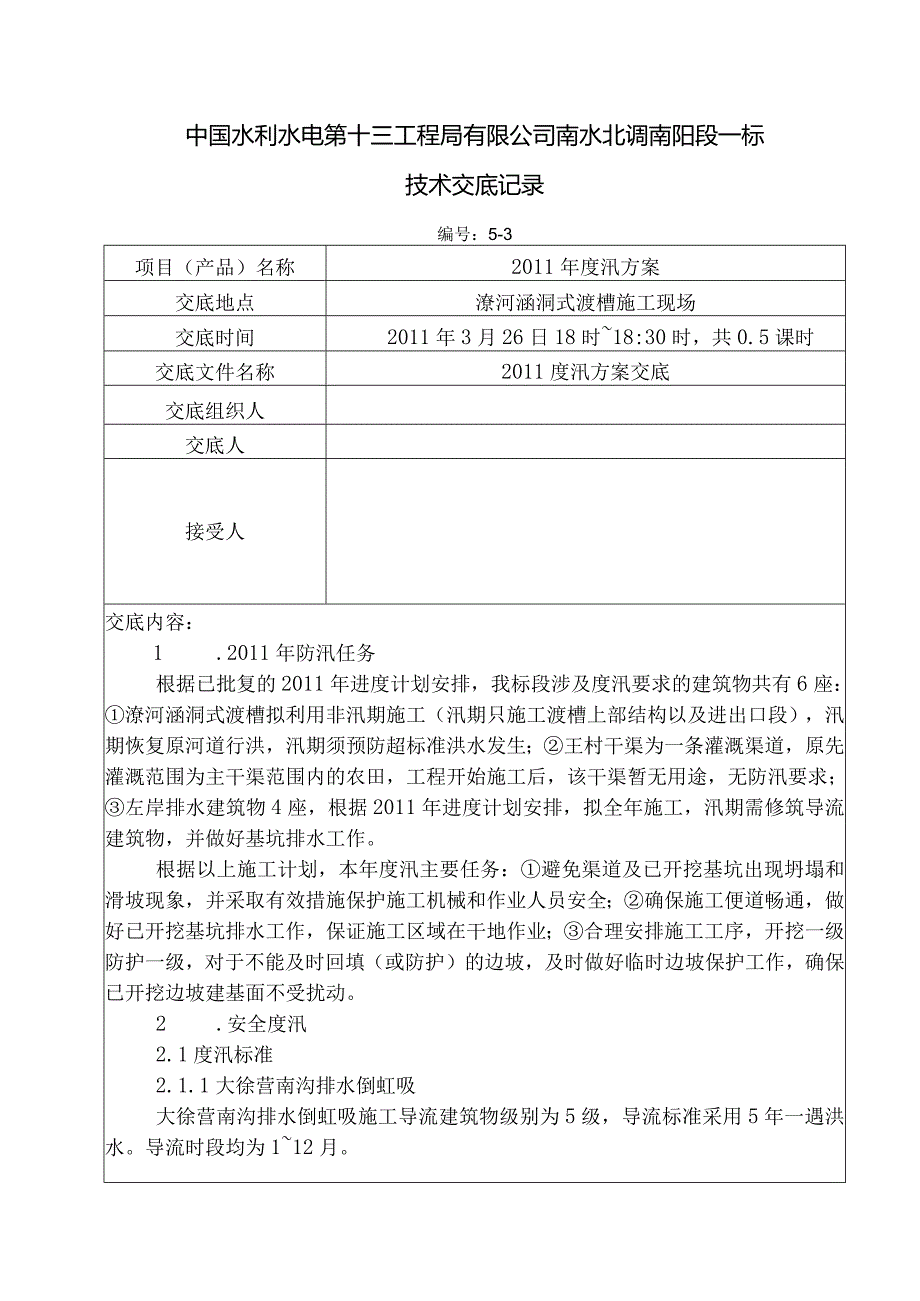

1、中国水利水电第十三工程局有限公司南水北调南阳段一标技术交底记录编号:5-3项目(产品)名称2011年度汛方案交底地点潦河涵洞式渡槽施工现场交底时间2011年3月26日18时18:30时,共0.5课时交底文件名称2011度汛方案交底交底组织人交底人接受人交底内容:1 .2011年防汛任务根据已批复的2011年进度计划安排,我标段涉及度汛要求的建筑物共有6座:潦河涵洞式渡槽拟利用非汛期施工(汛期只施工渡槽上部结构以及进出口段),汛期恢复原河道行洪,汛期须预防超标准洪水发生;王村干渠为一条灌溉渠道,原先灌溉范围为主干渠范围内的农田,工程开始施工后,该干渠暂无用途,无防汛要求;左岸排水建筑物4座,根据

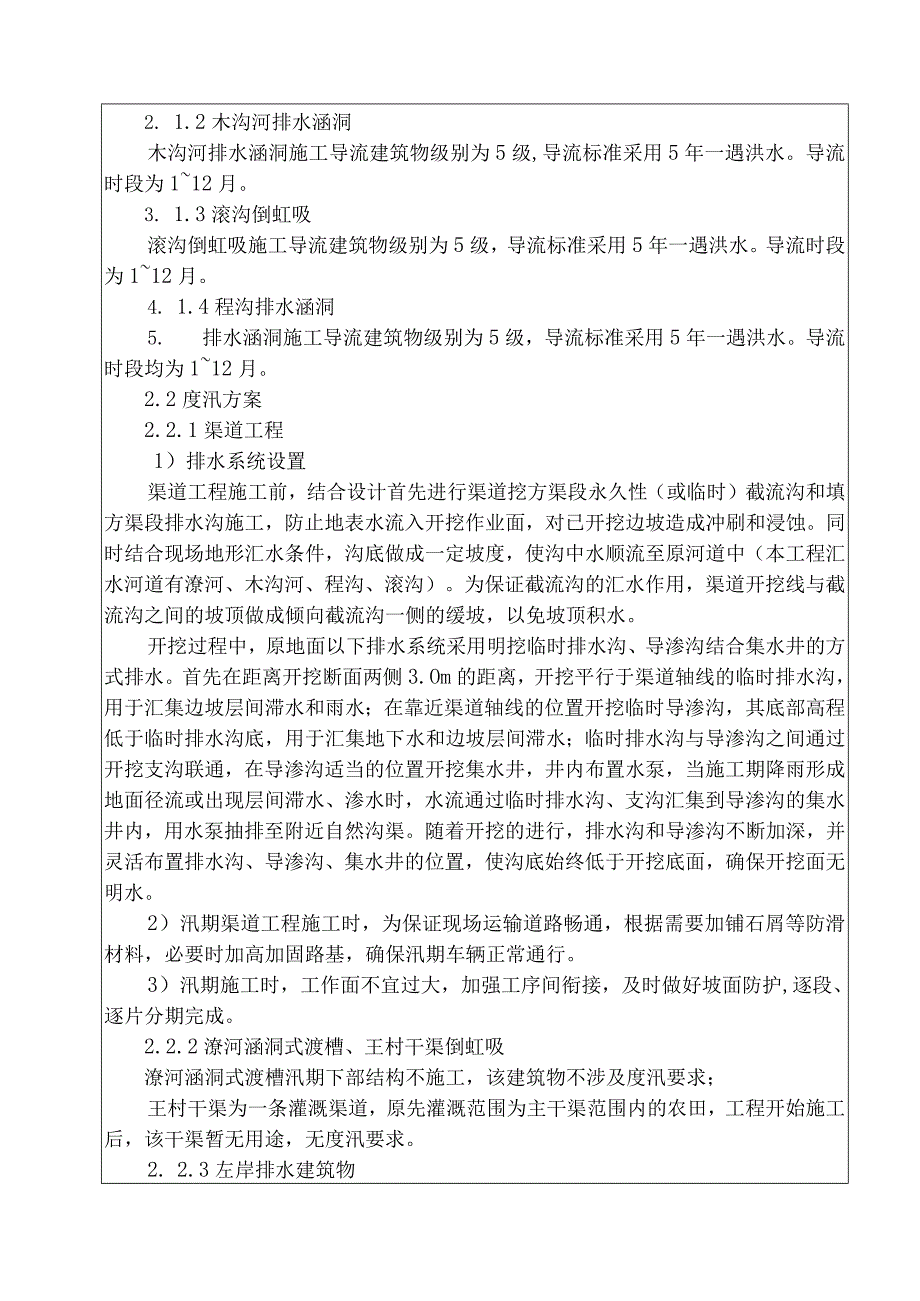

2、2011年进度计划安排,拟全年施工,汛期需修筑导流建筑物,并做好基坑排水工作。根据以上施工计划,本年度汛主要任务:避免渠道及已开挖基坑出现坍塌和滑坡现象,并采取有效措施保护施工机械和作业人员安全;确保施工便道畅通,做好已开挖基坑排水工作,保证施工区域在干地作业;合理安排施工工序,开挖一级防护一级,对于不能及时回填(或防护)的边坡,及时做好临时边坡保护工作,确保已开挖边坡建基面不受扰动。2 .安全度汛2.1 度汛标准2.1.1大徐营南沟排水倒虹吸大徐营南沟排水倒虹吸施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段均为112月。2. 1.2木沟河排水涵洞木沟河排水涵洞施工导流建筑物级别

3、为5级,导流标准采用5年一遇洪水。导流时段为112月。3. 1.3滚沟倒虹吸滚沟倒虹吸施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段为112月。4. 1.4程沟排水涵洞5. 排水涵洞施工导流建筑物级别为5级,导流标准采用5年一遇洪水。导流时段均为112月。2.2度汛方案2.2.1渠道工程1)排水系统设置渠道工程施工前,结合设计首先进行渠道挖方渠段永久性(或临时)截流沟和填方渠段排水沟施工,防止地表水流入开挖作业面,对已开挖边坡造成冲刷和浸蚀。同时结合现场地形汇水条件,沟底做成一定坡度,使沟中水顺流至原河道中(本工程汇水河道有潦河、木沟河、程沟、滚沟)。为保证截流沟的汇水作用,渠道

4、开挖线与截流沟之间的坡顶做成倾向截流沟一侧的缓坡,以免坡顶积水。开挖过程中,原地面以下排水系统采用明挖临时排水沟、导渗沟结合集水井的方式排水。首先在距离开挖断面两侧3.Om的距离,开挖平行于渠道轴线的临时排水沟,用于汇集边坡层间滞水和雨水;在靠近渠道轴线的位置开挖临时导渗沟,其底部高程低于临时排水沟底,用于汇集地下水和边坡层间滞水;临时排水沟与导渗沟之间通过开挖支沟联通,在导渗沟适当的位置开挖集水井,井内布置水泵,当施工期降雨形成地面径流或出现层间滞水、渗水时,水流通过临时排水沟、支沟汇集到导渗沟的集水井内,用水泵抽排至附近自然沟渠。随着开挖的进行,排水沟和导渗沟不断加深,并灵活布置排水沟、导

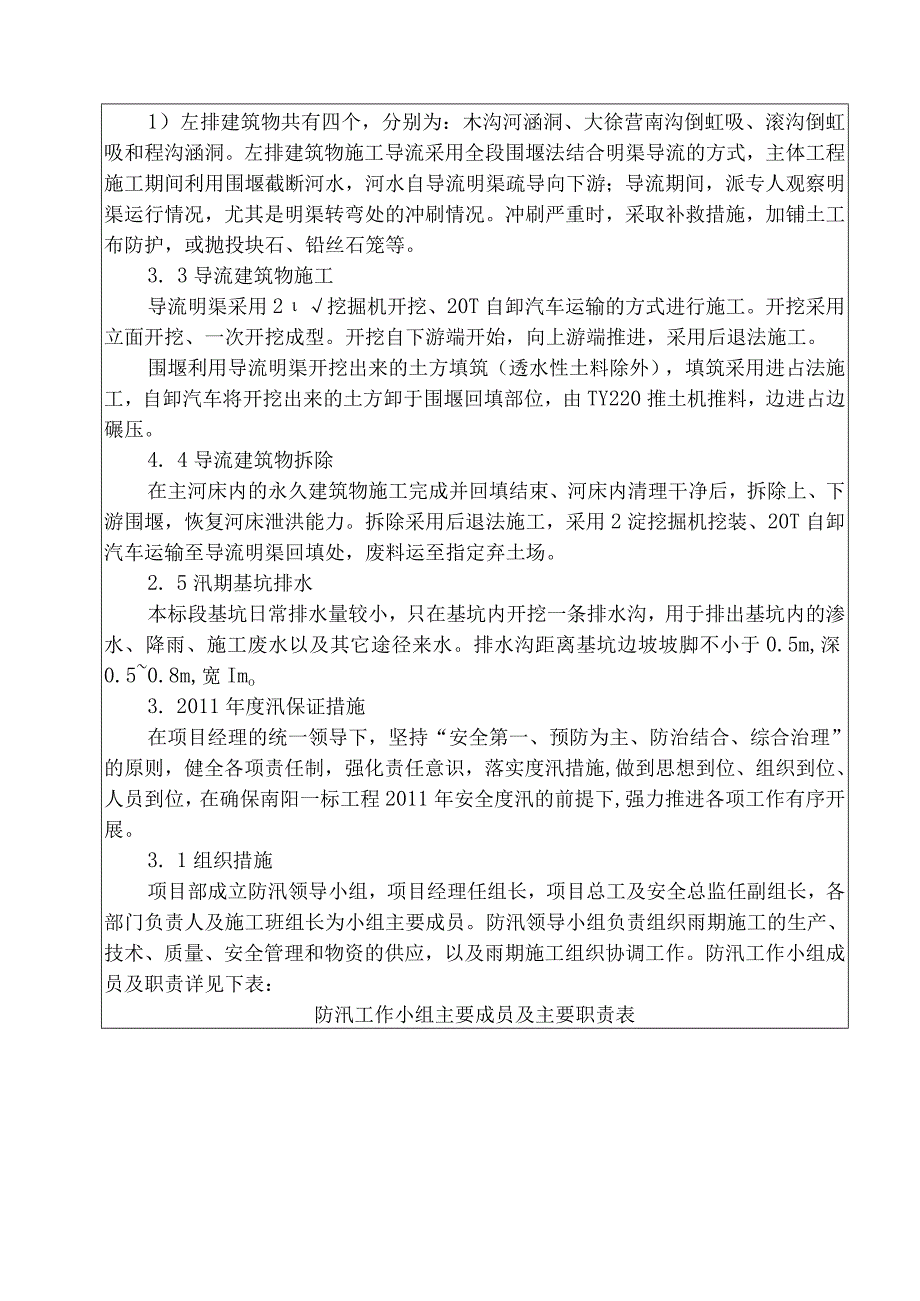

5、渗沟、集水井的位置,使沟底始终低于开挖底面,确保开挖面无明水。2)汛期渠道工程施工时,为保证现场运输道路畅通,根据需要加铺石屑等防滑材料,必要时加高加固路基,确保汛期车辆正常通行。3)汛期施工时,工作面不宜过大,加强工序间衔接,及时做好坡面防护,逐段、逐片分期完成。2.2.2潦河涵洞式渡槽、王村干渠倒虹吸潦河涵洞式渡槽汛期下部结构不施工,该建筑物不涉及度汛要求;王村干渠为一条灌溉渠道,原先灌溉范围为主干渠范围内的农田,工程开始施工后,该干渠暂无用途,无度汛要求。2. 2.3左岸排水建筑物1)左排建筑物共有四个,分别为:木沟河涵洞、大徐营南沟倒虹吸、滚沟倒虹吸和程沟涵洞。左排建筑物施工导流采用全

6、段围堰法结合明渠导流的方式,主体工程施工期间利用围堰截断河水,河水自导流明渠疏导向下游;导流期间,派专人观察明渠运行情况,尤其是明渠转弯处的冲刷情况。冲刷严重时,采取补救措施,加铺土工布防护,或抛投块石、铅丝石笼等。3. 3导流建筑物施工导流明渠采用2挖掘机开挖、20T自卸汽车运输的方式进行施工。开挖采用立面开挖、一次开挖成型。开挖自下游端开始,向上游端推进,采用后退法施工。围堰利用导流明渠开挖出来的土方填筑(透水性土料除外),填筑采用进占法施工,自卸汽车将开挖出来的土方卸于围堰回填部位,由TY220推土机推料,边进占边碾压。4. 4导流建筑物拆除在主河床内的永久建筑物施工完成并回填结束、河床

7、内清理干净后,拆除上、下游围堰,恢复河床泄洪能力。拆除采用后退法施工,采用2淀挖掘机挖装、20T自卸汽车运输至导流明渠回填处,废料运至指定弃土场。2. 5汛期基坑排水本标段基坑日常排水量较小,只在基坑内开挖一条排水沟,用于排出基坑内的渗水、降雨、施工废水以及其它途径来水。排水沟距离基坑边坡坡脚不小于0.5m,深0.50.8m,宽Imo3. 2011年度汛保证措施在项目经理的统一领导下,坚持“安全第一、预防为主、防治结合、综合治理”的原则,健全各项责任制,强化责任意识,落实度汛措施,做到思想到位、组织到位、人员到位,在确保南阳一标工程2011年安全度汛的前提下,强力推进各项工作有序开展。3. 1

8、组织措施项目部成立防汛领导小组,项目经理任组长,项目总工及安全总监任副组长,各部门负责人及施工班组长为小组主要成员。防汛领导小组负责组织雨期施工的生产、技术、质量、安全管理和物资的供应,以及雨期施工组织协调工作。防汛工作小组成员及职责详见下表:防汛工作小组主要成员及主要职责表职务姓名联系电话主要职责组长赵庆斌15225923999负责事故发生后的组织工作、并采取应急抢险措施和编写事故报告向上级汇报并做预案的实际效果的评价和修改工作。副-K-UU黄玄冈18638952586协助项目经理做好汛期日常管理工作;发生洪涝灾害时,协助项目经理组织应急救援工作,在救援现场设立现场临时应鱼指挥部,协调各应意

9、队伍救援管理工作;事后组织对事故原因、经济损失等进行调查,做好赔偿和索赔工作;清理事故现场,消除社会负面影响,组织恢复生产。组刘子超15964154535长吴国柱15036235171闫金东15225923986做好汛期值班检查工作;在发生险情或洪涝灾害时,根据工作小组组长或副组长的安排,具体负责应急准备、抢险和救援工作,做好受灾人员的撤离工作;做好受伤人员的救援、送医工作;做好设备、机械的转移工作;洪涝灾害过后,做好灾害现场打扫、消毒、和防疫工作;做好事故后恢复生产工作。肖洪18903772125主吴亚维13782037730要姚启飞18903772850成孟庆太18238436558员高文

10、国13462519089姜兰勇18903779072孙建华159641545353.2物资、机械保证措施加强材料的计划供应工作,确保工程所用材料(特别是砂、石料及水泥、钢材等)保质、保量、及时运至工地并具有充足的储备量,保证应急施工的需求。防汛物资由项目安全环保部设专人管理,所有防汛物资专项专用,汛前各项防汛物资到位。认真作好进场材料的检查检验工作,不合格的材料立即清理出场,并及时补充合格的材料。遇到汛情,项目部所有其他设备将及时调到危险处支援,防汛救援放在工作的第一位。5. 3技术保障措施合理安排工期,在保证关键部位施工,制订相应的工期目标、工期控制措施和奖罚措施,确保工程按期完成施工任务,

11、从而有效、主动的防汛、度汛。与当地气象及水利部门加强联系,准确及时做好水情预报。日常保持施工区的各通道畅通无阻,所有通讯工具保持昼夜开通,所有机动车保持良好的机械状态,做到随叫随走。3.4人力资源保障措施采取平行流水、立体交叉作业方式,并对各施工分队的作业班组配足劳动力,“歇人不停面,歇人不停机”,“抓进度,防大汛”。保证有工作面就有人施工;防汛抢险队伍人员投入如下:每队15人。每队30人。每队25人。每队10人。每队20人。土方队:4个,钢筋队:1个,模板队:1个,碎浇筑队:1个,综合队:1个,3.5其他措施项目部开展应急救援宣传和培训教育,使员工正确认识施工中的危险因素,熟悉应急救援程序,

12、增强防范意识和自我保护能力。应急救援组织定期进行如下应急救援演练:D技术培训(1)工程技术管理部和设备物资部对现场管理人员、机械操作人员进行安全教育和培训并做好记录;项目部对全体进场员工进行安全教育和培训,认真讲解“汛期安全知识”、“有关汛期安全制度”及“发生紧急情况急救措施和报告办法”。2)防汛演练(1)桌面演练项目部防汛办公室组织小组成员、关键岗位人员,按照应急预案行动程序,讨论应急行动方案,并形成书面总结和改进建议,明确相互协作和职责划分问题,锻炼演习人员解决问题的能力,发现和解决预案中存在的问题,为功能性演习打下基础。(2)功能演练针对防汛应急响应功能,熟练和检验基本操作,完成特定任务

13、所需的技术和实战能力:通讯联络、通知、报告程序;资源调配,人员、装备及物资器材(装车)到位;化学监测与侦察;现场警戒;人群疏散;医疗救护;洗消去污;消防行动;公共信息传播等。(3)组合演习将本系统具有较紧密联系的多个应急功能、任务组合在一起进行演习,以加强各应急救援组织之间的配合和协调性、警报、紧急公告、公众疏散与医疗、药品发放。4.发生超标准洪水应急导流措施发生超标准洪水时,应立即启动应急预案,开展救援工作。同时在2小时内报告单位本部、监理、业主和地方政府安监部门、公安部门,4小时内报告集团公司。同时在4小时内向国资委、国家安监总局及国家电监会报告。为确保我项目在发生超标准洪水时,如期完成施

14、工任务,、规范化。根据南阳一标工程实际情况,项目部专门制定了以下专门应急措施:4.1 险情检测和巡视a、设置专人与当地气象及水利部门联系,准确及时做好水情预报。b、安排专人值班,24小时不间断在施工沿线巡视,发现险情立即上报。c、工程施工期间应加强与上级主管部门联系,听从上级防汛指挥,执行上级命令。4.2洪峰来临前保护a、人员撤离:立即组织现场施工人员撤离,确保施工人员安全。b、设备保护:拆除施工所用的电器(电动机等)、并把电焊机、电焊条、搅拌机、小型机具设备、实验室贵重仪表仪器等设备撤离低洼地带。撤离、停机后,应进行维修保养,并对停机地点进行观察,防止洪水上涨淹没。c、材料保护:尽量减少袋装

15、水泥的现场库存量,将未使用的袋装水泥全部转移到高处,并用防雨篷布遮盖严实。4.3应急抢险措施深挖方地段做好排水系统,并及时做好边坡防护,在没来得急防护的,先用塑料薄膜覆盖,确保基坑边坡稳定与安全,避免塌方等危险情况的发生。未竣工工程及临时设施工程,应分别根据情况,进行抗洪加固,在度汛期间应对其加强观察或实施紧急安全措施。汛期来临前,根据水文气象情报,结合实际条件,做好防洪度汛安全准备(包括:防洪抢险人员、物资、通讯指挥等)。防洪度汛期间,防洪抢险人员和物资均不准调作他用。当河堤发生坍塌、漏洞(管涌)、渗(漏)险情时,抢险队立即使用机械和储备材料进行抢险,用砂袋、石块等对坍塌、漏洞、渗漏的部位进行加固处理,直到险情得到控制和排除。4.4安全保卫措施发生险情时,加强巡视,隔离危险地带,禁止闲杂人员围观,禁止一切人员进入危险区域,禁止地方老百姓进入施工现场,未经现场负责人同意不得放入任何人员。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
